建筑工程施工质量监理工作内容的创新

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

建筑工程施工质量监理工作内容的创新

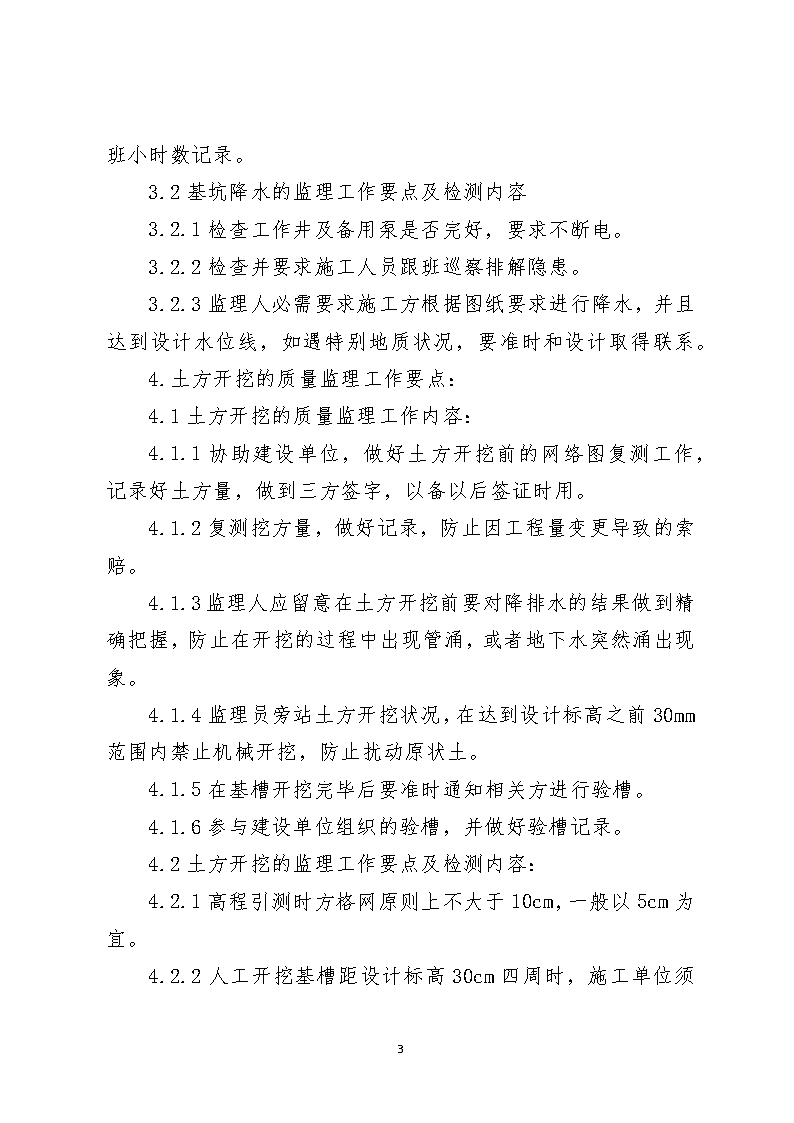

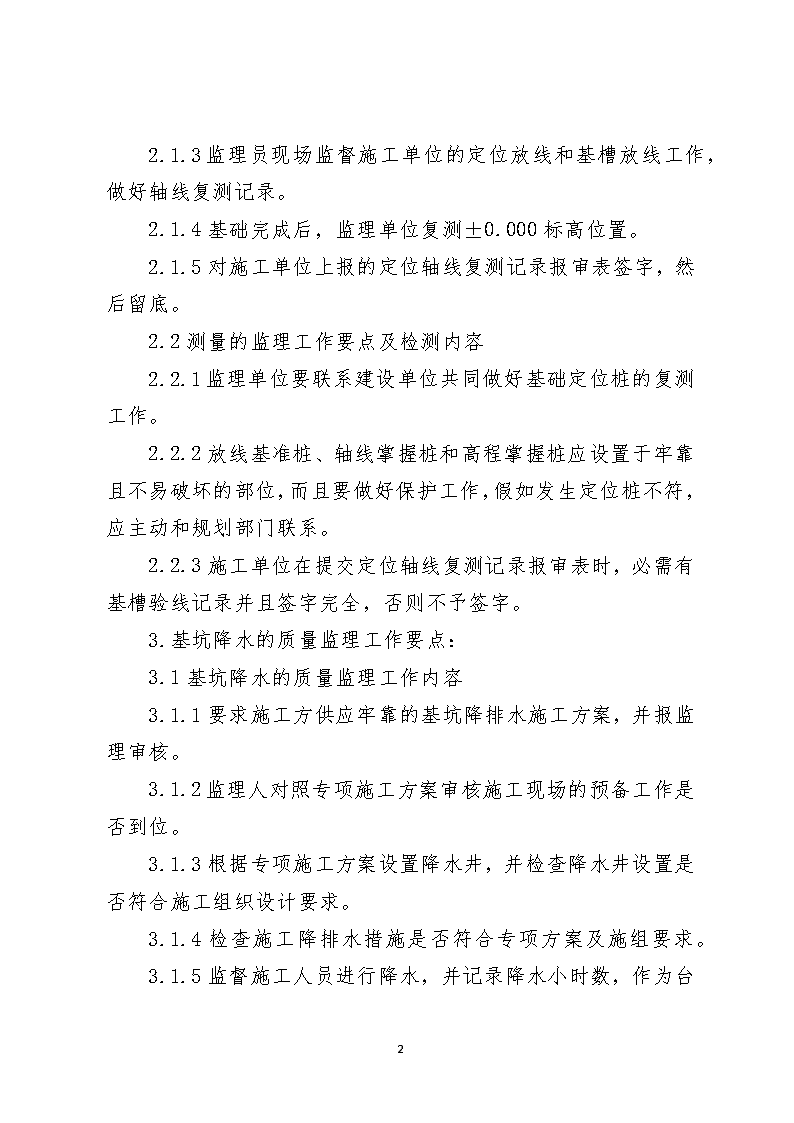

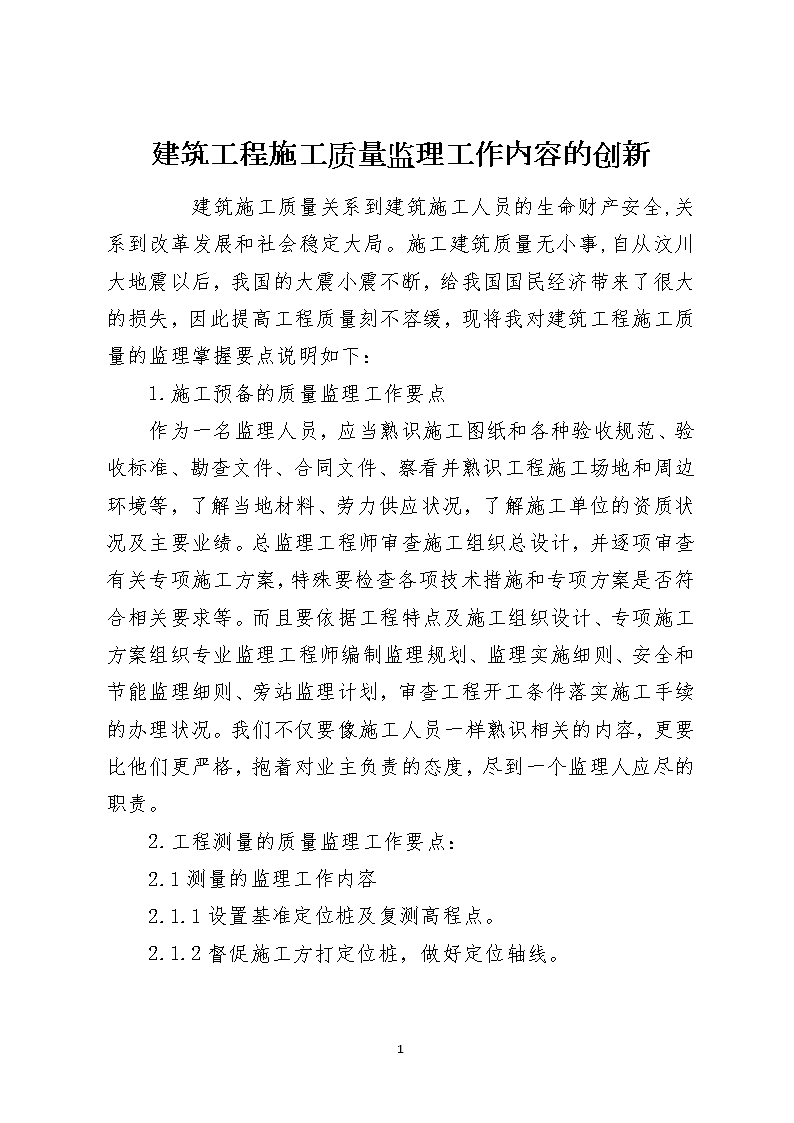

建筑工程施工质量监理工作内容的创新建筑施工质量关系到建筑施工人员的生命财产安全,关系到改革发展和社会稳定大局。施工建筑质量无小事,自从汶川大地震以后,我国的大震小震不断,给我国国民经济带来了很大的损失,因此提高工程质量刻不容缓,现将我对建筑工程施工质量的监理掌握要点说明如下:1.施工预备的质量监理工作要点作为一名监理人员,应当熟识施工图纸和各种验收规范、验收标准、勘查文件、合同文件、察看并熟识工程施工场地和周边环境等,了解当地材料、劳力供应状况,了解施工单位的资质状况及主要业绩。总监理工程师审查施工组织总设计,并逐项审查有关专项施工方案,特殊要检查各项技术措施和专项方案是否符合相关要求等。而且要依据工程特点及施工组织设计、专项施工方案组织专业监理工程师编制监理规划、监理实施细则、安全和节能监理细则、旁站监理计划,审查工程开工条件落实施工手续的办理状况。我们不仅要像施工人员一样熟识相关的内容,更要比他们更严格,抱着对业主负责的态度,尽到一个监理人应尽的职责。2.工程测量的质量监理工作要点:2.1测量的监理工作内容2.1.1设置基准定位桩及复测高程点。2.1.2督促施工方打定位桩,做好定位轴线。6n2.1.3监理员现场监督施工单位的定位放线和基槽放线工作,做好轴线复测记录。2.1.4基础完成后,监理单位复测±0.000标高位置。2.1.5对施工单位上报的定位轴线复测记录报审表签字,然后留底。2.2测量的监理工作要点及检测内容2.2.1监理单位要联系建设单位共同做好基础定位桩的复测工作。2.2.2放线基准桩、轴线掌握桩和高程掌握桩应设置于牢靠且不易破坏的部位,而且要做好保护工作,假如发生定位桩不符,应主动和规划部门联系。2.2.3施工单位在提交定位轴线复测记录报审表时,必需有基槽验线记录并且签字完全,否则不予签字。3.基坑降水的质量监理工作要点:3.1基坑降水的质量监理工作内容3.1.1要求施工方供应牢靠的基坑降排水施工方案,并报监理审核。3.1.2监理人对照专项施工方案审核施工现场的预备工作是否到位。3.1.3根据专项施工方案设置降水井,并检查降水井设置是否符合施工组织设计要求。3.1.4检查施工降排水措施是否符合专项方案及施组要求。6n3.1.5监督施工人员进行降水,并记录降水小时数,作为台班小时数记录。3.2基坑降水的监理工作要点及检测内容3.2.1检查工作井及备用泵是否完好,要求不断电。3.2.2检查并要求施工人员跟班巡察排解隐患。3.2.3监理人必需要求施工方根据图纸要求进行降水,并且达到设计水位线,如遇特别地质状况,要准时和设计取得联系。4.土方开挖的质量监理工作要点:4.1土方开挖的质量监理工作内容:4.1.1协助建设单位,做好土方开挖前的网络图复测工作,记录好土方量,做到三方签字,以备以后签证时用。4.1.2复测挖方量,做好记录,防止因工程量变更导致的索赔。4.1.3监理人应留意在土方开挖前要对降排水的结果做到精确把握,防止在开挖的过程中出现管涌,或者地下水突然涌出现象。4.1.4监理员旁站土方开挖状况,在达到设计标高之前30mm范围内禁止机械开挖,防止扰动原状土。4.1.5在基槽开挖完毕后要准时通知相关方进行验槽。4.1.6参与建设单位组织的验槽,并做好验槽记录。4.2土方开挖的监理工作要点及检测内容:4.2.1高程引测时方格网原则上不大于10cm,一般以5cm为宜。6n4.2.2人工开挖基槽距设计标高30cm四周时,施工单位须准时钎探,报建设、质量监督、设计、地勘、监理等单位验槽,严禁超挖和扰动基槽。4.2.3监理人应要求施工单位准时做好基槽的跟踪监测,做好监测记录,如有问题时准时和设计方取得联系。4.2.4钎探工具一般为Ф22或Ф20螺纹钢筋(长度1800—2000)、一把二锤、较牢靠的木凳等工具。钢筋探入部三十公分以后,应每10cm标刻度,并预先制作表格记录每10cm进尺锤击数。4.2.5在梁柱节点和边角部位应重点钎探,如发觉特别地层准时和设计取得联系尽快拿出设计变更方案,准时处理。4.2.6筏板基础的钎探部位要和设计方取得联系,做到精确无误。5.钢筋、模板、混凝土的质量监理工作要点:5.1钢筋、模板、混凝土质量监理工作内容:5.1.1进场材料应进行外观检查,主要是钢筋型号,批次、炉批号等是否和设计文件相符。5.1.2钢筋加工和安装是否符合规范要求,必要时,可要求施工单位供应下料单核对钢筋量,做好成品保管工作。5.1.3对进场的钢材进行复检,做好见证取样记录,如发觉有不符合要求时应送双倍件,直到材料合格为止。5.1.4检查模板支撑体系是否符合模板专项方案的要求,钢筋绑扎时规格尺寸是否符合设计要求、保护层垫块(厚度),钢筋锚固长度是否符合设计要求。6n5.1.5检查墙、梁、柱、板等节点是否符合设计及图集规范要求,检查钢筋尺寸及架立筋、分布筋型号是否符合图纸及规范要求。5.1.6在施工单位自检、互检,平行检的基础上,监理人进行抽检,做好钢筋隐藏验收记录。5.1.7参与建设单位组织的隐藏工程验收(监理、设计、质监站要求到场)。5.1.8首次浇筑混凝土必需有开盘记录,要求监理在场,送到试验室备检,并要求有混凝土首次浇筑开盘鉴定。5.1.9要求监理员进行旁站,全程跟踪混凝土的浇筑全过程,并做好试块的见证取样。5.1.10做好成品保护工作,随时跟踪混凝土的养护。5.2钢筋、模板、混凝土质量监理工作要点及检测内容:5.2.1监理人应检查钢筋作业人员的下料状况,做到心中有数,并与技术负责人沟通,确保无误。5.2.2钢筋的见证取样完全参照建筑材料见证取样基本制度规定执行。5.2.3要求钢筋作业人员严格区分钢筋品种,做好钢筋的保护工作。5.2.4在没有拿到钢筋合格的试验报告前,不得进行钢筋隐藏。5.2.5冬季施工应编制冬季施工专项施工方案,在切实可行的基础上浇筑混凝土。6n5.2.6监理人员应提示并要求施工单位,拆模必需留意:抗压构件必需经试块抗压强度试验合格并出具试验报告,否则不可提前拆模。挑梁等重要构件,必需混凝土强度达到100%才能拆模。6.结束语作为一名合格的监理人,要严把质量关,做好事前掌握、事中掌握、事后掌握,而施工预备、测量、基坑降水、土方开挖施工、钢筋模板工程混凝土工程是贯穿于其中的,我们要从严要求,把问题掌握在萌芽状态。6
查看更多

相关文章

您可能关注的文档
