建设监理工作月报范本

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

建设监理工作月报范本

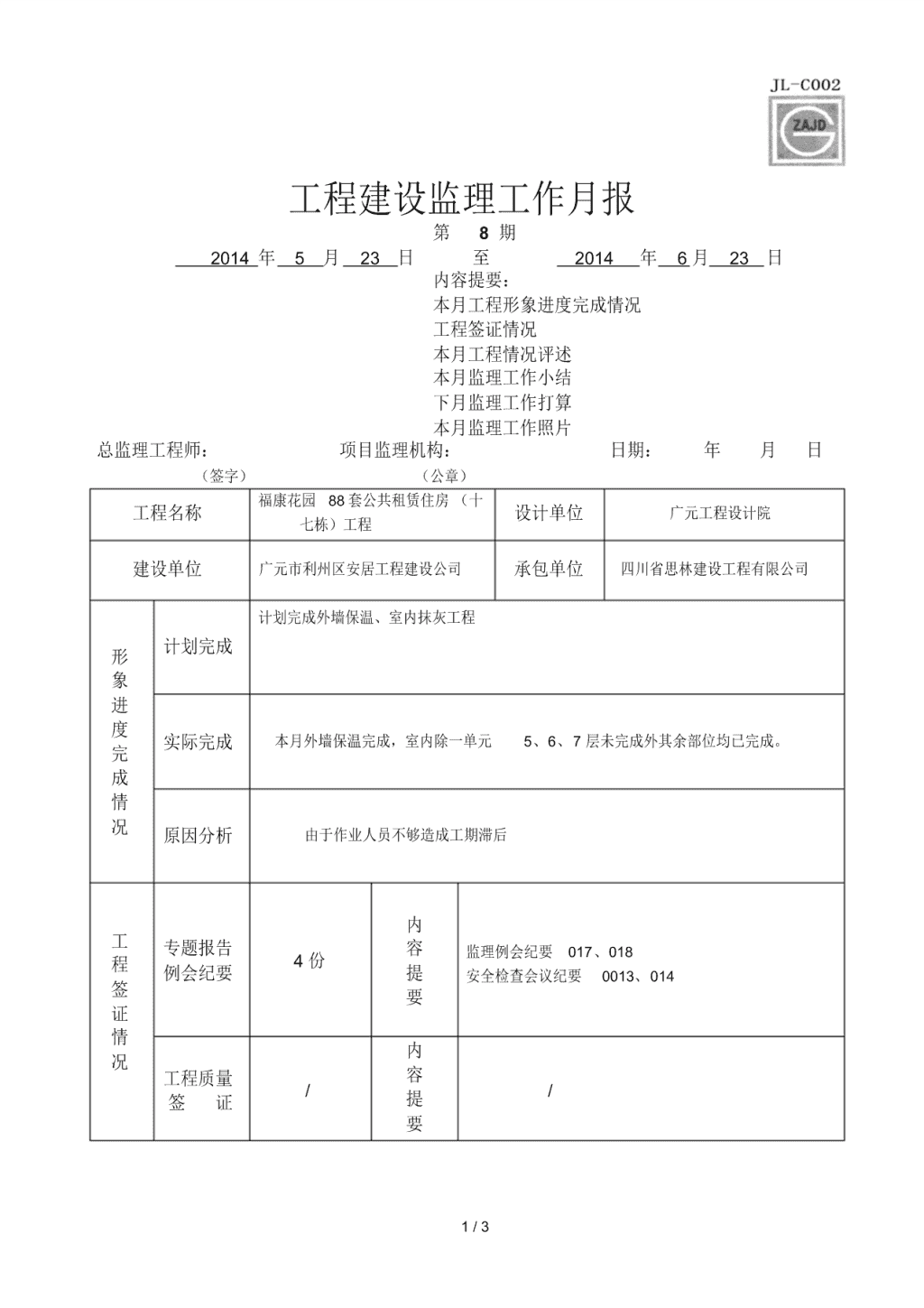

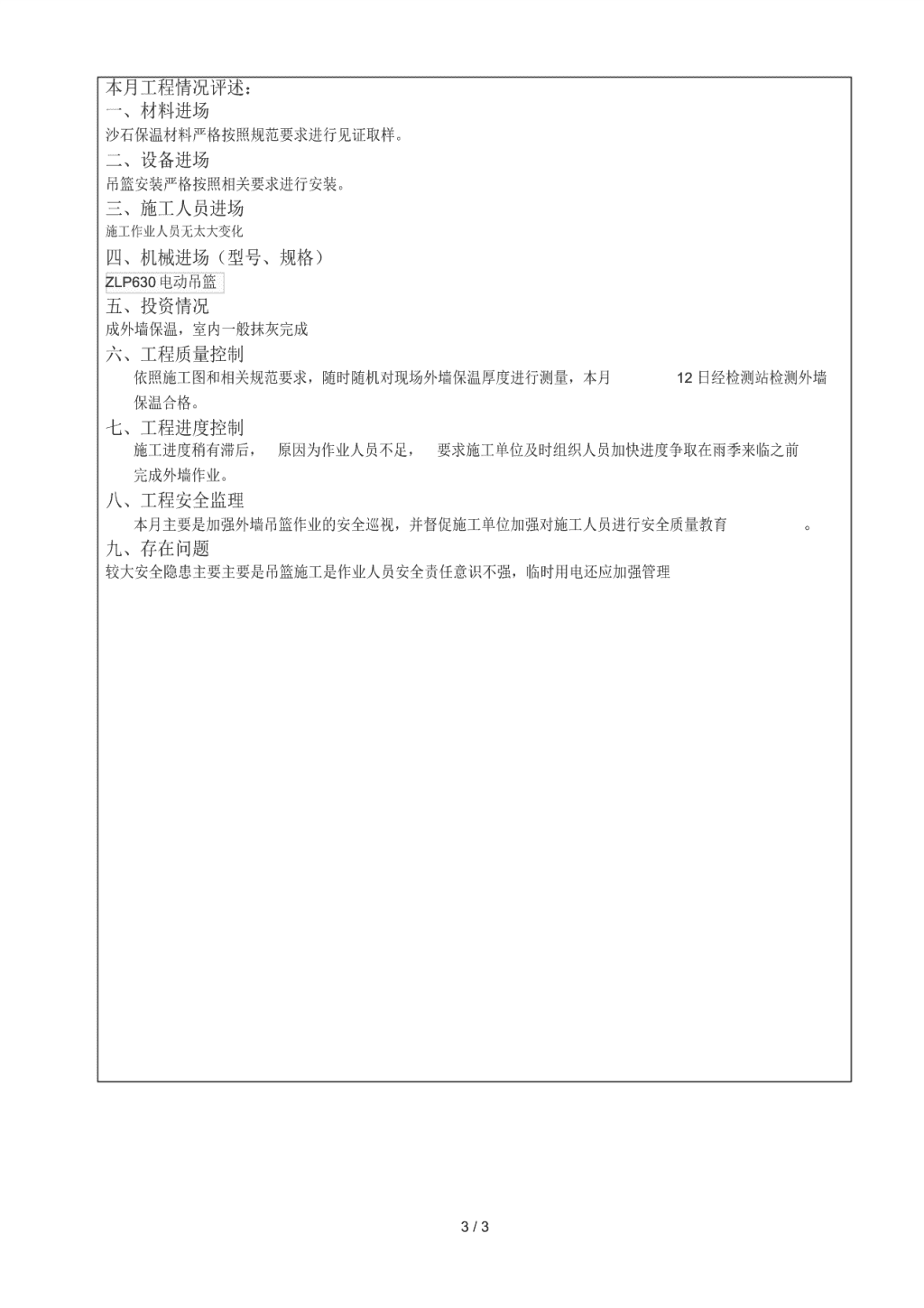

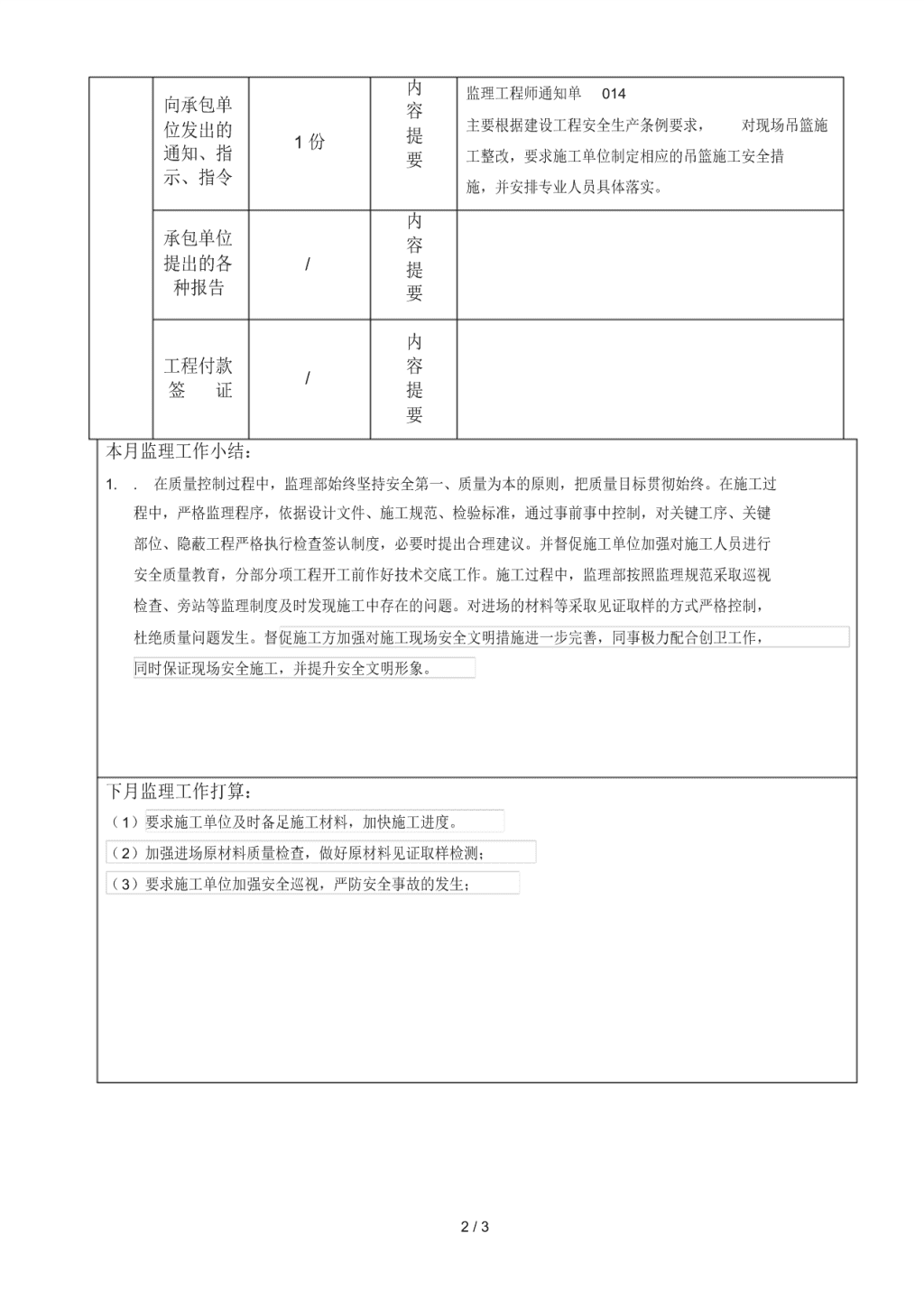

工程建设监理工作月报第8期2014年5月23日至2014年6月23日内容提要:本月工程形象进度完成情况工程签证情况本月工程情况评述本月监理工作小结下月监理工作打算本月监理工作照片总监理工程师:项目监理机构:日期:年月日(签字)(公章)福康花园88套公共租赁住房(十工程名称设计单位广元工程设计院七栋)工程建设单位广元市利州区安居工程建设公司承包单位四川省思林建设工程有限公司计划完成外墙保温、室内抹灰工程计划完成形象进度实际完成本月外墙保温完成,室内除一单元5、6、7层未完成外其余部位均已完成。完成情况原因分析由于作业人员不够造成工期滞后内工专题报告容监理例会纪要017、018程4份例会纪要提安全检查会议纪要0013、014签要证情内况工程质量容//签证提要1/3n内监理工程师通知单014向承包单容位发出的主要根据建设工程安全生产条例要求,对现场吊篮施1份提通知、指要工整改,要求施工单位制定相应的吊篮施工安全措示、指令施,并安排专业人员具体落实。内承包单位容提出的各/提种报告要内工程付款容/签证提要本月监理工作小结:1..在质量控制过程中,监理部始终坚持安全第一、质量为本的原则,把质量目标贯彻始终。在施工过程中,严格监理程序,依据设计文件、施工规范、检验标准,通过事前事中控制,对关键工序、关键部位、隐蔽工程严格执行检查签认制度,必要时提出合理建议。并督促施工单位加强对施工人员进行安全质量教育,分部分项工程开工前作好技术交底工作。施工过程中,监理部按照监理规范采取巡视检查、旁站等监理制度及时发现施工中存在的问题。对进场的材料等采取见证取样的方式严格控制,杜绝质量问题发生。督促施工方加强对施工现场安全文明措施进一步完善,同事极力配合创卫工作,同时保证现场安全施工,并提升安全文明形象。下月监理工作打算:(1)要求施工单位及时备足施工材料,加快施工进度。(2)加强进场原材料质量检查,做好原材料见证取样检测;(3)要求施工单位加强安全巡视,严防安全事故的发生;2/3n本月工程情况评述:一、材料进场沙石保温材料严格按照规范要求进行见证取样。二、设备进场吊篮安装严格按照相关要求进行安装。三、施工人员进场施工作业人员无太大变化四、机械进场(型号、规格)ZLP630电动吊篮五、投资情况成外墙保温,室内一般抹灰完成六、工程质量控制依照施工图和相关规范要求,随时随机对现场外墙保温厚度进行测量,本月12日经检测站检测外墙保温合格。七、工程进度控制施工进度稍有滞后,原因为作业人员不足,要求施工单位及时组织人员加快进度争取在雨季来临之前完成外墙作业。八、工程安全监理本月主要是加强外墙吊篮作业的安全巡视,并督促施工单位加强对施工人员进行安全质量教育。九、存在问题较大安全隐患主要主要是吊篮施工是作业人员安全责任意识不强,临时用电还应加强管理3/3
查看更多

相关文章

您可能关注的文档
