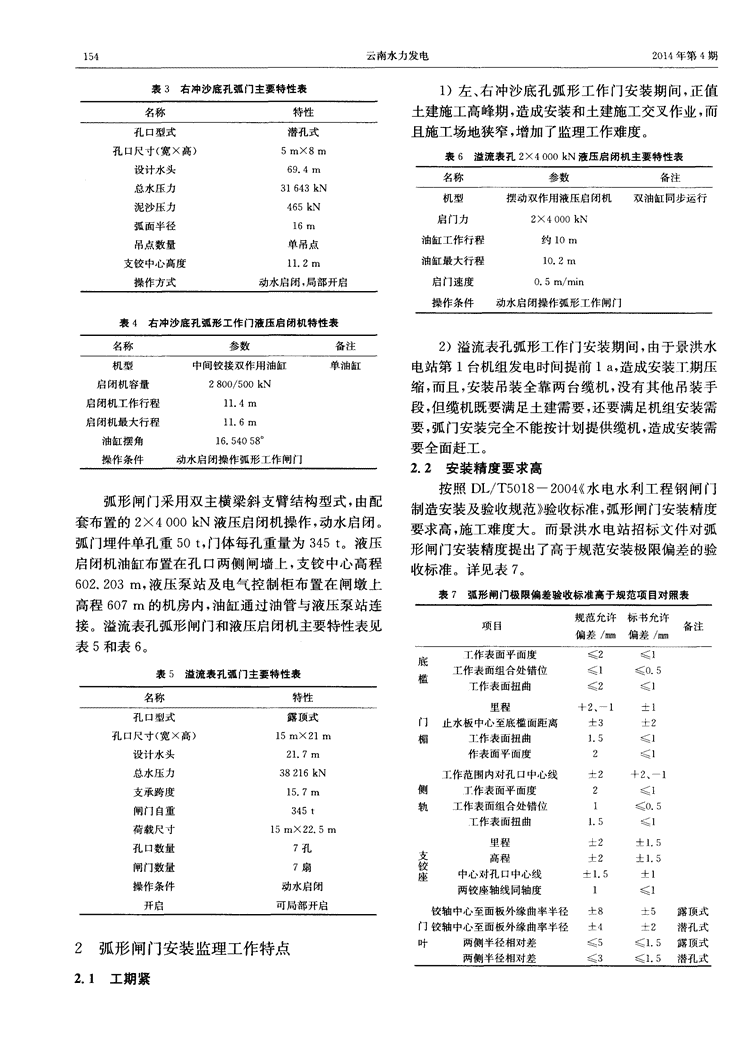

景洪水电站弧形闸门安装监理工作的难点与重点
第3O卷云南水力发电第4期YUNNANWATERPOWER景洪水电站弧形闸门安装监理工作的难点与重点尹玉泽,肖志平,彭健(中南公司景洪电站监理部,云南景洪666100)摘要:景洪水电站弧形闸门安装,由于工期紧,安装精度要求高,增加了监理工作的难度,对监理工作提出了更高要求。为了保质保量完成弧形闸门的安装,在监理工作中,找准了工作的难点与重点,采取较有力的措施,突破了难点,确保了重点,使弧形闸门安装按期保质完成,使监理工作达到了预期目的。关键词:景洪水电站;弧形闸门;安装监理;难点与重点中图分类号:TV547.1文献标识码:B文章编号:1OO6—3951(2014)O4一O153一O4DOI:10.3969/j.issm1OO6—3951.2014.04-0491工程概况表2左冲沙底孔弧门液压启闭机主要特性表景洪水电站共布置有9扇弧形闸门,其中底孔2扇,分别是左冲沙底孔弧形闸门,右冲沙底孔弧形闸门;溢流表孔弧形闸门7扇,布置于右岸5~13号坝段。9扇弧形闸门分别由配套的液压启闭机动水启闭,底孔弧门为单油缸,表孔弧门为双油缸。底孔和表孔弧门及启闭机主要特性参数见表1~表6。1.1左冲沙底孔弧形工作门及启闭机布置概况及主要特性景洪水电站左冲沙底孔布置在2O号坝段,底板高程为540m。左冲沙底孔弧形闸门为双主横梁直支臂结构形式,单吊点,重127.23t。弧形闸门由液压泵站驱动和控制,液压启闭机安装在20坝段高程1.2右冲沙底孔弧形工作门及启闭机布置概况及564.5m启闭机室内。弧形门及启闭机主要特性参主要特性数见表1~表2。景洪水电站右冲沙底孔布置在13坝段,孑L口底表1左冲底孔弧形工作门主要特性表板高程为540m。右冲沙底孔弧形工作门为双主横名称特性梁直支臂结构形式,单吊点,重156.6t。弧形闸门孔口型式潜孔式液压启闭机安装在13坝段高程567m启闭机室内,孔口尺寸(宽×高)3m×5m用于右冲弧形闸门的启闭。弧形闸门和液压启闭机设计水头70.4m主要特性参数见表3~表4。总水压力14726kN1.3溢流表孔弧形工作门及启闭机布置概况及主弧门半径9m要特性支铰高度7.5m孑L口数量1孔景洪水电站溢流表孔共7孔,弧形闸门底坎高闸门数量1扇程为580.262m,1号表孔位于升船机坝段右侧5号闸门自重53.61t至6号坝段,2号至7号表孔位于升船机坝段左侧7操作方式动水启闭,全开全关号至13号坝段。*收稿日期:2O14一O3一l1作者简介:尹玉泽(1974一),男,湖南茶陵人,高级工程师,主要从事水电建设施工、管理工作。n云南水力发电2014年第4期表3右冲沙底孔弧门主要特性表1)左、右冲沙底孔弧形工作门安装期问,正值名称特性土建施工高峰期,造成安装和土建施工交叉作业,而孔口型式潜孔式且施工场地狭窄,增加了监理工作难度。孔口尺寸(宽×高)5m×8m表6溢流表孔2×4000kN液压启闭机主要特性表设计水头69.4m总水压力31643kN泥沙压力465kN弧面半径16m吊点数量单吊点支铰中心高度l1.2m操作方式动水启闭,局部开启式~一l表4右冲沙底孔弧形工作门液压启闭机特性表2)溢流表孑L弧形工作门安装期间,由于景洪水电站第l台机组发电时间提前1a,造成安装期压缩,而且,安装吊装全靠两台缆机,没有其他吊装手段,但缆机既要满足土建需要,还要满足机组安装需要,弧门安装完全不能按计划提供缆机,造成安装需要全面赶工。2.2安装精度要求高按照DL/T5018—2004{水电水利工程钢闸门弧形闸门采用双主横梁斜支臂结构型式,由配制造安装及验收规范》验收标准,弧形闸门安装精度套布置的2×4000kN液压启闭机操作,动水启闭。要求高,施工难度大。而景洪水电站招标文件对弧弧门埋件单孔重50t,门体每孑L重量为345t。液压形闸门安装精度提出了高于规范安装极限偏差的验启闭机油缸布置在孔口两侧闸墙上,支铰中心高程收标准。详见表7。602.203m,液压泵站及电气控制柜布置在闸墩上表7弧形闸门极限偏差验收标准高于规范项目对照表高程607m的机房内,油缸通过油管与液压泵站连接。溢流表孑L弧形闸门和液压启闭机主要特性表见表5和表6。表5溢流表孔弧门主要特性表名称特性孔口型式孑L口尺寸(宽×高)设计水头总水压力支承跨度闸门自重荷载尺寸孑L口数量闸门数量操作条件开启2弧形闸门安装监理工作特点2.1工期紧n尹玉泽,肖志平,彭健景洪水电站弧形闸门安装监理工作的难点与重点3弧形闸门安装监理工作的难点与重点予验收。所有部件的形位公差及极限偏差在施工单位调整到位并通过内部测量检验合格后报请监理验3.1难点收,招标文件有要求的按照招标文件执行,没有规定根据景洪水电站弧形闸门安装的特点,在监理的则按设计图和验收规范执行。工作中,要确保弧形闸门安装精度,确保安装公差及4.2.3抓好质量控制的重点极限偏差满足招标文件要求是监理工作的难点。1)在弧形工作门安装过程中,对弧门焊接质量3.2重点的控制,根据DL/T5018-2004(水电水利工程钢闸由于景洪水电站表孔弧形闸门制造时门叶分为门制造安装及验收规范》中“凡过去已评定合格的焊8节,因此,工地焊接工程量较大,在工期压缩,吊装接工艺,经批准‘评定’报告的单位验证后,可不再重设备满足不了安装需要而采取赶工的情况下,在监作评定”的规定,同意焊接工艺采用三峡工程评定合理工作中,确保焊接质量十分关键,为此将弧形闸门格且经批准单位验证的焊接工艺进行施焊。一二类焊缝焊接作为监理工作的重点。2)在焊工资质审查合格的基础上还对焊工进4为确保重点和突破难点开展监理工作行了上岗前的考试,考试合格者才允许上岗。3)要求施工单位编制了焊接工艺规程经监理4.1开工前做好有关质量保证和管理工作审核后执行,在焊接过程中加强了对现场焊条的管为了突破难点,保证重点,主要作了如下几项工理,建立了焊条烘焙,保温、发放、退回等一整套制作:度。焊缝的清理打磨、焊接方法和焊接参数严格控1)开工前,熟悉招标文件内容,吃透设计图纸,制,监理每天都到现场巡视和旁站,从而保证了弧门掌握验收规范,提高监理工作的业务水平,在此基础所有工地焊缝特别是一、二类焊缝的焊接质量。多上编写出《景洪水电站弧形闸门安装监理细则》用于次受到业主好评。指导具体监理工作。4)每扇弧形闸门焊接完成后,严格焊缝的外观2)督促、检查并落实施工单位质量保证体系和检查和内在质量无损检测。表孔弧门按规范要求一质检人员,要求施工单位上报项目质保体系和“三类焊缝进行50,二类焊缝进行3O超声波探伤,7检”人员名单,以便检查落实,做到责任到人。扇弧门一、二类焊缝共长938rn,其中一类焊缝3)严格审批施工方案,重点审查质量保证措施204.4m,二类焊缝733.6m,超声波探伤一类焊缝和质量标准,质量标准严格按照招标文件一技术要1次合格率为99.99,二类焊缝一次合格率为求一设计图纸一验收规范的顺序执行。在审批施工99.8。右冲弧门一、二类焊缝共长l6.4ITI,按设方案时发现施工单位对底槛和侧轨等平面度没有按计要求全部进行lOO超声波探伤,1次合格率达招标文件执行,则要求修改后重新报审。100。4)严格焊工、探伤人员的资质审查,确保资质4.3施工中发现问题及时分析原因并处理达标合格才允许上岗,对于从事一、二类焊缝施焊人员,1)右冲弧门防射水封被拉裂问题。2006年6在资质审查合格的基础上再进行现场考试,试件检月9日下午,右冲弧门防射水封安装就位并在淋水验合格后才允许施焊。润滑状态下进行弧门启闭试运行,以检查门叶运行4.2加强重点难点施工全过程质量控制是否正常。在门叶下降过程中,门叶下降和启闭机4.2.1加强施工全过程控制工作正常;但在门叶上升时,启闭机和门叶运行正采取每天巡视和重要工序旁站的办法,严格安常,防射水封被拉裂。装工艺,督促检查施工单位落实“三检”制。所有部问题发生后及时查看现场并分析原因,认定造件安装完成后,必须在施工单位内部三检合格的基成水封拉裂的原因主要是门体安装的累积正偏差造础上才予以验收。成水封压缩量过大,运行时摩察力超过水封抗拉强4.2.2突出抓好质量控制的难点度所致,最后通过调整橡胶水封垫板,使问题得以解在土建和安装交叉作业中,全过程控制好埋件决。的安装精度、加固钢筋的搭接长度及焊接和门体的2)表孔弧门支臂端板与门叶主梁连接处间隙安装精度,尤其是对底槛、门楣、侧轨、支铰座极限偏问题。2006年8月30日,5号孔弧门安装中发现支差超出规范的严格按招标文件执行,达不到要求不臂端板与门叶连接板组合面间隙按照DL/T5018—n云南水力发电2014年第4期表8弧形闸门极限偏差验收统计表设计、施工及生产厂家相关人员共同察看了现场实际情况并召开专题会分析原因认为:造成局部间隙超标主要原因是由于表孔弧门主梁后翼板没有加工。在后续的安装施工中发现7号孔弧门也存在同样问题。处理的办法是对支臂端板与门叶连接处进行了补强,满足设计和使用要求。5结论1)景洪水电站弧形闸门安装监理工作,由于突破了难点,抓住了重点,工程质量得到了可靠保证,所有项目都是1次验收合格,单元工程优良率达到了95以上。有关部件极限偏差超出规范要求的实际验收数据见表8。2)9孔弧门空载试验全部按规范全行程启闭3次,闸门运行平稳正常,完全满足设计和规范要求,1次性空载试验合格。动水试验全行程启闭两次,闸门运行平稳正常,止水效果良好,完全满足设计和规范要求,1次性试验合格。3)左、右冲沙底孔弧形闸门自2008年4月投入试运行以来,表孔弧门(7孑L)自2008年5月投入试运行以来,经过全行程或局部(右冲、表孔)反复开启运行,闸门启闭运行平稳,止水效果良好,完全满20046水电水利工程钢闸门制造安装及验收规范》的足设计及规范要求。要求超标。问题出现后,通过组织建管局、监理部、(上接第148页)该系统在提供了良好数据支持的基础上提供了模型参考文献:Eli张小林.长江流域水土保持监测数据库及基于WEBGIS水土支持和扩展支持,通过定性、定量分析以及综合分保持信息发布系统EJ].长江水利网,2006(4).析,辅助监测人员把握监测物理量的变化规律和发[2]司毅铭,李东亚,牛永生,等.Sybase数据库在小浪底水环境监展趋势,以反馈施工及设计,为及时提供小湾水电站测信息系统中的应用长江科学院院报[J].2002(6).边坡施工安全信息,指导施工、优化设计以及提高边[3]胡金莲,陈扬友.三峡工程施工期安全监测数据库管理系统研坡施工水平发挥了重要作用。究[J].长江科学院院报,1999(6).声尸明本刊已许可中国学术期刊(光盘版)电子杂志在中国知网及其系列数据库产品中,以数字化方式复制、汇编、发行、信息网络传播本刊全文。相关稿酬不再另行支付。作者向本刊提交文章发表的行为视为同意我编辑部上述声明。查看更多
