广渠路安全监理工作总结

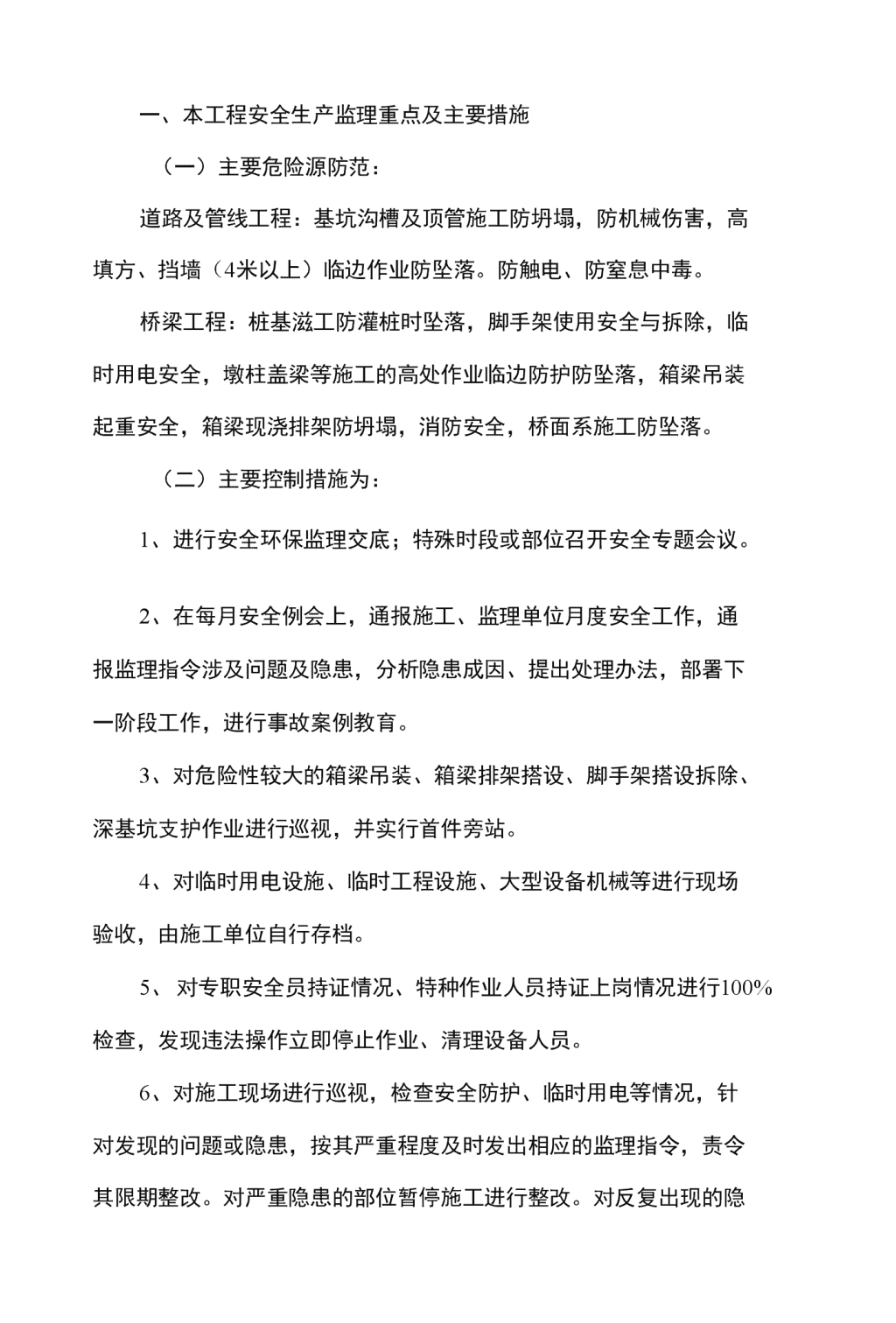

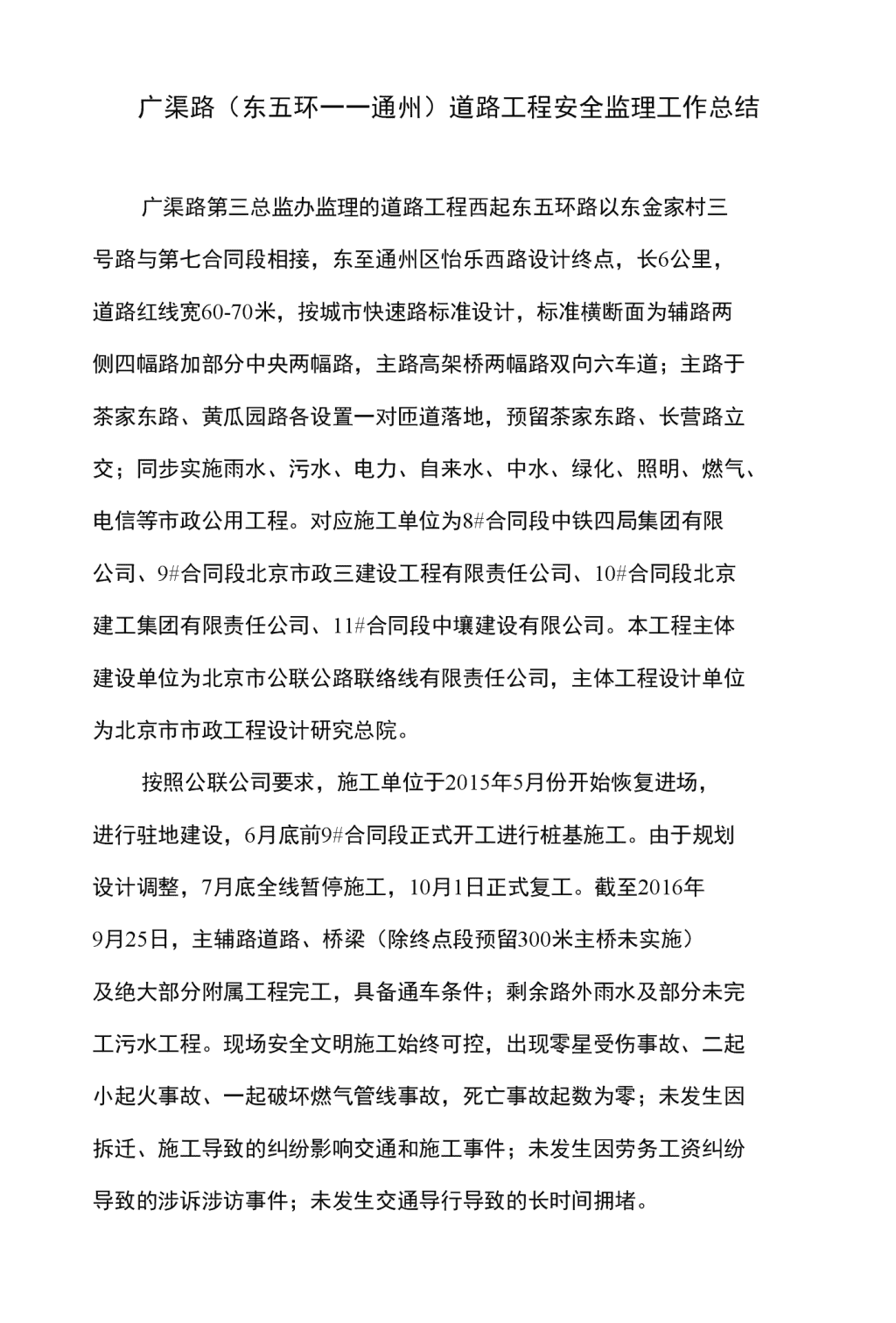

广渠路(东五环通州)道路工程安全监理工作总结2016年10月22日n广渠路(东五环一一通州)道路工程安全监理工作总结广渠路第三总监办监理的道路工程西起东五环路以东金家村三号路与第七合同段相接,东至通州区怡乐西路设计终点,长6公里,道路红线宽60-70米,按城市快速路标准设计,标准横断面为辅路两侧四幅路加部分中央两幅路,主路高架桥两幅路双向六车道;主路于茶家东路、黄瓜园路各设置一对匝道落地,预留茶家东路、长营路立交;同步实施雨水、污水、电力、自来水、中水、绿化、照明、燃气、电信等市政公用工程。对应施工单位为8#合同段中铁四局集团有限公司、9#合同段北京市政三建设工程有限责任公司、10#合同段北京建工集团有限责任公司、11#合同段中壤建设有限公司。本工程主体建设单位为北京市公联公路联络线有限责任公司,主体工程设计单位为北京市市政工程设计研究总院。按照公联公司要求,施工单位于2015年5月份开始恢复进场,进行驻地建设,6月底前9#合同段正式开工进行桩基施工。由于规划设计调整,7月底全线暂停施工,10月1日正式复工。截至2016年9月25日,主辅路道路、桥梁(除终点段预留300米主桥未实施)及绝大部分附属工程完工,具备通车条件;剩余路外雨水及部分未完工污水工程。现场安全文明施工始终可控,出现零星受伤事故、二起小起火事故、一起破坏燃气管线事故,死亡事故起数为零;未发生因拆迁、施工导致的纠纷影响交通和施工事件;未发生因劳务工资纠纷导致的涉诉涉访事件;未发生交通导行导致的长时间拥堵。n一、本工程安全生产监理重点及主要措施(一)主要危险源防范:道路及管线工程:基坑沟槽及顶管施工防坍塌,防机械伤害,高填方、挡墙(4米以上)临边作业防坠落。防触电、防窒息中毒。桥梁工程:桩基滋工防灌桩时坠落,脚手架使用安全与拆除,临时用电安全,墩柱盖梁等施工的高处作业临边防护防坠落,箱梁吊装起重安全,箱梁现浇排架防坍塌,消防安全,桥面系施工防坠落。(二)主要控制措施为:1、进行安全环保监理交底;特殊时段或部位召开安全专题会议。2、在每月安全例会上,通报施工、监理单位月度安全工作,通报监理指令涉及问题及隐患,分析隐患成因、提出处理办法,部署下一阶段工作,进行事故案例教育。3、对危险性较大的箱梁吊装、箱梁排架搭设、脚手架搭设拆除、深基坑支护作业进行巡视,并实行首件旁站。4、对临时用电设施、临时工程设施、大型设备机械等进行现场验收,由施工单位自行存档。5、对专职安全员持证情况、特种作业人员持证上岗情况进行100%检查,发现违法操作立即停止作业、清理设备人员。6、对施工现场进行巡视,检查安全防护、临时用电等情况,针对发现的问题或隐患,按其严重程度及时发出相应的监理指令,责令其限期整改。对严重隐患的部位暂停施工进行整改。对反复出现的隐n患进行处罚。不定期进行安全内业资料检查。6、每月不定期进行监理专项检查,并组织一次安全联合大检查,成员包括安全监理和各标段专职安全员。检查结果书面通报。对发现的隐患发出书面监理指令,要求限时整改,按时复查整改结果。7、根据工程进度和现场安全生产状态,分析预判安全生产形势,及时下发专门的安全监理文件,指导施工单位跟进工作措施。截至完工,共进行安全监理交底3次,监理员安全教育2次,召开安全例会10次,专题会议2次;进行专项安全检查19次,月度联合检查9次;下发监理通知单35份,工作联系单12份,安全检查巡视表33份,处罚通知单7份;下发安全监理红头文件14份。各标段安全监理指令数量统计16广渠路(东五坏——通州)道路丁程安全监理文件序号Y件编号文件标题下发时间1二监办安字(2015)1科关干开工询安余文明施匸准齐匚作的通知2015.06.192=昨办安字(2015)2号关T编制安余匸项谕厂方室的通知2015.1L013寸:fF「()打)」关F加强墩林希咙利「架谕I&个管理的通知2015.12.224=將办安宁(2016)1匕关于新开(X柝)林感安/广」1谕<參求的诵知201&0L12二监加安字(2016)2号关十施1理场浪)&+泵车安令管押孙⑷201&0L2(6=陈办安字(2016)3岭关于大面积©I〔斷安令立昭海工右关事项的涌知2016.02.187=阵办安字(2016)4号关于加强高孙及岭功作业安余管理的涌知2016,03.188三监办安字(2016)5号关于加强桥梁胞.外1・2全管理的通知2016.04.279三监办安字(2016)6吕关于加强矗工便道养护管理的通知2016.05.0310三监莎安字(2016)7号、十加强箱樂及桥面系施工消防安全工作的通知2016.05.1811三监办安字(2016)8号关于加强雨季梏工安伞管理T.作的通知2016.06.0112三监办安字(20】6)9号关干卜一标施匸现场安全隐患及违反文明施工行为的迪报2016.06,0913三监办安字(2016)10兮2016.07.2214或字(2016)L1壬卞轴路路币i及附诚匸轩左令立明族匚管理右关丑项的i2016.07.30n二、过程控制主要节点及内容2015年5月,从施工单位建设驻地、加工场开始,总监办及时要求编制各项专项方案、应急预案、管理制度,建立健全安全管理体系。总监办按照监理规划编制了总体安全监理实施细则和桥梁工程安全监理计划。进场后,总监办会同公联朝指先后召开两次安全会议,对安全文明施工、桥梁施工安全进行要求。6月底,朝指和总监办组织各施工单位项目经理、专职安全员进行了北京市和公联公司关于安全生产、文明施工的各类文件、规范、标准学习。7月份,总监办按照上级要求和监理计划,组织各标段项目经理和专职安全员以及驻地监理进行了新《安全生产法》学习。7月25日,总监办组织召开广渠路8#-11#合同段第一次安全例会。复工后,10月28日召开了第二次安全例会。11月中旬,组织全线专职安全员进行了专业考试。12月底,总监办和各施工单位对2015年度安全工作进行了书面总结,并于12月31日召开了第四次安全例会暨2015年度安全总结大会,朝指马新副指挥受邀参加,对冬施和2016年安全工作进行分析部署。进入2016年,总监办在正常安全监理工作的同时,先后完成了朝指安排的两会专项工作、春季消防工作、五一保障工作、安全月专项活动、夏季防汛工作、G20保障工作等。广渠路是2015-16年北京市市政公路行业的两个大型工程之一,涉及连续高架桥、多种市政管线,多种重要危险因素并存、迭加,施n工单位包括中铁、市政、建工(私人挂靠)、私企,整体实力与2009年中标时相比已明显减弱。安全监理工作难度超过以往任何工程。我们继承和延续了正宏监理成熟的安全生产例会和安全联合(拉练)检查两个监理手段。每次例会均根据不同阶段有代表性的安全问题或隐患分析制定针对性的管理措施,使施工单位安全管理人员工作中有目标、有方向、有侧重点,切实将安全工作落实到每一个施工环节。每月的联合检查均使各标段专职安全员清醒第看到自身存在的不足,积极学习好的工作方法,促进安全管理工作整体水平的提高。零死亡的实现,是安全监理工作水平最好的鉴定。三、缺陷及经验总结1、因工期压力巨大,边设计、边拆迁、边施工,随着工期越来越紧,施工单位对质量安全重视程度逐渐下降。桥上桥下垂直交叉作业明显违规,仍强行组织施工,否则工期没保证。直至扫尾阶段,根本不管质量安全,所采用的安全保障措施完全是工作惯性和习惯影响。安全监理工作虽然在2016年5、6月份打下了基础,但是仍无法避免8、9月份的一锅粥乱局,8标出现盲目使用高层建筑外装修施工吊篮、9标出现竖井侧壁冒水仍下井施工且水中进行电焊,11标高压线带电仍在下方进行钢结构施工,桥面防水施工出现了成车的液化气罐在桥上高温环境存放。2、施工单位部分管理人员专业知识、施工经验不足,疏于检查导致常识性问题反复出现,且对监理指令所指隐患不能举一反三整n改。专项方案、安全技术交底执行不到位,为了工期随意变更施工工序、技术指标。项目部将劳动保护和安全防护甚至临时工程主要材料甩给劳务分包单位管理,进场物资材料重成本轻质量,忽视安全系数,形成整体投入上欠账,从而增加事故风险。3、今年以来,建设工程安全事故比去年明显上升,局部时段甚至直线上升。上半年,全国共发生房屋市政工程生产安全事故263起、死亡296人,比去年同期事故起数增加57起、死亡人数增加38人,同比分别上升27.67%和14.73%o7月,事故56起、死亡78人,比去年同期增加14起、增加18人,同比分别上升33.33%和30.00%;较大事故6起、死亡24人,比去年同期增加3起、9人,同比分别上升100%和60%o8月,事故78起、死亡92人,比去年同期增加34起、39人,同比分别上升77.27%和73.58%;较大事故5起、死亡19人,比去年同期增加2起、增加9人,同比分别上升66.67%和90%。9月过去三分之二了,据初步计,仅较大事故已经发生7起,死亡30人(数字来自官方网站);而2015年9月,全国未发生房屋市政工程生产安全较大事故。但是,广渠路实现了安全监理工作的零死亡目标。2016年]0月
查看更多

相关文章

您可能关注的文档
