东海煤矿掘进工程技术人员考试试题答案

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

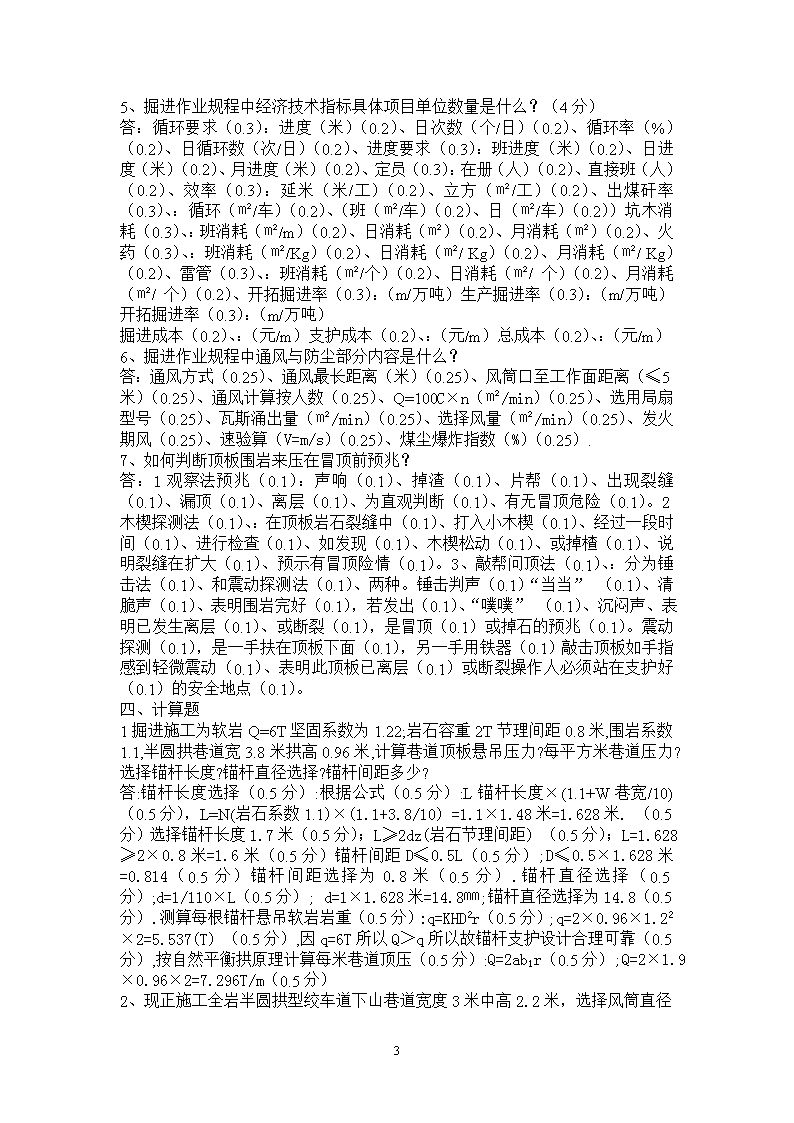

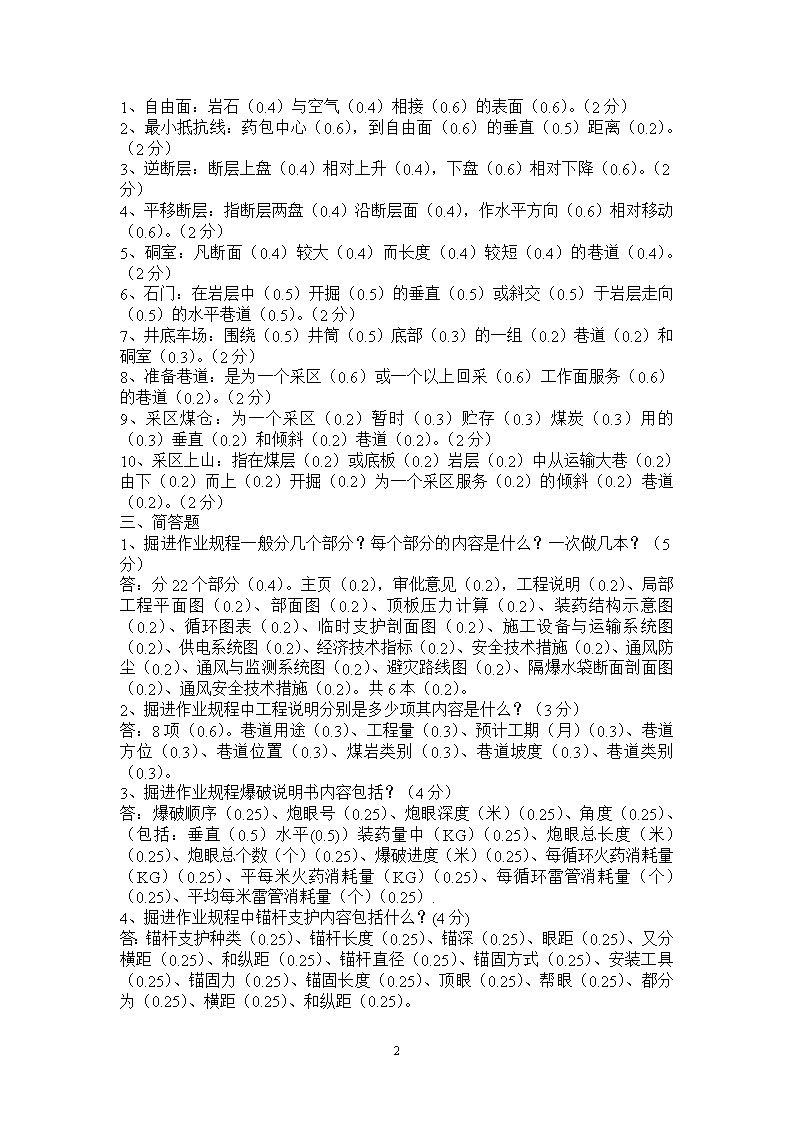

文档介绍

东海煤矿掘进工程技术人员考试试题答案

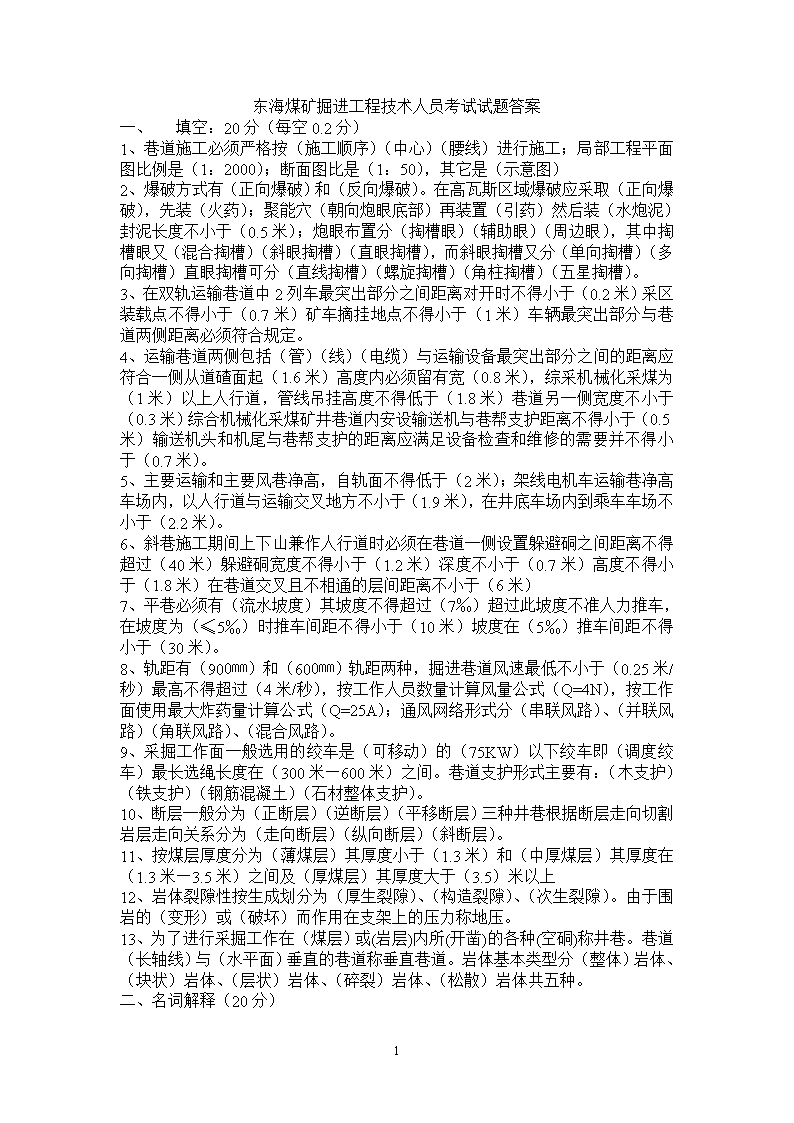

东海煤矿掘进工程技术人员考试试题答案一、填空:20分(每空0.2分)1、巷道施工必须严格按(施工顺序)(中心)(腰线)进行施工;局部工程平面图比例是(1:2000);断面图比是(1:50),其它是(示意图)2、爆破方式有(正向爆破)和(反向爆破)。在高瓦斯区域爆破应采取(正向爆破),先装(火药);聚能穴(朝向炮眼底部)再装置(引药)然后装(水炮泥)封泥长度不小于(0.5米);炮眼布置分(掏槽眼)(辅助眼)(周边眼),其中掏槽眼又(混合掏槽)(斜眼掏槽)(直眼掏槽),而斜眼掏槽又分(单向掏槽)(多向掏槽)直眼掏槽可分(直线掏槽)(螺旋掏槽)(角柱掏槽)(五星掏槽)。3、在双轨运输巷道中2列车最突出部分之间距离对开时不得小于(0.2米)采区装载点不得小于(0.7米)矿车摘挂地点不得小于(1米)车辆最突出部分与巷道两侧距离必须符合规定。4、运输巷道两侧包括(管)(线)(电缆)与运输设备最突出部分之间的距离应符合一侧从道碴面起(1.6米)高度内必须留有宽(0.8米),综采机械化采煤为(1米)以上人行道,管线吊挂高度不得低于(1.8米)巷道另一侧宽度不小于(0.3米)综合机械化采煤矿井巷道内安设输送机与巷帮支护距离不得小于(0.5米)输送机头和机尾与巷帮支护的距离应满足设备检查和维修的需要并不得小于(0.7米)。5、主要运输和主要风巷净高,自轨面不得低于(2米);架线电机车运输巷净高车场内,以人行道与运输交叉地方不小于(1.9米),在井底车场内到乘车车场不小于(2.2米)。6、斜巷施工期间上下山兼作人行道时必须在巷道一侧设置躲避硐之间距离不得超过(40米)躲避硐宽度不得小于(1.2米)深度不小于(0.7米)高度不得小于(1.8米)在巷道交叉且不相通的层间距离不小于(6米)7、平巷必须有(流水坡度)其坡度不得超过(7‰)超过此坡度不准人力推车,在坡度为(≤5‰)时推车间距不得小于(10米)坡度在(5‰)推车间距不得小于(30米)。8、轨距有(900㎜)和(600㎜)轨距两种,掘进巷道风速最低不小于(0.25米/秒)最高不得超过(4米/秒),按工作人员数量计算风量公式(Q=4N),按工作面使用最大炸药量计算公式(Q=25A);通风网络形式分(串联风路)、(并联风路)(角联风路)、(混合风路)。9、采掘工作面一般选用的绞车是(可移动)的(75KW)以下绞车即(调度绞车)最长选绳长度在(300米—600米)之间。巷道支护形式主要有:(木支护)(铁支护)(钢筋混凝土)(石材整体支护)。10、断层一般分为(正断层)(逆断层)(平移断层)三种井巷根据断层走向切割岩层走向关系分为(走向断层)(纵向断层)(斜断层)。11、按煤层厚度分为(薄煤层)其厚度小于(1.3米)和(中厚煤层)其厚度在(1.3米—3.5米)之间及(厚煤层)其厚度大于(3.5)米以上12、岩体裂隙性按生成划分为(厚生裂隙)、(构造裂隙)、(次生裂隙)。由于围岩的(变形)或(破坏)而作用在支架上的压力称地压。13、为了进行采掘工作在(煤层)或(岩层)内所(开凿)的各种(空硐)称井巷。巷道(长轴线)与(水平面)垂直的巷道称垂直巷道。岩体基本类型分(整体)岩体、(块状)岩体、(层状)岩体、(碎裂)岩体、(松散)岩体共五种。二、名词解释(20分)4n1、自由面:岩石(0.4)与空气(0.4)相接(0.6)的表面(0.6)。(2分)2、最小抵抗线:药包中心(0.6),到自由面(0.6)的垂直(0.5)距离(0.2)。(2分)3、逆断层:断层上盘(0.4)相对上升(0.4),下盘(0.6)相对下降(0.6)。(2分)4、平移断层:指断层两盘(0.4)沿断层面(0.4),作水平方向(0.6)相对移动(0.6)。(2分)5、硐室:凡断面(0.4)较大(0.4)而长度(0.4)较短(0.4)的巷道(0.4)。(2分)6、石门:在岩层中(0.5)开掘(0.5)的垂直(0.5)或斜交(0.5)于岩层走向(0.5)的水平巷道(0.5)。(2分)7、井底车场:围绕(0.5)井筒(0.5)底部(0.3)的一组(0.2)巷道(0.2)和硐室(0.3)。(2分)8、准备巷道:是为一个采区(0.6)或一个以上回采(0.6)工作面服务(0.6)的巷道(0.2)。(2分)9、采区煤仓:为一个采区(0.2)暂时(0.3)贮存(0.3)煤炭(0.3)用的(0.3)垂直(0.2)和倾斜(0.2)巷道(0.2)。(2分)10、采区上山:指在煤层(0.2)或底板(0.2)岩层(0.2)中从运输大巷(0.2)由下(0.2)而上(0.2)开掘(0.2)为一个采区服务(0.2)的倾斜(0.2)巷道(0.2)。(2分)三、简答题1、掘进作业规程一般分几个部分?每个部分的内容是什么?一次做几本?(5分)答:分22个部分(0.4)。主页(0.2),审仳意见(0.2),工程说明(0.2)、局部工程平面图(0.2)、部面图(0.2)、顶板压力计算(0.2)、装药结构示意图(0.2)、循环图表(0.2)、临时支护剖面图(0.2)、施工设备与运输系统图(0.2)、供电系统图(0.2)、经济技术指标(0.2)、安全技术措施(0.2)、通风防尘(0.2)、通风与监测系统图(0.2)、避灾路线图(0.2)、隔爆水袋断面剖面图(0.2)、通风安全技术措施(0.2)。共6本(0.2)。2、掘进作业规程中工程说明分别是多少项其内容是什么?(3分)答:8项(0.6)。巷道用途(0.3)、工程量(0.3)、预计工期(月)(0.3)、巷道方位(0.3)、巷道位置(0.3)、煤岩类别(0.3)、巷道坡度(0.3)、巷道类别(0.3)。3、掘进作业规程爆破说明书内容包括?(4分)答:爆破顺序(0.25)、炮眼号(0.25)、炮眼深度(米)(0.25)、角度(0.25)、(包括:垂直(0.5)水平(0.5))装药量中(KG)(0.25)、炮眼总长度(米)(0.25)、炮眼总个数(个)(0.25)、爆破进度(米)(0.25)、每循环火药消耗量(KG)(0.25)、平每米火药消耗量(KG)(0.25)、每循环雷管消耗量(个)(0.25)、平均每米雷管消耗量(个)(0.25).4、掘进作业规程中锚杆支护内容包括什么?(4分)答:锚杆支护种类(0.25)、锚杆长度(0.25)、锚深(0.25)、眼距(0.25)、又分横距(0.25)、和纵距(0.25)、锚杆直径(0.25)、锚固方式(0.25)、安装工具(0.25)、锚固力(0.25)、锚固长度(0.25)、顶眼(0.25)、帮眼(0.25)、都分为(0.25)、横距(0.25)、和纵距(0.25)。4n5、掘进作业规程中经济技术指标具体项目单位数量是什么?(4分)答:循环要求(0.3):进度(米)(0.2)、日次数(个/日)(0.2)、循环率(%)(0.2)、日循环数(次/日)(0.2)、进度要求(0.3):班进度(米)(0.2)、日进度(米)(0.2)、月进度(米)(0.2)、定员(0.3):在册(人)(0.2)、直接班(人)(0.2)、效率(0.3):延米(米/工)(0.2)、立方(㎡/工)(0.2)、出煤矸率(0.3)、:循环(㎡/车)(0.2)、(班(㎡/车)(0.2)、日(㎡/车)(0.2))坑木消耗(0.3)、:班消耗(㎡/m)(0.2)、日消耗(㎡)(0.2)、月消耗(㎡)(0.2)、火药(0.3)、:班消耗(㎡/Kg)(0.2)、日消耗(㎡/Kg)(0.2)、月消耗(㎡/Kg)(0.2)、雷管(0.3)、:班消耗(㎡/个)(0.2)、日消耗(㎡/个)(0.2)、月消耗(㎡/个)(0.2)、开拓掘进率(0.3):(m/万吨)生产掘进率(0.3):(m/万吨)开拓掘进率(0.3):(m/万吨)掘进成本(0.2)、:(元/m)支护成本(0.2)、:(元/m)总成本(0.2)、:(元/m)6、掘进作业规程中通风与防尘部分内容是什么?答:通风方式(0.25)、通风最长距离(米)(0.25)、风筒口至工作面距离(≤5米)(0.25)、通风计算按人数(0.25)、Q=100C×n(㎡/min)(0.25)、选用局扇型号(0.25)、瓦斯涌出量(㎡/min)(0.25)、选择风量(㎡/min)(0.25)、发火期风(0.25)、速验算(V=m/s)(0.25)、煤尘爆炸指数(%)(0.25).7、如何判断顶板围岩来压在冒顶前预兆?答:1观察法预兆(0.1):声响(0.1)、掉渣(0.1)、片帮(0.1)、出现裂缝(0.1)、漏顶(0.1)、离层(0.1)、为直观判断(0.1)、有无冒顶危险(0.1)。2木楔探测法(0.1)、:在顶板岩石裂缝中(0.1)、打入小木楔(0.1)、经过一段时间(0.1)、进行检查(0.1)、如发现(0.1)、木楔松动(0.1)、或掉楂(0.1)、说明裂缝在扩大(0.1)、预示有冒顶险情(0.1)。3、敲帮问顶法(0.1)、:分为锤击法(0.1)、和震动探测法(0.1)、两种。锤击判声(0.1)“当当”(0.1)、清脆声(0.1)、表明围岩完好(0.1),若发出(0.1)、“噗噗”(0.1)、沉闷声、表明已发生离层(0.1)、或断裂(0.1),是冒顶(0.1)或掉石的预兆(0.1)。震动探测(0.1),是一手扶在顶板下面(0.1),另一手用铁器(0.1)敲击顶板如手指感到轻微震动(0.1)、表明此顶板已离层(0.1)或断裂操作人必须站在支护好(0.1)的安全地点(0.1)。四、计算题1掘进施工为软岩Q=6T坚固系数为1.22;岩石容重2T节理间距0.8米,围岩系数1.1,半圆拱巷道宽3.8米拱高0.96米,计算巷道顶板悬吊压力?每平方米巷道压力?选择锚杆长度?锚杆直径选择?锚杆间距多少?答:锚杆长度选择(0.5分):根据公式(0.5分):L锚杆长度×(1.1+W巷宽/10)(0.5分),L=N(岩石系数1.1)×(1.1+3.8/10)=1.1×1.48米=1.628米.(0.5分)选择锚杆长度1.7米(0.5分);L≥2dz(岩石节理间距)(0.5分);L=1.628≥2×0.8米=1.6米(0.5分)锚杆间距D≤0.5L(0.5分);D≤0.5×1.628米=0.814(0.5分)锚杆间距选择为0.8米(0.5分).锚杆直径选择(0.5分);d=1/110×L(0.5分);d=1×1.628米=14.8㎜;锚杆直径选择为14.8(0.5分).测算每根锚杆悬吊软岩岩重(0.5分):q=KHD2r(0.5分);q=2×0.96×1.22×2=5.537(T)(0.5分),因q=6T所以Q>q所以故锚杆支护设计合理可靠(0.5分),按自然平衡拱原理计算每米巷道顶压(0.5分):Q=2ab1r(0.5分);Q=2×1.9×0.96×2=7.296T/m(0.5分)2、现正施工全岩半圆拱型绞车道下山巷道宽度3米中高2.4n2米,选择风筒直径600㎜,轨距600㎜,采用1T矿车,在井下用罗盘实测方位角109°由A点(标高—67米)向B点(标高—147)施工坡度为30°;问AB两点之间高差是多少,本巷道平距长度为多少米?巷道实际长度为多少米?真方位角是多少度?用1:2000的比例反应AB两点距离为多少毫米?并画出断面图(1:50)和剖面图(1:1000)。答:H高差=ha-hb;(0.5分)H高差=-67米-(-147米)=80米(0.5分);AB两点之间高差米80米。根据:sina=L斜/h高差;(0.5分)sin30°=L斜/80米=160米(0.5分)巷道实际长度为160米;cosa=S平/L斜;(0.5分)cos30°=S平/160米;(0.5分)巷道平距长度为138.56米根据本地区磁偏角加10°(0.5分),真方位角是109°-10°=99°(0.5分),根据1:2000的比例确定10mm等于20米(0.5分)。所以AB两点距离为69.2毫米(0.5分)。并画出断面图(1:50)(6分)和剖面图(1:1000)(2分)4
查看更多

相关文章

您可能关注的文档
