11造价师《案例分析》真题及答案

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

11造价师《案例分析》真题及答案

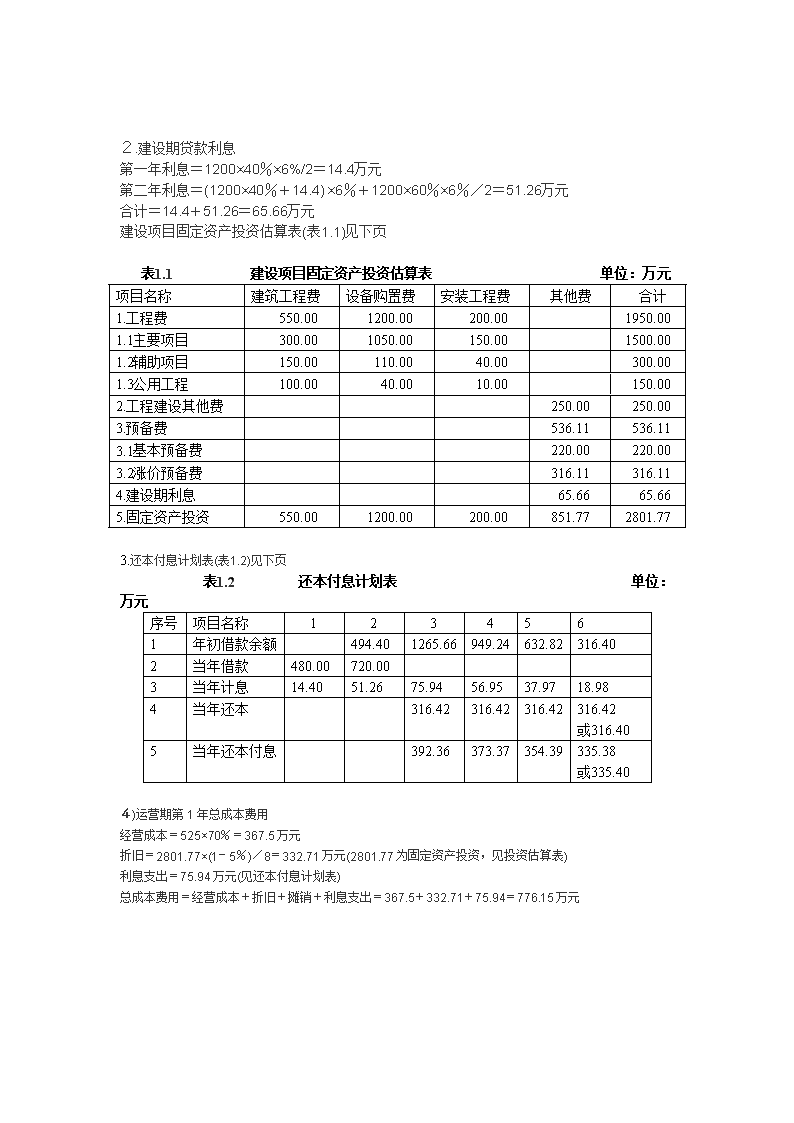

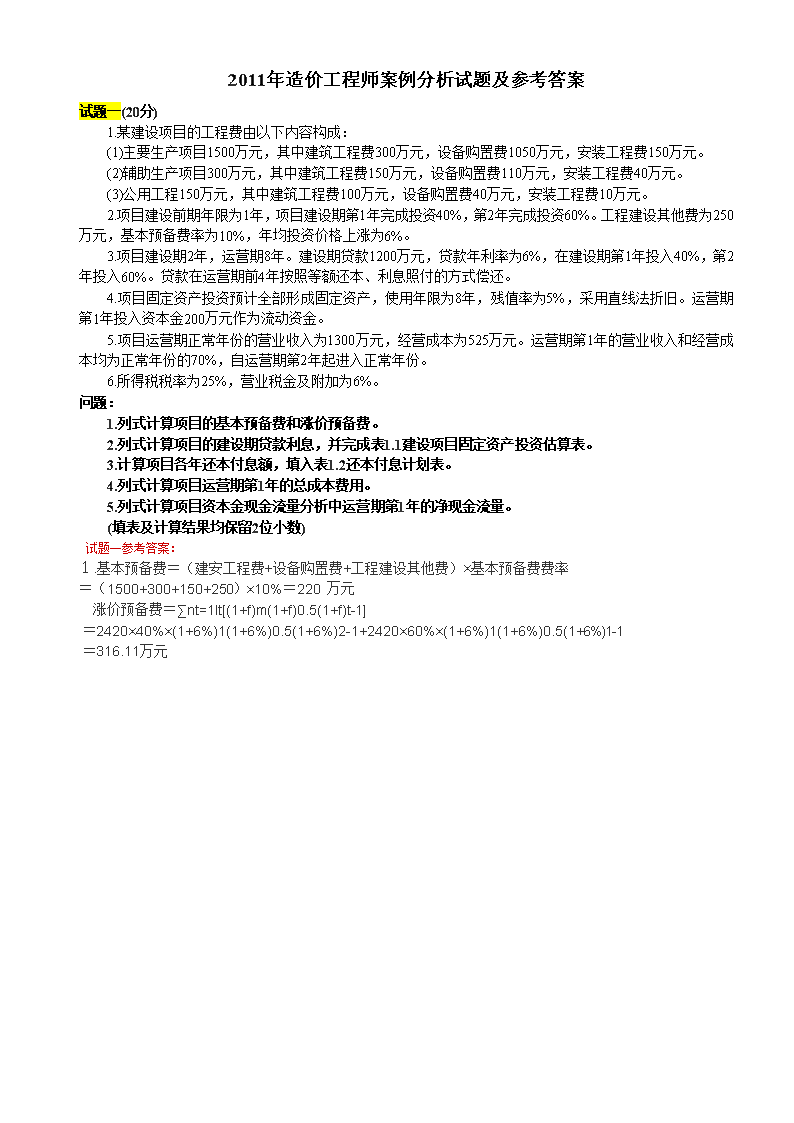

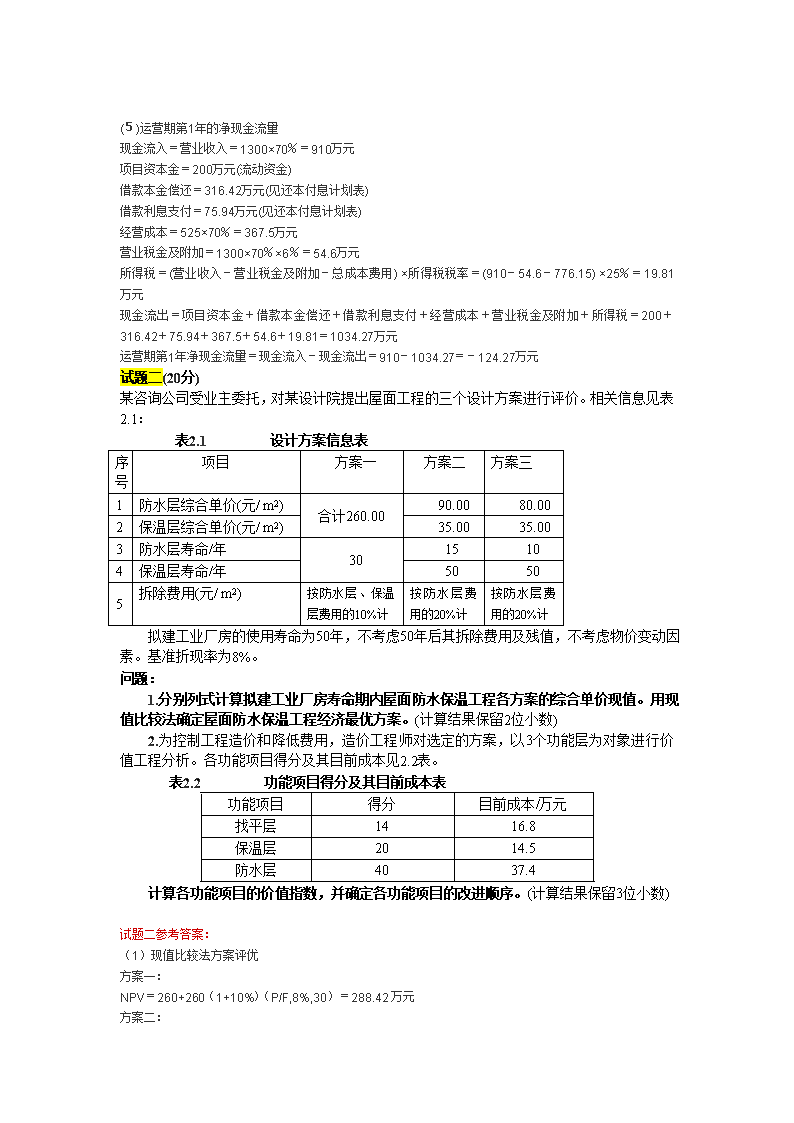

2011年造价工程师案例分析试题及参考答案试题一(20分)1.某建设项目的工程费由以下内容构成:(1)主要生产项目1500万元,其中建筑工程费300万元,设备购置费1050万元,安装工程费150万元。(2)辅助生产项目300万元,其中建筑工程费150万元,设备购置费110万元,安装工程费40万元。(3)公用工程150万元,其中建筑工程费100万元,设备购置费40万元,安装工程费10万元。2.项目建设前期年限为1年,项目建设期第1年完成投资40%,第2年完成投资60%。工程建设其他费为250万元,基本预备费率为10%,年均投资价格上涨为6%。3.项目建设期2年,运营期8年。建设期贷款1200万元,贷款年利率为6%,在建设期第1年投入40%,第2年投入60%。贷款在运营期前4年按照等额还本、利息照付的方式偿还。4.项目固定资产投资预计全部形成固定资产,使用年限为8年,残值率为5%,采用直线法折旧。运营期第1年投入资本金200万元作为流动资金。5.项目运营期正常年份的营业收入为1300万元,经营成本为525万元。运营期第1年的营业收入和经营成本均为正常年份的70%,自运营期第2年起进入正常年份。6.所得税税率为25%,营业税金及附加为6%。问题:1.列式计算项目的基本预备费和涨价预备费。2.列式计算项目的建设期贷款利息,并完成表1.1建设项目固定资产投资估算表。3.计算项目各年还本付息额,填入表1.2还本付息计划表。4.列式计算项目运营期第1年的总成本费用。5.列式计算项目资本金现金流量分析中运营期第1年的净现金流量。(填表及计算结果均保留2位小数)试题一参考答案:1.基本预备费=(建安工程费+设备购置费+工程建设其他费)×基本预备费费率DA04llX~ =(1500+300+150+250)×10%=220万元/]_|uN)Q  涨价预备费=∑nt=1It[(1+f)m(1+f)0.5(1+f)t-1]/-img^^  =2420×40%×(1+6%)1(1+6%)0.5(1+6%)2-1+2420×60%×(1+6%)1(1+6%)0.5(1+6%)1-14(VV@:_%  =316.11万元]uMZvAjnb x;$ESPPg 2.建设期贷款利息B@NBN&Fr 第一年利息=1200×40%×6%/2=14.4万元aL*MCgb' 第二年利息=(1200×40%+14.4)×6%+1200×60%×6%/2=51.26万元ygH)U. 合计=14.4+51.26=65.66万元t-o,iaPG3 建设项目固定资产投资估算表(表1.1)见下页[5!}+8]W 表1.1建设项目固定资产投资估算表单位:万元项目名称建筑工程费设备购置费安装工程费其他费合计1.工程费550.001200.00200.001950.001.1主要项目300.001050.00150.001500.001.2辅助项目150.00110.0040.00300.001.3公用工程100.0040.0010.00150.002.工程建设其他费250.00250.003.预备费536.11536.113.1基本预备费220.00220.003.2涨价预备费316.11316.114.建设期利息65.6665.665.固定资产投资550.001200.00200.00851.772801.773.还本付息计划表(表1.2)见下页表1.2还本付息计划表单位:万元序号项目名称1234561年初借款余额494.401265.66949.24632.82316.402当年借款480.00720.003当年计息14.4051.2675.9456.9537.9718.984当年还本316.42316.42316.42316.42或316.405当年还本付息392.36373.37354.39335.38或335.404)运营期第1年总成本费用ymqv@Byi8A 经营成本=525×70%=367.5万元{<@ud0A: 折旧=2801.77×(1-5%)/8=332.71万元(2801.77为固定资产投资,见投资估算表)m(MQ 利息支出=75.94万元(见还本付息计划表)  iKV|~7nwO 总成本费用=经营成本+折旧+摊销+利息支出=367.5+332.71+75.94=776.15万元j0~am,yZ Qsza,0n9 (5)运营期第1年的净现金流量6q8}8;STTY 现金流入=营业收入=1300×70%=910万元}Vob)r{R@ 项目资本金=200万元(流动资金)PNo:[9`S;m 借款本金偿还=316.42万元(见还本付息计划表)X"d"a={] 借款利息支付=75.94万元(见还本付息计划表)LYL_Ah'= 经营成本=525×70%=367.5万元Ul/m]b6- 营业税金及附加=1300×70%×6%=54.6万元x$`lQ% 所得税=(营业收入-营业税金及附加-总成本费用)×所得税税率=(910-54.6-776.15)×25%=19.81万元JD0s0>q_ 现金流出=项目资本金+借款本金偿还+借款利息支付+经营成本+营业税金及附加+所得税=200+316.42+75.94+367.5+54.6+19.81=1034.27万元>'q]ypA1 运营期第1年净现金流量=现金流入-现金流出=910-1034.27=-124.27万元WHBGhU 试题二(20分)某咨询公司受业主委托,对某设计院提出屋面工程的三个设计方案进行评价。相关信息见表2.1:表2.1设计方案信息表序号项目方案一方案二方案三1防水层综合单价(元/m2)合计260.0090.0080.002保温层综合单价(元/m2)35.0035.003防水层寿命/年3015104保温层寿命/年50505拆除费用(元/m2)按防水层、保温层费用的10%计按防水层费用的20%计按防水层费用的20%计拟建工业厂房的使用寿命为50年,不考虑50年后其拆除费用及残值,不考虑物价变动因素。基准折现率为8%。问题:1.分别列式计算拟建工业厂房寿命期内屋面防水保温工程各方案的综合单价现值。用现值比较法确定屋面防水保温工程经济最优方案。(计算结果保留2位小数)2.为控制工程造价和降低费用,造价工程师对选定的方案,以3个功能层为对象进行价值工程分析。各功能项目得分及其目前成本见2.2表。表2.2功能项目得分及其目前成本表功能项目得分目前成本/万元找平层1416.8保温层2014.5防水层4037.4计算各功能项目的价值指数,并确定各功能项目的改进顺序。(计算结果保留3位小数)试题二参考答案:(1)现值比较法方案评优'F9gp!s8~ 方案一:4v&8">LL NPV=260+260(1+10%)(P/F,8%,30)=288.42万元$)o0{HsL+ 方案二:UdnRsp9S nNPV=(90+35)+90(1+20%)[(P/F,8%,15)+(P/F,8%,30)+(P/F,8%,45)]=173.16万元$*%,   方案三:zixG}' NPV=(80+35)+80(1+20%)[(P/F,8%,10)+(P/F,8%,20)+(P/F,8%,30)+(P/F,8%,40)]=194.02万元Z/?n{{}H+     方案二最优AL3iNkEa -6NoEmb)' (2)功能指数:`kQosQV 找平层14/(14+20+40)=0.189LFHJj-nk 保温层20/(14+20+40)=0.270}a~hd*-# 防水层40/(14+20+40)=0.541LAxN?ok9gD       成本指数:X`Q+,tx$   找平层16.8/(16.8+14.5+37.4)=0.245ztSQrDbbb4 保温层14.5/(16.8+14.5+37.4)=0.211J$1H3#VVG 防水层37.4/(16.8+14.5+37.4)=0.544Z8xBa0n         价值指数:}5oI`9VT   找平层0.189/0.245=0.771C){Q;`M-< 保温层0.27/0.211=1.28LPt9+sauf1 防水层0.541/0.544=0.994%w65)BFQ           改进顺序:找平层、防水层、保温层[n//i"Nm 试题三(20分)某市政府投资一建设项目,法人单位委托招标代理机构采用公开招标方式代理招标,并委托有资质的工程造价咨询企业编制了招标控制价。招投标过程中发生了如下事件:事件1.招标信息在招标信息网上发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改为邀请招标方式,并要求在当地承包商中选择中标人。事件2.资格预审时,招标代理机构审查了各个潜在投标人的专业、技术资格和技术能力。事件3.招标代理机构设定招标文件出售的起止时间为3个工作日;要求投标保证金为120万元。事件4.开标后,招标代理机构组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人、该项目主管部门主要负责人1人组成。事件5.招标人向中标人发出中标通知书后,向其提出降价要求,双方经多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。问题:1.说明编制招标控制价的主要依据。2.指出事件1中招标人行为的不妥之处,说明理由。3.事件2中还应审查哪些内容?4.指出事件3、事件4中招标代理机构行为的不妥之处,说明理由。5.指出事件5中招标人行为的不妥之处,说明理由。试题三参考答案:(1)编制招标控制价的主要依据Q(N'Oj:J     ①《建设工程工程量清单计价规范》QE"$Lc) ②国家或省级、行业建设主管部门颁发的计价定额和计价办法3F;0a;[ ③建设工程设计文件及相关资料a9lYX*: ④招标文件的工程量清单及有关要求(421$w,B% ⑤与建设项目相关的标准、规范、技术资料!weYOOu ⑥工程造价管理机构发布的工程造价信息g-#eMQ%J ⑦其他相关资料4V@0L 5r8[" (2)事件一招标人行为不妥之处n$jB"1     ①“招标人为缩短时间,改为邀请招标方式”不妥,理由:该项目属于政府投资,全部使用国家资金投资或国有资金占控股的主导地位的工程建设项目,应采用公开招标。$+e(k~     ②“招标人要求在当地承包商中选择招标人”不妥,理由:招标人不得以任何理由限制或歧视潜在投标人。-{eiV0<^ 79Q,XRWh| (3)事件二中还应审查Q4ii25]*     ①投标人签订合同的权利:营业执照和资质证书cEJ_z(=hr     ②投标人履行合同的能力:人员情况、技术装备情况、财务状况等/$nvX1T     ③投标人目前的状况:是否处于被责令停业,投标资格被取消,财产被接管、冻结,破产状态等。z9#jXC#OdN     ④近三年情况:是否有骗取中标和严重违约及重大安全和质量事故。Q"xDRQA     ⑤法律、行政法规规定的其他内容。0XIrEwm@% XnvaT(k7Y (4)事件三、事件四中招标代理机构行为的不妥之处:KRncg     事件三:>yqL ①“招标文件出售的起止时间为3个工作日”不妥,理由:《招标投标法》规定招标文件出售的起止时间不得少于5个工作日。n_]OYG>U     ②“要求投标保证金为120万元”不妥,理由:投标保证金不得超过投标总价的2%,但最高不得超过80万元人民币。GHWpLA{8`     事件四:L'h'm{i     ①“开标后组建评标委员会”不妥,理由:评标委员会应于开标前组建。d}415XA     ②“招标代理机构组建了评标委员会”不妥,理由:评标委员会应由招标人负责组建。}mJ)gK5b6     ③“该项目主管部门主要负责人1人”不妥,理由:项目主管部门人员不得担任评妥委。评标委员会应由招标人或其委托的招标代理机构熟悉相关相关业务的代表,以及有关技术、经济等方面的专家组成,要求5人以上单数,其中技术、经济等方面的专家不得少于成员总数的2/3。Ap>n4~ dly0874 (5)事件五中招标人行为的不妥之处:4Y/!V[     ①“向其提出降价要求”不妥,理由:中标通知发出后,不得就报价、工期等实质性内容进行变更。wYawG$@_     ②“双方经过多次谈判,签订了书面合同,合同价比中标价降低2%”不妥,理由:因中标通知书发出后的30日内,招标人与中标人依据招标文件与中标人的投标文件签订合同,不得再行订立背离合同实质内容的其他协议。>):d38M     ③“招标人在与中标人签订合同3周,退还了未中标的其他投标人的投标保证金”不妥,理由:应在签订合同后的5个工作日内,退还中标人和未中标人的投标保证金金。ohnyUvxvj 试题四(20分)某施工合同约定如下:(1)合同工期为110天,工期奖或罚均为3000元/天(已含税金)。(2)当某一分项工程实际量比清单量增减超过10%以上时,调整综合单价。(3)规费费率3.55%,税金率3.41%。(4)机械闲置补偿费为台班单价的50%,人员窝工补偿费为50元/工日。开工前,承包人编制并经发包人批准的网络计划如图所示。工作B和I共用一台施工机械,只能顺序施工,不能同时进行,台班单价为1000元/台班。施工过程中发生如下事件:事件1.业主要求调整设计方案,使工作C的持续时间延长10天,人员窝工50工日。事件2.I工作施工前,承包方为了获得工期提前奖,经承发包双方商定,使I工作持续时间缩短2天,增加赶工措施费3500元。事件3.H工作施工过程中,劳动力供应不足,使H工作拖延了5天,因天气炎热。事件4.招标文件中G工作的清单工程量为1750m3(综合单价为300元/m3),与施工图纸不符,实际工程量为1900m3。经承发包双方商定,在G工作工程量增加但不影响因事件1﹀3而调整的项目总工期的前提下,每完成1m3增加的赶工工程量按综合单价60元计算赶工费(不考虑其他措施费)。上述事件发生后,承包方均及时向发包方提出了索赔,并得到了相应的处理。问题:1.承包方是否可以分别就事件1﹀4提出工期和费用索赔?说明理由。2.事件1﹀4发生后,承包方可得到的合理工期补偿为多少天?该项目的实际工期是多少天?3.事件1﹀4发生后,承包方可得到总的费用追加额是多少?(计算过程和结果均以元为单位,结果取整)试题四参考答案:(1)施工过程发生的事件工期和费用索赔8kM0 事件一可以提出工期和费用索赔,理由:业主要求调整设计方案是业主应承担的责任,该项变更使得工期拖延10天,超过其总时差7天。uNZ>oP> 事件二不能提出工期和费用索赔,理由:承包方赶工发生的措施工费是为了获得工期提前奖。^npS==Y]!. 事件三不能提出工期和费用索赔,理由:劳动力供应不足是承包方应承担的责任。$F`n<&o 事件四可以提出费用索赔,不可提出工期索赔,理由:清单工程量与施工图纸不符是业主应承担的责作,工程量增加发生的工期影响没有超过其总时差。g:qQ*. O-!fOdX8_k (2)施工过程发生的事件工期补偿cvXI]+`<3 事件一可获得的合理工期补偿为3天。H^PqYLjN 事件二可获得的合理工期补偿为0天。&c<}++'h 事件三可获得的合理工期补偿为0天。bu"68A;> 事件四可获得的合理工期补偿为0天。n@07$lY@; 实际工期T=110+3-2=111天。,7fc41O3V H0)ph 承包商可得总费用追加额8031+54611+6000=68642元~9JW#HHzn 试题五(20分)某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下:(1)承包商各月计划完成的分部分项工程费、措施费见5.1表。5.1表各月计划完成的分部分项工程费、措施费单位:万元月份4月5月6月7月计划完成分部分项工程费55759060措施费8332(2)措施项目费160000元,在开工后的前两个月平均支付。(3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为100个工日的某工种用工,承包商填报的综合单价为120元/工日。(4)工程预付款为合同价的20%,在开工前支付,在最后两个月平均扣回。(5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价、计日工金额等与工程进度款同期支付。(6)业主按承包商每次应结算款项的90%支付。(7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。(8)规费综合费率为3.55%,税金率为3.41%。施工过程中,各月实际完成工程情况如下:(1)各月均按计划完成计划工程量。(2)5月业主确认计日工35个工日,6月业主确认计日工40个工日。(3)6月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为80000元,7月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为70000元。(4)6月由于业主设计变更,新增工程量清单中没有的一分部分项工程,经业主确认的人工费、材料费、机械费之和为100000元,措施费10000元,参照其他分部分项工程量清单项目确认的管理费费率为10%(以人工费、材料费、机械费之和为计费基础),利润率为7%(以人工费、材料费、机械费、管理费之和为计费基础)。(5)6月因监理工程师要求对已验收合格的某分项工程再次进行质量检验,造成承包商人员窝工费5000元,机械闲置费2000元,该分项工程持续时间延长1天(不影响总工期)。检验表明该分项工程合格。为了提高质量,承包商对尚未施工的后续相关工作调整了模板形式,造成模板费用增加10000元。问题:n1.该工程预付款是多少?2.每月完成的分部分项工程量价款是多少?承包商应得工程价款是多少?3.若承发包双方如约履行合同,列式计算6月末累计已完成的工程价款和累计已实际支付的工程价款。4.填写答题纸上承包商2011年6月的“工程款支付申请表”(表5.1)(计算过程与结果均以元为单位,结果取整)试题五参考答案:(1)分部分项工程费55+75+90+60=280万元=2800000元Dp^/gL= 措施费8+3+3+2=16万元=160000元*#2Rvt*Ox 其他项目费180000+100×120=192000元p)/p!d[T/ 合同价(2800000+160000+192000)×(1+3.55%)×(1+3.41%)=3375195元/6U4S>'(       工程预付款3375195×20%=675039元`^##b6jH       irMdjG (2)每月完成的分部分项工程量价款及承包商应得工程价款%;O}FyP       四月份:分部分项工程费550000元Qb`C)Nh:               措施项目费160000/2=80000元l2&hBacT       承包商完成的分部分项工程价款550000×(1+3.55%)×(1+3.41%)=588946元g-@h>$<1 承包商应得工程价款(550000+80000)×(1+3.55%)×(1+3.41%)×(1-10%)f=I:DkR =607150元;[6&0!N 五月份:分部分项工程费750000元qtzRCA!9(Z               措施项目费160000/2=80000元J_xG}d               计日工35×120=4200元EOVZGZF       承包商完成的分部分项工程价款750000×(1+3.55%)×(1+3.41%)=803108元X+f9q0 承包商应得工程价款(750000+80000+4200)×(1+3.55%)×(1+3.41%)×(1-10%)9P"iuU =803943元%vS8?nG 六月份:分部分项工程费900000元kx{!b3"               计日工40×120=4800元Lk.h.ST 专业工程暂估价80000元T*P+Fh" 设计变更127700元*Bw#cj     人工费、材料费、机械费之和100000元iBvOJs     措施费10000元3N<&u     管理费100000×10%=10000元E`xUm9F     利润(100000+10000)×7%=7700元IZ~.{UQ 变更费用小计:100000+10000+10000+7700=127700元u~'OcO               合格工程质量检验费用补偿5000+2000=7000元-en*BqH2t 工程预付款扣回675039/2=337520元?,%TU&Yn       承包商完成的分部分项工程价款900000×(1+3.55%)×(1+3.41%)=963729元kxo.v|)8 承包商应得工程价款(900000+4200+80000+127700+7000)×(1+3.55%)×(1+3.41%)×(1-10%)-337520=741375元p>p'.#M 七月份:分部分项工程费600000元(6nk>FSpg 专业工程暂估价70000元d@g2k>>               工程预付款扣回675039/2=337520元!6E:5=L^       承包商完成的分部分项工程价款600000×(1+3.55%)×(1+3.41%)=642486元3;y_mg 承包商应得工程价款(600000+70000)×(1+3.55%)×(1+3.41%)×(1-10%)-337520=308179元EcW1;wH !$r9C/k (3)6月末累计已完成的工程价款和累计已实际支付的工程价款+/q0Y`v         6月末累计完成分部分项工程费550000+750000+900000=2200000元@?/c:cp         措施费累计80000+30000+30000=140000元~4^p}{         专业工程暂估价80000元BD'NuI         计日工4200+4800=9000元u]*5Ex(?         设计变更127700元JUU&Z[6J         质检费用补偿7000元K;C_Z/<% 六月末累计完成工程价款(2200000+140000+80000+9000+127700+7000)×(1+3.55%)×(1+3.41%)=2745237元J)huy>, 六月末累计已实际支付的工程价款675039+607150+803943+741375=2827507元2Oi'E 4k$0CbHx0 表5.1                工程款支付申请表,QA9k$` 序号名称金额(元)备注1累计已完成的工程价款(含本周期)27471322累计已实际支付的工程价款28292143本周期已完成的工程价款12327924本周期已完成的计日工金额51405本周期应增加的变更金额1177896本周期应增加的索赔金额74967本周期应抵扣的预付款3375208本周期应扣减的质保金—9本周期应增加的其他金额8566510本周期实际应支付的工程价款743082/RMerXjt={poQC~试题六(40分)dt`9RB$ 某专业设施运行控制楼的一端上部设有一室外楼梯。楼梯主要结构由现浇钢筋混凝土平台梁、平台板、梯梁和踏步组成,其他部位不考虑。局部结构布置,如图6.1所示,每个楼梯段梯梁侧面的垂直投影面积(包括平台板下部)可按5.01㎡计算。现浇混凝土强度等级均为C30,采用5~20mm粒径的碎石、中粗砂和42.5的硅酸盐水泥拌制。Y#.EVz 问题:DLwC5Iir 1.按照局部结构布置图6.1,在答题纸上表6.1.1“工程量计算表”中,列式计算楼梯的现浇钢筋混凝土体积工程量。}qgqb 2.(1)按照《建设工程工程量清单计价规范》(GB50500-2008)的规定,列式计算现浇混凝土直形楼梯的工程量(列出计算过程)。#u}v7{4 n(2)施工企业按企业定额和市场价格计算出每立方米楼梯现浇混凝土的人工费、材料费、机械使用费分别为:165元、356.6元、52.1元。并以人工费、材料费、机械费之和为其数计取管理费(费率取9%)和利润(利润率取4%)。在答题纸上6.1.2“工程量清单综合单价分析表”中,作现浇混凝土直形楼梯的工程量清单综合单价分析(现浇混凝土直形楼梯的项目编码为010106001)。SX1Fyy6w 3.按照《建设工程工程量清单计价规范》(GB50500-2008)的规定,在答题纸上表6.1.3“分部分项工程量清单与计价表”中,编制现浇混凝土直形楼梯工程量清单及计价表。[[Jv)?jm (注:除现浇混凝土工程量和工程量清单综合单价分析中数量保留三位小数外,其余保留两位小数)1C5kS[! 'Od ==e#CSJq   6.1.2    工程量清单综合单价分析表s:m<(8WRw 项目编码项目名称计量单位数量  单价(元)综合单价(元).;ea]_Z 人工费材料费机械费管理费和利润 010406001001 现浇砼直形楼梯㎡ 8.91211.24456.54   66.7 95.48   829.96x9o^9QJh            人工费:11.407×165/8.91=211.24元/㎡(-Ct!aW| 材料费:11.407×356.6/8.91=456.54元/㎡EB3o8 机械费:11.407×52.1/8.91=66.7元/㎡SU#P.y18% 管理费和利润:(211.24+456.54+66.7)×(9%+4%)=95.48元/㎡Y5A~iGp8E (3)编制现浇混凝土直形楼梯工程量清单及计价表X^_+%U ^*/v,+01f 表6.1.3    现浇混凝土直形楼梯工程量清单及计价表neYn=:9 序号    项目编码    项目名称    项目特征    计量单位    工程量    综合单价(元)    暂估价(元).L(j@It 1    010406001001    现浇砼直形楼梯    ①现浇钢筋砼平台梁、平台板、梯梁和踏步板组成D@b<}J>0' ②每个楼梯段梯梁侧面的垂直投影面积(包括平台板下部)按5.01㎡计算[]N$;~R7 ③C30砼(h>X:! ④5~20mm粒径的碎石、中粗砂和42.5的硅酸盐水泥    ㎡    8.91    829.96    7394.94Ccd7|L1 gjN!_^_
查看更多

相关文章

您可能关注的文档
