2017年度水利工程汛前检查总结大全

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

2017年度水利工程汛前检查总结大全

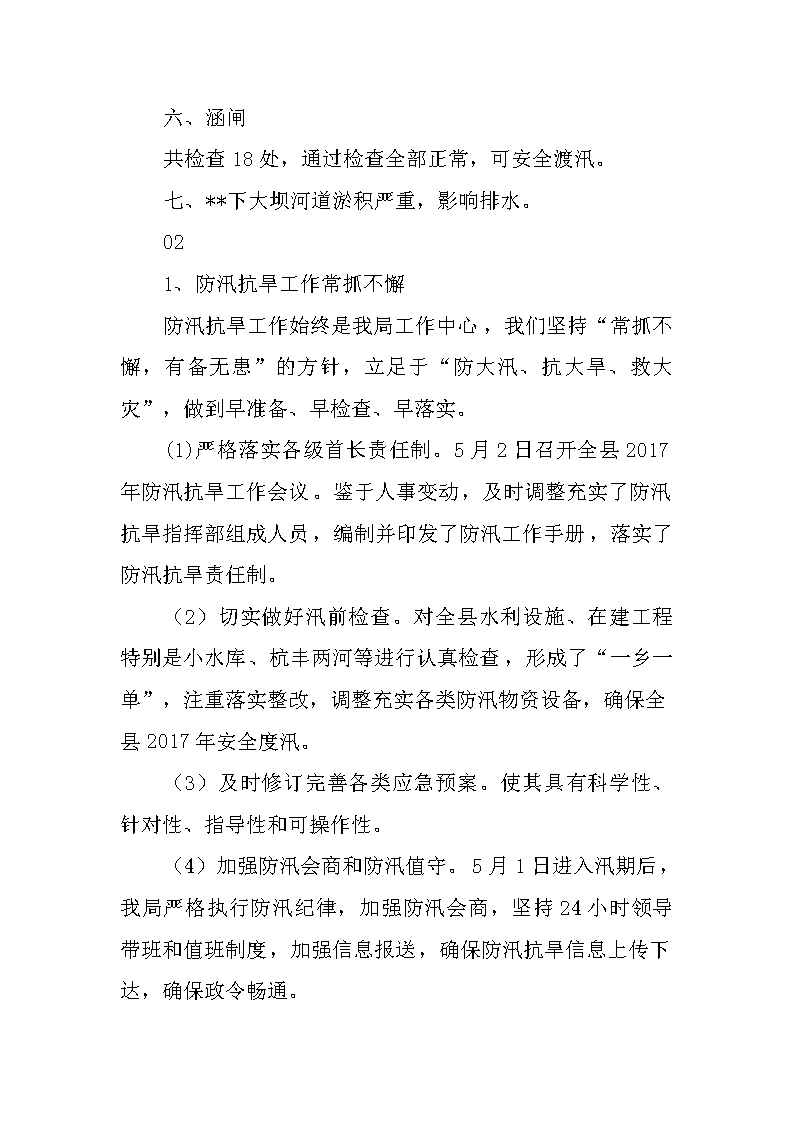

‎2017年度水利工程汛前检查总结大全 ‎  又到了年底,又到了大家准备年报告总结的时候了,今天小编给大家整理了一些关于2017年度水利工程汛前检查总结方面的范文模板,相信一定可以让您的汇报增色不少!      01   2017年度水利工程汛前检查总结   **市**区水利水电局:   根据富防指[2017]1号文件(关于认真做好汛前大检查的通知)精神和区水电局的统一部署,同时为抓紧、抓实、抓好2017年防汛工作,确保各处水利工程安全渡汛发挥其正常的效益,保障**各项经济建设的顺利进行。结合街道实际,组织建立了防汛防旱抗台工作领导小组和防汛防旱抗台抢险队伍,签订水利工程责任书,于2月22日开始对水库、溪堤、防洪堤、涵闸、排涝站、灌溉泵站等进行了全面检查。经过检查,具体情况总结如下:   一、防洪堤   检查**堤、新沙堤、五丰堤共三条,其中:**堤长公里,已达到二十年一遇标准防洪堤15公里,上、下大坝(北堤)间8公里,只达到十年一遇防洪标准,新沙堤长5公里,通过加高加固后现达到十年一遇防洪标准。五丰堤长5公里,现达到十年一遇的防洪标准。检查后一切正常。 ‎ ‎  二、水库   共检查2只水库,即长龙庵(小二型)和大门坞(小三型)水库。黄公望村大门坞水库要求溢洪道清理及迎水坡杂草清除。水库水位要求确保溢洪道下2-3米,其它一切正常。要求村负责管理人员降低水库水位到溢洪道下2-3米,加强管理并确保安全。   三、排涝站   检查排涝站共17处,存在问题有以下几点,紫沙排涝站水泵电机、配电柜比较正常。排涝箱涵下沉断裂。**年8月初通过化学灌浆凹钢支撑,这能临时防汛度汛。环桥、梳山排涝站水泵电机配电柜比较正常,排涝站、闸设备陈旧老化。新浦排涝站电机水泵配电柜比较正常,梳山排涝站电机55千瓦/Φ50水泵、电机发热。   四、灌溉机埠   共检查44只机埠,主要存在问题:部分机械设备陈旧老化,因管理不当,容易致使电机受潮,水泵管子生锈易腐烂。   五、溪堤   检查5条:华墅、株林坞、白鹤、横山村溪通过整治比较好,能安全渡汛; 环赤溪属赤松、鸡笼山、民丰三村所有,全长5500米,通过前几年溪坑整治比较完妥,但部分还存在淤积情况,需继续整治。 ‎ ‎  六、涵闸   共检查18处,通过检查全部正常,可安全渡汛。   七、**下大坝河道淤积严重,影响排水。   02   1、防汛抗旱工作常抓不懈   防汛抗旱工作始终是我局工作中心,我们坚持“常抓不懈,有备无患”的方针,立足于“防大汛、抗大旱、救大灾”,做到早准备、早检查、早落实。   (1)严格落实各级首长责任制。5月2日召开全县2017年防汛抗旱工作会议。鉴于人事变动,及时调整充实了防汛抗旱指挥部组成人员,编制并印发了防汛工作手册,落实了防汛抗旱责任制。      (2)切实做好汛前检查。对全县水利设施、在建工程特别是小水库、杭丰两河等进行认真检查,形成了“一乡一单”,注重落实整改,调整充实各类防汛物资设备,确保全县2017年安全度汛。      (3)及时修订完善各类应急预案。使其具有科学性、针对性、指导性和可操作性。   (4)加强防汛会商和防汛值守。5月1日进入汛期后,我局严格执行防汛纪律,加强防汛会商,坚持24小时领导带班和值班制度,加强信息报送,确保防汛抗旱信息上传下达,确保政令畅通。 ‎ ‎    (5)全面完成灾后水利水毁修复工程,确保今年安全度汛。   2、河长制工作有序推进   在全县范围内全面推行河长制,以舒办发〔2017〕24号文件出台了《舒城县全面推行河长制工作方案》,确保在2017年9月底前,建成县、乡(镇)、村三级河长制体系。到2020年,河湖管理保护规划体系全面建立;部门联治、社会共治的管理保护机制基本形成;杭埠河、丰乐河、杭北干渠、舒庐干渠等主要河流、渠系及水生态保护体系基本建成;全县水资源得到有效保护,水污染得到全面遏制;河流基本生态流量得到保障;城乡黑臭水体基本消除,水环境治理取得明显成效。   3、水政、水资源管理及河道采砂工作   (1)水行政执法工作   坚持把水行政执法工作与水资源管理、水行政审批、水利工程管理工作紧密结合,围绕“依法行政,依法治水”这一中心,牢固树立“服务”理念,加强水政执法队伍建设,加大执法力度,努力提高水行政执法水平和依法管理水事活动的能力,依法公开行政权力清单,规范水行政许可行为。   (2)开展河道采砂管理工作 ‎ ‎  全县积极开展河道采砂集中整治工作,今年3月19日,研究成立了以县长为组长、常务副县长等为副组长的全县砂石开采秩序专项整治工作领导组,及时出台和发布了《舒城县砂石开采秩序专项整治工作方案》和《舒城县关于严厉打击非法开采砂石违法犯罪行为的通告》。通过这次整治,全县共撤离、拆除各类采砂机具120多台套,拆除采砂配套设施及建筑物80多处,取缔非法采砂点60多处。目前向公安机关移送涉嫌违法开采砂石犯罪的案件有3起,通过专项整治,我县河道采砂管理秩序有了明显好转。   (3)水资源管理工作   开展水资源管理工作论证制度,已编制完成《舒城县十三五水资源消耗总量和强度双控工作方案》;正在抓紧编制《舒城县水资源综合规划》、《十三五节水型社会规划》;依法规范取水许可审批制度;加强计划用水和定额管理,逐步完善重点取水户一户一档工作,开展水功能区达标建设工作,加强水质监测;从严控制入河湖排污总量;加强饮用水水源保护,开展饮用水水源达标地建设,建立水资源管理考核制度。   二、重点水利工程建设情况   (一)中小河流治理项目   1.朱槽沟河治理工程  陈绪宕闸~河口段河道治理长度,总投资2300万元。截止目前,完成投资额1900万元,占总投资额约%。 ‎ ‎  2.龙潭河治理工程(将军宕~河口段)河道治理长度,总投资2630万元。截止目前已完成投资额2080万元,占总投资额约79%。   3.丰乐河(林安~芦柴堰段)河道治理工程,治理长度,投资2520万元,截止目前已完成投资额1120万元,占总投资额约%。   4.龙潭河(阙店河)治理工程,治理长度,投资4120万元。4月底开工。截止目前已完成投资额888万元,占总投资额约%。   5. 舒城县中小河流薄弱环节治理三年计划工程项目张母桥河等7条中小河流治理工程。工程设计已通过招标,正在进行工程设计中。其中:舒城县张母桥河治理工程(张母桥小河口~凌家渡大桥段)已完成初设评审;   6、纳入杭埠河治理工程项目的马河口大桥水毁工程,投资1500万元, 2月底开工建设,截止目前已完成投资额600万元,占总投资额约25%。   (二)饮水安全工程   2017年人饮工程实施管网延伸工程17处,小型集中供水工程59处,总投资3690万元,目前已全面开工,管网延伸完工6处,预计9月份全面完工。   (三)病险水库除险加固工程 ‎ ‎  2017年度6座一般小(2)水库除险加固工程,总投资720万元,其中中央投资360万元,地方360万元,已完成野外勘测及安全鉴定工作,目前正在进行初设文件编制,7月底提交初设评审。9月中旬完成施工、监理招投标,同期组织施工单位进场。   (四)小型农田水利设施建设   2017年度实施万佛湖镇小型农田水利设施建设;总投资2100万元。此项目由万佛湖镇实施,目前工程已进入施工前期准备工作。预计在7月份招标,8月份进入施工阶段。   (五)农村小水电增容扩效改造   百丈岩一站、江山二站、兴川电站三个项目,总投资285万元。其中:百丈岩一站105万元、江山二站75万元、兴川电站150万元;2016年度实施了百丈岩一站,目前工程已基本完成。其它两站正在组织实施;   (六)水土保持与水生态修复   2017年实施春秋和张母桥两乡镇小流域治理水土保持项目,总投资1507万元,治理面积平方公里,目前正在做项目前期工作,计划9、10月份进入项目施工阶段。   (七)中型水闸除险加固工程   2017年投资3800万元重点建设跃进闸、民主闸、陈绪宕闸三座水闸工程。项目前期工作已完成,只等省市批复。   三、其他工作完成情况   1、抓好党建工作 ‎ ‎  推进“两学一做”学习教育常态化制度化,紧密联系单位实际,把思想政治建设放在首位,把推进“两学一做”学习教育常态化制度化纳入管党治党的责任清单,做到一级抓一级、层层抓落实。推进基层党组织标准化建设,推动党建工作创新争优,提升党建工作水平,为全县水利发展提供更加坚强的政治和思想保证。   2、党风廉政建设工作   严格落实党风廉政建设工作责任制,认真履行“一岗双责”,规范水利工程招投标秩序,积极配合纪检部门坚决查处各类违规违纪行为,树立水利系统清正廉洁的良好形象,加强局机关事务、财务管理,规范公务接待,厉行勤俭节约,严格控制“三公”经费支出,加大制度约束力和执行力度,用制度管人管权管事管钱。   3、扶贫工作 ‎ ‎  县水利局按照县委、县政府“确保农村贫困人口实现脱贫,确保贫困县全部摘帽,解决区域性整体贫困”的总体要求。突出精准扶贫,加大扶贫力度,水利系统全体干部、职工对绕山村、乌羊村、新陶村贫困户进行结队帮扶。近年来,县水利局干部职工每年都向帮扶村贫困户送去大米、食用油等生活用品,并向五保户、低保户、贫困党员送去慰问金。2017年1月23日、3月15日,开展了送温暖活动,为扶贫村每户贫困户送上慰问金200元。4月7日、6月10日、7月9日组织了全系统干部职工到结对户家了解脱贫情况,仔细询问贫困户家中成员情况,致贫原因,生活生产状况,以及后期脱贫计划打算,做到心中有数,为每个贫困户脱贫支招。同时,针对各个贫困户不同情况,实施不同帮扶措施,做到精准扶贫一户一策。   在做好包保扶贫点的扶贫的同时,县水利局积极向上争取项目,为全县贫困村、贫困人口的脱贫致富提供水利项目支持。2017年我局在全县大力实施了农村饮水安全工程、中小河流治理工程、水利水毁设施修复工程、病险水库除险加固工程、水土保持与生态修复工程、小型农田水利设施建设和农村小水电增容扩效改造等工程。受益贫困村达50个贫困村,贫困人口万人。   4、文明创建工作   继续抓好局机关和下属单位的文明创建工作,定期开展检查督查,发现问题及时整改。   5、安全生产工作   进一步加强安全生产,开展专题活动,宣传安全生产知识,加大安全生产检查力度,确保地方安全稳定;做好信访工作,耐心对待上访群众,尽最大努力解决老百姓的问题。   四、存在的问题和困难   (一)我局本身水利工程建设任务重,且河长办设在我局为常设机构,河长制工作任务紧、时间重、专业性强,我局专业技术人员十分有限。 ‎ ‎  (二)工程重建轻管仍然存在,工程施工不确性因素多,变更多,影响工程进展。工程进度参差不齐。部分水利工程项目法人改由项目所在乡镇担任,由于各地的重视程度不同,技术力量薄弱,监管力度不够,致使水利工程进度参差不齐,工程质量有所下降,这一现象令人堪忧。     五、下半年工作安排   (一)全力做好防汛抗旱减灾工作   目前正值主汛期,突发性灾害随时都有可能发生,我局将密切注意雨情、水情、灾情的变化,坚持防汛与抗旱两手抓,全面落实防汛责任制,加强研判,科学调度,严明纪律,努力减轻旱涝损失。坚持24小时值班值守和信息报送制度,确保2017年安全度汛。   (二)聚力推进河长制工作   我局将按照市河长办要求做好河长制相关工作,编制一湖一策管理保护方案,明确治理目标、任务和对策;制作河长制公示牌。在河道流经的显要位置设置河长公示牌,标明河长职责、河湖概况、管护目标、监督电话等内容, 接受社会监督。   (三)推进重点工程建设   按照时间节点要求推进工程施工进度,及时启动设计、施工、监理招投标工作,力争项目年内完工。   (四)持续跟踪谋划项目进展 ‎ ‎  抓好规划设计,做好项目储备,及时与省水利厅、市水利局对接,争取项目尽早立项建设。   (五)认真组织实施民生水利工程建设项目       我局将在确保工程质量的前提下,加快小型水利工程改造提升、农村饮水安全、小水库除险加固、中小河流治理民生工程进度,确保按照时间要求完成建设任务。   今年的时间已过半,上半年我局取得了一定的工作成效,下半年的工作任务依然十分艰巨,我局将在县委、县政府的坚强领导下,凝心聚力,扎实工作,完成2017年水利工作目标任务。 ‎
查看更多

相关文章

您可能关注的文档
