机械回填土技术交底记录

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

机械回填土技术交底记录

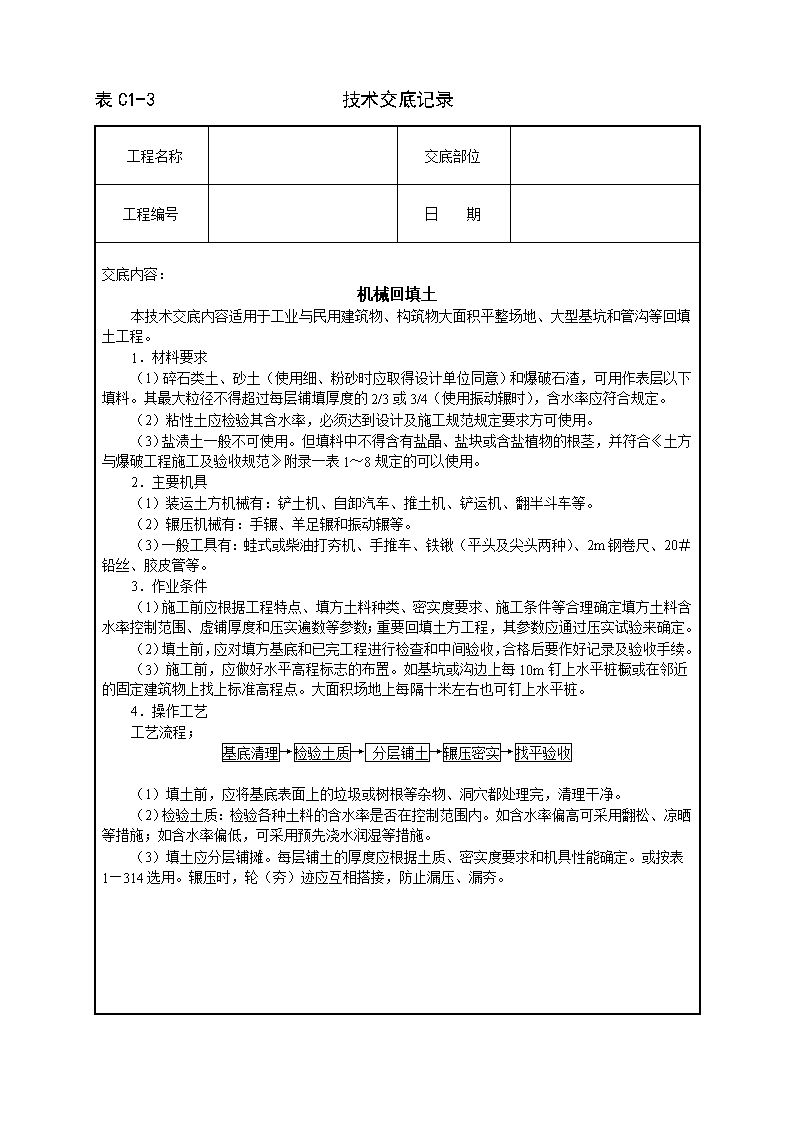

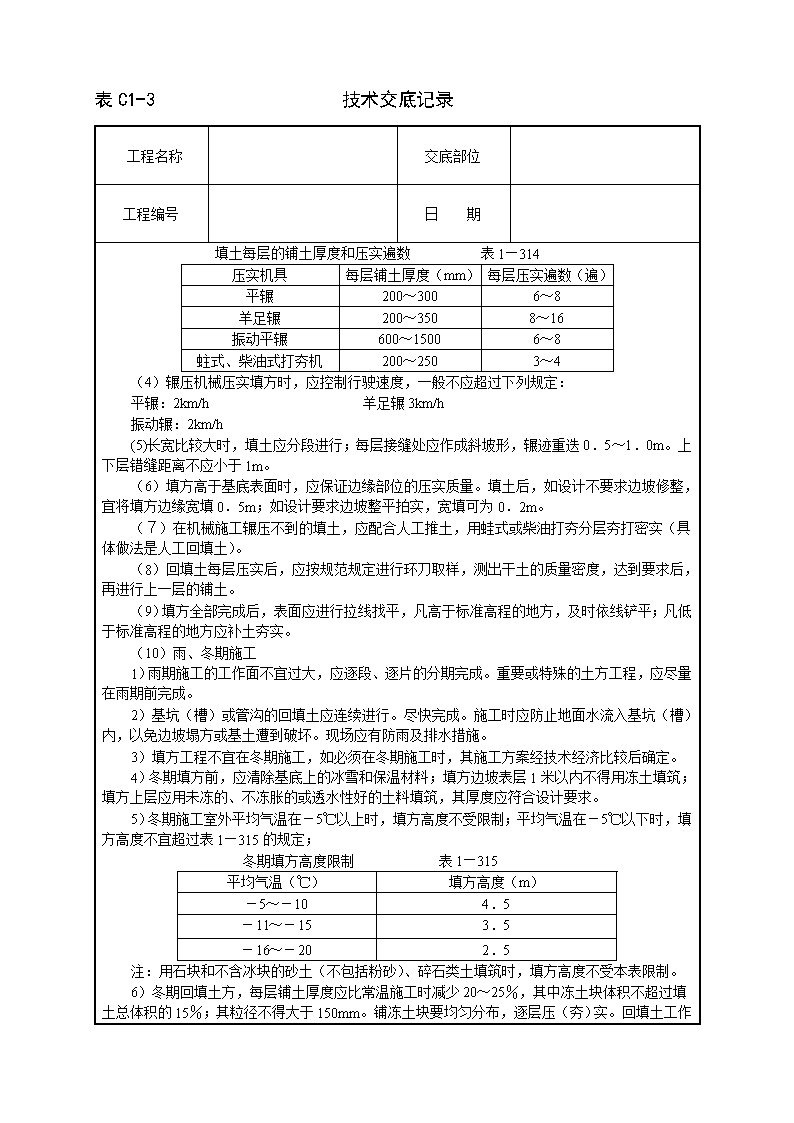

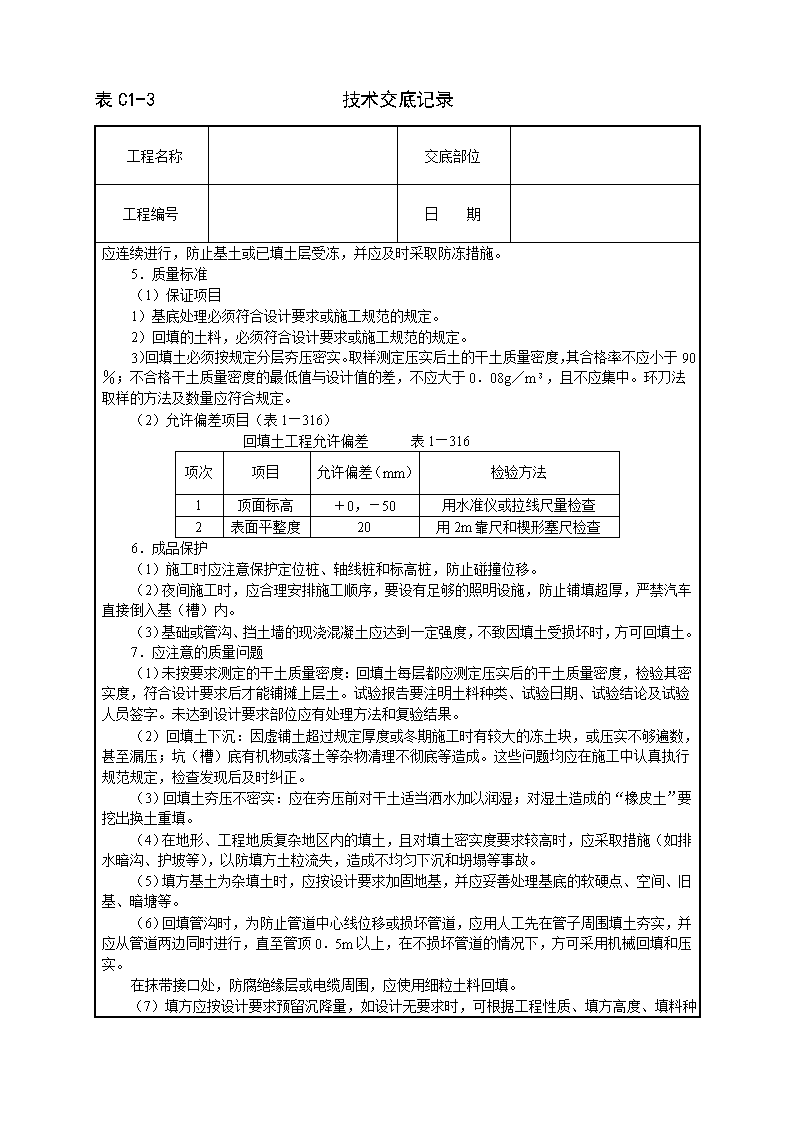

表C1-3 技术交底记录 ‎ 工程名称 交底部位 工程编号 日 期 交底内容:‎ 机械回填土 本技术交底内容适用于工业与民用建筑物、构筑物大面积平整场地、大型基坑和管沟等回填土工程。‎ ‎1.材料要求 ‎(1)碎石类土、砂土(使用细、粉砂时应取得设计单位同意)和爆破石渣,可用作表层以下填料。其最大粒径不得超过每层铺填厚度的2/3或3/4(使用振动辗时),含水率应符合规定。‎ ‎(2)粘性土应检验其含水率,必须达到设计及施工规范规定要求方可使用。‎ ‎(3)盐渍土一般不可使用。但填料中不得含有盐晶、盐块或含盐植物的根茎,并符合《土方与爆破工程施工及验收规范》附录一表1~8规定的可以使用。‎ ‎2.主要机具 ‎(1)装运土方机械有:铲土机、自卸汽车、推土机、铲运机、翻半斗车等。‎ ‎(2)辗压机械有:手辗、羊足辗和振动辗等。‎ ‎(3)一般工具有:蛙式或柴油打夯机、手推车、铁锹(平头及尖头两种)、2m钢卷尺、20#铅丝、胶皮管等。‎ ‎3.作业条件 ‎(1)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。‎ ‎(2)填土前,应对填方基底和已完工程进行检查和中间验收,合格后要作好记录及验收手续。‎ ‎(3)施工前,应做好水平高程标志的布置。如基坑或沟边上每10m钉上水平桩橛或在邻近的固定建筑物上找上标准高程点。大面积场地上每隔十米左右也可钉上水平桩。‎ ‎4.操作工艺 工艺流程;‎ 基底清理→检验土质→ 分层铺土→辗压密实→找平验收 ‎(1)填土前,应将基底表面上的垃圾或树根等杂物、洞穴都处理完,清理干净。‎ ‎(2)检验土质:检验各种土料的含水率是否在控制范围内。如含水率偏高可采用翻松、凉晒等措施;如含水率偏低,可采用预先浇水润湿等措施。‎ ‎(3)填土应分层铺摊。每层铺土的厚度应根据土质、密实度要求和机具性能确定。或按表1—314选用。辗压时,轮(夯)迹应互相搭接,防止漏压、漏夯。‎ 表C1-3 技术交底记录 ‎ 填土每层的铺土厚度和压实遍数 表1—314‎ 压实机具 每层铺土厚度(mm)‎ 每层压实遍数(遍)‎ 平辗 ‎200~300‎ ‎6~8‎ 羊足辗 ‎200~350‎ ‎8~16‎ 振动平辗 ‎600~1500‎ ‎6~8‎ 蛀式、柴油式打夯机 ‎200~250‎ ‎3~4‎ ‎(4)辗压机械压实填方时,应控制行驶速度,一般不应超过下列规定:‎ 平辗:2km/h 羊足辗3km/h 振动辗:2km/h ‎(5)长宽比较大时,填土应分段进行;每层接缝处应作成斜坡形,辗迹重迭0.5~1.0m。上下层错缝距离不应小于1m。‎ ‎(6)填方高于基底表面时,应保证边缘部位的压实质量。填土后,如设计不要求边坡修整,宜将填方边缘宽填0.5m;如设计要求边坡整平拍实,宽填可为0.2m。‎ ‎(7)在机械施工辗压不到的填土,应配合人工推土,用蛙式或柴油打夯分层夯打密实(具体做法是人工回填土)。‎ ‎(8)回填土每层压实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。‎ ‎(9)填方全部完成后,表面应进行拉线找平,凡高于标准高程的地方,及时依线铲平;凡低于标准高程的地方应补土夯实。‎ ‎(10)雨、冬期施工 ‎1)雨期施工的工作面不宜过大,应逐段、逐片的分期完成。重要或特殊的土方工程,应尽量在雨期前完成。‎ ‎2)基坑(槽)或管沟的回填土应连续进行。尽快完成。施工时应防止地面水流入基坑(槽)内,以免边坡塌方或基土遭到破坏。现场应有防雨及排水措施。‎ ‎3)填方工程不宜在冬期施工,如必须在冬期施工时,其施工方案经技术经济比较后确定。‎ ‎4)冬期填方前,应清除基底上的冰雪和保温材料;填方边坡表层1米以内不得用冻土填筑;填方上层应用未冻的、不冻胀的或透水性好的土料填筑,其厚度应符合设计要求。‎ ‎5)冬期施工室外平均气温在-5℃以上时,填方高度不受限制;平均气温在-5℃以下时,填方高度不宜超过表1—315的规定;‎ 冬期填方高度限制 表1—315‎ 平均气温(℃)‎ 填方高度(m)‎ ‎-5~-10‎ ‎4.5‎ ‎-11~-15‎ ‎3.5‎ ‎-16~-20‎ ‎2.5‎ 注:用石块和不含冰块的砂土(不包括粉砂)、碎石类土填筑时,填方高度不受本表限制。‎ ‎6)冬期回填土方,每层铺土厚度应比常温施工时减少20~25%,其中冻土块体积不超过填土总体积的15%;其粒径不得大于150mm 表C1-3 技术交底记录 ‎。铺冻土块要均匀分布,逐层压(夯)实。回填土工作应连续进行,防止基土或已填土层受冻,并应及时采取防冻措施。‎ ‎5.质量标准 ‎(1)保证项目 ‎1)基底处理必须符合设计要求或施工规范的规定。‎ ‎2)回填的土料,必须符合设计要求或施工规范的规定。‎ ‎3)回填土必须按规定分层夯压密实。取样测定压实后土的干土质量密度,其合格率不应小于90%;不合格干土质量密度的最低值与设计值的差,不应大于0.08g/m3,且不应集中。环刀法取样的方法及数量应符合规定。‎ ‎(2)允许偏差项目(表1—316)‎ 回填土工程允许偏差 表1—316‎ 项次 项目 允许偏差(mm)‎ 检验方法 ‎1‎ 顶面标高 ‎+0,-50‎ 用水准仪或拉线尺量检查 ‎2‎ 表面平整度 ‎20‎ 用2m靠尺和楔形塞尺检查 ‎6.成品保护 ‎ ‎(1)施工时应注意保护定位桩、轴线桩和标高桩,防止碰撞位移。‎ ‎(2)夜间施工时,应合理安排施工顺序,要设有足够的照明设施,防止铺填超厚,严禁汽车直接倒入基(槽)内。‎ ‎(3)基础或管沟、挡土墙的现浇混凝土应达到一定强度,不致因填土受损坏时,方可回填土。‎ ‎7.应注意的质量问题 ‎(1)未按要求测定的干土质量密度:回填土每层都应测定压实后的干土质量密度,检验其密实度,符合设计要求后才能铺摊上层土。试验报告要注明土料种类、试验日期、试验结论及试验人员签字。未达到设计要求部位应有处理方法和复验结果。‎ ‎(2)回填土下沉:因虚铺土超过规定厚度或冬期施工时有较大的冻土块,或压实不够遍数,甚至漏压;坑(槽)底有机物或落土等杂物清理不彻底等造成。这些问题均应在施工中认真执行规范规定,检查发现后及时纠正。‎ ‎(3)回填土夯压不密实:应在夯压前对干土适当洒水加以润湿;对湿土造成的“橡皮土”要挖出换土重填。‎ ‎(4)在地形、工程地质复杂地区内的填土,且对填土密实度要求较高时,应采取措施(如排水暗沟、护坡等),以防填方土粒流失,造成不均匀下沉和坍塌等事故。‎ ‎(5)填方基土为杂填土时,应按设计要求加固地基,并应妥善处理基底的软硬点、空间、旧基、暗塘等。‎ ‎(6)回填管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子周围填土夯实,并应从管道两边同时进行,直至管顶0.5m以上,在不损坏管道的情况下,方可采用机械回填和压实。‎ 在抹带接口处,防腐绝缘层或电缆周围,应使用细粒土料回填。‎ ‎ (7‎ 表C1-3 技术交底记录 ‎)填方应按设计要求预留沉降量,如设计无要求时,可根据工程性质、填方高度、填料种类、密实要求和地基情况等与建设单位共同确定(沉降量一般不超过填方高度的3%)。‎ 技术负责人: 交底人: 接交人:‎ 表C1-3 技术交底记录
查看更多

相关文章

您可能关注的文档
