地质灾害治理工程监理规划

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

地质灾害治理工程监理规划

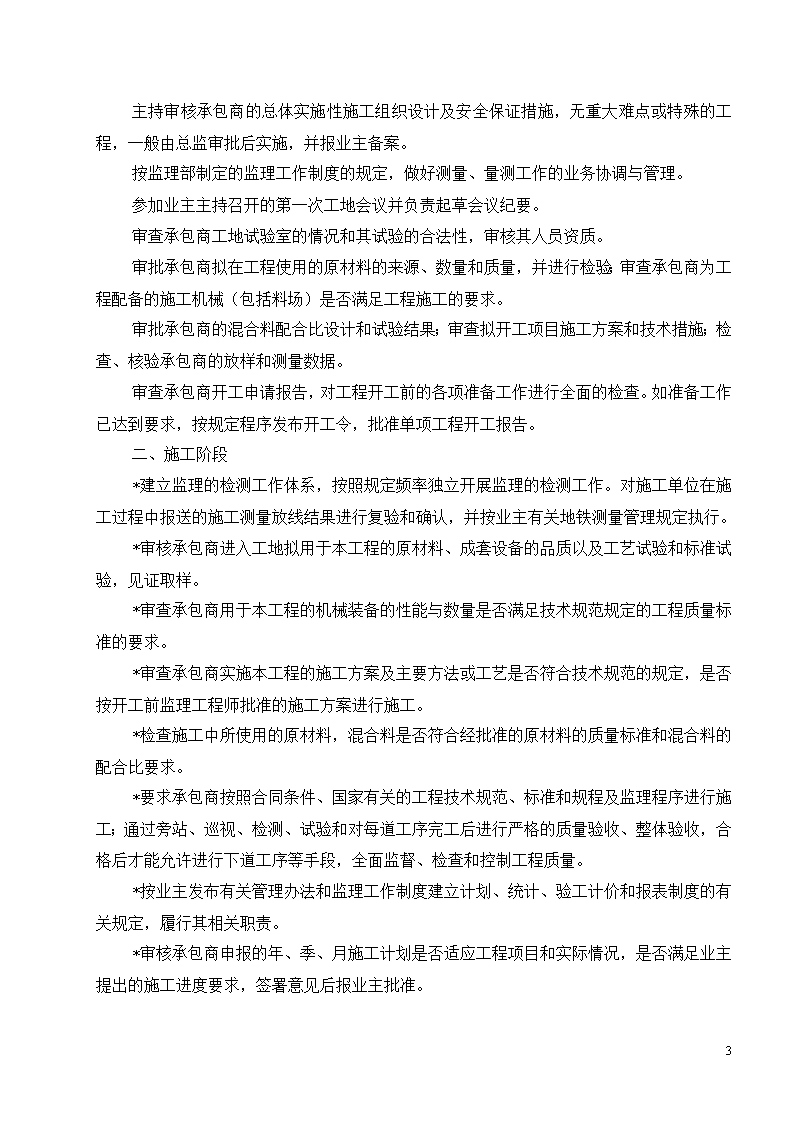

灾害治理工程监理规划XX监理有限公司20XX年X月40n第一节工程概况本工程为岚县梁家庄乡高架坡村地质灾害治理工程,位于岚县忻黑线马家坪段路旁。建筑结构为砖混结构,主体结构:1、2、7、8号楼为七层,其中地上六层地下一层;3、4、5、6、9、10、11、12号楼为六层,其中地上五层地下一层;临街商铺1—7号楼为二层。工程总建筑面积:约4万m2。工程于2008年4月18日开工,计划竣工日期2008年10月30日。第二节监理工作范围和内容本监理标段的监理工作范围为主体土建及安装工程承包合同范围内的所有项目,在工程实施过程中工程量、工程规模调整或设计变更均属本监理范围。监理服务期:本标段范围内所有土建工程从前期准备到工程缺陷责任期结束。本监理标段的监理工作内容是:以监理依据为准绳,对该工程施工承包合同范围内的所有项目的质量、工期、投资实行全方位全过程监理。一、施工准备阶段建立明确的项目组织机构和建立健全、严格的规章制度;明确总监、总监代表和监理人员的岗位职责、分工,向业主递交总监授权书及向总监代表书面授权;建立与业主正常的工作联系渠道。按监理合同规定配备齐全监理设施、各种检测,测量设施和仪器,监理人员按投标承诺到位。组织监理人员熟悉工程承包合同文件,进行施工现场调查,对沿线地形、地物、水文地质情况全面掌握。审核并熟悉合同段内的设计图纸、说明及文件,并将发现的问题和处置建议报业主。参加同业主主持由监理组织的交桩和设计交底工作,设计技术交底会会议纪要由监理出具,会审记录由各方确认;审查施工承包商提交的复测资料,沿线测量标志复核无误。根据施工承包合同审查承包商现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,核实进场项目负责人、技术负责人、主要管理人员的资格及到位情况。审查承包商工程分包单位的资质证书、营业执照、安全生产许可证及有关资料,审查其分包合同,认证其可行后,由总监审核并报业主审批。配合业主审批承包人总体实施性施工计划,施工机械、施工方案及施工工艺、安全方案、审定施工现场总平面布置图。40n主持审核承包商的总体实施性施工组织设计及安全保证措施,无重大难点或特殊的工程,一般由总监审批后实施,并报业主备案。按监理部制定的监理工作制度的规定,做好测量、量测工作的业务协调与管理。参加业主主持召开的第一次工地会议并负责起草会议纪要。审查承包商工地试验室的情况和其试验的合法性,审核其人员资质。审批承包商拟在工程使用的原材料的来源、数量和质量,并进行检验;审查承包商为工程配备的施工机械(包括料场)是否满足工程施工的要求。审批承包商的混合料配合比设计和试验结果;审查拟开工项目施工方案和技术措施;检查、核验承包商的放样和测量数据。审查承包商开工申请报告,对工程开工前的各项准备工作进行全面的检查。如准备工作已达到要求,按规定程序发布开工令,批准单项工程开工报告。二、施工阶段*建立监理的检测工作体系,按照规定频率独立开展监理的检测工作。对施工单位在施工过程中报送的施工测量放线结果进行复验和确认,并按业主有关地铁测量管理规定执行。*审核承包商进入工地拟用于本工程的原材料、成套设备的品质以及工艺试验和标准试验,见证取样。*审查承包商用于本工程的机械装备的性能与数量是否满足技术规范规定的工程质量标准的要求。*审查承包商实施本工程的施工方案及主要方法或工艺是否符合技术规范的规定,是否按开工前监理工程师批准的施工方案进行施工。*检查施工中所使用的原材料,混合料是否符合经批准的原材料的质量标准和混合料的配合比要求。*要求承包商按照合同条件、国家有关的工程技术规范、标准和规程及监理程序进行施工;通过旁站、巡视、检测、试验和对每道工序完工后进行严格的质量验收、整体验收,合格后才能允许进行下道工序等手段,全面监督、检查和控制工程质量。*按业主发布有关管理办法和监理工作制度建立计划、统计、验工计价和报表制度的有关规定,履行其相关职责。*审核承包商申报的年、季、月施工计划是否适应工程项目和实际情况,是否满足业主提出的施工进度要求,签署意见后报业主批准。40n*监督工程进度,定期检查承包商的工程进度计划,审查承包商的月、季报所报工程量完成情况,对工程进度偏离总体施工计划及时提出调整意见,并向业主汇报。*认真做好工程质量、进度、投资的预控制、过程控制和最终验收控制及其事故自理;发现和预测在施工中可能缺陷的工艺或材料,及时提前发布预防和修补这些缺陷的指示。*协助业主对设计进度提出要求(需图计划),对出图质量提出意见。*监理部每月主持召开监理例会、进度检查会,分别就施工进度和施工质量进行分析评述;并根据承包商提出了的施工活动计划,安排监理人员进行监督、工序检查、抽样试验、测量验收、计量测算、缺陷处理等施工监理工作。如有特殊情况,由总监理工程师或总监代表决定召开临时监理会议,研究解决办法。*调查、处理工程质量缺陷和事故。出现重大质量事故时,督促承包商按规定上报有关部门。*对需要返工处理或加固补强的质量事故,责定施工单位报送质量事故调查报告和经设计单位等相关单位认可的处理方案;对质量事故的处理过程和结果进行跟踪检查和验收,并及时向业主提交有关质量事故的书面报告,将完整的质量事故处理记录整理归档。*要求施工单位按时上报真实可靠的监控量测资料,并随时进行检查。*按有关管理规定办理变更手续。*协调业主与承包商之间的有关争议,协调承包商与设计单位,有关厂家和检验单位的关系。处理索赔和合理争议的调解。*根据合同规定处理违约事件。*对承包商完成的合格工程进行准确计量,签发工程付款凭证。*按业主发布有关管理办法和监理工作制度建立计划、统计、验工计价和报表制度的有关规定,履行其相关职责。*负责分项工程、隐蔽工程检查、验收和签证;对承包商的交工申请进行评估,组织单位工程竣工预验收;签署工程竣工报验单,提交工程质量评估报告;参加业主的工程竣工验收;审查工程结算。*按有关地方规定、条例以及业主对安全文明施工生产的要求,对整个施工过程的安全文明施工进行检查督促,对发现的施工安全隐患、施工扰民问题要求施工单位进行彻底整改,并定期向业主书面报告所监理标段的安全文明施工生产情况。40n*及明向施工单位发出有关工程施工的监理通知,并要求施工单位回复对监理通知内容要求事项的落实情况。监理通知及时报业主。*督促承包商按业主要求整理合同文件、技术资料、档案材料,及时做好竣工文件。资料整理归档,最后移交业主。*编制监理工作月报、季报和年报,建立单位工程项目监理日志,按标准要求检查落实。*按业主计算机管理系统的要求,建立计算机管理网络,做到所有资料、文件电子化。*完成业主交办的监理任务和义务相关的其他的事项。*工程竣工时向业主提交监理报告。三、竣工后缺陷责任期阶段*移交工证书签发后在缺陷责任期内,要求承包人要:1、完成在移交证书中指明的当时尚未完毕的工程;2、完成在移交证书中指明的已完工程中存在的某些缺陷的修补;3、进行修补或重建因承包人原因出现的工程缺陷;4、应继续完成不合格需重建、修补缺陷的工程,直到监理工程师和业主验收合格。*定期检查承包商剩余工程计划的实施,并视工程具体情况,建议承包商对剩余工程计划进行调整。*监督承包商认真执行缺陷责任期的工作计划,检查和验收剩余工程;对已交工工程出现的工程质量缺陷、病害,会同有关部门进行调查、分析其原因并确定责任归属。*监督工程保修,对修补缺陷的项目进行检查,及时发现问题,组织有缺陷项目的修补、修复或重建工作;抓好每个环节的质量控制,直至达到规定的质量标准。*督促承包商按合同规定完成竣工资料。*在缺陷责任期满后,对承包人在缺陷责任期所完工程检查合格后予签认,签发工程缺陷责任终止证书。*办理最终支付证书手续,会同业主审核后签发。第三节监理工作目标坚持工程利益第一、业主利益第一的原则,积极主动配合业主,利用地下工程的监理优势,抓住工程的重点和难点,采取强有力和规范化的监理措施,依据监理合同,圆满顺利完成业主委托的“四控两管一协调”的监理任务。1、投资控制监理工作目标:根据监理合同,投资控制目标是工程总造价不超过合同总价,防止不必要的工程索赔。40n本工程投资控制在(总造价)万元以内。2、进度控制监理工作目标:进度控制的目标是达到合同要求的关键工期和总工期。监理工作服务期直到工程缺陷责任期结束为止。本监理标段工期控制的总体目标为:开工时间:完工时间:3、质量控制监理工作目标:工程质量达到施工承包合同约定的质量标准要求,争创市优良样板工程。4、安全、文明施工监理工作目标:安全、文明施工监理工作目标确保安全施工,杜绝重大安全事故的发生,争创文明工地,并符合业主的规定要求。第四节监理工作依据监理工作依据如下:1、国家和建设部颁发的有关基本建设的政策和法规。4、现行的国家和部门(行业)的有关设计规范、施工验收规范、试验及检验规定、工程质量检验评定标准等。5、业主制定或指定的验工计价、竣工验收和结算办法。6、业主制定的合同管理办法。7、业主与承包商签定的施工承包合同。8、业主与监理单位签定的监理委托合同。9、业主制定的或指定的变更设计管理办法。10、经批准的设计文件。11、承包商提交并经批准的施工组织设计和施工进度计划。12、业主有关现行施工管理办法的通知。13、建设工程监理规范。第五节项目监理机构的组织形式和人员配备计划驻地监理部按招、投标阶段,施工阶段确定人员组织机构。1、招、投标阶段40n监理部设总监理工程师一人,总监代表1人,另配备合同、投资、土建、机电监理工程师各一人,负责协助业主进行施工招标和评标工作。1、设计、施工前期准备阶段监理部设总监理工程师一人,根椐本阶段工作需要配齐相应的专业监理工程师,全面负责本工程设计、施工准备及建筑物调查等监理工作。3、施工阶段监理部设总监理工程师1人,监理工程师2人,负责本工程施工监理工作。第六节项目监理机构的人员岗位职责监理部按照对“四控两管一协调”的工作要求做到严格按合同办事,坚持原则,实事求是,认真负责,以预防为主,以数据说话。监理工作实行总监负责制。总监理工程师主持监理部的工作,行使监理合同中赋予监理单位的权力,并对监理工作全面负责。一、总监理工程师的职责主要有:1、根据业主的授权与委托,全面负责和组织项目的监理工作。2、根据监理委托合同,主持制定项目监理规划并组织实施。3、以监理单位在工程项目的代表身份,与业主、承包人及政府监理机关和有关单位协调沟通有关问题。4、保持与业主的密切联系,主持由业主、监理部和承包商三方参加的周例会。5、保持与承包商的密切联系,确定承包商工作中需要配合的事宜。6、协助业主审查承包商的开工准备情况、发布开工令。7、审核和确认承包商选择的分包商。8、审查承包商提出的施工组织设计,施工技术方案和施工进度计划。9、审查承包商提出的材料和设备清单所列的规格和质量。10、督促、检查承包商严格执行工程承包合同和工程技术标准。11、检查工程使用的材料、构件和设备的质量是否符合合同要求,检查安全防护设施。12、检查工程进度和施工质量,验收分部分项工程,签署工程付款凭证。13、督促整理合同文件和技术档案资料。14、调解业主与承包商之间的争议。15、审查、签发和签署停工令、复工令、设计变更令、文件、报表、报告和会议纪要等。16、向业主提供所有索赔和争议的事实分析资料,提出监理方的决定意见。40n17、组织设计单位和承包商进行竣工初验,督促承包商及时向业主提出竣工验收的申请报告,并参与竣工验收。18、总监可委托总监代表,并作为其助手代行其职责。19、定期及不定期巡视工地现场,及时发现和提出问题并进行处理。20、按规定时间向业主提交监理。21、定期和不定期向本公司报告监理情况。二、专业监理工程师的职责1、监督检查分管范围内承包商贯彻执行国家建设部、山西省、吕梁市有关基本建设的政策、规范、标准等;正确执行工程承包合同及有关文件。2、参加设计文件的技术交底和图纸会审。3、核实所有工程所需材料的采购情况,检查进场材料是否符合要求。4、核实和督促总监理工程师签发的有关文件指令的落实情况。5、掌握工程进度,核实已完成工程的数量,并检查、验收分项工程的质量。6、监督施工单位编制竣工文件,检查文件是否齐全和符合要求;受理所监理的单位工程的竣工报告,参加竣工验收工作。7、按期向总监理工程师提供分管工程的监理情况报告及存在的问题。8、根据承包合同,按期审核施工单位提交的付款申款报告,及时将审查后的付款申请报告提交给业主。9、完成总监理工程师交办的其它工作。三、监理员职责1、在专业监理工程师的指导下开展现场监理工作;2、检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行状况,并做好检查记录;3、复核或从施工现场直接获取工程计量的有关数据并签署原始凭证;4、按设计图及有关标准,对承包单位的工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录;5、担任旁站工作,发现问题及时指出并向专业监理工程师报告;6、做好监理日记和有关的监理记录。第七节监理工作程序40n为了科学地组织监理工作,监理单位、业主、承包商之间要有明确的工作关系,既有合理的分工,又有紧密的协作配合,从施工准备到竣工验收都要按程序有条不紊地进行。监理程序按施工准备阶段、施工阶段和竣工验收阶段依次进行,主要工作程序如下:一、施工准备阶段1、建立监理组织机构。2、参与工程项目施工招标工作。3、对工程施工分包单位提出审查与建议意见。4、会同业主完成对施工图的审核,协助技术交底,发现重大错误或方案性的问题书面报告业主。5、工程设计和其他专业设计中的技术问题,按照安全和优化的原则,经业主同意后向设计单位提出建议,其建议应具备技术经济比较。二、监理准备工作1、由总监理工程师向监理部成员介绍任务,制定监理部监理工作大纲。2、各专业监理工程师熟悉图纸及有关资料并提出图纸会审监理意见。3、根据监理合同规定拟定出各专业监理职责。4、确定进驻现场日期及进行现场准备工作。三、配合业主审核承包人的工程分包四、审查施工组织设计和施工方案,并提出书面意见五、对工程投资、进度和质量三大目标进行控制1、审查施工进度计划;2、审查和会签设计变更、工地洽商;3、主要材料和设备复核;4、核定施工试验报告;5、核定隐蔽工作签署记录;6、审阅施工记录和安装记录;7、与业主共同审查工程价款和付款申请;8、参加分部、分项工程质量的验收。六、工程质量评定1、分部工程质量评定核查;40n2、质量综合评定监理意见;3、填写核查监理意见表。七、工程验收1、审查承包单位提出验收的技术资料;2、由监理单位、业主和承包单位三方进行初验;3、参加由业主组织的峻工验收,并共同签署竣工证书;4、写出验收监理报告。八、监理工作总结与评定1、总结监理部实施监理的经验教训;2、整理监理文件资料,做好归档工作;3、写出监理总结;4、监理工作质量评定。九、工程交工与缺陷责任期阶段1、审查承包单位提出的交工文件;2、交工验收与交工证书的签发;1、缺陷责任期内:监理、验收承包商完成移交证书中指明的当时尚未完毕的工程、某些缺陷的修补;第八节监理工作方法及措施对工程安全、质量、进度和投资四大目标进行控制,加强工程合同管理、信息管理及施工协调管理,主要做好以下几点工作:一、安全控制工程安全控制的总目标是:工程安全第一、预防为主,在确保安全施工下,杜绝重大安全事故的发生,争创安全文明样板工地,并符合业主的规定要求。监理部通过对安全生产工作进行计划、组织、指挥、协调和控制等一系列的活动,全面、全员、全过程、全天候地动员和开展施工安全管理工作,分析、识别安全工作重点,采取相应的事故预防和控制措施,保护施工人员在施工过程中的安全与健康,保护国家和集体财免受损失,达到在施工过程中防止、避免发生人员伤害和财产损失事故的目标,促进施工企业安全工作管理水平提升,提高施工企业的工作效率,保障工程最终按照计划进度、计划质量和计划投资,安全、顺利竣工、如期交付业主使用。40n(一)安全控制的原则1、动态相关性原则的原则工程施工存在的安全隐患不是固定不变的,而是随着时间、环境、工艺的变化而变化,项目监理部要做好安全的动态管理,每项工程施工前要做好危险、危害因素评估,制订预防措施,做好技术交底,并在施工过程中及时发现安全隐患,专人跟踪安全整改措施的落实,确保工程安全有序进行。2、整分合原则项目监理部由安全监理工程师主要负责组织安全检查和跟踪安全隐患落实整改的工作,全体监理人员也必须参与工程的安全管理工作,既分工,又合作,有力推动安全工作的开展。3、反馈原则工程施工的内部环境和外部环境不断变化,监理部及时捕获、反馈各种安全生产信息,信息要准确、迅速,以采取措施和对策,控制事态的发展。(二)建筑施工主要伤害及危险源识别建筑工程施工易发和多发事故主要有高处坠落、物体打击、触电、机械伤害、坍塌五大类伤害。建筑施工发生五大类伤害的危险源如下:1、高处坠落:人员从临边、洞口、井口、楼梯口、预留洞口等处坠落;从脚手架上坠落;龙门架(井字架)物料提升机和塔吊在安装、拆除过程坠落;安装、拆除模板时坠落;结构和设备吊装时坠落,施工人员从检修设备上方坠落。2、触电:对经过或靠近施工现场的外电线没有或缺少防护,在搭设钢管架、绑扎钢筋或起重吊装过程中,碰撞这些线路造成触电;使用各类电器设备触电;因电线破皮、老化,开关箱等触电;地下隧道潮湿环境引起漏电触电;盾构等设备使用的高压电误操作触电。3、物体打击:人员受到同一垂直作业面的交叉作业中和通道口处坠落物体打击。4、机械伤害:主要是盾构机设备、悬臂掘进机设备、垂直运输机械设备(龙门吊、汽车吊、门架)、水平运输机械设备(电瓶车)、吊装设备、各类桩机等对人的伤害。5、坍塌:施工中发生的坍塌事故主要是:隧道开挖失稳坍塌、竖井开挖失稳坍塌、地层下陷引起施工周边建筑物坍塌、现浇混凝土梁、板的模板支撑失稳倒塌、基坑边坡失稳引起土石方坍塌、拆除工程中的坍塌、施工现场的围墙、设备和结构质量低劣坍塌。40n综合施工现场的各种情况,分析、识别、发现危险点、管理等方面的要素进行统筹的分析研究、分级划分并建立危险点控制清单,制定相应的预防对策,对危险点进行严格、重点控制,最大限度地减弱、消除危险点的潜在危险因素,最终达到消除或杜绝潜在事故的发生,从而实行突出重点的安全管理、全面系统的安全管理和预防为主的安全管理;(三)工程监理部的安全责任1、工程监理部应当审查施工组织设计中的安全技术措施或者专项施工方案是否符合工程建设强制性标准。2、工程监理在实施监理过程中,发现事故隐患的,应当要求施工单位整改;情节严重的,应当要求施工单位停止施工,并及时报告建设单位。施工单位拒不整改或者不停止施工的,项目监理部应当及时向有关政府主管部门报告。3、项目监理部和监理工程师应当按照法律、法规和工程建设强制性标准实施监理,对建设工程安全生产承担监理职责。4、配备专业的安全管理人员,对各驻地监理部日常的安全监督进行管理。5、应根据业主的有关文件要求,健全监理部的安全监督机制,驻地监理每周应会同承包商组织一次安全检查;监理总部每月应组织一次安全大检查,做好记录;发现安全隐患的应根据有关规定进行整改或停工处理。(四)安全监理制度为了规范现场安全管理工作,指导现场监理人员开展好安全监理工作,特制定本制度:1、明确各级监理人员安全管理的岗位职责,把安全管理工作落到实处2、严格审核安全施工组织设计、施工方案中的安全技术措施及各种生产安全事故应急救援预案3、建立现场安全检查制度(1)开工前安全检查项目开始实施前,驻地监理部必须组织开工前安全检查;施工单位项目部在正式开工前,必须向驻地监理部提交如下资料:a.施工单位《安全生产许可证》b.经审批的项目安全开工报告c.政府安全监督书d.经审批的项目安全施工组织设计或安全方案e.项目监理和专职安全主任安全教育或培训合格证f.其他安全管理人员的证件g.施工设备的安全检测报告h.安全事故应急预案驻地监理部由总监或总监代表组织审核资料,必要时到现场核实,符合要求予以签认。40n(2)日常安全巡检现场监理人员在日常巡检中要把安全作为一项必要内容进行检查,对照《安全监理实施细则》的相关安全风险控点进行重点巡视;发现异常情况,及时向项目部反应,必要时发出监理通知要求整改,对整改落实情况要跟踪检查,严重时要及时向上级报告,有关巡检情况要在监理日志上记录。(3)质量检查验收时同时检查安全在进行质量检查和验收时同时进行安全检查,隐蔽验收时,监理工程师要检查现场安全设施和安全技术措施的落实情况,安全措施不到位,或存在安全隐患时,不许进行隐蔽工程施工;在旁站过程中,除了进行质量方面的检查外,必须对现场的安全状况密切关注,发现有不安全状况或存在安全隐患,立即要求改正,情况严重时立即要求暂停施工,并向上级报告,待消除安全隐患后再进行施工;(4)监理例会前安全专项检查在每次监理例会开始前,由负责安全的专业监理工程师组织一次专项安全检查,对现场的风险点进行检查,重点是已发通知整改项目的落实情况;把安全管理的情况作为监理例会的一项专门议题汇报和检查,要求项目部进行专题汇报,专业监理工程师进行评价,提出安全管理的改进意见和要求;(5)现场定期组织安全大检查根据各项目工地的具体情况和业主的要求,驻地监理部定期组织现场安全文明施工大检查,对现场安全文明施工管理进行一次全面的检查,一般每双周或每月组织一次;安全大检查由驻地监理部总监或总监代表组织,专业监理工程师、项目部相关人员参加,采用内业资料审核和现场检查两部分组成;检查内容,对照《建筑施工安全检查标准》(JGJ59-99)或结合其它安全检查表进行,检查人员分别打分,汇总得分,对工地安全状况作出评价;对于检查出的主要问题,归纳整理后以书面形式提交项目部进行整改,并跟踪整改落实情况;(6)其他专项安全检查建立季度性安全检查制度:即根据季节的特点,为保障安全生产的特殊要求所进行的检查,如广州地区春季霉雨季节空气湿度大,需要着重防霉、防潮、防漏电;夏季高温多雨多雷电,需要着重防暑降温、防汛、防雷击、防触电;秋冬季风干物噪,需要着重防火等;40n建立节假日前/后安全检查制度:节日前要进行安全意识(如麻痹思想、精力分散等)、防火、防盗、文明生产等综合检查;节日后要进行遵守纪律和安全生产检查等其他专业性安全检查,如电气设备安全检查、临时用电安全检查、消防安全检查、文明施工检查等,可以根据各工地的具体情况不定期举行;4、建立安全事项上报制度对现场发生的轻微的安全事件和事故隐患,现场人员必须随时向工点负责人报告;对现场发生的一般安全事故,现场监理人员必须在最短时间向工点负责人报告,工点负责人接到报告后,必须立即向项目总监和监理部领导报告,由总监向业主、上级领导报告;发生重大安全事故,现场监理人员在正确处置的同时在第一时间向工点负责人或项目总监报告,项目总监接到报告后必须尽快赶到现场,同时立即向监理部领导、业主报告,必要时按规定向上级领导和政府管理部门上报。5、建立安全信息收集、整理、上报制度现场监理人员必须随时注意收集现场的安全信息,采用文字或数码相机等记录;监理人员应在监理日志中记录当天施工现场安全生产和安全监理工作情况,对每日施工运行过程中安全技术、安全管理措施落实情况在监理日志中做好专项记录,记录发现和处理的安全问题。总监理工程师应定期审阅并签署意见。监理月报应包含安全监理内容,列出专项对每月的安全运行情况进行分析,总结安全控制方法。对当月施工现场的安全施工状况和安全监理工作做出评述,报建设单位。按照业主要求及时提交安全事故月报表;对现场发现的安全问题或安全隐患,必须及时向上级或业主报告,不得隐瞒;对安全情况严重的,由总监理工程师下达暂时停工令并报告建设单位,施工单位拒不整改或者不停止施工时,应及时向工程所在地建设行政主管部门(安全监督机构)报告。收集施工工程中的有关信息,特别是重大和危险工序作业工程的资料,采用文字、数码相机的媒体载体记录,并整理保存;6、安全监督意见的整改落实对政府安全监督机构发出的《安全整改通知书》中要求整改的内容,必须由驻地监理部总监或总监代表督促施工单位进行整改,跟踪整改事项的落实情况,整改合格后,督促施工单位及时回复。二、质量控制工程质量控制的总目标是:满足工程施工合同要求,力争事前杜绝发生质量事故,达到优良工程标准。(一)质量控制的原则40n1、百年大计、质量第一本监理标段工点分散、施工条件、施工环境复杂,牵涉面广,影响质量因素多。监理工程师将始终如一坚持质量第一,把质量控制贯穿于整个项目建设的全过程中,教育提高参加本项目施工监理的全体成员的质量意识。2、坚持以预防为主,重在事先、加强事中(过程),做好事后的全过程控制。质量控制的范围将包括对施工图纸质量的控制,参与施工人员的质量控制,对工程使用的原材料、构配件和半成品的质量控制,对施工机械设备的质量控制,对施工方法与方案的质量控制,对生产技术、劳动环境、管理环境的质量控制。即监理工程师不仅对产品进行质量检查,还要对工作质量、工序质量、产品进行质量检查,不仅对形成产品的验收质量进行控制,还要对在工程施工前和施工过程中进行质量控制。预防为主,重在事先,就是事先分析在施工中可能产生的问题(如钻孔桩的泥浆护壁,接头部位渗漏水问题等),提出相应的对策、措施,将各种隐患和问题消灭在产生之前。加强事中控制,就是通过旁站、跟踪、监测信息反馈,及时把问题消灭在萌芽状态,阻止问题的扩大和恶化。做好事后,就是对已发生的问题及时有效,妥善的处理,不留隐患。3、坚持质量标准,以实际数据为依据从施工图纸开始,从施工原材料开始,道道工序坚持质量标准,遵守现行的施工规范和质量评定标准,采取相应的检查方法与检查手段,对施工过程中的每一道工序进行检查验收。4、坚持以人为核心的质量控制从本工程招投标开始,监理工程师将注意施工队伍的社会信誉和职责素质;施工一开始就督促承包单位推行ISO-9002质量管理方法,建立和完善质保体系、质量管理制度,明确工程项目质量责任制;施工过程中应注意各类管理和操作人员持证上岗,实行质量自检,互检和专业检查的制度,用各种手段督促和调动人的积极性,达到以工作质量保证工序质量,以工序质量保证工程质量的目的。(二)施工图设计的质量控制(一)对施工图的审核,主要审核是否符合法定的技术标准,技术上是否可行,工艺是否经济、先进、合理,结构是否安全可靠等。(二)1、审核内容有:a)(1)图纸是否经设计单位正式签署。b)(2)地质勘探资料是否齐全。c)(3)设计图纸与说明是否齐全,有无分期供图的时间表。d)(4)几个土建工程的接口部位的图纸有无矛盾。40na)(5)总平面与施工图的几何尺寸、平面位置、标高是否一致。b)(6)建筑、结构、其他专业图纸之间是否有矛盾。c)(7)施工图所列各种标准图册施工单位是否具备。d)(8)材料来源有无保证,能否代换;图中要求的条件能否满足;新材料、新技术的应用有无问题。e)(9)地基处理方法是否合理,建筑、结构构造是否存在不能或不便施工的技术问题,或容易导致质量、安全、工程费用增加等方面的问题。f)(10)车站土建施工阶段,建筑施工图主要审核房间尺寸及布置情况等。g)(11)结构施工图主要审核,结构体系的布置情况,结构材料的选择,施工质量的要求,计算是否有错误等。(12)施工安全、环境卫生有无保证。(13)协助技术交底,发现重大错误或方案性的问题书面报告业主。(14)进行施工图设计质量跟踪检查,根据施工现场的实际情况,及时反馈需要进行设计修改的意见,控制设计图纸的质量。2、对施工图的质量进行评价。评价标准为:(1)能否符合国家先行的有关强制性要求及合同的规定。(2)能否真实反映工程地质状况,数据是否可靠。(3)设计文件的深度是否满足施工图设计阶段的技术要求,图纸是否配套、清晰、完整。(4)设计选材是否明确质量要求。(三)施工全过程质量控制可分为事先质量控制、事中质量控制、事后质量控制。1、事先质量控制(1)掌握和熟悉质量控制的技术依据,包括设计图纸、设计说明书、验收标准、规范等等。(2)审查施工组织设计或施工方案。(3)审查施工质保体系(QAP)。(4)审查施工监测方案、地表及建筑物沉降监测方案、建筑物及管线调查报告等。(5)审查弃渣运输方案,确保城市环境不受污染。(6)组织场地移交。(7)组织施工测量交桩。40n(8)检查确认地表场地内设施准备到位、材料到位、安全文明设施到位(如排水系统、围墙等)。(9)检查确认地下场地内设施准备到位,安全文明设施到位。(10)检查确认承包单位工程管理人员、技术人员、施工人员到位情况是否符合招标文件及施工合同的要求,是否能胜任相应的工作。(11)签认同意正式施工。2、事中质量控制(1)全天候跟踪检查施工。(2)根据合同、规范、质保体系,督促承包单位落实生产的检验制度。(3)全天候跟踪检查施工质量,分析研究其原因,提出改善措施。(4)严格执行隐蔽工程验收制度和地下工程的防水要求,坚持上道工序不经检查验收不准进行下道下序的原则。旁站现浇内衬结构砼。(5)工程质量事故处理分析质量事故的原因、责任;商定质量事故的处理措施;批准处理工程质量事故的技术措施或方案;检查处理效果。(6)行使质量监督权,下达停工指令为了保证工程质量,出现下述情况之一,监理工程师有权指令施工单位立即停工整改。—未经检验即进行下一道工序作业者;—工程质量下降经指出后,未采取有效改正措施,或采取了一定措施,而效果不好,继续作业者;—擅自采用未经认可或批准的材料;—擅自变更设计图纸的要求;—擅自将工程转包;—擅自让未经同意的分包单位进场作业者;—没有可靠的质保措施贸然施工,已出现质量下降征兆者;—其它。(7)行使好质量否决权,为工程进度款的支付签署质量认证意见。(8)建立质量监理日志。(9)组织现场质量协调会,质量监理工程师或总监主持现场质量协调会,并印发协调会议纪要。(10)定期向业主报告有关工程质量动态情况40n驻地监理部每月向业主报告质量方面的情况,重大质量事故及其他质量方面的重大事宜则不定期地提出报告。3、事后质量控制(1)检查测量成果,若超限,提出建议或处理措施。(2)审查渗漏封堵的方案和材料。(3)组织主持预验和初验,提出整改问题,抽查整改过程,检查整改结果。(4)配合或协助业主进行竣工验收。(5)审核竣工图及其他技术文件资料。(6)整理工程技术文件资料。(四)质量控制措施1、旁站监督监理人员在现场可以随时检查施工过程中的每个细节,包括承包单位的质保体系与质量管理制度的运转情况和作用、施工时通过口头、或书面指令予以纠正承包单位的不规范、不安全等行为。2、测量复核在工程建设中,测量复核工作贯穿于监理的全过程。工程开工前,监理人员应对控制点和放线进行核查;在施工过程中,还要对工程的标高、轴线、垂直度等进行复核;工程完成后,应对工程的几何尺寸、轴线、高程、垂直度等进行验收。3、试验与监测工程中所用的各种原材料(包括水泥、钢筋等)、半成品和构配件等,是否合格,都应通过取样试验或测试的数据来决定;监理人员可采取监视试验或测试的全过程的方法,也可采取取样复测的方法。4、发布指令性文件监理人员的指示采用书面形式进行,如“监理通知书”、“监理指令”等,统称为指令性文件。承包单位必须严格执行监理工程师对工程质量进行管理的指示;监理工程师应充分利用指令性文件对承包单位进行质量控制。5、严格执行监理程序40n在质量监理的过程中,严格执行监理程序,既是强化承包单位的质量管理意识,又是保证工程质量的有效手段。如规定承包单位没有对工程项目的质量进行自检时,监理人员可以拒绝对工程进行检查验收,以便强化承包单位自身控制的机能;规定没有监理工程师签发的中间交工证书时,承包单位不能进行下道工序的施工,这样就可以促进施工单位按施工规范施工,保证工作正常进行。6、利用支付控制手段业主或承包合同赋予监理工程师的支付控制权,是监理进行质量控制的有效手段。五、工程质量事故处理1.凡在建设过程中由于设计或施工原因,造成工程质量不符合工程要求或超出技术规范规定的偏差范围,需作返工处理的统称工程质量事故。(1)重大质量事故:a.工程质量低劣,引起人身死亡者;b.返工处理后经济损失在10万元以上者;c.返工加固困难并将推迟整个建设项目交付使用期限者;d.主体工程、结构主要部位强度不足,造成工程缺陷,或严重影响使用功能,降低技术标准及使用年限者。(2)大质量事故a.返工处理,经济损失在十万元以下,一万元以上者;b.经整修、加固补强仍未达到设计标准,在功能、使用年限上留有缺陷者。(3)一般质量事故凡因质量不良,经整修质量合格,返工经济损失在一万元以下者。2.工程质量事故处理①事故调查a.事故发生后,驻地总监及时组织专业监理工程师赴事故现场开展事故调查。b.事故调查时查明事故发生的时间、范围、性质、现状和发展变化,必要时,需采用拍照、录像等手段记录事故现场情况。②事故报告(一)不管由于何种原因引发的重大工程质量或安全事故,项目总监应在事故发生后2小时内电话通知业主,并在24小时内呈报书面事故报告给业主。40n(一)事故报告的内容包括:事故发生的时间、地点、部位、事故的过程(提供照相、证人等证据)、事故原因、责任分析和建议的处理方案。③事故原因分析(一)事故调查后,项目总监组织专业监理工程师分析事故原因,如情况复杂特殊,可报请公司请有关专家组成调查分析小组进行事故调查分析,并提出事故分析处理意见。(二)确定为重大质量、安全事故,不管与监理单位有无直接责任关系,应积极参与工程项目建设方当地质量、安全监督站、设计单位及劳动局等有关各方参加的事故调查及原因分析会议。④事故处理a.对于一般质量事故,由承包单位研究处理,填写事故报告一份报监理备案。b.对于大质量事故由承包单位填写事故报告两份报监理部,由监理部组织有关单位研究处理;c.对于重大质量事故,承包单位填写事故报告一式三份报监理部,监理部组织有关单位研究处理方案,报告业主批准后,承包单位方能进行事故工程处`理;d.事故处理完毕,经监理部复查,确认无误后,方可继续下道工序施工。e.做好事故发生、处理过程中的记录和有关技术资料、照片的整理归档工作。3.工程停工上报a)不管由于何种原因导致工程项目建设停工或局部停工(对总工期有较大影响)超过一周,项目总监均应书面上报业主,说明停工原因及预估周期。应与业主、承包单位协商确定复工的要求、条件和时间及停工期间的工程现场保护措施。当工程复工时,应由项目总监签署工程复工申请表。三、进度控制(一)进度控制目标进度控制的总目标是:在保证质量和安全的前提下,采取强有力的措施,确保总工期和关键工期的实现。监理的工作内容主要包括:审核承包单位的施工进度计划、施工进度计划的执行和监督、施工进度计划的调整。进度控控制方法1、审核承包单位的施工进度计划(事先控制)(1)督促承包单位按时提交施工进度计划40na.根据合同条款,承包单位收到开工令后,应在合同规定时间内,提交施工进度计划。b.监理工程师在收到承包单位的施工进度计划后一周内完成审批工作、签署审定意见后,承包单位方可执行。c.为便于施工进度的控制,施工进度计划分为施工总进度计划和分项工程两大部分,并给出相应的横道图和网络图。(2)施工进度计划的内容应包括:a.工程的开工和竣工时间;b.各分项工程的施工起止时间;c.各分项工程的相应工程量;d.机具设备供应计划;e.物资供应计划;f.投资计划;g.人力计划;h.有关的培训计划。施工进度计划中应附有必要的文字说明,编制依据和技术措施,并对可能影响进度的潜在因素进行分析并提出对策。(3)施工进度计划的审核,审核的主要内容:a.检查进度的安排在时间上是否符合合同中规定的工期要求。b.检查进度安排的合理性,以防止承包单位利用进度计划的安排造成业主的违约,并以此向业主索赔。c.检查承包单位的劳动力、材料、机具设备计划,以确认进度计划能否实现。d.检查进度计划在顺序安排上是否符合逻辑,是否符合施工程序的要求。e.检查施工进度计划是否与其它实施性计划协调。f.检查进度计划是否满足材料与设备供应的均衡性要求。g.由于施工进度计划是施工组织设计的一部分,因此在审定施工进度计划的同时,也要审核施工组织设计。40n2、施工进度计划的执行和监督(事中控制)(1)承包单位在收到经监理工程师批准的施工进度计划后,即可在施工中执行。(2)根据合同通用条款,无论何时,如果监理工程师认为工程的实际进度不符合监理工程师批准的施工进度计划时,承包单位应根据监理工程师的要求,提出一份为保证按期竣工而对原进度计划进行必要修改的进度计划。(3)施工进度的控制a.定期地、经常地、完整地收集由承包单位提供的有关报表资料。b.深入现场,具体检查进度的实际执行情况,每半个月对工程进度进行盘点。c.通过工地例会听取工程施工进度的汇报和讨论,并根据情况及时提出监理意见。d.将施工总进度计划逐月逐周分解,承包单位应按要求向监理工程师递交下月/下周的详细进度。e.对施工中出现的问题要及时协调、及时解决,减少对进度的不利影响。4.承包单位应在规定的期限内提交以下报表:a.班报和日报表:每天9:00前提交前一工作日的统计报表。b.周报表:每周一12:00前提交上周的统计报表。c.月报表:每月5号前提交上月的统计报表。以上提交报表时间遇节、假日时则应提前呈报。3、施工进度计划的调整(事后控制)(1)监理工程师应根据承包单位的施工进度报告及在施工现场跟踪检查所掌握的资料,通过对施工进度的分析,确定工程实际进度与计划进度之间的偏差,并评价该偏差对关键工期及总工期目标的影响。(2)当工程实际进度与计划进度出现偏差时,为保证进度控制目标的实现,承包单位应向监理工程师提交调整后的施工进度计划,以供审批。(3)由于合同中规定的原因而导致的工期延误,经监理工程师批准后工期应相应顺延,进度计划亦相应推后。(4)由于承包单位原因而导致的工期延误,不应给与工期顺延。40n施工中若业主要求提前竣工,在与承包单位协商一致并签订提前竣工协议后,则竣工日期可以提前。(二)设计进度控制:协助业主制定设计需图计划设计工作的进度,受到基础资料的提供、设计文件的报批制度、设计承包方式、社会协作等多种因素的制约;它影响到工程实施进度和其他环节的开展。因此设计进度的控制,不能单纯从缩短设计周期出发,而应对有关方面的计划、进度予以综合协调,监理从有利于实现项目总工期的目标出发,根据施工进度计划,协助业主制定设计需图计划。(三)进度控制措施进度控制的措施包括组织措施、技术措施、合同措施、经济措施和信息管理措施等。1、组织措施①落实项目监理班子中负责进度控制的人员、具体控制任务和管理职责分工;②进行项目分解,并建立编码体系;③确定进度协调工作制度,包括协调会议举行时间、协调会议的参加人员等;④对影响进度目标实现的干扰和风险因素进行分析,对各种因素影响进度的概率及进度拖延的损失值进行计算和预测,并应考虑有关项目审批部门对进度的影响等。具体措施如增加作业队数、增加工作人数、增加工作班次等。2、技术措施包括要求承包商建立多级网络计划和施工作业计划体系,增加同时作业的施工面,采用高效能的施工机械设备,用施工新工艺、新技术,缩短工艺过程和工序之间的技术间歇时间。3、合同措施主要有分段发包、提前施工以及按合同要求及时协调有关各方的进度等。4、经济措施如实行包干奖金、提高计件单位、提高奖金水平等。对由于承包商的原因拖延工期进行必要的经济处罚,对工期提前者按合同实行奖励,以确保工程形象进度的要求。5、信息管理措施主要是通过计划进度与实际进度的动态比较,定期地向建设单位提供比较报告等。四、投资控制(一)投资控制的方法1、投资事前控制投资事前控制的目的是进行工程风险预测,并采取相应的防范性对策,尽量减少施工单位提出索赔事件的可能。(1)熟悉设计图张、设计要求、标底标书,分析合同价格构成因素,明确工程费用最易突破的部分和环节,从而明确投资控制的重点;40n(2)预测工程风险及可能发生索赔的诱因,制定防范对策,减少业主索赔的发生;(3)敦促业主按合同规定的条件,如期提交施工现场,使其如期开工、正常施工、连续施工,避免违约造成索赔条件;(4)敦促业主按合同要求,如期、如质、如是地供应由业主负责的材料、设备到现场,避免违约造成索赔条件;(5)敦促业主、设计单位按合同要求,及时提供设计图纸等技术资料,避免承包商提出索赔要求。2、投资事中控制(1)按合同规定,及时答复承包商提出的问题及配合要求,避免造成违约和对方索赔的条件;(2)施工中主动搞好设计、材料、设备、土建、安装及其外部协调、配合,避免造成对方索赔的条件;(3)工程变更、设计修改要慎要,事前应进行技术经济分析;(4)严格计费签证。凡涉及经济费用支出的停窝工签证、用工签证、使用机械签证、材料代用和材料调价等的签证,由项目总监理工程师最后核签后方有效;(5)按合同规定,及时对已完工程进行验方计是,避免未经监理验方认可却仍须承认其完成的被动局面;(6)按合同规定,及时向承包方支付进度款,避免造成违约条件;(7)检查、监督施工单位执行合同情况,使其全面履约;(8)定期向业主报告工程投资动态情况;(9)定期、不定期地进行工程费用超支分析,并提出控制工程费用突破的方案和措施。3、投资事后控制(1)审核施工单位提交的工程结算书;(2)公正地处理施工单位提出的索赔。(二)投资控制的措施1、组织措施40n建立健全监理组织,落实投资控制的人员、任务分工和职能分工。编制投资控制工作计划和详细的工作流程图。2、经济措施(1)编制资金使用计划,确定、分解投资控制目标;(2)进行工程计量;(3)复核工程付款帐单,签发付款证书;(4)在施工过程中进行投资跟踪控制,定期地进行投资实际支出值与计划目标值的比较;发现偏差,分析产生偏差的原因,采取纠偏措施;(5)对工程施工过程中的投资支出作好分析与预测,经常或定期向业主提交项目投资控制及其存在问题的报告。3、技术措施对变更进行技术经济比较,严格控制变更。审核承包商编制的施工组织计划,对主要施工方案进行技术经济分析,按合理工期组织施工,避免不必要的赶工期。4、合同措施(1)按合同条款支付工程款,防止过早、过量的现金支付;(2)做好工程施工记录,保存各种文件图纸,特别是注有实际施工变更情况的图纸,注意积累素材,为正确处理可能发生的索赔提供依据;(3)全面履约,减少对方提出索赔的条件和机会,正确地处理索赔;(4)参与合同修改、补充工作,着重考虑它对投资控制的影响。五、合同管理(一)合同管理的方法合同管理方法主要包括合同分析、建立合同管理制度和合同文档管理三个方面。1、合同分析40n合同分析的目的是对比分析监理委托合同、施工承包合同,清晰地确定项目监理的服务范围、监理目标、划定监理单位与业主的义务权利界限;划定业主与承包商的义务权利界限,并进行各自范围内的风险责任分析,以便在工程实施过程中进行各方面的控制和处理合纠纷、索赔等问题。合同分析包括以下几点内容:(1)分析各个主要合同事件中,监理、勘测设计单位、承包商及业主之间的义务及责任,各主要合同之间的的网络关系,建立有关监理工作流程;(2)熟悉驻地监理部监理服务内容,并比较与通常的监理服务内容上的异同之处。针对合同专用条款中的细节问题,找出本工程监理难点和重点,并建立相应的监理工作制度;(3)分析监理的工期控制目标,将工期目标用图(网络图或横道图)表示出来,并对总工程控制目标进行风险分析和项目分解,找出关键线路和避免风险措施;(4)分析监理工作的质量控制目标和所执行的规范标准、试验规程、验收程序,并围绕质量控制目标,制定一系列的合同管理措施;(5)分析监理的投资控制目标。根据监理投资目标进行阶段性分析和风险分析,并对项目实施中出现的重点和难点,制定有关监理措施;(6)参与处理业主与承包商的合同纠纷问题,包括对于仲裁、咨询、诉讼事宜,为业主提供有关支持性的证据。2、建立合同管理程序和制度(1)以合同为依据,本着实事求是的精神,合情合理地处理合同执行过程中的各种争议;(2)合同管理坚持程序化,如设计变更、延期、索赔、计量支付等都按规范格式填写;(3)承包商应按月或季报送完成工程量结算报表,经监理严格核实、签证后,作为结算工程款的依据报送业主,业主据此签证才可向承包商支付工程款;(4)协助业主严格审查特殊工程与特种工程的分包单位,作好其分包控制工作;(5)建立合同数据档案,把合同条款分门别类合理编号,采用计算检索管理;(6)监理工程师根据掌握的文件和实际情况,按照合同的有关条款,考虑综合因素,完成有关工作之后对变更费用作出评估,并报送业主审批;(7)严格控制工程分包与转让,要求承包商必执行《工程分包报审程序》,按规定审批工程分包并办理有关手续;(8)监理工程师根据合同有关规定,督促承包商进行保险并进行检查,掌握工程保险的原始资料及有关证据,协助业主处理好工程保险有关事务。40n3、合同文档管理在合同文档管理中,就是要使监理工程师能迅速地掌握合同及其变化情况,做到快速便捷地查询,对合同执行过程进行动态管理,并为后期的有关合同纠纷积累原始记录。(1)建立科学的文档编码系统和文档管理制度,按文件的来源和类别分类,以便于操作和查询。(2)合同资料的快速收集与处理。通过建立监理记录和监理报告制度,以及资料采集制度,对施工过程文件,完成原始记录的积累和保存。(二)合同管理措施由于工程实施过程中会遇到很多不可遇见因素,从而出现工程变更、工程延期、费用索赔,甚至引起合同纠纷。因此合同管理的监控实际上是一个动态过程,必须实行合同跟踪管理,主要合管理与监控措施有以下几个方面:1、建立合同跟踪管理的工作程序及工作制度。通过建立工地例会和工程变更、费用索赔、计量支付等合同管理程序,保证合同顺利执行,降低合同纠纷的发生机率。2、对合同实施情况进行跟踪检查。驻地监理通过日常巡视和工地例会,将实际情况和合同资料进行对比分析,找出其中的偏离及其原因,并采取相应措施,使合同管理始终处于受控状态。针对合同中执行过程中出现的重大事件,及时报告业主,并进行协调,通过监理月报,定期将当月合同执行情况及风险分析和预控措施上报业主。3、合同变更管理。对工程变更等各种直接构成合同内容变更的信息按相应的工作程序进行处理,并对变更所带来的影响作进一步评估,并报业主审批。4、由于在工程变更、工程延期、费用索赔方面易引起合同纠纷,我们将严格按规定的工作程序办事,以降低合同纠纷的发生机率。5、工程变更管理的程序与措施。(1)有关规定监理工程师认为有必要根据合同和《工程变更管理试行办法》有关规定I类工程变更时,应该有关部门批准同意;业主认为需要而提出变更时,监理工程师应根据业主制定的有关规定办理;设计人认为必要提出变更时,应该业主审批同意,并按合同有关规定办理;40n工程变更引起的费用增减,按合同和有关规定确定变更费用,报业主审批。(2)变更程序a.意向通知由提议工程变更的单位,按有关规定向指定的接受单位发出变更意向通知,包括:变更的工程项目、部位或合同某文件内容;变更的原因、依据有关的文件、图纸、资料。要求承包商据此安排变更工程的施工或合同文件修订的事宜并向监理工程师提交他认为此项变更给其费用带来影响的估价报告。b.资料收集变更意向通知发出的同时,着手收集与该变更有关的一切资料。包括:变更前后的图纸(或合同、文件);工程变更洽商记录;技术研讨会记录;来自业主、承包商、监理工程师方面的文件与会商记录;行业部门涉及该变更方面的规定与文件;上级主管部门的指令性文件等。c.费用评估监理工程师根据掌握的文件资料和实际情况,按照合同的有关条款,考虑综合影响,审核变更工程数量或拟修改的合同文件,确定变更工程数量的单价及费率或拟修改合同文件引起的费用,最后对变更费用作出评估并将评估结果报业审批。d.签发工程变更令变更价格确定之后,经业主批准的变更文件齐全或明确时,监理工程师向承包商发出工程变更令。工程变更令主要包括以下文件:工程变更令;工程变更说明;工程变更费用评估表;附件:变更前后的设计图纸;业主、承包商、监理方面的会议、会商记录与文件;确定工程数量及单价的证明资料等。(3)工程变更的费用确定a.监理工程师通过对变更通知、变更设计图纸的评审和现场计量,确定工程变更数量;40nb.按各合同段中原工程量清单内相应单价和费率计算,缺项的单价按批准采用的定额、编制原则、工料价格及中标费率计算,或参考承包商预算及实际支出证明,协商一个价格,并报业主审批。由于承包责任造成的或承包商为方便其施工而提出的变更,所增加的费用不予补偿,所节省的费用由业主与承包商协商确定。6、工程延期管理的程序和措施(1)有关规定监理工程师在确认下述条件满足并报业主批准后,受理工程延期。a.工程由于非承包商的责任,不能按原定工期完工;b.承包商在延期情况发生的一个月内向监理工程师提交工期延期意向;c.承向商按合同规定向监理工程师提交有关延期的详细情况资料,并根据监理工程师需求随时提交有关证明;d.监理工程师在延期事件终止后的一个月内,收到承包商正式提交的延期申请资料。(2)延期类型a.额外或附加工作;b.异常恶劣的气候条件;c.由于业主造成的延误、障碍、阻止;d.不是承包商的过失、违约或由其负责的其他特殊情况;e.合同中所规定的任何延误原因。(3)临时延期如果影响延期的事件有连续性,监理工程师在收到并确认承包商提交的临时报告后,先给予临时延期。在收到并确认承包商最终情况报告后,再给予该事件的最终延期。此类延期要报业主审批。(4)受理程序a.收集资料、做好记录。监理工程师在收到承包商的延期意向后,应做好工地实际情况的调查和日常记录,同时授权有关监理人员受理该延期,并负责收集相关证明的各种文件资料与信息。b.审查承包商的延期申请。收到承包商正式延期申请,主要从以下两个方面审查:40n延期申请的格式满足有关规定的要求;延期申请的内容符合规定,即列明延期的项目及编号;阐明延期发生、发展的原因及申请所依据的合同条款;附有延期测算方法及测算细节和延期涉及的有关证明、文件、资料、图纸等。审查通过后,可开始下一步的评估,否则应建议承包商收回申请。c.延期评估延期评估主要从以下几方面进行评定:承包商提交的申请资料必须真实、齐全、满足评审的需要;申请延期的合同依据必须准确;申请延期的理由必须正当和充分;申请延期的天数主计算原则与方法应恰当。根据监理的现场记录和有关资料,进行修订并就修订的结果与业主和承包商进行协商。d.审查报告审查报告由正文和附件组成。正文包括:延期批准的有关合同依据(条款);受理承包商延期申请的工作日期;工程简况;确认的延期由及合同依据;经调查、讨论、协商、确认的延期测算方法及由此确认的延期天数结论。附件包括:监理工程师对该延期的评估材料;承包商的延期申请,包括涉及的文件、资料、证明等。e.确定延期监理工程师在收到审查报告并确认结论之后,签发延期审批书,报业主审定。7、费用索赔管理的程序和措施(1)有关规定监理工程师确认下述条件满足时,报业主批准,受理费用索赔。a.承包商必须是依据合同有关规定向业主索取额外的费用;b.承包商在出现引起索赔事件的一个月内,向监理工程师提交索赔意向,并同时抄送业主;40nc.承包商按规定向监理工程师提交说明索赔数额和索赔依据等详细资料,并根据监理工程师需求随时提供有关证明;d.监理工程师在索赔事件终止后的一个月内,收到承包商正式提交的索赔申请。(2)索赔数额监理工程师按照合同有关规定,并与承包商协商,提出最终的索赔数额,报经业主批准后,通过期中付款证书予以支付。(3)类型a.难以遇见的情况引起异常气候;外界障碍(化石、地下建筑物);战争入侵、叛乱、暴乱等;b.业主责任引起未按合同规定和承包商合理的工程进度计划,提供对现场的占有权和出入权;未按规定向承包商付款;占用或使用永久性工程区段而造成损失和损害;违约使用合同中途终止等。c.监理工程师责任引起e.延误签发图纸、指令f.负责提供的书面数据不准确(4)受理程序a.收集资料、做好记录监理工程师在收到承包商索赔意向后,应立即做好工地实际情况的调查和日常记录。同时授权有关监理人员受理该索赔。并负责收集相关证明的各种文件资料和信息。b.审查承包商的索赔申请收到承包商正式索赔申请应主要从以下方面进行审查:索赔申请的格式满足《工程索赔程序的》的要求;索赔申请的内容符合规定,即列明索赔发生、发展的原因及申请所依据的合同条款并附有索赔数额计算的方法、价格与数量的来源细节和索赔涉及的有关证明、文件、资料、图纸等。审查通过后,报业主批准。否则应建议承包商收回申请。c.索赔评估索赔评估主要从以下几个方面进行评定:40n承包商提交的索赔申请资料必须真实、齐全、满足评审的需要;申请索赔的合同依据必须正确;申请索赔的理由必须正确和充分;申请索赔数额的计算原则与方法应恰当。数量应与监理记录一致,价格与取费的来源能被业主接受。可根据监理的现场记录和掌握的资料,修订承包商的计算方法与索赔数额并与承包商进行协商。d.审查报告审查报告由正文和附件组成。正文包括:索赔成立的有关合同依据(条款);受理承包商索赔申请的工作日期;工程简况;确认的索赔理由及合同依据;经调查、讨论、协商、确定的测算方法及由此确定的索赔数额结论。附件包括:监理工程师对该索赔的评估材料;承包商的索赔申请,包括涉及的文件、资料、证明等。e.确定索赔监理负责索赔的审查,经业主批准,监理签发索赔审批表。六、信息管理(一)规范监理内部的信息管理监理内部最繁重的信息管理是文件管理,包括文件收发、文件审阅、拟文等。为了达到信息管理的目标,监理部必须完成下述工作。1、设(聘)掌握电脑技术的监理工程师专门负责将监理过程中形成的各种信息集中整理、分类、存档等。2、将所有信息统一编码处理。3、建立健全监理内部收发文制度。(1)所有来往文件须按规定的编码并登记入收发文本;(2)收发文本应该统一设置,按收发文日期顺序登记填写;(3)收发文必须有签字手续。收文由收文人及保管人签字,发文由发往单位的有关人员签字;(4)收发文本以目录表形式登记,包括信息名称、信息提供者、提供时间、信息交换者和信息的形式等内容。4、明确文件的处理流程,收文原件或发文底稿必须归档。40n(二)检查、督促承包单位准确、及时、规范化地提交文件或信息根据业主或当地政府的档案管理规定或要求,专业监理工程师对口检查,监督承包单位的下述系列的报表或签证申请:1、质量控制系列报表;2、进度控制系列报表;3、投资控制系列报表;4、安全文明施工系列报表;5、其他。(三)主动获取信息为了加强合同管理,公正地处理或判断承包单位、业主的权、责、义,监理工程师必须主动积极全面地收集有关工程的信息,具体包括:1、通过目测、量测、试验、检验、照相、摄录等手段,准确记录工程现场状况,获取第一手资料。2、及时收集承包单位施工过程中质量、进度、工程计量、安全等控制的原始记录或施工参数。3、及时收集国家、当地政府、业主等发布的有关与本工程相关的信息。(四)科学管理信息1、监理部的所有信息或资料都必须科学分类和单独成卷或成册。(1)来往文件:业主、承包单位来文;发予业主和承包单位的文;(2)质量控制报表;(3)进度控制报表;(4)投资控制报表;(5)安全文明施工报表;(6)报告;(7)监理日志;(8)材料报验单、试验单、质检单等;(9)其他。2、监理部发出的所有文件都开发利用电子化。六、组织协调40n开展协调的目标是:协调工作贯穿于工程施工的全过程,通过协调,解决矛盾,达到相互配合,制造良好工程氛围,使工程在任何时候都能顺利地进行,切实履行合同义务。(一)开展协调工作的范围和内容1、协调工作的范围:可分成合同内协调和合同外(或非合同)协调。(1)合同内协调:根据合同规定,进一步明确承包单位和业主的权、责、义;(2)合同外协调:主要根据政府和地铁业主有关地铁建设的相关规定进行协调,涉及的对象有:管线单位、园林和文物保护单位、房管局、建筑物业主和居民等等。2、协调工作的内容主要围绕解决工程开工、施工进度、工程质量、安全文明、合同索赔、竣工验收等一系列目标与环节上的工作落实和协同配合问题。(二)协调的方法1、各方要明确专人协调,协调人员要有权威(说话算数),能代表各方的单位。2、协调方法要讲究原则性和灵活性相结合,要根据合同讲究原则性,根据国情和统一的共同目标讲究灵活性,达到互利互谅。3、协调要保持连续性,下一次协调要在上一次协调的基础上的进一步协调,而不是推翻上一次,重新协调,4、协调的方式:主要是会议,同时应保持会外有关联系渠道畅通,会议必须形成各方签认的纪要。(三)协调的手段或措施1、会议前协调,包括监理部通过与协调各方的单独沟通,真实了解各方的意见;掌握现场或了解事实;对照比较合同、法规;预测协调结果;再次征求协调各方意见等。通过会议前协调,一方面使得监理部处于公正、全面、权威的客观地位,另一方面为会议协调达成一致奠定了基础。2、会议协调。程序如下:(1)协调各方陈述意见;(2)监理工程师解释合同规定的权、责、义;(3)协调达成初步一致或阶段性成果;(4)继续协调,达成一致。3、会议的类别有:(1)设计协调会;(2)第一次工地会议40n第一次工地会议由监理方和建设单位共同主持召开,主要内容为检查工程开工条件是否具备,各项开工准备工作是否就绪。同时,在会上应明确工程建设有关各方的组织、人员与授权,及工程现场行政例行程序(工程例会等),并进行监理工作交底。(3)经常性工地会议经常性工地会议(工地会议)由监理方组织与主持,一般每周或每两周定期召开一次,工程建设有关各方参加,主要内容为检查上次会议决定事项的执行情况,检讨工程进度、工程质量与安全文明,研究需要会议解决的问题及需要协同配合的事项。(4)专业性工地会议专业性工地会议(包括技术交底会等)根据需要召开,由监理方组织与主持,主要研究专业性较强的某些单独分包工程需要解决的问题,或是专门研究某一专题内容。召开这类会议按召开经常性工地会议的要求进行。(五)组织协调工作要求切实做到按以下工作要求进行组织协调:1、充分掌握情况,抓住主要矛盾;2、从实际出发,用事实和数据说话;3、坚持原则,按合同和法规办事;4、以说服为主,耐心细致地处理矛盾;5、对合同争议的处理客观公正,力促通过协商解决;6、注意组织协调的及时性和协调决定的可行性;7、跟踪落实情况,检查协调后果;8、注意建立宽松的人际关系,营造良好的合作氛围。第九节监理工作制度一、监理文件管理制度工程施工过程所有监理部内部文件及与业主、承包单位往来文件均须分类归档。1.监理部文件:现场的监理文件和档案资料必须按类保存。编目原则:A~J为类号”,—1、—2、—3…….为二级“分类号”。原则上按照每个分类号建立独立的文件盒,并将相应的分类号标注于文件盒标签上。如果监理部某一类分类号下的实际工程资料的数量较多时,可以增加文件盒数量,分类号不变,只需要在标签上的案卷题名中增加(一)、(二)、(三)、..….即可。三、会议制度40n1.监理部内部会议监理部每周一上午召开监理内部会议,检查上周监理工作。监理人员互相沟通情况,商讨难点、重点问题,对工程中存在的问题达成一致意见;并布置好本周监理工作计划,总结经验,不断提高监理业务水平。2.与承包单位的不定期工地会议监理部针对工程中存在的问题或突发的紧急事件,与承包单位共同召开经常性工地会议,研究解决方案。3.经常性工地会议每两周召开一次监理例会,邀请业主、设计、承包单位等参加,汇报工程进度、质量、投资情况,研讨工地出现的包括安全、进度、质量、投资等多方面问题。对较重大的问题,应事先与业主达成一致意见。4.专题性工地会议监理部视现场情况主持召开,就急需解决的技术或管理问题进行研讨。四、施工管理制度1、现场监理机构须编写的资料(1)项目监理规划;编写时应根据工程的特点和要求,要有针对性,可操作性,报业主同意后,并签署意见,封面编写人员,审核人员签字要齐全,并有公司人盖章。(2)分阶段编制各专业监理实施细则;编写内容要根据工程特点,对工程的实施要有指导作用,不能照抄规程规范,封面编写人员,审核人员签字要齐全。2、现场各监理人员自身准备的资料(1)各自专业对质量检验规范及验收标准;(2)工作笔记,记录每天自身工作的内容;(3)每人备一份全体现场监理人员、业主代表及施工项目经理部管理人员的通讯录。3、施工期间监理工作要求(1)各监理人员必须熟练掌握和运用以下监理表式:a.涉及工程进度、质量、费用、安全文明、暂停施工、执行业主指令类的监理工程师指令单;b.与业主、施工单位进行业务联系的监理工程师联系单;c.40n当指令得不到施工方的贯彻执行或合理化建议、意见得不到业主接受时,阐明自己观点和利害关系的监理工程师备忘录;a.监理月报(根据业主的要求确定份数);b.工程竣工时监理预验收报告;c.工程预验收后须编写简明工程概况、质量、进度、投资控制情况等的工程监理总结;d.监理日志;内容要认真、真实、详细,真实地反映施工的情况,对出现的问题要有时间和分析以及如何处理的轨迹。e.试验记录登记表及各类来、发文登记表;f.涉及技术、质量、进度、费用及安全文明施工等的会议纪要;g.年终及项目监理工作结束后,编写反映监理工作成效、经验、教训、执行监理制度情况等的监理工作总结。(2)在填写施工单位提交的有关报表之前,须认真做好以下工作:1、各种桩基及围护结构的放样复测工作及施工质量检查验收工作,并有详细记录;2、复测基底标高并检查基底土质与勘察报告是否一致,并做好记录;3、复测基础轴线及平面尺寸,并做好记录;4、地下室钢筋、模板、砼、防水层、施工缝的留置等工序质量的检查;5、回填土质量和分层夯实的检查记录,必要时要求施工方分层取样进行密实度试验;6、对每层平面的轴线、标高、垂直度以及沉降量进行复核,并做好记录;7、对围护结构成孔或线槽质量和钢支撑预应力、开挖深度等进行检查验收;8、对每层结构进行钢筋、模板、构件尺寸、位置,砼配比单、坍落度,设备予埋件,洞口位置等进行认真检查验收,并做好记录;9、每批材料进场使用前,须向承包单位收取材料质保书并监督其样品复试,符合要求后方可使用;并填写材料报验单。10、对拆模板后的砼构件须认真检查其外观质量以及予留予埋是否遗漏,并做好检查记录;11、检查墙的位置,拉结筋长度与间距,砂浆的配比及灰缝的密实度,并做好记录;12、须经常性的检查粉刷是否按规范要求进行施工操作,发现问题及时提出返工整改;13、严格按设计及规范要求对顶板面层防水施工进行检查验收,并做好记录;14、必要时对地下室、顶板的内渗、外渗进行试验性检查,并做好详细记录。4、审查工作(1)组织各专业监理人员认真审查设计图纸并做好详细记录;40n(2)组织图纸会审,做好详细记录并编写会议纪要;(3)审查承包单位及分包商的营业执照、资质证书、施工许可证书、安全许可证书等;审核认可后,要保留复印件;(4)审查承建本项目的项目经理证书以及专职安全员、专职质检员、材料员、预算员和施工员证书与投标书所报名单是否一致且是否到位;审核认可后,要保留复印件;(5)审查承包单位提交的施工组织设计及进度计划;施工组织设计必须编制、审核、签字以及单位公章要齐全;(6)审查承包单位的施工进度计划完成情况;(7)审查进场材料、设备名称、数量、性能是否与承包单位提供的一览表相一致,且是否有出厂合格证、鉴定检验证书等;报验单的填写要规范;(8)审查承包单位提交的分部分项工程划分方案是否合理;(9)审查承包单位提交的施工测量放样方案是否合理,并进行复测;(10)审查电工、电焊工等特殊工种上岗证及主要工种的工长姓名、职称和施工人数是否与施工单位提交一览表相一致且是否满足工程施工要求。五、值班制度1、监理人员每天基本工作时间是8:00~18:00,夜间每工地有2名值班人员。节假日期间,安排监理工程师值班,确保工地24小时有人值班。2、监理工程师按日填写监理工作日志,特别是涉及设计、施工单位和需要返工、改正的事项,应详细做出记录。3、填写旁站和巡视日记,记录工程监理的有关问题及建议的解决措施。4、监理工程师值班必须做好交接班记录,交接班记录应如实反映值班期间工地情况。接班人员换班后,值班人员才能休息。六、报表制度1.监理部按监理委托合同中规定的有关要求,每月向业主提供监理月报,监理月报内容应以具体数字说明施工进度、施工质量、投资的情况,还应包括重大安全质量事故、重要事件、对承包单位的评价、合理化建议等。2.每年末向业主提交一份本部的年度报告和总结。3.每月向业主提供一份安全施工统计月报表。4.每周向业主提供进度周报,进度周报应如实反映工程进度情况。40n七、监理记录制度1、历史性记录这是根据本标段的工程计划以及实际完成的工程,逐渐随时间进程来说明工程的进展史实,主要内容有:(1).工程量计划与实际完成情况记录;(2).所使用的人力、材料、施工机械设备、施工操作工艺与方法采用等的记录;(3).工程事项的讨论与决议记录;(4).影响工程进展的主要事项记录;(5).会议记录,日、月、季监理报表,巡视记录等;(6).天气记录。2、工程量与财务支付记录包括所有的工程计量与付款记录,如变更工程的计量,价格调整、索赔、计日工、月付款证书等方面的基础性资料。3、质量记录质量记录主要有材料试验记录、施工记录、工序记录、工序验收记录、试验记录、隐蔽工程检查记录等。质量记录针对本工程具体情况分为:(1).试件、样品抽查记录;(2).试验、检查结果与分析记录;(3).各种质量验收记录。八、监理人员工作纪律1、遵守国家的法律和政府有关条例、规定和办法等;2、认真履行工程建设监理合同所承诺的义务和承担约定的责任;3、坚持公正的立场,公正地处理有关各方的争议;4、坚持科学的态度和实事求是的原则;5、在坚持按监理合同的规定向业主提供技术服务的同时,帮助被监理者完成其担负的建设任务;6、不泄露所监理的工程需保密的事项;7、不在任何承包单位或材料设备供应商中兼职;40n8、不擅自接受业主额外的津贴,也不接受被监理单位的任何津贴,不接受可能导致判断不公的报酬。九、监理人员安全守则1、工程项目监理人员进驻现场应遵守施工现场规定的安全和保卫制度;2、进入施工作业区必须戴安全帽并扣好帽带;3、不擅自进入无安全措施的作业区;十、监理人员守则1、监理人员除受国家、地方、政府法规的约束外,还必须遵守本守则的各项规定。2、努力学习业务知识,提高自身业务素质,熟悉并正确执行国家及地方法规、规范、标准。3、在工作中要严格遵守“守法、公正、诚信、科学”的原则,为业主做好服务工作。4、现场监理人员要严格履行岗位责任制,实行逐级负责制,对现场发生的问题,要按规定逐级上报;5、不允许本单位职工在外单位以任何名义从事与监理业务有关的工作。6、不得经营或承包设计、施工业务及经营建材或设备销售制造业务;不得在承包人、建材设备制造销售单位中担任任何职务,不向承建单位供应监理项目所需的材料和设备。。7、不允许泄漏自己所监理的工程项目需要保密的事项,8、除监理合同规定的酬金外,监理人员不得接受承包商额外津贴、材料设备供应单位的回扣、施工盈利分配、及对技术判断有影响或对承包商失职行为的任何收益。9、必须坚持科学态度,正确及时掌握现场第一手资料,用科学依据和数据说话,对自己的建议和判断负责,不唯业主或上级的意图是从。10、虚心接受业主和被监理单位的意见,尊重客观事实,及时总结经验,不断提高监理水平。第十节监理设施一、监理办公及生活用房在每一施工合同段,业主提供的现场简易用房,作为监理人员办公使用。二、一般办公设备和用品为本工程驻地监理配备的桌、椅、柜,计算器、文具,纸张、油墨、胶卷易耗品等一般办公设备和用品,由监理公司提供。40
查看更多

相关文章

您可能关注的文档
