史上最强旁站监理方案

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

史上最强旁站监理方案

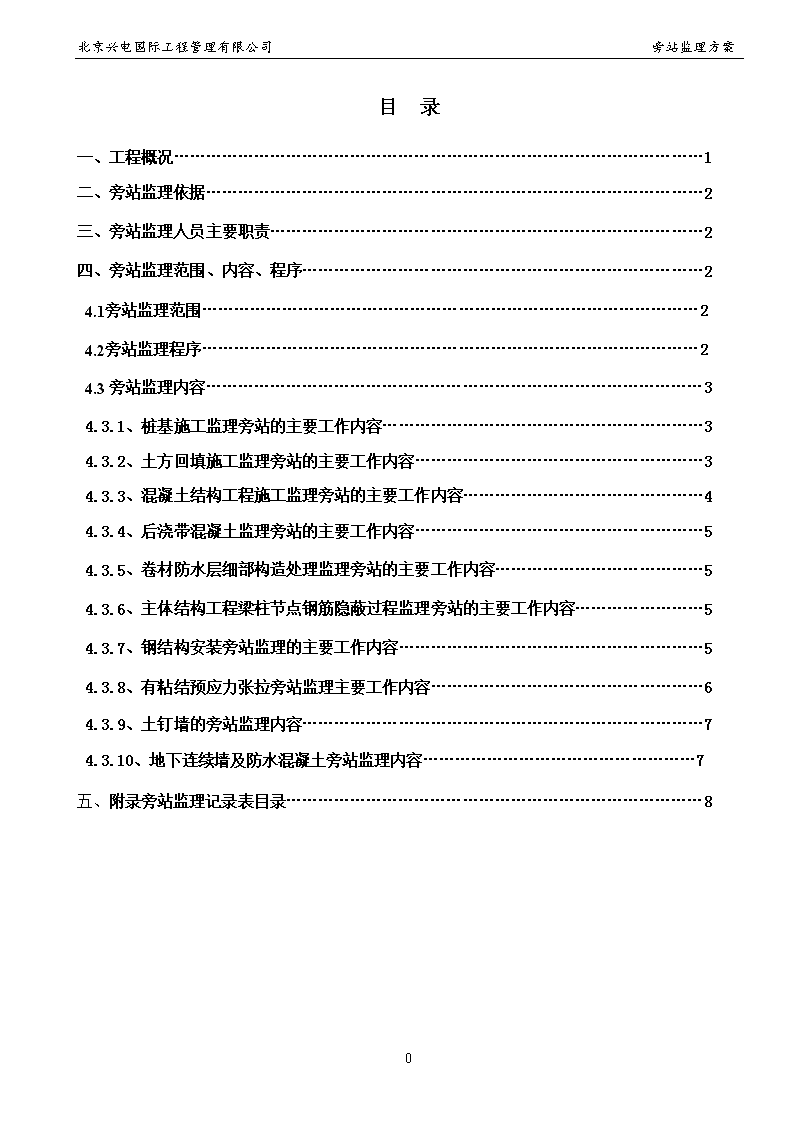

泰康健康管理研究中心工程旁站监理方案总监理工程师:编制人:刘八虎工程管理有限公司项目监理部2014年6月n泰康健康管理研究中心工程旁站监理方案总监理工程师:编制人:工程管理有限公司项目监理部2014年6月n北京兴电国际工程管理有限公司旁站监理方案目录一、工程概况………………………………………………………………………………………1二、旁站监理依据…………………………………………………………………………………2三、旁站监理人员主要职责………………………………………………………………………2四、旁站监理范围、内容、程序…………………………………………………………………24.1旁站监理范围…………………………………………………………………………………24.2旁站监理程序…………………………………………………………………………………24.3旁站监理内容…………………………………………………………………………………34.3.1、桩基施工监理旁站的主要工作内容……………………………………………………34.3.2、土方回填施工监理旁站的主要工作内容………………………………………………34.3.3、混凝土结构工程施工监理旁站的主要工作内容………………………………………44.3.4、后浇带混凝土监理旁站的主要工作内容………………………………………………54.3.5、卷材防水层细部构造处理监理旁站的主要工作内容…………………………………54.3.6、主体结构工程梁柱节点钢筋隐蔽过程监理旁站的主要工作内容……………………54.3.7、钢结构安装旁站监理的主要工作内容…………………………………………………54.3.8、有粘结预应力张拉旁站监理主要工作内容……………………………………………64.3.9、土钉墙的旁站监理内容…………………………………………………………………74.3.10、地下连续墙及防水混凝土旁站监理内容……………………………………………7五、附录旁站监理记录表目录……………………………………………………………………818n北京兴电国际工程管理有限公司旁站监理方案一、工程概况工程名称中心工程建筑面积97056㎡工程地址一期工程西侧工程造价暂无建设单位结构类型(层数)框架剪力墙结构(地下两层、地上五层)设计单位资质甲级总承包单位中建三局资质特级监理单位资质综合开工时间2014.6.1工程计划完工时间2016.1.20项目经理总监理工程师工程概况建筑概况:本工程位于北京市昌平区究中心一期工程西侧,建筑物外围尺寸为:工程东西长151m,南北宽147m,地下两层,基础底板标高-10.70m,地上主体5层,地上分为五个单体分别为:N单体、W单体、SW单体、SE单体、E单体,总建筑面积97056㎡。首层地面设计标高±0.000相当于绝对高程44.000m,室内外高差0.3m,建筑物总高23.8m。本工程为多层公共建筑,设计使用年限50年,耐火等级一级,抗震烈度为8度,地下室防水等级Ⅰ级采用3+3厚SBS改性沥青自粘型卷材。屋面防水等级为ⅠⅠ级采用3+3厚高聚物沥青防水卷材。人防范围和等级:本工程地下二层西侧平时主要功能为停车库,战时为人防地下室,防护等级为核武器6级,常规武器6级,防化等级按丁级设防,战时使用功能为物资库。结构概况:本工程采用现浇混凝土框架——剪力墙,地上局部为钢结构,部分跨度大的梁采用预应力后张法施工。焊条选用:HPB300-E43型、HRB-E55型。钢筋采用HPB300抗拉强度设计值270(N/mm2)及HRB400级钢筋抗拉强度设计值360(N/mm2),基础底板为C30P8混凝土,地下室内外墙为C30,其中外墙为防水混凝土等级P8,地下室框架柱、地下一层二层顶梁、板及地上各单体框架柱、剪力墙、预应力混凝土均为C40,地上各单体梁、板及楼梯坡道为C30。圈梁、构造柱、二次结构构件为C20。18n北京兴电国际工程管理有限公司旁站监理方案二、旁站监理依据1、《房屋建筑工程施工旁站监理管理办法》。2、技术标准、规范、规程:《建设工程监理规范》(GB50319-2013)《建筑工程施工质量验收统一标准》(GB50300-2013)《屋面工程质量验收规范》(GB50207-2012)《建筑地面工程施工质量验收规范》(GB50209-2010)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《混凝土结构工程施工质量验收规范》(GB50204-2011)《地下工程防水技术规范》(GB50108-2008)《无粘结预应力混凝土结构技术规程》(JGJ/T92-2004)《预应力筋用锚具、夹具和连接器》(GB/T14370-2007)《预应力混凝土用钢绞线》(GB/T5224-2003)已经批准的本工程《监理规划》3、设计文件:本工程的地质勘察资料、经批准的设计图纸、文件。三、旁站监理人员主要职责:1、检查施工企业现场质检人员到岗,特殊工种人员上岗证及施工机械、建筑材料准备情况。2、现场监督关键部位,关键工序的施工执行施工方案以工程建设强制性标准执行情况。3、核查进场建材、建筑构配件、设备和商品砼的质量检验报告,并在现场进行检验或委托具有资格的第三方进行复试。4、做好旁站监理记录和监理日记,保存旁站监理原始资料。四、旁站监理范围、内容、程序:4.1旁站监理范围:抗拔桩施工、土方回填、后浇带及其他结构砼浇筑、卷材防水层细部构造处理、护坡土钉墙、地下连续墙、防水混凝土浇注、钢结构安装、无粘结预应力张拉、梁柱节点钢筋隐蔽、混凝土结构施工。项目监理机构按旁站监理方案实施旁站4.2旁站监理程序:按照施工的关键工序进行控制。关键工序关键部位施工施工方提前24小时书面通知项目监理机构18n北京兴电国际工程管理有限公司旁站监理方案以上为旁站监理流程图4.3旁站监理内容4.3.1桩基施工监理旁站的主要工作内容:a资质审查(1)桩基工程施工公司:审查其营业执照、资质证书。符合条件的桩基分包单位方可进场。(本工程采用总包管理模式,桩基施工为专业分包)(2)项目部:审查项目部的质量保证体系、质量管理体系、管理人员的资质证书、特殊工种的上岗证。b施工机械审查:桩机需有出厂合格证及设备说明书方可使用。光学经纬仪、水准仪、油压表等均需有法定计量单位出具的检定证书方可使用。c施工方案:(1)需具有针对性;(2)需具有可操作性;(3)需考虑对周围环境的保护措施;(4)需严格执行国家规范GB50202-2002强制性标准5.1.3条、5.1.5条的规定。d材料审查:(1)抗拨桩钢筋笼:规格、位置、尺寸、间距等符合设计及规范要求。质保资料:具有标识牌、质量证明书及后期的复试报告。商混:应检查供应商资质证书、合格证、配合比等资料,现场应留置足够的试块,检测每车次的坍落度,应控制在140-180mm。e施工过程中的质量控制方法(1)检查钢筋笼是否验收合格。(2)复核测量放线的准确性,检查施工记录表格的准备情况。(3)检查桩成孔情况:位置、孔深、直径(600mm)等。(4)检查混凝土是否符合设计要求,本工程为C30商混,浇注量是否充盈(保护桩要多留50cm)。4.3.2土方回填施工监理旁站的主要工作内容:a检查基槽(坑)底面的土质,基槽(坑)的几何尺寸和槽底标高是否符合设计要求和开挖工程质量检验标准并经设计、勘察人员验槽证实,验槽记录是否按有关规定填写。18n北京兴电国际工程管理有限公司旁站监理方案b检查填方的基底处理是否符合设计要求和有关规范规定。c填土基底按设计要求完成或处理好,并办理隐蔽手续。d回填土宜优先用基槽中挖出的优质土,粒径不宜大于50mm含水量应符合压实要求。墙柱基回填应在相对两侧或四侧双向同时进行,两侧回填高差控制,以免把墙挤歪,深浅两基坑相连,先填深基础再填至浅基础。e肥槽距外墙不小于80cm为3:7灰土,压实度不小于90%,其余部分为素土。注意填土含水率。本分项工程强制性条文为《验收规范》GB50202-2002第7.1.7条。4.3.3混凝土结构工程施工监理旁站的主要工作内容:a检查模板,钢筋是否符合设计和规范要求。(1)复核模板的定位轴线、标高、检查模板平直度,垂直度和截面尺寸是否符合规范和验评标准有关规定。(2)检查模板及其支撑系统的强度,刚度和稳定性。(3)检查模板接缝宽度是否符合有关要求。(4)检查模板安装偏差是否有关要求。(5)模板拆除时间是满足《验收规范》GB50202-2002要求。b钢筋分项工程是否已通过隐蔽验收。核查钢筋出厂合格证是否进场钢筋相符。现场样本是否按批采取合格证和试验数据是否标准规定。c检查进场钢筋的级别,规格是否符合设计要求,当需代换时,是否征得设计单位的同意。d检查钢筋表面是否洁净,油渍、漆污和锈斑是否使用前清除干净。e检查钢筋的接头方式,接头位置是否符合设计和规范的要求。f焊接钢筋的焊条,焊接是否符合设计要求,焊条选用:HPB300-E43型、HRB-E55型。g钢筋接头是否符合《钢筋焊接及验收规程》JGJ18-2012及滚扎直螺纹钢筋连接接头(JGJ163-2004)的规定,接头是否按规定逐批现场抽样送检,批量总和与需用量是否基本一致。试验结果及结论是否符合有关规定。h巡视和隐蔽验收时应严格按设计图纸检查配置钢筋级别,直径,根数,间距,形状,尺寸位置锚固长度,搭接长度,二排筋位置,保护层厚度,箍筋弯钩长度和角度是否符合验收规范,并填写分项工程评定表,签署隐蔽工程验收意见。i检查砼的配合比设计报告:严格控制混凝土配合比,坍落度.外加剂及间歇时间检查浇捣方法等工艺是否符合规范和施工组织设计要求。j混凝土面层浇筑完后应进行二次抹光收面,严格控制表面裂缝。18n北京兴电国际工程管理有限公司旁站监理方案k施工缝的留设和处理应满足有关规范要求。l见证混凝土试件制作和留取数量是否满足相应规程要求,地下室底板、基础梁、外墙的抗渗混凝土要按规定留取试块,且防水混凝土养护时间不能少于14天。m浇注柱或墙连成整体的梁板时,应在柱墙浇注完毕后停歇一段(约30分钟)再继续浇筑,并注意在梁柱节点区的混凝土加强振捣密实。n分层浇筑混凝土,每层浇筑厚度宜控制在500mm以内且必须在下层混凝土初凝前继续浇筑上层混凝土。4.3.4后浇带混凝土监理旁站的主要工作内容:监理巡视检查后浇带留置位置是否满足要求:后浇带应按图纸设计留置,宽度1m,伸缩后浇带应在其两侧混凝土浇筑完毕45天后施工,沉降后浇带应在主体完成后且观测沉降值变化较小设计单位同意封闭浇筑。其强度等级高于两侧混凝土,养护时间不少于28天。后浇带两侧的梁板在未补浇砼前长期处于悬臂状态,所以在未补浇砼前两侧模板支撑不能拆除。本分项强制性条文:《混凝土结构工程施工质量验收规范》(GB50204-2011)。4.3.5卷材防水层细部构造处理监理旁站的主要工作内容:a审查分包单位(河南防腐企业集团有限公司)施工资质是否满足施工要求。b检查进场材料是否满足设计和规范要求。地下室防水采用3+3厚SBS改性沥青自粘型卷材,屋面防水采用3+3厚高聚物沥青防水卷材。(材料“三证”)c检查防水基层处理是否平面、干燥、干净,是否按设计及构造要求进行施工。d卷材防水施工是否按已审批专项施工方案进行,抗拨桩处防水细部做法是否符合设计要求。e细部构造处理(卷材防水层及其转角处、变形缝、穿墙管道等细部构造是否符合设计要求和规范要求《地下防水工程质量验收规范》GB50208-2011的相关规定。本分项相关强制性条文为《地下防水工程质量验收规范》GB50208-2011。4.3.6主体结构工程梁柱节点钢筋隐蔽过程监理旁站的主要工作内容:a审核核对进场钢筋是否满足设计和规范要求,检查钢筋的外观质量是否符合要求。b焊接钢筋的焊条及焊接质量是否符合设计要求,直螺纹连接套筒、钢筋套丝及连接是否符合滚扎直螺纹钢筋连接接头(JGJ163-2004)的规定。c钢筋接头是否符合《钢筋焊接及验收规程》JGJ18-2012及滚扎直螺纹钢筋连接接头(JGJ163-2004)的规定,接头是否按规定逐批现场抽样送检,批量总和与需用量是否基本一致。试验结果及结论是否符合有关规定。(1)节点区(主次梁交接点)应确保次梁钢筋的保护层的厚度。(此项宜与设计院联系解决)18n北京兴电国际工程管理有限公司旁站监理方案(2)梁柱节点钢筋要确保柱箍筋加密区的箍筋数量(梁加密区不能小于2H,H为梁高),纵筋钢筋接头位置不宜出现节点区下部、间距,弯钩平直度,弯钩角度等满足设计和相关规定的要求;梁的锚固长度应满足设计和图籍规定。4.3.7钢结构安装旁站监理的主要工作内容:a检查施工准备情况(事前)(1)检查钢构件是否已报验(本结构采用Q235钢材,只有高强螺栓为Q345),是否有合格证,吊装单元主要尺寸是否与施工方案一致;(2)检查施工机械设备、机具是否完好;(3)检查钢构件吊装前是否按要求进行预拼装(连接板、安装焊接板是否检查合格);(4)检查吊装位置脚手架是否搭设完成并通过验收;(5)检查安装螺栓、定位销钉是否准备齐全,其材料是否己经报验;(6)检查吊装钢构件编号、吊装顺序及安装位置是否与施工方案一致;(7)检查质检员、安全员、施工员、技术管理人员是否经过培训持证上岗;(8)检查安全、环保措施是否落实,应急救援预案的措施是否落实;(9)核查焊工姓名及上岗证书是否相符,焊条、焊剂当有相关规定时应经现场考核合格;b对施工过程进行监理(事中、事后)(1)检查钢结构支座是否弹出轴线、安装线标高是否符合设计要求(钢梁顶面标高为+4.98);(2)检查吊装构件时,是否有临时支撑以加强吊装单元的稳定性;(3)检查框柱及钢梁吊装就位后,是否及时校正、检查构件的轴线、垂直度是否符合要求;(4)检查KZ1及GL01连接是否对齐,其偏差值是否在允许偏差范围之内;(5)检查钢梁(GL01)起拱值、挠度值是否符合设计规定,偏差是否在规定允许范围内;(6)检查垂直构件(KZ1)安装就位后,临时支撑是否即时到位;(7)检查构件安装完成后应进行实测;(8)检查环廊基础螺栓节点的安装质量是否符合相关规定;(9)检查焊接节点的焊缝质量是否符合设计和施工规范的相关规定;(10)整理旁站记录。4.3.8有粘结预应力张拉旁站监理主要工作内容:a检查施工准备情况(事前)(1)检查张拉时混凝土的抗压强度是否达到设计要求数值(砼C40)或不低于设计的混凝土立方体抗压强度标准值的100%;预应力筋灌浆完成48小时前不能拆除梁下支撑。18n北京兴电国际工程管理有限公司旁站监理方案(2)检查构件张拉端是否达到设计要求和施工规范的相关要求;(3)构件张拉时,检查工作面是否达到安全要求,安全措施是否到位;(4)检查预应力筋或预应力钢丝束的品种、规格与数量、安装位置是否符合设计及相关标准要求,锚具是否检查合格;本工程预应力筋采用φs15.2,抗拉强度fptk=1860MPa级低松弛钢绞线,锚具采用JM系列(DZM)。(5)检查张拉设备的校验工作是否满足相关要求;(6)检查锚具进场后按规定抽样检验,其结果是否合格;(7)检查预应力张拉的操作人员的上岗证是否符合相关规定。(8)检查张拉力应力是否达到设计要求,总伸长率是否超标(6%),检查张拉完梁起拱是否超标(跨中0.15%)。b对施工过程进行监理(事中、事后)(1)检查锚具安装的偏差是否符合相关规定;(2)检查预应力张拉设备的安装是否符合相关规定;(3)检查张拉顺序、张拉值是否符合施工方案的要求;(4)检查施工过程中对最大张拉应力实际值的记录是否真实、准确;(5)检查施工过程中对锚具变形和预应力筋内缩量的记录是否符合实际情况;(6)检查张拉完毕后预应力筋的外露长度及锚具保护措施是否符合设计及相关规范要求;(7)整理旁站记录,留好影象资料。4.3.9土钉墙的旁站监理内容(1)检查质检员、工长、试验员等现场管理人员是否到岗,并核对人员姓名;(2)施工层段的划分是否符合施工方案的要求;(3)检查边坡清理情况;(4)检查土钉墙的成孔情况:孔位、孔深、角度等;(5)检查钢筋网规格、连接情况是否与方案、规范一致;(6)监督混凝土的喷射施工过程,喷射混凝土厚度是否符合要求;(7)检查混凝土的试块留置及养护,是否符合相关规定;(8)督促施工单位按要求进行边坡的稳定性观测;(9)混凝土冬施时,应注意检查施工单位采取的混凝土防冻、养护措施;(10)整理旁站记录。4.3.10地下连续墙及防水混凝土旁站监理内容(1)审核承包单位的施工组织设计或施工技术方案。熟悉掌握设计图纸的要求,依照批准的施工组织设计和施工规范,对现场施工工序、施工方法、质量检测等进行旁站保证施工质量达到设计和验收规范的要求。18n北京兴电国际工程管理有限公司旁站监理方案(1)检查安全措施、设施落实情况,如有违反通知整改、补救。(2)检查施工单位现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑、材料准备情况。(3)监督关键部位、关键工序的施工方案及强制性标准执行情况。(4)检查进场材料、构配件、设备和商品混凝土的质量保证资料。(5)检查试块留置种类、组数及养护条件是否符合要求,地下室外墙抗渗试块是否留足。(6)穿墙管件、预埋管件的数量、埋设位置及标高必须符合设计要求;不得漏放或施工后再凿眼打洞:预埋管件应清除铁锈和焊渣,埋件应焊止水环并固定牢固;单管预埋和穿墙套管均需加焊止水环并要满焊,预埋管要与纵横钢筋焊牢。(8)底板应连续浇筑,不得留施工缝。(9)防水混凝土的抗渗标号和强度等级必须符合设计要求和施工规范的规定(地下墙体均为C30,其中外墙为C30P8,防水混凝土养护不得少于14天。(10)检查外墙止水钢板固定是否牢固,止水钢板迎水面朝向是否正确,浇注后混凝土面层应在止水钢板中间位置。(11)混凝土冬施时,应注意检查施工单位采取的混凝土养护、保温措施。(12)做好旁站监理记录,保存旁站监理原始资料。五、附录旁站监理记录表1、桩基施工旁站监理记录表2、土方回填施工旁站监理记录表3、混凝土结构工程施工旁站监理记录表4、后浇带混凝土旁站监理记录表5、卷材防水层细部构造处理旁站监理记录表6、主体结构工程梁柱节点钢筋隐蔽过程旁站监理记录表7、钢结构安装旁站监理记录表8、有粘结预应力张拉旁站监理记录表9、土钉墙的旁站监理记录表10、地下连续墙及防水混凝土旁站监理记录表18n北京兴电国际工程管理有限公司旁站监理方案旁站监理记录表(抗拨桩施工)表一旁站的关键部位及关键工序施工单位旁站开始时间:年月日时分旁站监理结束时间:年月日时分旁站的关键部位及关键工序施工情况:本次基础抗拔桩施工自年月日时分开始至年月日时分结束。施工机械:KL800长螺旋钻机一台、HBT60B-90混凝土地泵一台、QY25B汽车吊车一台;混凝土选用北京永丰伟业混凝土有限公司(商混),强度等级:C30,坍落度设计值:160-180mm,混凝土罐车运输地泵连续泵送;钢筋笼主筋:HRB400E级(12-φ18mm),螺旋筋:HPB300级(1-φ8mm)。本次共灌注抗拔桩根(设计编号:;施工编号:),混凝土浇筑量约m³。监理情况:对本次抗拔桩施工进行了全过程旁站监理。施工企业现场质检人员到岗及时;施工机械状态良好,混凝土资料齐全(配合比、开盘鉴定书);钢筋笼制作加工符合设计要求;抗拔桩定位、成孔、混凝土压灌、反插钢筋笼等施工过程符合方案及设计要求。混凝土坍落度实测,并按规定留置了混凝土强度试件组(编号:)。18n北京兴电国际工程管理有限公司旁站监理方案发现的问题及处理情况:旁站监理人员(签字)年月日工程名称:编号:注:本表一式一份,项目监理机构留存。旁站监理记录表(土方回填施工)表二工程名称:编号:旁站的关键部位及关键工序施工单位旁站开始时间:年月日时分旁站监理结束时间:年月日时分18n北京兴电国际工程管理有限公司旁站监理方案旁站的关键部位及关键工序施工情况:基础底板或肥槽回填土自年月日时分开始至年月日时分结束,自轴至轴顺序施工。施工员、质检员、安全员已到现场,在现场指挥、检查,对施工人员进行安全技术交底及分工,施工人员共名。施工机械运转正常。采用挖掘机、小型翻斗车等机械回填,回填土为开挖时堆放在南侧的粉质粘土及杂壤。分层填土厚度控制在25㎝以内,人工辅助平整清理,回填土采用蛙式打夯机夯实,一夯压半夯,夯夯相接,行行相连,两遍纵横交叉,分层夯打。监理情况:施工企业现场人员、机械准备到位,施工机械良好,人员安全防护设施佩戴到位,机械设备安全防护设施到位。回填前检查了基坑内无积水,淤泥及杂物。基础分部验收合格,同意回填。向施工班组进行了安全技术交底,强调要求确保安全施工。基础回填时,要求在基础梁两侧对称填土,分层压(夯)实。控制每层土厚在25㎝以内。注意对成品的保护,避免对成品造成冲击及损伤。肥槽回填时离外墙800mm内为3:7灰土,压实系数为0.9。其余部位为素土,灰土在料场拌合均匀后运至现场。石灰颗粒粒径小于5mm,土料径小于15mm,含水率14%。实测虚铺厚度为240mm,250mm。蛙式打夯机夯实3遍,边角处用木夯夯实,经检查,标高、分层压实达到设计要求。已经取样送检组,每100平米不能少于一组。发现的问题及处理情况:旁站监理人员(签字)年月日注:本表一式一份,项目监理机构留存。旁站监理记录表(混凝土结构工程施工)表三工程名称:编号:旁站的关键部位及关键工序施工单位旁站开始时间:年月日时分旁站监理结束时间:年月日时分18n北京兴电国际工程管理有限公司旁站监理方案旁站的关键部位及关键工序施工情况:轴混凝土浇注施工自年月日时分开始至年月日时分完毕,采用公司商混,浇注人员共名,混凝土为,浇注方量共。施工单位在浇筑前已用自来水润湿模板,采用泵进行浇注,先浇注底板,后浇注底板上部基础梁,现场使用台插入式振动棒分别有名棒手振捣。浇筑标高和平整度由现场管理人员根据标在钢筋上的50线拉线控制。施工方做试块组,其中:标准养护组,强度同条件养护组;抗渗:同条件养护组。砼坍落度设计160±20mm,实测砼坍落度为mm。监理情况:1、检查现场管理人员已到,钢筋工值班人,木工值班人已到。砼工人。2、检查泵车,振动棒等状况良好,试块模、坍落度筒已备好,砼厂家质量证明文件符合设计要求。3、检查人员上下爬梯及周边维护能够保证人员安全。4、砼浇筑过程中,符合泵送砼坍落度要求,并见证取样标养试块组,同条件组。5、整个浇筑方法符合已批准的施工方案要求。6、主体结构工程梁柱节点钢筋浇注控制。发现的问题及处理情况:旁站监理人员(签字)年月日注:本表一式一份,项目监理机构留存。旁站监理记录表(后浇带施工)表四工程名称:编号:旁站的关键部位及关键工序施工单位旁站开始时间:年月日年月日18n北京兴电国际工程管理有限公司旁站监理方案时分旁站监理结束时间:时分旁站的关键部位及关键工序施工情况:轴混凝土浇注施工自年月日时分开始至年月日时分完毕,采用公司商混,浇注人员共名,混凝土为,浇注方量共。施工单位在浇筑前已用清水润湿模板,采用泵进行浇注,现场使用台插入式振动棒分别有名棒手振捣。浇筑标高和平整度由现场管理人员根据标在钢筋上的50线拉线控制。施工方做试块组,其中:标准养护强度及抗渗各组,强度同条件养护组;抗渗:同条件养护组。砼坍落度设计160±20mm,实测砼坍落度为mm。监理情况:1、检查现场管理人员已到,钢筋工值班人,木工值班人已到。砼工人。2、检查泵车,振动棒等状况良好,试块模、坍落度筒已备好,砼厂家质量证明文件符合设计要求,商品砼资料,资料有效齐全。3、后浇带预留钢筋无变形和锈蚀,后浇带两边凿出了新界面,垃圾已经清理干净。4、沉降后浇带两侧主体结构已经封顶,观测沉降值变化较小设计单位同意封闭或者是收缩后浇带两侧混凝土龄期达到45天,可以封闭。发现的问题及处理情况:旁站监理人员(签字)年月日注:本表一式一份,项目监理机构留存。旁站监理记录表(卷材防水层施工)表五工程名称:编号:旁站的关键部位及关键工序施工单位旁站开始时间:年月日年月日18n北京兴电国际工程管理有限公司旁站监理方案时分旁站监理结束时间:时分旁站的关键部位及关键工序施工情况:段轴底板/屋面防水施工自年月日时分开始铺贴至年月日时分完毕,卷材采用3+3厚SBS改性沥青自粘型卷材,采用自粘法施工。由具备专业施工资质的单位施工。卷材进场材质证明资料齐全,复试报告合格。符合设计和《地下防水工程质量验收规程》。基层表面坚实、平整、光滑、洁净,无空鼓、起砂,阴阳角做成圆弧形,铺贴卷材防水时,两幅卷材短边、或长边的搭接宽度均不小于100mm,先刷底油一遍,均匀一致,无漏刷、漏底,卷材与基层的粘结率应在90%以上。附加层在阴阳角处每边均超过250mm。施工人员人。监理情况:1、由分包公司施工,具备专业施工资质,施工人员共人。2、施工单位现场质检员到场,设备、器材准备到位且状况良好,技术员、安全员对工人交底到位,工人防护用品佩戴齐全。3、基层表面坚实、平整、光滑、洁净,无空鼓、起砂,阴阳角做成圆弧形符合规范要求。4、附加层与面层防水卷材材质一致,做法符合图纸设计、《地下工程防水》图集及施工方案要求,每边超出角部250mm。卷材附加层接头搭接100mm,上下两层和相邻两幅卷材接缝错开至少三分之一以上。5、附加层施工符合施工方案及工程建设强制性标准要求。6、抗拔桩桩头防水做法符合设计及施工方案的要求。发现的问题及处理情况:旁站监理人员(签字)年月日注:本表一式一份,项目监理机构留存。旁站监理记录表(主体结构工程梁柱节点钢筋隐蔽过程旁站监理记录表)表六工程名称:编号:旁站的关键部位及关键工序施工单位旁站开始时间:年月日年月日18n北京兴电国际工程管理有限公司旁站监理方案时分旁站监理结束时间:时分旁站的关键部位及关键工序施工情况:轴主体结构工程梁柱节点钢筋隐蔽施工自年月日时分开始至年月日时分完毕。1、检查主体结构工程梁柱节点钢筋品种、规格符合图纸设计要求。2、检查钢筋焊接的连接长度、焊缝厚度、焊条、焊剂的型号符合施工规范要求。3、检查钢筋机械连接质量符合钢筋机械连接技术规程的要求。4、检查钢筋绑扎所用铁丝的型号、绑扎方法、绑扎点的数量满足钢筋不位移的要求。5、检查钢筋的数量、位置符合图纸设计要求。6、检查钢筋的连接方式、接头的位置、接头数量、接头面积百分率符合施工规范及图纸设计要求。7、检查钢筋的锚固、搭接长度、位置、箍筋及附加钢筋的设置数量、规格、位置、钢筋保护层的厚符合规范要求。8、浇筑混凝土前检查钢筋的位置已经固定牢固,避免振捣混凝土时钢筋位移变形,确保钢筋保护层厚度符合要求。9、检查梁柱节点处的梁主筋在柱纵筋内侧,梁、柱交接处核心区的箍筋已按要求设置。10、在混凝土浇筑过程中督促施工人员防止踩踏钢筋,要求派钢筋工专门负责修理调整。监理情况:1、材料合格证、复试报告符合要求。2、柱箍筋加密区箍筋设置符合设计、图集要求。3、梁柱钢筋锚固长度符合设计要求。4、梁主筋规格、位置符合要求。5、保护层尺寸预留符合要求。发现的问题及处理情况:旁站监理人员(签字)年月日注:本表一式一份,项目监理机构留存。旁站监理记录表(钢结构安装)表七工程名称:编号:旁站的关键部位及关键工序施工单位旁站开始时间:年月日年月日18n北京兴电国际工程管理有限公司旁站监理方案时分旁站监理结束时间:时分旁站的关键部位及关键工序施工情况:轴钢结构安装施工自年月日时分开始至年月日时分完毕,检查钢构件已报验,有合格证,吊装单元主要尺寸与施工方案一致。施工机械设备、机具完好。钢构件吊装前进行小拼装(连接板、安装焊接检查合格)。吊装位置脚手架搭设完成并通过验收。吊装螺栓定位销钉准备齐全,其材料已经报验。吊装钢构件编号及安装位置准确。质检员、安全员、工长、技术管理人员到岗。安全、环保措施落实到位。安装操作人员共计人,其中持证人员人,焊工姓名及岗位证书分别为。监理情况:1、检查钢结构支座已经弹出轴线,安装线、标高符合设计要求。2.吊装构件时有临时支撑以加强吊装单元的稳定性。3.构件吊装就位后,及时校正,检查构件的轴线、垂直度均符合要求。4.检查钢柱上下节已经对齐,其偏差值在允许偏差范围之内。5.检查钢梁与牛腿已经对齐,其偏差值在允许偏差范围之内。6.水平结构(网架、大梁),挠度值符合设计规定,偏差在规定范围内。7.垂直构件安装完后,临时支撑到位。8.螺栓节点的安装质量符合相关规定。9.焊接节点的焊缝质量符合设计和施工规范的相关规定。发现的问题及处理情况:旁站监理人员(签字)年月日注:本表一式一份,项目监理机构留存。旁站监理记录表(预应力施工)表八工程名称:编号:旁站的关键部位及关键工序施工单位旁站开始时间:年月日年月日18n北京兴电国际工程管理有限公司旁站监理方案时分旁站监理结束时间:时分旁站的关键部位及关键工序施工情况:轴施工自年月日时分开始至年月日时分完毕。(1)已对操作工人进行安全技术交底,被交底人均签字确认。(2)混凝土强度符合设计要求。(3)安全防护用具正确使用。(4)张拉机械符合要求(有标定合格证书在有效期)。(5)锚具设置符合设计要求。(6)控制应力值达到设计要求。(7)延伸率达到设计要求。(8)张拉完毕切断留长符合设计。(9)张拉记录完整。监理情况:(1)预应力筋张拉力、张拉或张放顺序及张拉工艺符合设计及施工技术方案要求。(2)锚具、夹片、连接器符合要求。(3)锚固阶段张拉端预应力筋的内缩量符合要求。(4)预应力筋断裂或滑脱的数量符合设计及规范限定范围内。(5)预应力锚固后的外露。(6)张拉过程顺利完成。发现的问题及处理情况:旁站监理人员(签字)年月日注:本表一式一份,项目监理机构留存。旁站监理记录表(护坡土钉墙)表九工程名称:编号:旁站的关键部位及关键工序施工单位旁站开始时间:年月日年月日18n北京兴电国际工程管理有限公司旁站监理方案时分旁站监理结束时间:时分旁站的关键部位及关键工序施工情况:护坡施工自年月日时分开始至年月日时分完毕,质检员在岗。工人机械型号台。1、已对操作工人进行安全技术交底,被交底人均签字确认。2、锚杆或土钉规格、长度符合设计要求。3、锚杆倾斜度符合设计要求。4、钢筋网,钢筋直筋和间距符合要求。5、注浆前锚管已清洗。6、注浆管深入锚管长度大于2/3。7、锚杆水泥浆配比和注浆量符合要求。8、喷射砼水泥标号喷射砼配合比符合要求。9、喷射第二层砼土钉墙面厚mm,喷射第一层砼厚度mm。喷射砼厚度符合要求。监理情况:1、土钉或锚杆位置在允许偏差范围内。2、加强筋按设计布置并与土钉锚杆焊接牢固。3、钢筋网与土钉连结牢固。4、钢筋网保护层厚度符合要求。5、土钉和锚杆注浆设备和管路工作状态良好。6、注浆用砂浆试块制作组数及时间。7、喷射砼试块制作组数及时间。发现的问题及处理情况:旁站监理人员(签字)年月日注:本表一式一份,项目监理机构留存。旁站监理记录表(地下连续墙及防水混凝土)表十工程名称:编号:旁站的关键部位及关键工序施工单位旁站开始时间:年月日年月日18n北京兴电国际工程管理有限公司旁站监理方案时分旁站监理结束时间:时分旁站的关键部位及关键工序施工情况:轴混凝土浇注施工自年月日时分开始至年月日时分完毕,采用公司商混,浇注人员共名,混凝土为,浇注方量共。施工单位在浇筑前已用清水润湿模板,采用泵进行浇注,分层浇注,确保浇注时不跑模,现场使用台插入式振动棒,分别有名棒手振捣。浇筑标高和平整度由现场管理人员根据标在钢筋上的50线拉线控制。施工方做试块组,其中:标准养护强度及抗渗各组,强度同条件养护组;抗渗:同条件养护组。砼坍落度设计160±20mm,实测砼坍落度为mm。监理情况:1、检查现场管理人员已到,钢筋工值班人,木工值班人已到。砼工人。2、检查泵车,振动棒等状况良好,试块模、坍落度筒已备好,砼厂家质量证明文件符合设计要求,检查混凝土运输单。3、分层浇注,每层高度未超过50cm,模板支撑体系已按施工方案执行。4、混凝土浇筑连续进行,均在初凝时间内完成后一层浇注。5、墙体预留钢筋定位措施到位,施工缝留置位置符合规范要求。6、穿墙管位置准确、防水措施到位,外墙止水钢板固定牢固。发现的问题及处理情况:旁站监理人员(签字)年月日注:本表一式一份,项目监理机构留存。18
查看更多

相关文章

您可能关注的文档
