房建监理防渗漏工作规程-卫生间防渗漏监理工作规程

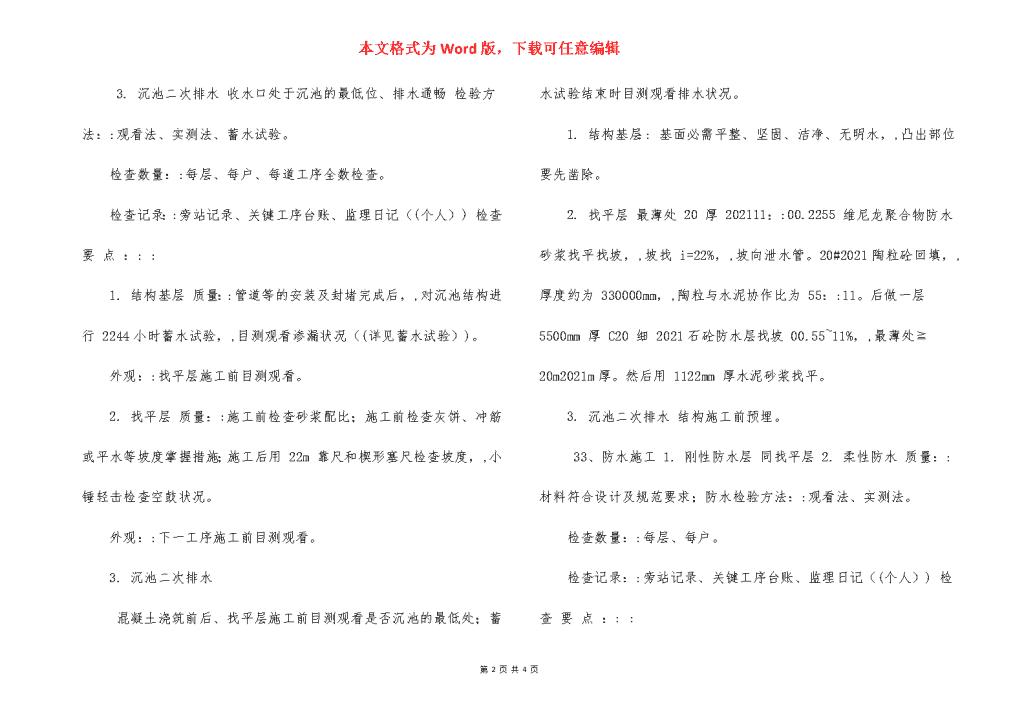

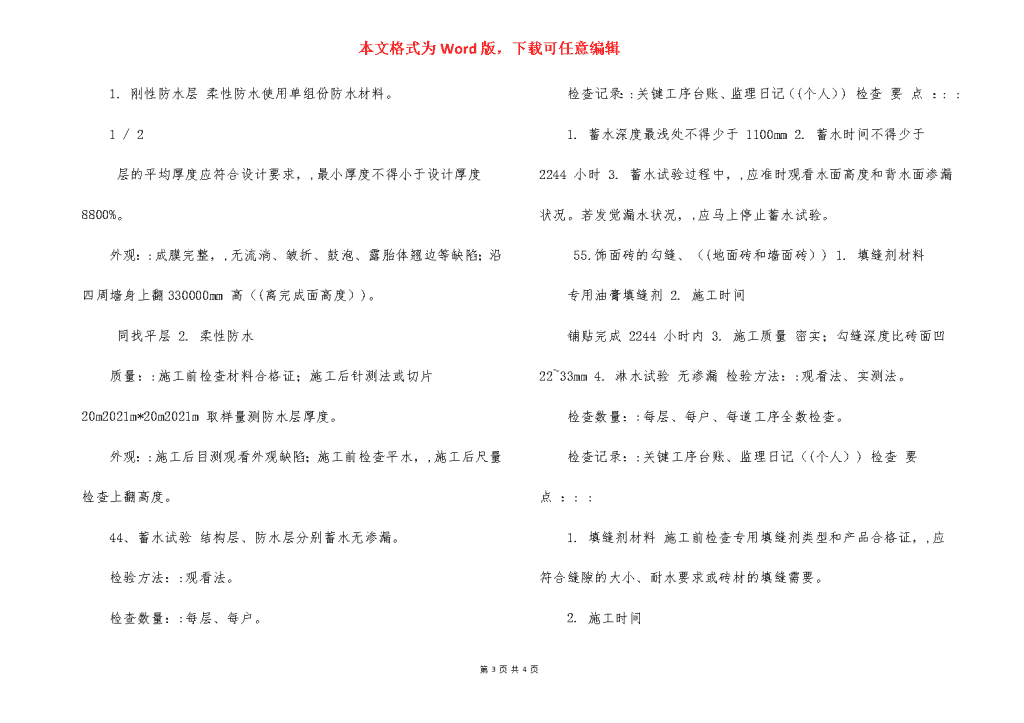

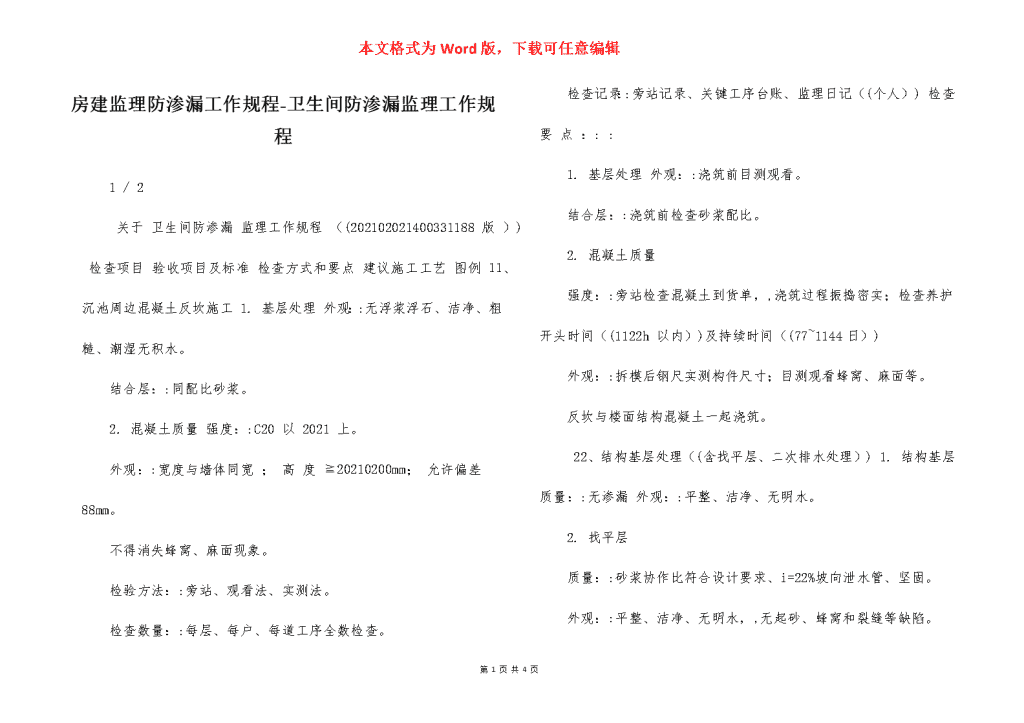

本文格式为Word版,下载可任意编辑房建监理防渗漏工作规程-卫生间防渗漏监理工作规程 1/2 关于卫生间防渗漏监理工作规程((202102021400331188版))检查项目验收项目及标准检查方式和要点建议施工工艺图例11、沉池周边混凝土反坎施工1.基层处理外观::无浮浆浮石、洁净、粗糙、潮湿无积水。 结合层::同配比砂浆。 2.混凝土质量强度::C20以2021上。 外观::宽度与墙体同宽;高度≧20210200mm;允许偏差88mm。 不得消失蜂窝、麻面现象。 检验方法::旁站、观看法、实测法。 检查数量::每层、每户、每道工序全数检查。 检查记录::旁站记录、关键工序台账、监理日记((个人))检查要点::: 1.基层处理外观::浇筑前目测观看。 结合层::浇筑前检查砂浆配比。 2.混凝土质量 强度::旁站检查混凝土到货单,,浇筑过程振捣密实;检查养护开头时间((1122h以内))及持续时间((77~1144日)) 外观::拆模后钢尺实测构件尺寸;目测观看蜂窝、麻面等。 反坎与楼面结构混凝土一起浇筑。 22、结构基层处理((含找平层、二次排水处理))1.结构基层质量::无渗漏外观::平整、洁净、无明水。 2.找平层 质量::砂浆协作比符合设计要求、i=22%坡向泄水管、坚固。 外观::平整、洁净、无明水,,无起砂、蜂窝和裂缝等缺陷。第4页共4页n本文格式为Word版,下载可任意编辑 3.沉池二次排水收水口处于沉池的最低位、排水通畅检验方法::观看法、实测法、蓄水试验。 检查数量::每层、每户、每道工序全数检查。 检查记录::旁站记录、关键工序台账、监理日记((个人))检查要点::: 1.结构基层质量::管道等的安装及封堵完成后,,对沉池结构进行2244小时蓄水试验,,目测观看渗漏状况((详见蓄水试验))。 外观::找平层施工前目测观看。 2.找平层质量::施工前检查砂浆配比;施工前检查灰饼、冲筋或平水等坡度掌握措施;施工后用22m靠尺和楔形塞尺检查坡度,,小锤轻击检查空鼓状况。 外观::下一工序施工前目测观看。 3.沉池二次排水 混凝土浇筑前后、找平层施工前目测观看是否沉池的最低处;蓄水试验结束时目测观看排水状况。 1.结构基层::基面必需平整、坚固、洁净、无明水,,凸出部位要先凿除。 2.找平层最薄处20厚202111::00.2255维尼龙聚合物防水砂浆找平找坡,,坡找i=22%,,坡向泄水管。20#2021陶粒砼回填,,厚度约为330000mm,,陶粒与水泥协作比为55::11。后做一层5500mm厚C20细2021石砼防水层找坡00.55~11%,,最薄处≧20m2021m厚。然后用1122mm厚水泥砂浆找平。 3.沉池二次排水结构施工前预埋。 33、防水施工1.刚性防水层同找平层2.柔性防水质量::材料符合设计及规范要求;防水检验方法::观看法、实测法。 检查数量::每层、每户。 检查记录::旁站记录、关键工序台账、监理日记((个人))检查要点:::第4页共4页n本文格式为Word版,下载可任意编辑 1.刚性防水层柔性防水使用单组份防水材料。 1/2 层的平均厚度应符合设计要求,,最小厚度不得小于设计厚度8800%。 外观::成膜完整,,无流淌、皱折、鼓泡、露胎体翘边等缺陷;沿四周墙身上翻330000mm高((离完成面高度))。 同找平层2.柔性防水 质量::施工前检查材料合格证;施工后针测法或切片20m2021m*20m2021m取样量测防水层厚度。 外观::施工后目测观看外观缺陷;施工前检查平水,,施工后尺量检查上翻高度。 44、蓄水试验结构层、防水层分别蓄水无渗漏。 检验方法::观看法。 检查数量::每层、每户。 检查记录::关键工序台账、监理日记((个人))检查要点::: 1.蓄水深度最浅处不得少于1100mm2.蓄水时间不得少于2244小时3.蓄水试验过程中,,应准时观看水面高度和背水面渗漏状况。若发觉漏水状况,,应马上停止蓄水试验。 55.饰面砖的勾缝、((地面砖和墙面砖))1.填缝剂材料 专用油膏填缝剂2.施工时间 铺贴完成2244小时内3.施工质量密实;勾缝深度比砖面凹22~33mm4.淋水试验无渗漏检验方法::观看法、实测法。 检查数量::每层、每户、每道工序全数检查。 检查记录::关键工序台账、监理日记((个人))检查要点::: 1.填缝剂材料施工前检查专用填缝剂类型和产品合格证,,应符合缝隙的大小、耐水要求或砖材的填缝需要。 2.施工时间第4页共4页n本文格式为Word版,下载可任意编辑 每日巡查施工部位。 3.施工质量施工中和施工后目测观看密实程度,,无瑕疵;施工后塞尺或探针检查勾缝深度。 4.淋水试验饰面砖铺贴完成后,,要求对淋浴间用水量较大的部位进行淋水试验,,淋水11~22小时后,,检查背水面室内间墙有无渗漏或水渍。 专用填缝剂的施工::1.表面清理::使用填缝剂前应将砖缝隙清洁洁净,,去除全部的灰尘、油渍及其他污染物。 2.搅拌::将粉料加入适量的水,,用低速电钻搅拌匀称,,不起块状为止。 3.施工::用合适刮刀进行填缝至密实,,有瑕疵尽早修补,,待干固后清理洁净砖面。 饰面砖的铺贴不建议密缝铺贴,,无法保证勾缝密实易造成渗漏现象。第4页共4页
查看更多

相关文章

您可能关注的文档
