沉井基础工程监理工作规定

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

沉井基础工程监理工作规定

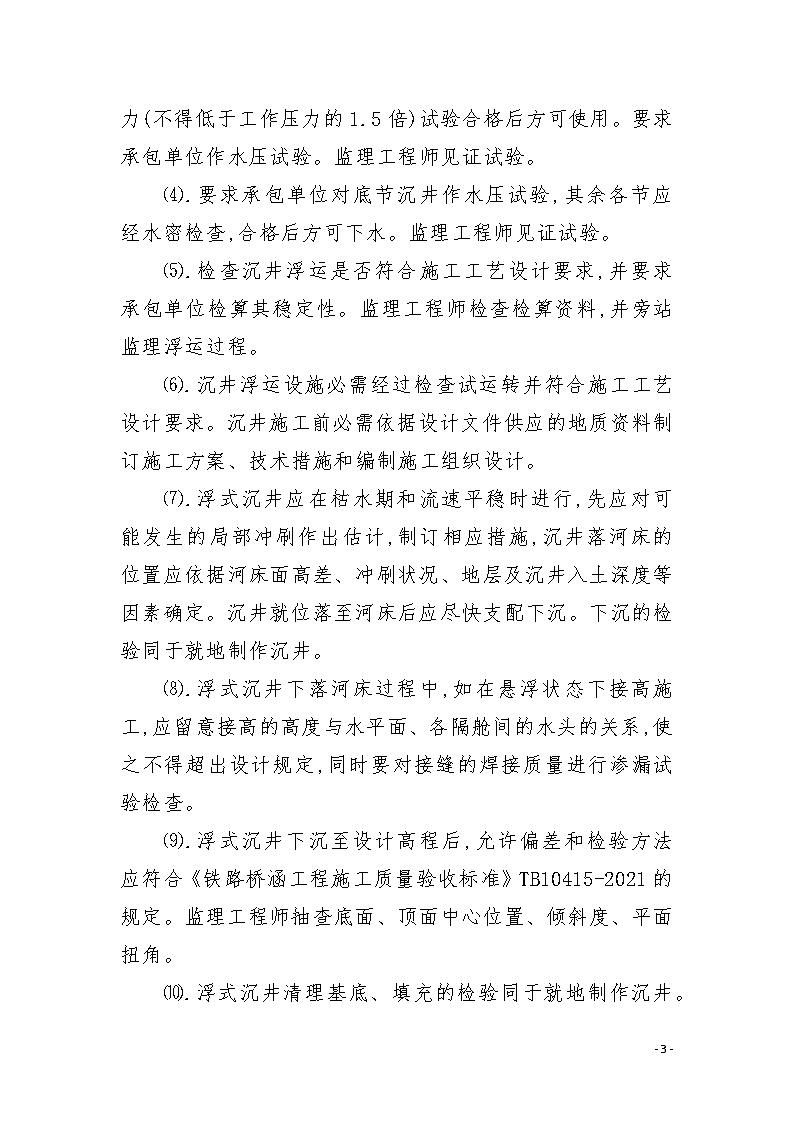

沉井基础工程监理工作规定沉井基础工程监理工作方法沉井施工前应对洪汛、凌汛、潮汐、河床冲刷、通航漂流物、山洪和泥石流等状况作调查研究,制订相应的安全措施。沉井下沉前应按设计要求,对四周的堤防、建筑物等影响范围,制订防护和环保措施,并在下沉过程中建立观测制度。承包单位应向监理工程师上报具体的施工组织设计或施工方案。1.就地制作沉井⑴.就地制作沉井适用于陆地岸滩或浅水中施工,在岸滩和浅水中下沉沉井可采用筑岛施工,筑岛地基应平整夯实,承载力要满意设计要求,遇脆弱层,必要时可采取换填、反压、打砂桩等措施。⑵.混凝土沉井制作允许偏差和检验方法应符合《铁路桥涵工程施工质量验收标准》TB10415-2021的规定。监理工程师抽查平面尺寸、井壁厚度、井壁表面平整度。⑶.底节沉井混凝土达到设计强度后才能下沉,其上各节达到设计强度的70%后方可下沉。-4-n⑷.在沉井下沉过程中,要求承包单位每班都要进行测量,如有倾斜、位移状况应马上通知监理工程师。监理工程师检查沉井下沉施工过程是否根据设计及施工规范进行的,发觉下沉过程中的意外状况,要求承包单位停止施工,应马上与设计单位、建设单位联系,查明原因,采取有力措施,并作出记录。⑸.就地制作沉井下沉至设计高程后,允许偏差和检验方法应符合《铁路桥涵工程施工质量验收标准》TB10415-2021的规定。承包单位应将自检结果和隐藏工程报验申请表提交监理工程师,监理工程师抽查底面、顶面中心位置、倾斜度、平面扭角。⑹.沉井下沉至设计高程后,要求承包单位进行标贯、触探仪检测,检查基底地质条件是否满意设计要求。监理工程师见证检测。⑺.沉井下沉到设计高程后进行清基工作,监理工程师应检查清理后的基底距隔墙底面的高度、刃脚斜面露出的高度和有效面积是否符合设计要求。同时应要求承包单位将隔墙底部和井壁上的泥污予以清除。⑻.在软土中沉井沉至设计高程并清基后,应进行沉降观测,待8h内累计下沉小于10mm时,方可封底。⑼.沉井应在封底混凝土强度达到设计强度后方可抽水填充。监理工程师检查沉井填充是否符合设计要求。2.浮式沉井⑴.混凝土沉井制作同于就地制作沉井。⑵.钢沉井使用材料的规格、强度应符合施工工艺设计的要求和相关产品标准的规定。监理工程师重点检查产品合格证。钢沉井制作的允许偏差同于混凝土沉井.-4-n⑶.沉井气筒必需按受压容器的有关规定制造,并经压力(不得低于工作压力的1.5倍)试验合格后方可使用。要求承包单位作水压试验。监理工程师见证试验。⑷.要求承包单位对底节沉井作水压试验,其余各节应经水密检查,合格后方可下水。监理工程师见证试验。⑸.检查沉井浮运是否符合施工工艺设计要求,并要求承包单位检算其稳定性。监理工程师检查检算资料,并旁站监理浮运过程。⑹.沉井浮运设施必需经过检查试运转并符合施工工艺设计要求。沉井施工前必需依据设计文件供应的地质资料制订施工方案、技术措施和编制施工组织设计。⑺.浮式沉井应在枯水期和流速平稳时进行,先应对可能发生的局部冲刷作出估计,制订相应措施,沉井落河床的位置应依据河床面高差、冲刷状况、地层及沉井入土深度等因素确定。沉井就位落至河床后应尽快支配下沉。下沉的检验同于就地制作沉井。⑻.浮式沉井下落河床过程中,如在悬浮状态下接高施工,应留意接高的高度与水平面、各隔舱间的水头的关系,使之不得超出设计规定,同时要对接缝的焊接质量进行渗漏试验检查。⑼.浮式沉井下沉至设计高程后,允许偏差和检验方法应符合《铁路桥涵工程施工质量验收标准》TB10415-2021的规定。监理工程师抽查底面、顶面中心位置、倾斜度、平面扭角。⑽.浮式沉井清理基底、填充的检验同于就地制作沉井。-4-n工作方案培训方案师德规范礼仪规范行为规范处分条例-4-
