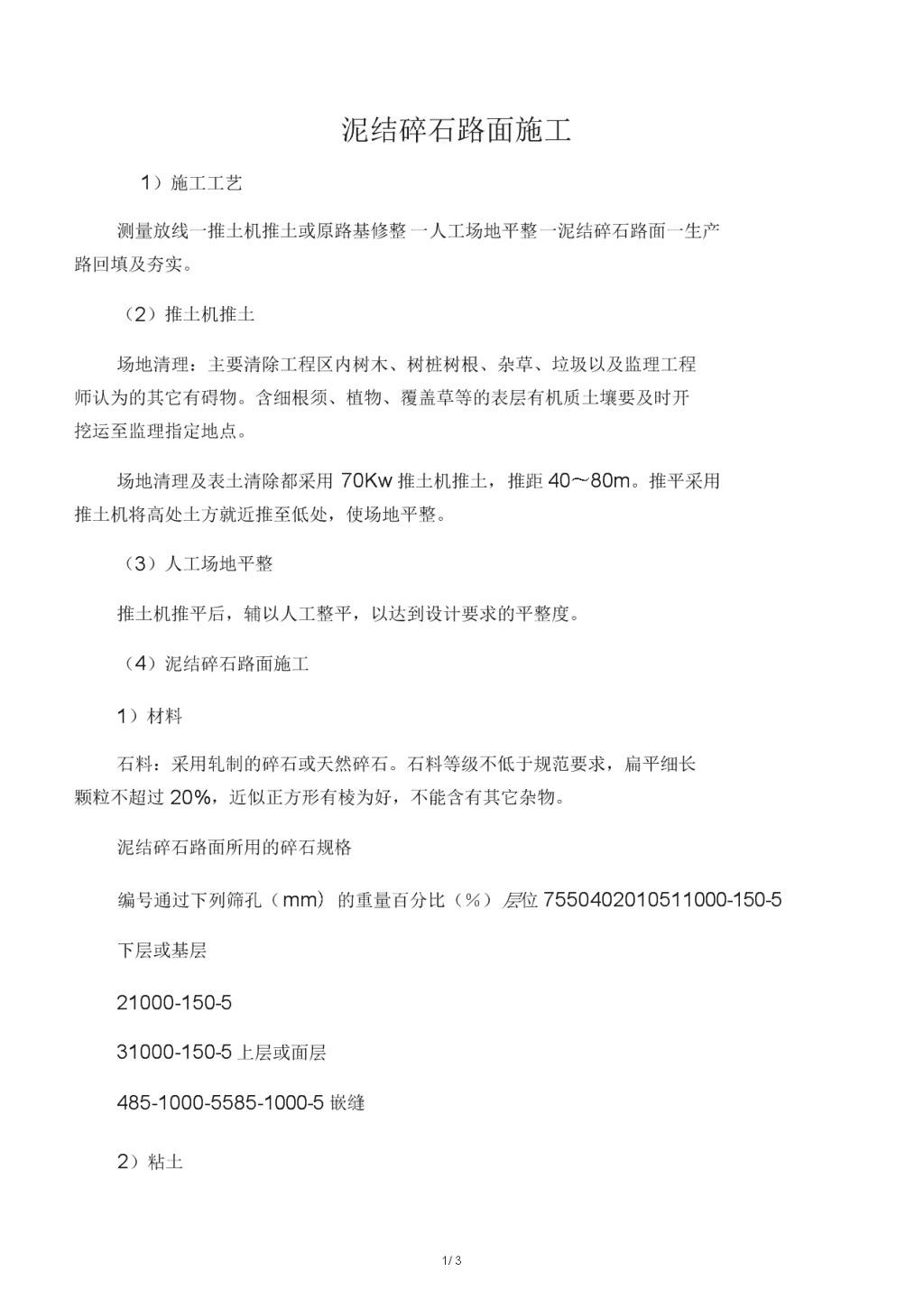

泥结碎石路面施工

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

泥结碎石路面施工

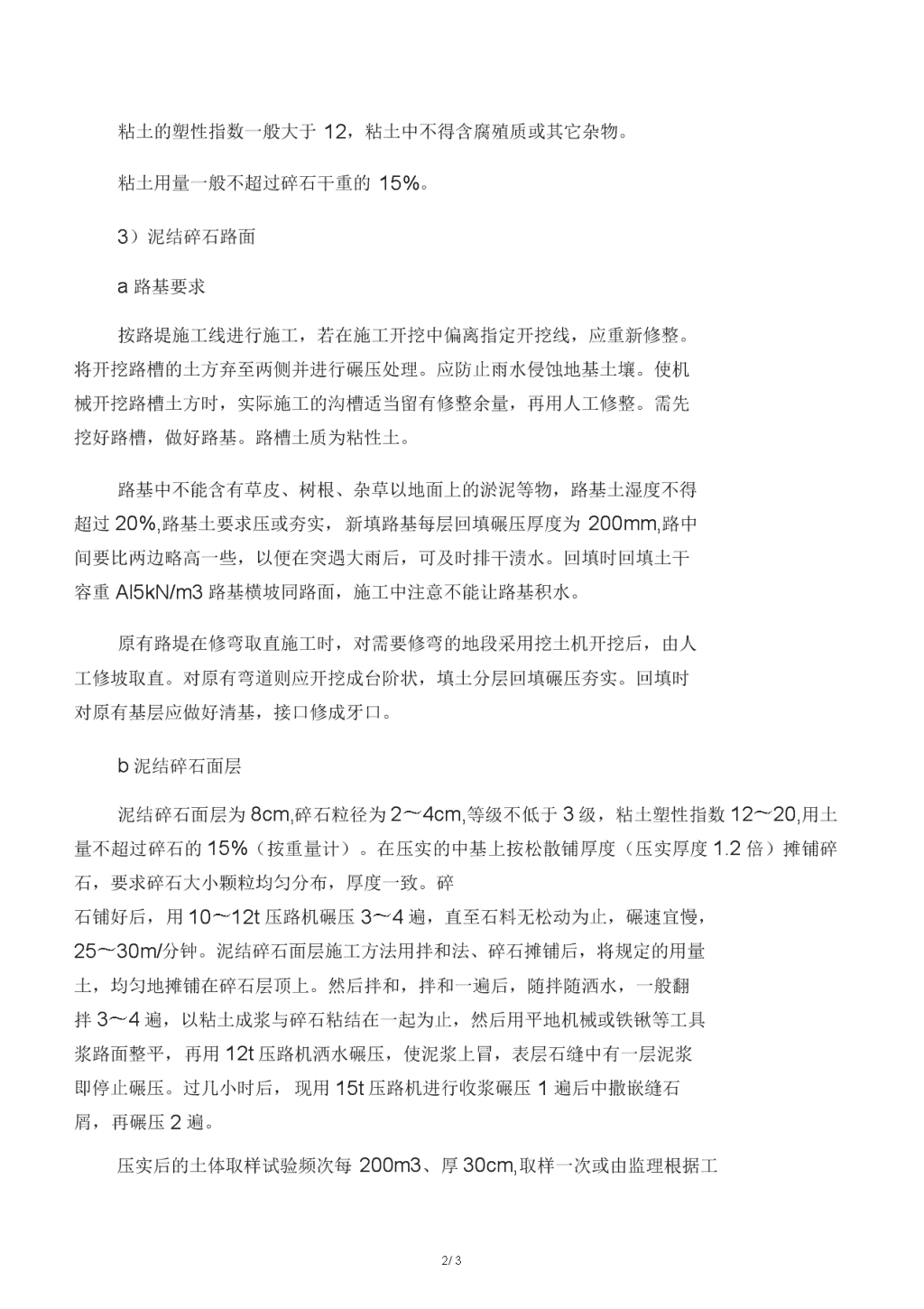

泥结碎石路面施工1)施工工艺测量放线一推土机推土或原路基修整一人工场地平整一泥结碎石路面一生产路回填及夯实。(2)推土机推土场地清理:主要清除工程区内树木、树桩树根、杂草、垃圾以及监理工程师认为的其它有碍物。含细根须、植物、覆盖草等的表层有机质土壤要及时开挖运至监理指定地点。场地清理及表土清除都采用70Kw推土机推土,推距40〜80m。推平采用推土机将高处土方就近推至低处,使场地平整。(3)人工场地平整推土机推平后,辅以人工整平,以达到设计要求的平整度。(4)泥结碎石路面施工1)材料石料:采用轧制的碎石或天然碎石。石料等级不低于规范要求,扁平细长颗粒不超过20%,近似正方形有棱为好,不能含有其它杂物。泥结碎石路面所用的碎石规格编号通过下列筛孔(mm)的重量百分比(%)层位7550402010511000-150-5下层或基层21000-150-531000-150-5上层或面层485-1000-5585-1000-5嵌缝2)粘土3/3n粘土的塑性指数一般大于12,粘土中不得含腐殖质或其它杂物。粘土用量一般不超过碎石干重的15%。3)泥结碎石路面a路基要求按路堤施工线进行施工,若在施工开挖中偏离指定开挖线,应重新修整。将开挖路槽的土方弃至两侧并进行碾压处理。应防止雨水侵蚀地基土壤。使机械开挖路槽土方时,实际施工的沟槽适当留有修整余量,再用人工修整。需先挖好路槽,做好路基。路槽土质为粘性土。路基中不能含有草皮、树根、杂草以地面上的淤泥等物,路基土湿度不得超过20%,路基土要求压或夯实,新填路基每层回填碾压厚度为200mm,路中间要比两边略高一些,以便在突遇大雨后,可及时排干渍水。回填时回填土干容重Al5kN/m3路基横坡同路面,施工中注意不能让路基积水。原有路堤在修弯取直施工时,对需要修弯的地段采用挖土机开挖后,由人工修坡取直。对原有弯道则应开挖成台阶状,填土分层回填碾压夯实。回填时对原有基层应做好清基,接口修成牙口。b泥结碎石面层泥结碎石面层为8cm,碎石粒径为2〜4cm,等级不低于3级,粘土塑性指数12〜20,用土量不超过碎石的15%(按重量计)。在压实的中基上按松散铺厚度(压实厚度1.2倍)摊铺碎石,要求碎石大小颗粒均匀分布,厚度一致。碎石铺好后,用10〜12t压路机碾压3〜4遍,直至石料无松动为止,碾速宜慢,25〜30m/分钟。泥结碎石面层施工方法用拌和法、碎石摊铺后,将规定的用量土,均匀地摊铺在碎石层顶上。然后拌和,拌和一遍后,随拌随洒水,一般翻拌3〜4遍,以粘土成浆与碎石粘结在一起为止,然后用平地机械或铁锹等工具浆路面整平,再用12t压路机洒水碾压,使泥浆上冒,表层石缝中有一层泥浆即停止碾压。过几小时后,现用15t压路机进行收浆碾压1遍后中撒嵌缝石屑,再碾压2遍。压实后的土体取样试验频次每200m3、厚30cm,取样一次或由监理根据工3/3n程实际确定试验频率。C石屑层和路肩3/3
查看更多

相关文章

您可能关注的文档
