- 2022-04-26 发布 |
- 37.5 KB |
- 48页



申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。
文档介绍

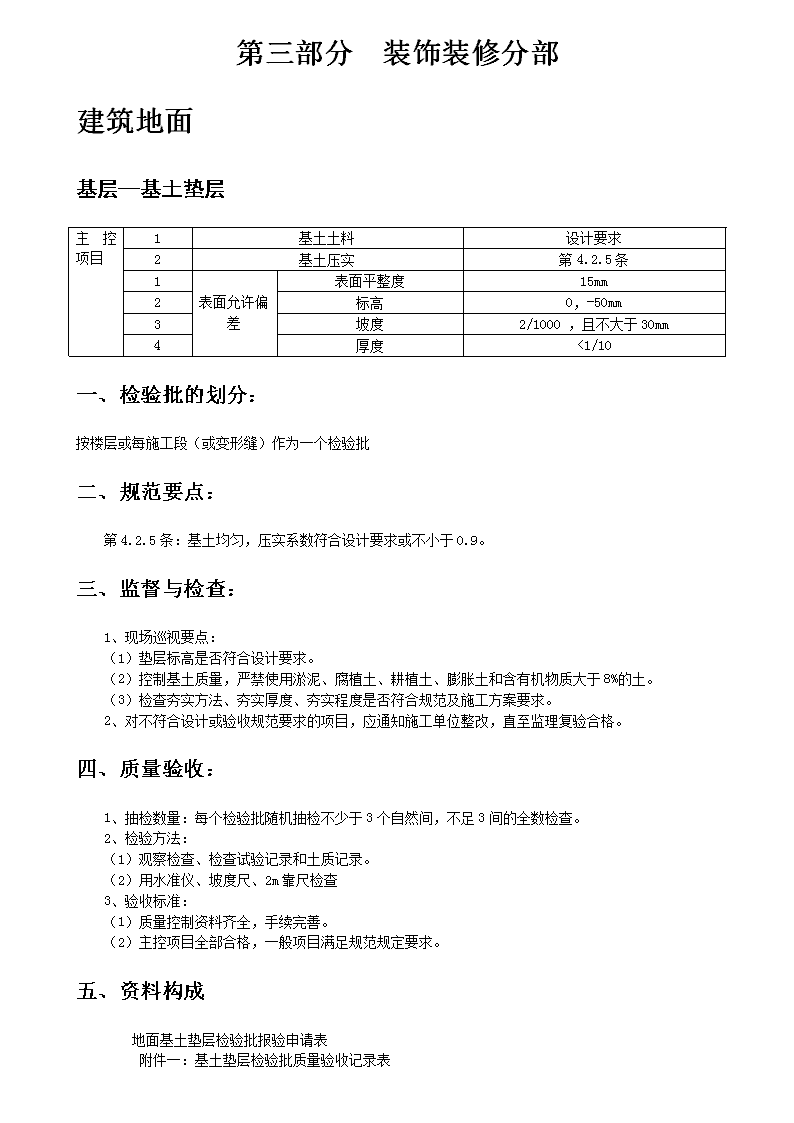

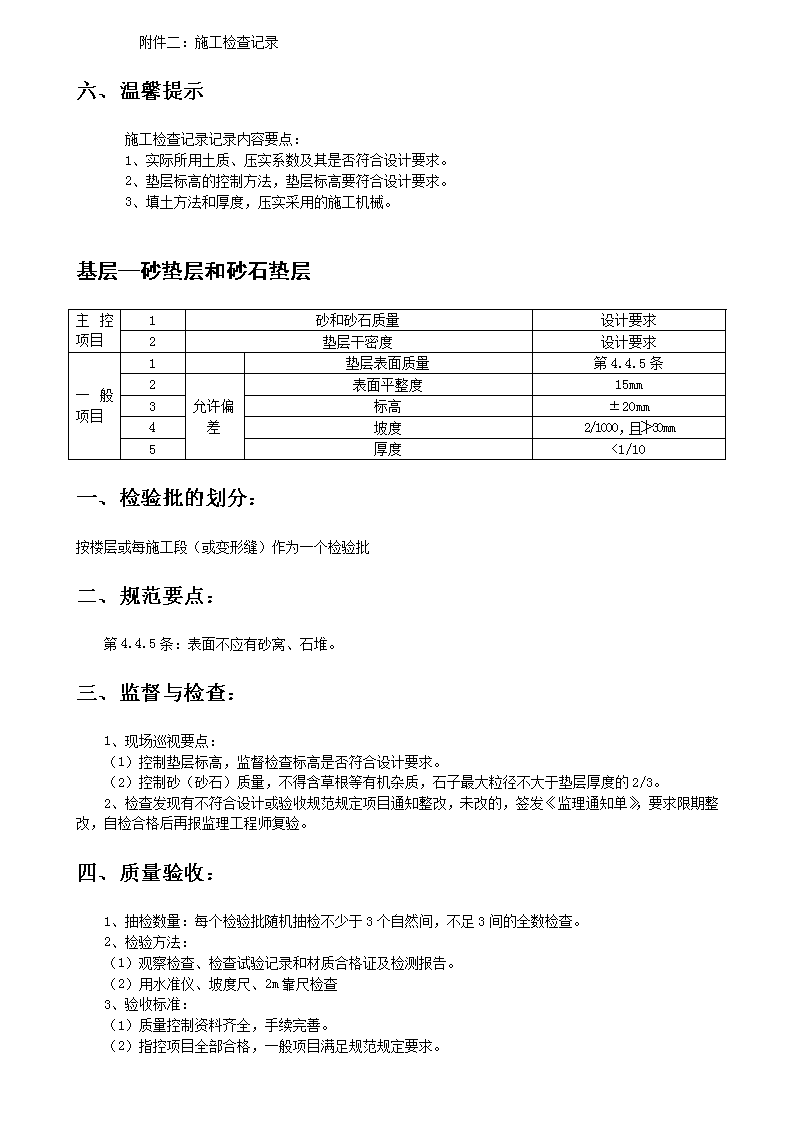

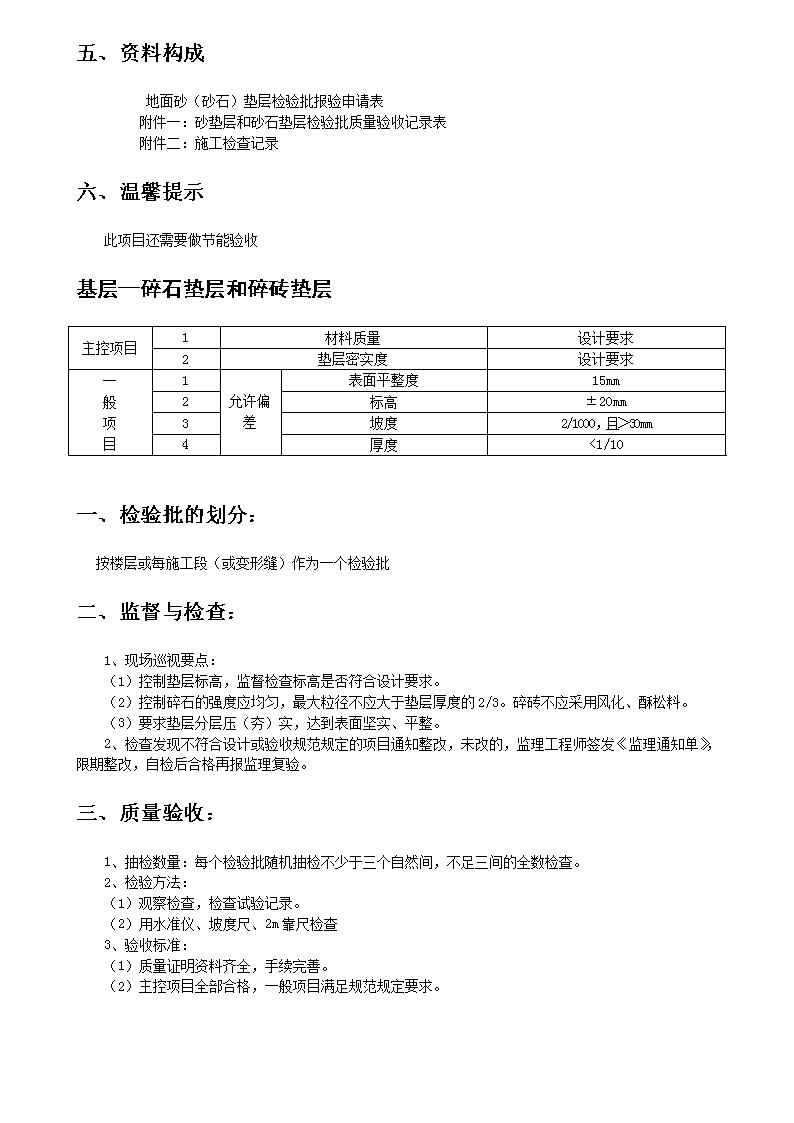

监理工作手册 装饰装修
第三部分装饰装修分部建筑地面基层—基土垫层主控项目1基土土料设计要求2基土压实第4.2.5条1表面允许偏差表面平整度15mm2标高0,-50mm3坡度2/1000,且不大于30mm4厚度<1/10一、检验批的划分:按楼层或每施工段(或变形缝)作为一个检验批二、规范要点:第4.2.5条:基土均匀,压实系数符合设计要求或不小于0.9。三、监督与检查:1、现场巡视要点:(1)垫层标高是否符合设计要求。(2)控制基土质量,严禁使用淤泥、腐植土、耕植土、膨胀土和含有机物质大于8%的土。(3)检查夯实方法、夯实厚度、夯实程度是否符合规范及施工方案要求。2、对不符合设计或验收规范要求的项目,应通知施工单位整改,直至监理复验合格。四、质量验收:1、抽检数量:每个检验批随机抽检不少于3个自然间,不足3间的全数检查。2、检验方法:(1)观察检查、检查试验记录和土质记录。(2)用水准仪、坡度尺、2m靠尺检查3、验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。五、资料构成地面基土垫层检验批报验申请表附件一:基土垫层检验批质量验收记录表n附件二:施工检查记录六、温馨提示施工检查记录记录内容要点:1、实际所用土质、压实系数及其是否符合设计要求。2、垫层标高的控制方法,垫层标高要符合设计要求。3、填土方法和厚度,压实采用的施工机械。基层—砂垫层和砂石垫层主控项目1砂和砂石质量设计要求2垫层干密度设计要求一般项目1垫层表面质量第4.4.5条2允许偏差表面平整度15mm3标高±20mm4坡度2/1000,且≯30mm5厚度<1/10一、检验批的划分:按楼层或每施工段(或变形缝)作为一个检验批二、规范要点:第4.4.5条:表面不应有砂窝、石堆。三、监督与检查:1、现场巡视要点:(1)控制垫层标高,监督检查标高是否符合设计要求。(2)控制砂(砂石)质量,不得含草根等有机杂质,石子最大粒径不大于垫层厚度的2/3。2、检查发现有不符合设计或验收规范规定项目通知整改,未改的,签发《监理通知单》,要求限期整改,自检合格后再报监理工程师复验。四、质量验收:1、抽检数量:每个检验批随机抽检不少于3个自然间,不足3间的全数检查。2、检验方法:(1)观察检查、检查试验记录和材质合格证及检测报告。(2)用水准仪、坡度尺、2m靠尺检查3、验收标准:(1)质量控制资料齐全,手续完善。(2)指控项目全部合格,一般项目满足规范规定要求。n五、资料构成地面砂(砂石)垫层检验批报验申请表附件一:砂垫层和砂石垫层检验批质量验收记录表附件二:施工检查记录六、温馨提示此项目还需要做节能验收基层—碎石垫层和碎砖垫层主控项目1材料质量设计要求2垫层密实度设计要求一般项目1允许偏差表面平整度15mm2标高±20mm3坡度2/1000,且>30mm4厚度<1/10一、检验批的划分:按楼层或每施工段(或变形缝)作为一个检验批二、监督与检查:1、现场巡视要点:(1)控制垫层标高,监督检查标高是否符合设计要求。(2)控制碎石的强度应均匀,最大粒径不应大于垫层厚度的2/3。碎砖不应采用风化、酥松料。(3)要求垫层分层压(夯)实,达到表面坚实、平整。2、检查发现不符合设计或验收规范规定的项目通知整改,未改的,监理工程师签发《监理通知单》,限期整改,自检后合格再报监理复验。三、质量验收:1、抽检数量:每个检验批随机抽检不少于三个自然间,不足三间的全数检查。2、检验方法:(1)观察检查,检查试验记录。(2)用水准仪、坡度尺、2m靠尺检查3、验收标准:(1)质量证明资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。n四、资料构成地面碎石垫层检验批报验申请表附件一:碎石垫层和碎砖垫层检验批质量验收记录表五、温馨提示此项目还需要做节能验收基层—水泥混凝土垫层主控项目1材料质量设计要求2混凝土强度等级设计要求一般项目1允许偏差表面平整度10mm2标高±10mm3坡度2/1000,且≯30mm4厚度<1/10一、检验批的划分:按楼层或每施工段(或变形缝)作为一个检验批二、监督与检查:1、现场巡视要点:(1)控制垫层标高,监督检查垫层标高是否符合设计要求。(2)检查砂、碎石、水泥进场报审表,砼施工配合比,抽查砼搅拌要符合规范规定。2、检查材料质量和砼强度等级应符合设计要求。3、检查发现不符合设计或验收规范规定的项目,通知整改未改的,签发《监理通知单》,限期整改,自检后合格再报监理复验。三、质量验收:1、抽检数量:每个检验批随机抽检不少于3个自然间,不足3间全数检查。2、检验方法:(1)观察检查和检查配合比下料单,砼试件强度试验报告。(2)水泥、砂、碎石试验报告。(3)用水准仪、坡度尺、2m靠尺检查3、验收标准:(1)质量证明资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。四、资料构成地面砼垫层检验批报验申请表n附件一:水泥砼垫层检验批质量验收记录表附件二:施工检查记录(可不填写)附件三:砼施工配合比下料单五、温馨提示1、施工检查记录记录内容要点:a、垫层标高控制方法,实际标高是否符合设计要求。b、水泥、砂、碎石进场时是否报审,砼是否已按设计要求的强度等级进行试配。c、铺设方法及使用的施工机械,实际垫层厚度是否符合设计要2、砼施工配合比下料单填表说明:(1)、填写依据:检测部门出具的《砼配合比试验报告》。(2)、每次搅拌材料用量:应以水泥投料每50kg为基础,按施工配合比确定其每罐搅拌材料用量。(3)、此表由技术员编报,项目技术负责人审核、签字。3、砼施工配合比下料单注意事项:(1)、应按砂、石实际含水率调整投量及水灰比。(2)、材料用量均为重量,施工搅拌时不准按体积比投料。(3)、此下料单现场工长、班组长等无权调整。基层—找平层主控项目1材料质量设计要求2配合比或强度等级设计要求3有防水要求套管地漏第4.9.8条一般项目1找平层与下层结合结合牢固无空鼓2找平层表面质量第4.9.10条3表面平整度、标高用胶粘剂做结层,铺拼花木板、塑料板、复合板、竹地板面层表面平整度2mm标高±4mm有沥青玛脂做结合层,铺拼花木板,板块面层及毛地板铺木地板表面平整度3mm标高±5mm用水泥砂浆做结合层,铺板块面层,其他种类面层表面平整度5mm标高±8mm一、检验批的划分:按楼层或每施工段(或变形缝)作为一个检验批或高层建筑的标准层可按每三层(不足三层按三层计)作为一个检验批。二、规范要点:1、第4.9.8条:有防水要求的建筑地面工程的立管、套管、地漏处严禁渗漏,坡向正确,无积水。2、第4.9.10条:找平层表面应密实,不得有起砂、蜂窝和裂缝。三、监督与检查:1、现场巡视要点;(1)控制垫层标高,监督检查标高是否符合设计要求。(2)检查砂、碎石、水泥进场报审表及复验报告,抽查施工配合比下料单及其按下料单投料情况。(3)监督检查立管、套管和地漏与楼板节点之间的密封处理、注意排水坡度是否符合设计要求。n2、对找平层的施工质量宜进行平行检验,并填写《工程平行检验记录》。并将平行检查记录的简要内容、记录编号记入《监理日记》。3、检查发现不符合设计或验收规范规定的项目通知整改,未改的,监理工程师签发《监理通知单》,限期整改,自检后合格报监理工程师复验。四、质量验收:1、抽检数量:每个检验批随机抽检不少于3个自然间,不足3间全数检查。2、检验方法:(1)观察检查,检查产品质量合格证、施工配合比下料单,所用材料的试验报告,砼试件强度试验报告。(2)有防水要求的要做蓄水、泼水检验。(3)用水准仪、坡度尺、2m靠尺检查3、验收标准:(1)质量证明资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求五、资料构成地面找平层检验批报验申请表附件一:找平层检验批质量验收记录表附件二:施工检查记录(可不填写)附件三:砼施工配合比下料单工程平行检验六、温馨提示1、地面找平层施工检查记录记录内容要点:a、有防水要求的建筑地面工程,铺设前对立管、套管和地漏与楼板节点之间密封处理情况进行记录。b、所使用的水泥、砂、碎石等原材料是否报审或复试合格。c、砼要按设计要求的强度基层—隔离层主控项目1材料质量设计要求2隔离层设置要求第4.10.8条3水泥类隔离层防水性能第4.10.9条4防水层防水要求第4.10.10条一般项目1隔离层厚度设计要求2隔离层与下一层粘结第4.10.12条3防水涂层第4.10.12条4允许偏差表面平整度3mm5标高±4mm6坡度2/1000,且≯30mm7厚度<1/10n一、检验批的划分:按楼层或每施工段(或变形缝)作为一个检验批或高层建筑的标准层可按每三层(不足三层按三层计)作为一个检验批。二、规范要点:1、第4.10.8条:厕浴间和有防水要求的建筑地面必须设置防水隔离层。楼层结构必须采用现浇砼或整块预制砼板,砼强度等级不应小于C20,楼板四周除门洞外,应做砼翻边,其高度不应小于120mm。施工时结构层标高和预留孔洞位置应准确,严禁乱凿洞。2、第4.10.9条:防水性能和强度等级必须符合设计要求。3、第4.10.10条:严禁渗漏,坡向正确,排水通畅。4、第4.10.12条:粘结牢固,不得有空鼓,防水涂层应平整、均匀、无脱皮、起壳、裂缝、鼓泡等。三、监督与检查:1、现场巡视要点:(1)控制结构层标高和预留孔洞位置要符合设计要求,严禁乱凿洞。(2)检查找平层表面应坚固、洁净、干燥,并涂刷与卷材性能配套的同类涂料的底子油。(3)检查阴阳角和管道穿过楼板面的根部应增加附加防水隔离层。(4)防水材料铺设后,要做蓄水检验,要求蓄水深度20~30mm,蓄水时间24小时内无渗漏。2、对隔离层的施工质量宜进行平行检验并填写《工程平行检验记录》。并将平行检查记录的简要内容、记录编号记入《监理日记》。3、检查发现不符合设计或验收规范规定的项目,通知整改,未改的,监理工程师签发《监理通知单》,限期整改,自检后合格再报监理工程师复验。四、质量验收:1、抽检数量:每个检验批随机抽检不少于三个自然间,不足三间的全数检查。2、检验方法:(1)观察检查。检查材料进场报审表,试验报告,蓄水或泼水检验记录(2)用小锤轻击和尺量检查。3、验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。五、资料构成楼、地面隔离层检验批报验申请表附件一:隔离层检验批质量验收记录表附件二:防水地面蓄水试验记录工程平行检验基层分项汇总报验楼、地面基层分项报验申请表附件一:楼、地面基层分项工程质量验收记录n整体面层板—水泥混凝土面层主控项目1骨料粒径设计要求2面层强度等级设计要求3面层与下一层结合第5.2.5条一般项目1表面质量第5.2.6条2表面坡度第5.2.7条3踢脚线与墙面结合第5.2.8条4楼梯踏步第5.2.9条5表面允许偏差表面平整度5mm6踢脚线下口平直4mm7缝格平直3mm8旋转楼梯踏步两端宽度5mm一、检验批的划分:按楼层或每施工段(或变形缝)作为一个检验批或高层建筑的标准层可按每三层(不足三层按三层计)作为一个检验批。二、规范要点:1、第5.2.5条:结合牢固,无空鼓、裂纹。(空鼓面积不应大于400平方厘米,且每自然间不多于2处可不计)2、第5.2.6条:不应有裂纹、脱皮、麻面、起砂等。3、第5.2.7条:应符合设计要求,不得有倒泛水和积水现象。4、第5.2.8条:应紧密,高度一致,出墙厚度均匀。5、第5.2.9条:相邻踏步高度差不应大于10mm,每踏步两端宽度差不应大于10mm,楼梯踏步的齿角应整齐,防滑条应顺直。三、监督与检查:1、现场巡视要点:(1)检查水泥砼面层厚度、表面平整度要符合设计要求。(2)所用水泥、砂、碎石必须履行材料报验手续,质量要符合设计要求。要有砼配合比试验报告。(3)整体面层施工前基层表面应粗糙、洁净、湿润并不得有积水,施工后养护时间不应少于7天。2、宜对砼面层分项工程进行平行检验,并填写《工程平行检验记录》。同时将平行检验中的重点内容及记录编号记入《监理日记》。3、对不符合设计或验收规范的项目,应通知施工单位整改,直至监理复验合格。四、质量验收:1、抽检数量:每个检验批随机抽检不少于三个自然间,不足三间的全数检查。2、检验方法:(1)小锤轻击、用钢尺、坡度尺检查、观察检查或泼水。(2)检查砼配合比试验报告、下料通知单。3、验收标准:n(1)质量证明资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。五、资料构成楼、地面砼面层检验批报验申请表附件一:水泥砼面层检验批质量验收记录表附件二:砼施工配合比下料单工程平行检验楼、地面砼面层分项工程报验申请表附件一:水泥砼面层分项工程质量验收记录表六、温馨提示1、砼施工配合比下料单填表说明:(1)、填写依据:检测部门出具的《砼配合比试验报告》。(2)、每次搅拌材料用量:应以水泥投料每50kg为基础,按施工配合比确定其每罐搅拌材料用量。(3)、此表由技术员编报,项目技术负责人审核、签字。2、砼施工配合比下料单注意事项:(1)、应按砂、石实际含水率调整投量及水灰比。(2)、材料用量均为重量,施工搅拌时不准按体积比投料。(3)、此下料单现场工长、班组长等无权调整。整体面层板—水磨石面层主控项目1材料质量设计要求2拌合料体积比(水泥:石料)1∶1.5~1∶2.53面层与下一层结合牢固,无空鼓、无裂纹一般项目1面层表面质量第5.4.9条2踢脚线第5.4.10条3楼梯踏步第5.4.11条4表面允许偏差表面平整度高级水磨石2mm普通水磨石3mm5踢脚线上口平直3mm6缝格平直高级水磨石2mm普通水磨石3mm7旋转楼梯踏步两端宽度5mm一、检验批的划分:按楼层或每施工段(或变形缝)作为一个检验批或高层建筑的标准层可按每三层(不足三层按三层计)作为一个检验批。n二、规范要点:1、第5.4.9条:应光滑、无明显裂纹、砂眼和磨纹,石粒密实,显露均匀等,分格条牢固、顺直和清晰。2、第5.4.10条:踢脚线与墙面应紧密结合、高度一致,出墙厚度均匀。3、第5.4.11条:相邻踏步高度差不应大于10mm,每踏步两端宽度差不应大于10mm。楼梯踏步的齿角应整齐,防滑条应顺直。注:空鼓面积不应大于400平方厘米,且每自然间不多于2处可不计。三、监督与检查:1、现场巡视要点:(1)检查原材料的材料报验及质量情况。要采用坚硬可磨的岩石,如白云石、大理石等,石粒要洁净无杂物。水泥强度等级不应小于32.5,有颜色水磨石要渗入耐光、耐碱的矿物颜料。(2)检查基层处理,使基层洁净、湿润、表面粗糙。(3)检查水泥石子浆铺设厚度;(虚铺厚度一般比分格条高出5mm。)(4)控制水磨石面层磨光开始时间(强度符合要求)和磨光遍数(不要少于三遍)。(5)检查水磨石面层的养护和成品保护。(6)检查磨石机的使用情况,特别要注意水中作业的安全用电。2、水磨石面层分项工程宜进行平行检验,并填写《工程平行检验记录》。同时将平行检验情况及记录编号记入《监理日记》。3、对不符合设计、规范以及安全生产要求的项目,应通知施工单位整改,直至监理复验合格。四、质量验收:1、抽检数量:每个检验批随机抽检不少于三个自然间,不足三间的全数检查。2、检验方法:(1)用小锤轻击,钢尺检查、观察检查。(2)检查产品合格证、配合比通知单、试验报告。3、验收标准:(1)质量证明资料齐全,手续完善。(2)主控项目全部合格、一般项目满足规范规定要求。五、资料构成楼、地面水磨石面层检验批报验申请表附件一:水磨石面层检验批质量验收记录表附件二:水泥砂浆配合比下料单楼、地面水磨石面层分项工程报验申请表附件一:水磨石面层分项工程质量验收记录表工程平行检验六、温馨提示1、水泥砂浆配合比下料单(1)、填写依据:检测部门出具的《砂浆配合比试验报告》。(2)、每次搅拌材料用量:按施工配合比确定其每罐搅拌材料用量。n(3)、此表由技术员编报,项目技术负责人审核、签字。2、水泥砂浆配合比下料单注意事项:(1)、应按砂、石含水率调整投量及水灰比。(2)、材料用量均为重量,施工搅拌时不准按体积比投料。(3)、此下料单现场工长、班组长等无权调整整体面层板—水泥砂浆面层一、检验批的划分:按楼层或每施工段(或变形缝)作为一个检验批或高层建筑的标准层可按每三层(不足三层按三层计)作为一个检验批。二、监督检查1、所用水泥的种类、强度等级、复验结果是否符合设计要求。2、基层的处理情况并要符合规范规定。3、检查水泥砂浆的配合比,搅拌时投料要准确,并符合设计要求,按规定留置水泥砂浆试块。4、控制面层的标高和表面坡度符合设计要求。三、资料构成楼、地面水泥砂浆面层检验批报验申请表附件一:水泥砂浆面层施工检查记录附件二:水泥砂浆配合比下料单块面层—砖面层主控项目1块材质量设计要求2面层与下一层结合第6.2.8条一般项目1面层表面质量第6.2.9条2邻接处镶边用料第6.2.10条3踢脚线质量第6.2.11条4楼梯踏步高度差第6.2.12条5面层表面坡度第6.2.13条6允许偏差表面平整度缸砖4.0m水泥花砖3.0mm陶瓷锦砖、陶瓷地砖2.0mm7缝格平直3.0mm8接缝高低差陶瓷锦砖、陶瓷地砖、水泥花砖0.5mm缸砖1.5mm9踢脚线上口平直陶瓷锦砖、陶瓷地砖、水泥花砖3.0mm缸砖4.0mm10板块间隙宽度2.0mmn一、检验批的划分:按楼层或每施工段(或变形缝)作为一个检验批或高层建筑的标准层可按每三层(不足三层按三层计)作为一个检验批。二、规范要点:1、第6.2.8条:应牢固、无空鼓。(凡单块砖边角局部空鼓,且每自然间不超过总数的5%可不计)2、第6.2.9条:应洁净、图案清晰、色泽一致、接缝平整、深浅一致、周边顺直、板块无裂纹、掉角和缺楞等。3、第6.2.10条:尺寸应符合设计要求,边角整齐、光滑。4、第6.2.11条:表面应洁净、高度一致、结合牢固、出墙厚度一致。5、第6.2.12条:板块的缝隙、宽度应一致,相邻踏步高度差不大于10mm等。6、第6.2.13条:应符合设计要求,不倒泛水、无积水。三、监督与检查:1、现场巡视要点:(1)检查面砖、水泥、砂等材料报验,其质量必须符合要求。存有表面缺陷的面砖和强度低于32.5的水泥不得使用。品种、规格、颜色不同的面砖不能混用。(2)检查试拼方案及组拼、排活。(3)检查面层标高、平整度及成品保护。2、砖面层分项工程需进行平行检验,填写《工程平行检验记录》。并将检验情况、记录编号记入《监理日记》。3、对不符合设计和验收规范要求的项目,通知施工单位整改,直至监理复验合格。四、质量验收:1、抽检数量:每个检验批随机抽检不少于三个自然间,不足三间的全数检查。2、检验方法:(1)用小锤轻击,钢尺和观察检查,泼水或坡度尺及蓄水检查。(2)检查材料进场报验及材料检测报告。3、验收要求:(1)质量证明资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。五、资料构成楼、地面砖面层检验批报验申请表附件一:楼、地面砖面层检验批质量验收记录表附件二:防水地面蓄水试验记录n六、温馨提示块面层—预制板块面层主控项目1强度、品种、质量设计要求2面层与下一层结合第6.4.4条一般项目1预制板块质量第6.4.6条2预制板块面层质量第6.4.7条3邻接处的镶边用料尺寸第6.4.8条4踢脚线质量第6.4.9条5楼梯踏步和台阶板块要求第6.4.10条6表面允许偏差表面平整度高级水磨石2mm普通水磨石3mm混凝土4mm7缝格平直3mm8接缝高低差高级水磨石0.5mm普通水磨石1.0mm混凝土1.5mm9踢脚线上口平直高级水磨石3.0mm普通水磨石及混凝土4.0mm10板块间隙宽度高级水磨石2mm混凝土6mm一、规范要点:1、第6.4.4条:应结合牢固,无空鼓。2、第6.4.6条:预制板块的强度等级、规格、质量应符合设计要求等。3、第6.4.7条:应平整洁净、图案清晰、色泽一致、接缝均匀、周边顺直等。4、第6.4.8条:应符合设计要求,边角整齐、光滑。5、第6.4.9条:表面应洁净、高度一致、结合牢固、出墙面厚度一致。6、第6.4.10条:缝隙宽度一致,齿角整齐,相邻踏步高度差不应大于10mm等。二、监督与检查:1、现场巡视要点:(1)按材料报验程序控制块料质量,其品种、强度要符合设计要求,对有裂缝、掉角的应予剔除。(2)检查成品保护及养护,表面应覆盖、湿润,养护时间不应少于7天。2、宜对面层分项工程需进行平行检验,并填写《工程平行检验记录》。并将检验情况、记录编号记入《监理日记》。3、对不符合设计或验收规范要求的项目,应通知施工单位整改,直至监理复验合格。三、质量验收:1、抽检数量:每个检验批随机抽查不应少于三个自然间,不足三间的全数检查。2、检验方法:(1)检查材料产品合格证和产品性能检测报告。n(2)主控项目全部合格,一般项目满足规范规定要求。四、资料构成楼、地面预制板块面层检验批报验申请表附件一:预制板块面层检验批质量验收记录表工程平行检验块面层—大理石和花岗石面层主控项目1板块品种、质量设计要求2面层与下一层结合第6.3.6条一般项目1面层表层质量第6.3.7条2踢脚线表面质量第6.3.8条3楼梯踏步和台阶质量第6.3.9条4面层表面坡度等第6.3.10条5允许偏差表面平整度1.0mm6缝格平直2.0mm7接缝高低差0.5mm8踢脚线上口平直1.0mm9板块间隙宽度1.0mm一、规范要点:1、第6.3.6条:应结合牢固,无空鼓。注:凡单块板块边角有局部空鼓,且每自然间不超过总数的5%可不计。2、第6.3.7条:应洁净、平整、无磨痕且应色泽一致,接缝均匀、板块无裂纹、掉角、缺楞等。3、第6.3.8条:应洁净、高度一致、结合牢固、出墙厚度一致。4、第6.3.9条:板块的缝隙、宽度应一致,齿角整齐,相邻踏步、高度差不应大于10mm,防滑条应顺直、牢固。5、第6.3.10条:符合设计要求,不倒泛水、无积水,与地漏、管道结合处应严密牢固,无渗漏。二、监督与检查:1、现场巡视要点:(1)面层板块使用前应进行材料报验。监理现场检查其尺寸、色泽,剔除有裂缝、掉角、翘曲、狭背的板块。(2)检查面层标高及平整度。2、宜对面层分项工程进行平行检验,按要求填写《工程平行检验记录》。并将检验情况、记录编号记入《监理日记》。3、对不符合设计或验收规范要求的项目,通知施工单位整改,直至监理复验合格。三、质量验收:1、抽检数量:每个检验批随机抽查不应少于三个自然间,不足三间的全数检查。2、检验方法:n(1)用小锤轻击,钢尺、2m靠尺检查和观察检查,或用坡度尺、蓄(泼)水检查。(2)检查材料进场报审表、产品性能检测报告。3、验收要求:(1)质量证明资料齐全,手续完善。(2)主控项目全部合格、一般项目满足规范规定要求。四、资料构成楼、地面大理石、花岗石面层检验批报验申请表附件一:大理石和花岗石面层检验批质量验收记录表附件二:防水地面蓄水试验记录工程平行检验块面层—料石面层主控项目1料石质量设计要求2面层与下一层结合第6.5.6条一般项目1组砌方法第6.5.7条2允许偏差表面平整度条石、块石10mm3缝格平直条石、块石8mm4接缝高低差条石2.0块石—5板块间隙宽度条石、块石5mm一、规范要点:第6.5.6条:面层与下一层应结合牢固、无松动。第6.5.7条:组砌合理,无十字缝,铺砌方向和坡度应符合设计要求;面层石料缝隙应相互错开,通缝不超过两块石料。二、监督与检查:1、现场巡视要点:(1)按材料报验程序,检查验收材料质量。(2)检查面层养护和成品保护。面层铺设后,表面要覆盖、湿润、养护不应少于7天。并采取相应的成品保护措施。(3)检查块石面层结合层铺设厚度;砂垫层不应小于60mm,基土层应为均匀密实的基土或夯实的基土。2、宜对面层分项工程需进行平行检验,并填写《工程平行检验记录》。并将检验情况、记录编号记入《监理日记》。3、对不符合设计或验收规范要求的项目,通知施工单位整改,直至监理复验合格。三、质量验收:1、抽检数量:每个检验批随机抽检不少于三个自然间,不足三间的全数检查。2、检验方法:n(1)检查材料进场报审表和产品性能检验报告。(2)观察检查和用锤击检查。3、验收要求:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。四、资料构成楼、地面料石面层检验批报验申请表附件一:料石面层检验批质量验收记录表工程平行检验楼、地面板块面层分项报验申请表附件一:楼、地面板块面层分项工程质量验收记录建筑地面子分部汇总报验建筑地面子分部报验申请表附件一:建筑地面子分部工程质量验收记录附件二:装饰装修分部工程观感质量验收记录(整体面层)附件三:装饰装修分部工程观感质量验收记录(板块面层)附件四:装饰装修分部工程观感质量验收记录(木竹面层)抹灰一般室内室外抹灰工程主控项目1基层表面第4.2.2条2材料品种和性能第4.2.3条3操作要求第4.2.4条4层粘结及面层质量第4.2.5条一般项目1表面质量第4.2.6条2细部质量第4.2.7条3层与层间材料要求层总厚度第4.2.8条4分格缝第4.2.9条5滴水线(槽)第4.2.10条6允许偏差第4.2.11条一、规范要点:1、第4.2.2条:基层表面的尘土、污垢、油渍等应清除干净,并洒水湿润。2、第4.2.3条:应符合设计要求,水泥的凝结时间和安定性复验应合格,砂浆的配合比应符合设计要求。3、第4.2.4条:抹灰工程应分层进行,总厚度大于或等于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施。采用加强网时,加强网与各基体的搭接宽度不小于100mm。n4、第4.2.5条:必须粘结牢固,抹灰层应无脱层、空鼓,面层无爆灰和裂缝。5、第4.2.6条:普通抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。6、第4.2.7条:护角、孔洞、槽、盒周围的抹灰应整齐、光滑,管道后面的抹灰表面应平整。7、第4.2.8条:抹灰层总厚度应符合设计要求,水泥砂浆不得抹在石灰砂浆层上,罩面石膏灰不得抹在水泥砂浆层上。8、第4.2.11条:普通抹灰:立面垂直度、表面平整度允许偏差4mm。顶棚抹灰表面平整度可不检查,但应平顺。二、监督与检查:1、现场巡视要点:(1)按材料报验程序,控制材料质量。检查所用材料品种,规格和质量及现场配制的材料是否符合设计要求,控制石灰膏、磨细石灰粉的熟化时间,检验水泥的凝结时间和安定性的复验试验报告。(2)检验样板墙质量,控制全面抹灰开始时间。样板间质量需经各方检验合格才能进行大面积抹灰。(3)检验基层质量、窗口安装质量和位置,控制流水步距。对基层表面平整度、垂直度、清洁程度进行检查,要求施工单位修补局部凸凹缺陷,清除基层表面的灰尘,污垢和油渍,并浇水湿润。保证窗框位置应正确,与墙体连接应牢固。不符合要求的部位不得进行抹灰施工。2、宜对室内抹灰分项工程进行平行检验,按要求填写《工程平行检验记录》。并将检验情况、记录编号记入《监理日记》。3、对不符合设计或验收规范要求的项目,通知施工单位整改,直至监理复验合格。三、质量验收:1、抽检数量:每个检验批每一百平方米应至少抽查一处,每处不得小于10平方米。2、检验方法:(1)产品合格证、复验报告、进场验收记录、施工检查记录、隐蔽工程验收记录。(2)小锤轻击、钢尺量测、手摸、观察检查。3、验收标准:(1)质量控制资料齐全。(2)主控项目全部合格、一般项目满足规范规定。四、资料构成室内抹灰检验批报验申请表附件一:一般抹灰工程检验批质量验收记录表附件二:施工检查记录附件三:砂浆施工配合比下料单工程平行检查室内抹灰工程隐蔽报验申请表附件一:室内抹灰隐蔽工程检查验收记录室外抹灰检验批报验申请表附件一:一般抹灰工程检验批质量验收记录表附件二:施工检查记录附件三:砂浆施工配合比下料单工程平行检查记录室外抹灰工程隐蔽报验申请表n附件一:室外抹灰隐蔽工程检查验收记录一般抹灰分项汇总报验一般抹灰分项报验申请表附件一:一般抹灰分项工程质量验收记录抹灰子分部汇总报验抹灰子分部报验申请表附件一:抹灰子分部工程质量验收记录附件二:装饰装修分部工程观感质量验收记录门窗木门窗安装工程主控项目1木门窗品种、规格、安装方向位置第5.2.8条2木门窗安装牢固第5.2.9条3木门窗扇安装第5.2.10条4门窗配件安装第5.2.11条一般项目1缝隙嵌填材料第5.2.15条2批水、盖口条等细部第5.2.16条3安装留缝隙值及允许偏差第5.2.18条一、规范要点:1、第5.2.8条:应符合设计要求。2、第5.2.9条:必须牢固,预埋木砖的防腐处理,木门窗框固定点的数量、位置及固定方法应符合设计要求。3、第5.2.10条:必须牢固,并应开关灵活、关闭严密、无倒翘。4、第5.2.11条:配件的型号、规格、数量应符合设计要求。5、第5.2.15条:应符合设计要求,填嵌应饱满。寒冷地区外门窗(或门窗框)与砌体间的空隙应填充保温材料。6、第5.2.16条:安装应顺直与门窗结合应牢固、严密。二、监督与检查:1、现场巡视要点:(1)按材料报验程序,检查木门窗产品合格证,现场检查产品的品种、类型、规格是否符合设计要求。(2)检查预留洞口位置及几何尺寸,发现偏差,应在安装前进行修整。(3)检查木门窗的开启方向、安装位置、连接方式、木门窗与墙体间缝隙的填充程度是否符合设计要求。2、宜对木门窗安装分项工程进行平行检验,按要求填写《工程平行检验记录表》。并将检验情况、记录编号记入《监理日记》。3、对不符合设计或验收规范要求的项目,通知施工单位整改,直至监理复验合格。n三、质量验收:1、抽检数量:每个检验批至少抽查5%,并不得少于三樘,不足三樘时全数检查,高层外窗至少抽查10%,并不少于六樘,不足六樘全数检查2、检验方法:(1)材料进场报审表、隐蔽检查记录、产品合格证。(2)钢尺量测、手扳检查,轻击门窗框检查。(3)开启和关闭检查,检查施工记录3、验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。四、资料构成木门窗安装检验批报验申请表附件一:木门窗安装工程检验批质量验收记录表工程平行检验木门窗安装工程隐蔽报验申请表附件一:隐蔽工程检查验收记录木门窗安装分项报验申请表附件一:木门窗安装分项工程检查验收记录金属门窗安装工程主控项目1门窗质量第5.3.2条2框和副框安装,预埋件第5.3.3条3门窗扇安装第5.3.4条4配件质量及安装第5.3.5条一般项目1表面质量第5.3.6条2框与墙体间缝隙第5.3.8条3扇密封胶条或毛毡密封条第5.3.9条4排水孔第5.3.10条5安装允许偏差第5.3.13条一、规范要点:1、第5.3.2条:门窗的品种、类型、规格、尺寸、性能、开启方向、安装位置、连接方式等应符合设计要求,门窗的防腐处理及填嵌、密封处理应符合设计要求。2、第5.3.3条:必须牢固,预埋件的数量、位置、埋设方式与框的连接方式必须符合设计要求。3、第5.3.4条:必须安装牢固、开关灵活、关闭严密、无倒翘等。4、第5.3.5条:型号、规格、数量应符合设计要求,安装应牢固、位置应正确、功能应满足使用要求。5、第5.3.6条:应洁净、平整、光滑、色泽一致、无锈蚀等。6、第5.3.8条:应嵌填饱满,并用密封胶密封,密封胶表面应光滑、顺直、无裂缝。n7、第5.3.9条:应安装完好,不得脱槽。8、第5.3.10条:排水孔应畅通、位置和数量应符合设计要求。二、监督与检查:1、现场巡视要点:(1)检查门窗的品种、类型、规格、开启方向、安装位置及连接方式是否符合设计要求。(2)安装门窗框前对预留洞口进行检查,发现偏差,应在安装前要求施工单位进行修整。(3)检查门窗与墙体间缝隙的填嵌材料要符合设计要求,填嵌应饱满。2、宜对金属门窗安装分项工程进行平行检验,按要求填写《工程平行检验记录表》。并将检验情况、记录编号记入《监理日记》。3、对不符合设计或验收规范要求的项目,通知施工单位整改,直至监理复验合格。4、组织进行中间验收,填写《工程中间验收单》,承包单位间办理交接。将中间验收情况记入《监理日记》。三、质量验收:1、抽检数量:每个检验批至少抽查5%,并不得少于三樘,不足三樘时全数检查,高层外窗至少抽查10%,并不少于六樘,不足六樘全数检查。2、检验方法:(1)材料进场报审表、隐蔽检查记录、产品合格证。(2)尺量、手扳检查,轻击门窗框检查。(3)门窗的复验报告,开启和关闭检查记录。2、验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。四、资料构成金属门窗安装检验批报验申请表附件一:金属门窗安装工程检验批质量验收记录表附件二:施工检查记录(可不填写)工程平行检验工程中间验收单金属门窗安装工程隐蔽报验申请表附件一:隐蔽工程检查验收记录金属门窗安装分项报验申请表附件一:金属门窗安装分项工程检查验收记录塑料门窗安装工程主控项目1门窗质量第5.4.2条2框、扇安装第5.4.3条3拼樘料与框连接第5.4.4条4门窗扇安装第5.4.5条5配件质量及安装第5.4.6条6框与墙体缝隙填嵌第5.4.7条1表面质量第5.4.8条n一般项目2密封条及旋转门窗间隙第5.4.9条3门窗扇开关力第5.4.10条4玻璃密封条、玻璃槽口第5.4.11条5排水孔第5.4.12条6安装允许偏差第5.4.13条一、规范要点:1、第5.4.2条:门窗的品种、类型、规格、尺寸、开启方向、安装位置、连接方式及填嵌密封处理应符合设计要求,内增强型钢的壁厚及设置应符合国家现行产品标准的质量要求。2、第5.4.3条:窗框、副框和扇的安装必须牢固,固定片或膨胀螺栓的数量与位置正确,连接方式符合设计要求。固定点应距窗角、中横框、中竖框150~200mm,固定点间距不大于600mm。3、第5.4.4条:门窗拼樘料内衬增强型钢的规格,壁厚必须符合设计要求,型钢与型材内腔紧密吻合,其两端必须与洞口固定牢固。窗框必须与拼樘料连接紧密,固定点间距不应大于600mm。4、第5.4.5条:门窗扇应开关灵活,关闭严密,无倒翘。推拉门窗扇必须有防脱落措施。5、第5.4.6条:型号、规格、数量应符合设计要求,安装牢固、位置正确等。6、第5.4.7条:采用闭孔弹性材料填嵌饱满,表面应采用密封胶密封,密封胶应粘结牢固、表面光滑、顺直、无裂纹。7、第5.4.8条:应洁净、平整、光滑,大面应无划痕、碰伤。8、第5.4.9条:门窗扇的密封条不得脱槽。旋转窗间隙应基本均匀。9、第5.4.11条:玻璃密封条与玻璃及玻璃槽口的接缝应平整,不卷边、脱槽。10、第5.4.12条:排水孔应畅通,位置和数量应符合要求。二、监督与检查:1、现场巡视要点:(1)塑钢窗进场必须报验,查验产品合格证及性能检测报告,安装前必须见证取样送检,经复验合格后方能用于工程。(2)检查安装位置及连接方式和填嵌密封处理要符合设计和相关规定。(3)安装门窗前应检查预留洞口位置和几何尺寸。保证上下层窗框顺直一致,左右窗框标高一致,内外进出一致。(4)检查门窗与墙体间缝隙的填嵌材料质量和填嵌饱满情况。2、分项工程施工完,宜进行平行检验,按要求填写《工程平行检验记录表》。并将检验情况、记录编号记入《监理日记》。3、对不符合设计或验收规范要求的项目,通知施工单位整改,直至监理复验合格。4、组织进行中间验收,填写《工程中间验收单》,承包单位间办理交接。将中间验收情况记入《监理日记》。三、质量验收:1、抽查数量:每个检验批至少抽查5%,并不少于三樘,不足三樘时全数检查,高层外窗至少抽查10%,并不少于六樘,不足六樘全数检查。2、检验方法:(1)进场验收记录、产品合格证、复验报告、隐蔽检查验收记录。(2)钢尺量测、手扳、开启和关闭检查等。3、验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格、一般项目满足规范规定要求。n四、资料构成塑料门窗安装检验批报验申请表附件一:塑料门窗安装工程检验批质量验收记录表附件二:塑料门窗安装工程质量分户验收记录表 附件三:施工检查记录(可不填写)塑料门窗安装工程隐蔽报验申请表附件一:隐蔽工程检查验收记录塑料门窗安装分项报验申请表附件一:塑料门窗安装分项工程检查验收记录外墙外保温基层处理一、基层处理检验批划分:每500㎡~1000㎡划分为一个检验批,不足500㎡的也应划分为一个检验批。二、监督检查1、基层表面是否清洁、无油污和脱模剂等妨碍粘结的附着物。2、凸起、空鼓和疏松部位是否剔除并找平。3、找平层是否与墙体粘结牢固,不得有脱层、空鼓、裂缝。面层是否有粉化、起皮、爆灰等现象三、中间验收表中纪要栏填写内容:1、写明检查验收的工程实际形象部位及外观质量情况,办理移交的过程情况。2、移交资料的目录的交接人。3、工程的看护责任及时限。四、资料构成外墙外保温基层处理报验申请表附件一:施工检查记录平行检验记录工程中间验收单nEPS板粘贴主控项目1主要组成材料性能应符合规程要求规程第7.0.4条2保温层厚度应符合设计要求规程第7.0.4条3EPS板必须与基层粘结标准第4.0.4-14EPS板薄抹灰系统EPS板粘结面积标准第4.0.4-25EPS板碰头缝不允许有胶粘剂标准第4.0.4-36网格布铺设标准第4.0.4-47抹面胶浆面层标准第4.0.4-58无网现浇系统粘结强度应符合规程规定(若阳台板、窗口造型使用无网现浇系统时)规程第4.0.5条9EPS板薄抹灰保温层垂直度、尺寸偏差规程第7.0.5条一般项目1EPS板薄抹灰保温层垂直度和尺寸允许偏差应符合《建筑装饰装修工程质量验收规范》的相关规定第7.0.5条2无网现浇系统EPS板表面局部不平整的修补和找平应符合规程(若阳台板、窗口造型使用无网现浇系统时)第6.3.8条一、外墙外保温EPS板粘贴工程检验批的划分:每500㎡~1000㎡划分为一个检验批,不足500㎡也应划分为一个检验批。二、规程要点:1、规程第7.0.4条主要组成材料性能应符合规程要求。2、规程第7.0.4条保温层厚度符合设计要求。3、标准第4.0.4-1条EPS板必须与基层粘结牢固,无松动和虚粘现象。4、标准第4.0.4-2条胶粘剂在EPS板的粘结面积必须大于40%,EPS板粘贴终端部位粘板面积应大于50%。5、标准第4.0.4-3条EPS板碰头缝不允许有胶粘剂。6、标准第4.0.4-4条网格布应经向沿墙体高度方向铺设,压贴密实,不能有空鼓、皱折、翘曲、外露等现象,加强网格布置于内部,紧密对接。外铺设标准网格布,搭接密度横向>100mm纵向>80mm。肉眼可分辨的网印,厚度不能4.5mm。7、标准第4.0.4-5条抹面胶浆面层必须全部遮盖网格布,不得有肉眼可分辨的网印,厚度不能大于4.5mm。8、规程第4.0.5条无网现浇系统现场粘结强度不得小于0.1MPa,并且破坏部位应位于保温层内。9、规程第7.0.5条EPS板薄抹灰保温层垂直度和尺寸偏差应符合《装饰装修工程验收规范》的相关规定。n三、监督与检查:1、现场巡视要点:(1)检查主要组成材料性能是否符合规程要求,EPS板必须常温存放42天以上或60℃蒸汽养护5天以上方可使用。(2)注意掌握环境温度和基层墙体温度均低于5℃,风力大于5级和雨天不得施工。(3)粘板胶粘剂、抹面胶浆的配制必须有专人负责,按材料使用说明书规定配制。(4)墙表面应撒水湿润,表干后才能施工。(5)门窗洞口、勒脚等粘EPS板尽端,应在EPS板对应单位满涂带形胶粘剂。(6)勒脚、变形缝、EPS板粘贴的尽端,网格布须做翻包处理。(7)大于2mm的板缝应用EPS板裁成合适的薄片塞实。(8)EPS板粘贴24小时后,才能对表面不平整处用粗砂纸锉子磨平,然后对整个墙面打磨一遍。(9)检查粘结面积,网格布铺设,门窗四角和阴阳角处局部加强网或翻包施工情况。2、要求施工单位填报隐蔽工程报验申请表,向监理报验。隐蔽验收主要验收以下内容:1)基层墙体的处理是否符合规程要求;2)EPS板的厚度及容重是否符合设计要求;3)EPS板的粘结方法和粘结面积;4)网格布的搭接、翻包和加强网格布的铺设是否符合相关规定的要求。3、实施旁站监理,填写旁站监理记录。四、质量验收:1、检查数量:每个检验批每100㎡应至少抽查一处,每处不得小于10㎡。2、检查方法:(1)检查材料的质量合格证和主要组成材料复检试验报告。(2)用插针法检查保温层厚度。(3)用手推拉检查或用胶皮锤敲击。(4)观察和尺量检查。3、验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目合格,一般项目满足规程规定。五、资料构成外墙外保温EPS板粘贴检验批报验申请表附件一:外墙外保温EPS板粘贴检验批质量验收记录表旁站监理记录EPS板粘贴隐蔽工程报验申请表附件一:EPS板粘贴隐蔽工程检查验收记录EPS板粘贴分项汇总报验EPS板粘贴分项工程报验申请表附件一:EPS板粘贴分项工程质量验收记录n抹面层一、抹面层检验批划分:每500㎡~1000㎡划分为一个检验批,不足500㎡也应划分为一个检验批。二、监督检查1、EPS板是否粘结牢固,大于2mm的板间缝隙和板间高差大于1mm的部位是否按规程要求处理合格。2、抹面胶浆的质量和掺配计量是否符合要求,已搅拌好的胶浆是否在规定时间用完。3、抹面层是否采用两道抹灰法施工,并将网格布压入湿的抹面胶浆中,使网格布被全部覆盖。4、抹面层的厚度是否符合规程要求。外墙外保温抹面层检验批报验申请表三、中间验收表中纪要栏填写内容:1、写明检查验收的工程实际形象部位及外观质量情况,办理移交的过程情况。2、移交资料的目录的交接人。3、工程的看护责任及时限。四、资料构成外墙外保温抹面层检验批报验申请表附件一:外墙外保温抹面层施工检查记录工程中间验收单门窗玻璃安装工程主控项目1玻璃质量第5.6.2条2玻璃裁割与安装质量第5.6.3条3安装方法第5.6.4条钉子或钢丝卡4木压条第5.6.5条5密封条第5.6.6条6带密封条的玻璃压条第5.6.7条一般项目1玻璃表面第5.6.8条2玻璃与型材第5.6.9条镀膜层及磨砂层3腻子第5.6.10条一、规范要点:1、第5.6.2n条:玻璃的品种、规格、尺寸、色彩、图案和涂膜朝向应符合设计要求。单块玻璃大于1.5㎡时应使用安全玻璃。2、第5.6.3条:裁割尺寸应正确。安装后的玻璃应牢固,不得有裂纹、损伤和松动。3、第5.6.4条:安装方法应符合设计要求等。4、第5.6.5条:镶钉木压条接触玻璃处,应与裁口边缘平齐。木压条应互相紧密连接,并与裁口边缘紧贴,割角应整齐。5、第5.6.6条:与玻璃、玻璃槽口的接触应紧密、平整。密封胶与玻璃、玻璃槽口的边缘应粘结牢固、接缝平齐。6、第5.6.7条:带密封条的玻璃压条,其密封条必须与玻璃全部贴紧,压条与型材之间应无明显缝隙,压条接缝不大于0.5mm。7、第5.6.8条:应洁净,不得有腻子、密封胶、涂料等污渍。中空玻璃内外面均应洁净,玻璃中空层内不得有灰尘和水蒸气。8、第5.6.9条:门窗玻璃不应直接接触型材等。9、第5.6.10条:腻子应填抹饱满,粘结牢固;腻子边缘与裁口应平齐等。二、监督与检查:1、现场巡视要点:(1)按材料报验程序,检查玻璃的品种、规格、尺寸等必须符合设计要求。(2)玻璃中空层内不能有灰尘和水蒸气。玻璃安装要牢固。(3)检查玻璃安装是否设置承重垫块和定位垫块且不能采用硫化再生橡胶、木片等材料做垫块,不得堵塞排水孔。2、对不符合设计或验收规范要求的项目,通知施工单位整改,直至监理复验合格。三、质量验收:1、抽检数量:每个检验批至少抽查5%,并不得少于三樘,不足三樘时全数检查。高层外窗至少抽查10%,并不少于六樘,不足六樘全数检查。2、检验方法:(1)检查产品合格证、进场报验单、施工检查记录。(2)观察、尺量、轻敲检查。3、验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格、一般项目满足规范规定要求。四、资料构成门窗玻璃安装检验批报验申请表附件一:门窗玻璃安装工程检验批质量验收记录表附件二:施工检查记录门窗玻璃安装分项报验申请表附件一:门窗玻璃安装分项工程检查验收记录门窗子分部汇总报验门窗子分部报验申请表附件一:门窗子分部工程质量验收记录附件二:装饰装修分部工程观感质量验收记录n吊项暗龙骨吊项工程主控项目1标高、尺寸、起拱、造型第6.2.2条2饰面材料第6.2.3条3吊杆、龙骨、饰面材料安装第6.2.4条4吊杆、龙骨材质第6.2.5条5石膏板接缝第6.2.6条一般项目1材料表面质量第6.2.7条2灯具等设备第6.2.8条3龙骨、吊杆接缝第6.2.9条4填充材料第6.2.10条5允许偏差第6.2.11条一、规范要点:1、第6.2.2条:吊顶标高、尺寸、起拱和造型应符合设计要求2、第6.2.3条:饰面材料的材质、品种、规格、图案颜色应符合设计要求。3、第6.2.4条:暗龙骨吊顶工程的吊杆、龙骨和饰面安装必须牢固。4、第6.2.5条:吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应经过表面防腐处理吊杆、龙骨应进行防腐、防火处理。5、第6.2.6条:石膏板的接缝应按其施工工艺标准进行板缝防裂处理。安装双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。6、第6.2.7条:饰面材料表面应洁净,色泽一致,不得有翘起裂缝及缺损,压条应平直,宽窄一致。7、第6.2.8条:饰面板上的灯具,烟感器,喷淋头,风口篦子等设备的位置应合理,美观,与饰面板交接应吻合严密。8、第6.2.9条:金属吊杆,龙骨的接缝应均匀一致,角缝吻合、表面应平整,无翘曲,锤卯。木质吊杆、龙骨应顺直,无劈裂、变形。9、第6.2.10条:吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。10、第6.2.11条:暗龙骨吊顶工程安装的允许偏差和检验方法应符合相应规范规定。二、监督与检查1、现场巡视检查要点:(1)安装龙骨前,应按设计要求对房间净高,洞口标高和吊顶管道、设备及支架的标高进行交接检验。(2)检查吊顶所用材料、品种、规格,图案和颜色的整体和诣性是否符合设计要求。(3)检查龙骨的防火防腐处理。(4)对吊杆、龙骨的安装要进行隐蔽工程验收。(5)检查四周围墙或柱面是否按吊顶高度要求弹出标高线,位置是否正确。(6)检查龙骨吊点的位置距离是否均匀且符合设计要求。(7)大间面积施工前应进行样板间质量控制。2、检查发现不符合设计或验收规范规定的项目,通知要求施工单位整改,未整的改签发《监理通知单》限期整改,自检合格后报监理复验。n三、质量验收:1、抽查数量:每个检验批应至少抽查10%,并不得少于3间,不足3间的应全数检查。2、检验方法:(1)检查产品合格证,性能检测报告合材料进场报审表。(2)核查施工检查记录和隐蔽工程验收记录。(3)观察、尺量、手扳检查。3、同意验收标准:(1)质量控制资料齐全、手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。四、资料构成暗龙骨吊顶工程检验批报验申请表附件一:暗龙骨吊顶工程检验批质量验收记录表附件二:施工检查记录暗龙骨吊顶隐蔽工程报验申请表附件一:隐蔽工程检查验收记录暗龙骨吊顶分项报验申请表附件一:暗龙骨吊顶分项工程检查验收记录明龙骨吊项工程主控项目1吊顶标高起拱及造型第6.3.2条2饰面材料第6.3.3条3饰面材料安装第6.3.4条4吊杆、龙骨材质第6.3.5条5吊杆、龙骨安装第6.3.6条一般项目1饰面材料表面质量第6.3.7条2灯具等设备第6.3.8条3龙骨接缝第6.3.9条4填充材料第6.3.10条5允许偏差第6.3.11条一、规范要点:1、第6.3.2条:吊顶标高、尺寸、起拱和造型应符合设计要求2、第6.3.3条:饰面材料的材质、品种、规格、图案颜色应符合设计要求。当饰面材料为玻璃板时,应使用安全玻璃或采用可靠的安全措施。3、第6.3.4条:饰面材料的安装应稳固严密。饰面材料与龙骨的搭接宽度应大于龙骨受力面宽度的2/3。4、第6.3.5条:吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应进行表面防腐处理,木龙骨应进行防腐、防火处理。5、第6.3.6条:明龙骨吊顶工程的吊杆和龙骨安装必须牢固。6、第6.3.7条:饰面材料表面应洁净,色泽一致,不得有翘曲、裂缝及缺损,饰面板与明龙骨的搭接应平整、吻合,压条应平直、宽窄一致。7、第6.3.8n条:饰面板上的灯具、烟感器、喷淋头、风口篦子等设备的位置应合理、美观,与饰面板交接应吻合严密。8、第6.3.9条:金属龙骨的接缝应平整、吻合、颜色一致,不得有划伤、擦伤等表面缺陷。木质龙骨应平整、顺直,无劈裂。9、第6.3.10条:吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。10、第6.3.11条:明龙骨吊顶工程安装的允许偏差和检验方法应符合相应规范规定。二、监督与检查1、现场巡视检查要点:(1)明龙骨开始吊顶施工前,要求施工单位做样板间,检查合格后再施工。(2)安装龙骨前,应按设计要求对房间净高,洞口标高和吊顶管道、设备及支架的标高进行交接检验。(3)安装饰面板前应完成吊顶内管道和电器线路、屋顶保温、设备的调试及验收。(4)检查饰面材料的材质、品种、规格,图案和颜色应符合设计要求。(5)检查吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求,安装是否牢固。(6)对吊杆、龙骨的安装要进行隐蔽工程验收。2、分项工程施工完,监理应进行工程平行检验,并填写工程平行检验记录。3、检查发现不符合设计或验收规范规定的项目,通知要求施工单位整改,未整改的签发《监理通知单》限期整改,自检合格后报监理复验。三、质量验收:1、抽查数量:每个检验批应至少抽查10%,并不得少于3间,不足3间的应全数检查。2、检验方法:(1)检查产品合格证,性能检测报告和材料进场报审表。(2)核查施工检查记录和隐蔽工程验收记录。(3)观察、尺量、手扳检查。3、同意验收标准:(1)质量控制资料齐全、手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。四、资料构成明龙骨吊顶工程检验批报验申请表附件一:明龙骨吊顶工程检验批质量验收记录表附件二:施工检查记录明龙骨吊顶隐蔽工程报验申请表附件一:隐蔽工程检查验收记录明龙骨吊顶分项报验申请表附件一:明龙骨吊顶分项工程检查验收记录吊顶子分部汇总报验吊项子分部报验申请表附件一:吊项子分部工程验收记录n轻质隔墙板材隔墙工程主控项目1板材质量第7.2.3条2预埋件、连接件第7.2.4条3安装质量第7.2.5条4接缝材料、方法第7.2.6条一般项目1安装位置第7.2.7条2表面质量第7.2.8条3孔洞、槽、盒第7.2.9条4允许偏差第7.2.10条一、规范要点:1、第7.2.3条:品种、规格、性能、颜色应符合设计要求。有隔声、垫热、阻燃、防潮等特殊要求的工程,板材应有相应性能等级的检测报告。2、第7.2.4条:安装隔墙板材所需预埋件,连接件的位置、数量及连接方法应符合设计要求。3、第7.2.5条:安装必须牢固。现制钢丝网水泥隔墙与周边墙体连接方法应符合设计要求。4、第7.2.6条:所用接缝材料的品种及连接方法应符合设计要求。5、第7.2.7条:安装应垂直、平整、位置正确,板材不应有裂缝或缺陷。6、第7.2.8条:表面应平整光滑、色泽一致,洁净,接缝均匀顺直。7、第7.2.9条:隔墙上的孔洞,槽、盒应位置正确,套割方正,边缘整齐。二、监督与检查:1、现场巡视检查要点:(1)按材料报验程序,检查隔墙板材的品种、规格、性能、颜色要符合设计要求。(2)验收样板墙质量,合格后再大面积施工。(3)注意检查预埋件、连接件的位置,数量及连接方法一定要符合设计要求,牢固、不突出墙面。(4)隔墙板安装,当高度小于4m的,宜整板上墙,拼板时应错缝拼接。2、对不符合设计或验收规范要求的项目,通知施工单位整改,直至监理复验合格。三、质量验收:1、抽查数量:每个检验批应至少抽查10%并不得小于3间,不足3间的时应全数检查。2、检验方法:(1)检查产品合格证,进场报审表和性能检测报告。(2)核查施工单位检查记录,隐蔽工程验收记录。(3)观察、尺量、手扳、手模检查。3、验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。n四、资料构成板材隔墙工程检验批报验申请表附件一:板材隔墙工程检验批质量验收记录表附件二:施工检查记录板材隔墙工程隐蔽报验申请表附件一:隐蔽工程检查验收记录板材隔墙分项报验申请表附件一:板材隔墙分项工程检查验收记录骨架隔墙工程主控项目1材料质量第7.3.3条2龙骨连接第7.3.4条3龙骨间距及构造连接第7.3.5条4防火、防腐第7.3.6条5墙面板安装第7.3.7条6墙面板接缝材料及方法第7.3.8条一般项目1表面质量第7.3.9条2孔洞、槽、盒第7.3.10条3填充材料第7.3.11条4允许偏差第7.3.12条一、规范要点:1、第7.3.3条:所有龙骨,配件,墙面板,填充材料的品种、规格、性能、和木材、的含水率符合设计要求。有隔声、垫热、阻燃、防潮等特殊要求的工程,材料应有相应性能等级的检测报告。2、第7.3.4条:边框龙骨必须与基体结构连接牢固,并应平整,垂直,位置正确。3、第7.3.5条:龙骨间距和构造连接方法应符合设计要求,骨架内设备管线的安装、门洞口等部位加强龙骨应安装牢固,位置正确,填充材料的设置应符合设计要求。4、第7.3.6条:木龙骨及木墙面板的防火和防腐处理必须符合设计要求。5、第7.3.7条:应牢固,无脱层,翘曲,折裂及缺损。6、第7.3.8条:所用接缝材料和接缝方法应符合设计要求。7、第7.3.9条:应平整光滑,色泽一致,洁净,无裂缝,接缝均匀,顺直。8、第7.3.10条:应位置正确,套割吻合,边缘整齐。9、第7.3.11条:骨架隔墙内的填充材料应干燥,填充密实,均匀,无下坠。二、监督与检查:1、现场巡视检查要点:(1)按材料报验程序,控制所用材料的质量,不符合设计要求的材料不准用于工程。(2)检查木龙骨和木墙面板的防火、防腐处理。(3)检查隔墙内的填充材料是否密实,均匀,无下坠。2、对不符合设计或验收规范要求的项目,应通知施工单位整改,直至监理复验合格。n三、质量验收:1、抽查数量:每个检验批应至少抽查10%并不得小于3间,不足3间的时应全数检查。2、检验方法:(1)检查产品合格证,进场报审表和性能检测报告。(2)核查施工检查记录和隐蔽工程验收记录。(3)观察、尺量、手扳、轻敲检查。3、验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。四、资料构成骨架隔墙工程检验批报验申请表附件一:骨架隔墙工程检验批质量验收记录表骨架隔墙工程隐蔽报验申请表附件一:隐蔽工程检查验收记录骨架隔墙分项报验申请表附件一:骨架隔墙分项工程检查验收记录活动隔墙工程主控项目1材料质量第7.4.3条2轨道安装第7.4.4条3构配件安装第7.4.5条4制作方法,组合方式第7.4.6条一般项目1表面质量第7.4.7条2孔洞、槽、盒第7.4.8条3隔墙推拉第7.4.9条4允许偏差垂直度(mm)3表面平整度(mm)2接缝直线度(mm)3接缝高低差(mm)2接缝宽度(mm)2一、规范要点:1、第7.4.3条:活动隔墙所用墙板、配件等材料的品种、规格、性能和木材的含水率应符合设计要求。有阻燃、防潮等特性要求的工程,材料应有相应性能等级的检测报告。2、第7.4.4条:活动隔墙轨道必须与基体结构连接牢固,并应位置正确。3、第7.4.5条:活动隔墙用于组装、推拉和制动的配件必须安装牢固、位置正确,推拉必须安全、平稳、灵活。4、第7.4.6条:活动隔墙的制作方法,组合方式应符合设计要求。5、第7.4.7条:活动隔墙表面应色泽一致、平整光滑、洁净、线条应顺直、清晰。6、第7.4.8条:活动隔墙上的孔洞、槽、盒应位置正确、套割吻合、边缘整齐。7、第7.4.9条:活动隔墙推拉应无噪声。n二、监督与检查:1、现场巡视检查要点:(1)活动隔墙施工前,要求施工单位做样板墙,检查合格后再施工。(2)检查所用墙板、配件等材料的品种、规格、性能和木材的含水率是否符合设计要求。(3)检查活动隔墙的制作方法、组合方式是否符合设计要求。(4)检查隔墙活动的灵活性和连接的稳定性。2、分项工程施工完,监理应进行“工程平行检验”并写《工程平行检验记录》。3、检查发现不符合设计或验收规范规定的项目,要求施工单位整改,未改的签发《监理通知单》限期整改,自检合格后报监理复验。三、质量验收:1、抽查数量:每个检验批应至少抽查20%,并不得少于6间;不足6间时应全数检查。2、检验方法:(1)检查产品合格证,性能检测报告,进场材料报审表。(2)观察、手扳、手摸、尺量、推拉检查。3、同意验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。四、资料构成活动隔墙工程检验批报验申请表附件一:活动隔墙工程检验批质量验收记录表活动隔墙分项报验申请表附件一:活动隔墙分项工程检查验收记录玻璃隔墙工程主控项目1材料质量第7.5.3条2砌筑或安装第7.5.4条3砖隔墙拉结筋第7.5.5条4板隔墙安装第7.5.6条一般项目1表面质量第7.5.7条2接缝第7.5.8条3嵌缝及勾缝第7.5.9条4允许偏差第7.5.10条一、规范要点:1、第7.5.3条:玻璃隔墙工程所用材料的品种,规格、性能、图案和颜色应符合设计要求。玻璃板隔墙应使用安全玻璃。2、第7.5.4条:玻璃砖隔墙的砌筑或玻璃板隔墙的安装方法应符合设计要求。3、第7.5.5条:玻璃砖隔墙砌筑中埋设的拉结筋必须与基体结构连接牢固,并应位置正确。n4、第7.5.6条:玻璃板隔墙的安装必须牢固。玻璃板隔墙胶垫的安装应正确。5、第7.5.7条:玻璃隔墙的表面色泽应一致,平整洁净清晰美观。6、第7.5.8条:玻璃接缝应横平竖直,玻璃无裂痕,缺损和划痕。7、第7.5.9条:玻璃板隔墙嵌缝及玻璃砖隔墙勾缝应密实平整,均匀顺直,深浅一致。8、第7.5.10条:玻璃隔墙安装的允许偏差和检验方法应符合规范规定。二、监督与检查:1、现场巡视要点:(1)玻璃隔墙施工前,要求施工单位做样板墙,检查合格后再施工。(2)检查玻璃隔墙所用材料的品种、规格、性能、图案和颜色是否符合设计要求。(3)检查玻璃板隔墙嵌缝及玻璃砖隔墙勾缝应密实平整,均匀顺直,深浅一致2、分项工程施工完,监理应进行"工程平行检验"并填写《工程平行检验记录》3、检查发现不符合设计或验收规范规定的项目,通知要求施工单位整改,未整的改签发《监理通知单》限期整改,自检合格后报监理复验。三、质量验收:1、抽查数量:每个检验批应至少抽查20%,并不得少于6间,不足6间的应全数检查。2、检验方法:(1)检查产品合格证,性能检测报告合材料进场报审表。(2)核查施工检查记录,隐蔽工程检查验收记录。(3)观察、尺量、手扳、手摸、推拉检查。3、同意验收标准:(1)质量控制资料齐全、手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。四、资料构成玻璃隔墙工程检验批报验申请表附件一:玻璃隔墙工程检验批质量验收记录表附件二:施工检查记录玻璃隔墙隐蔽工程报验申请表附件一:隐蔽工程检查验收记录玻璃隔墙分项报验申请表附件一:玻璃隔墙分项工程检查验收记录轻质隔墙子分部汇总报验轻质隔墙子分部报验申请表附件一:轻质隔墙子分部工程验收记录附件二:装饰装修分部工程观感质量验收记录n饰面板(砖)饰面板安装工程主控项目1材料质量第8.2.2条2饰面板孔、槽第8.2.3条3饰面板安装第8.2.4条一般项目1饰面板表面质量第8.2.5条2饰面板嵌缝第8.2.6条3湿作业施工第8.2.7条4饰面板孔洞套割第8.2.8条5允许偏差第8.2.9条一、规范要点:1、第8.2.2条:饰面板的品种、规格、颜色和性能应符合设计要求,木龙骨、木饰面板和塑料饰面板的燃烧性能等级应符合设计要求。2、第8.2.3条:数量、位置和尺寸应符合设计要求。3、第8.2.4条:饰面板安装工程的预埋件(或后置埋件),连接件的数量、规格、位置、连接方式和防腐处理必须符合设计要求,后置埋件的现场拉拔强度必须符合设计要求。饰面板安装必须牢固。4、第8.2.5条:应平整、洁净、色泽一致、无裂纹和缺损。石材表面应无泛碱等污染。5、第8.2.6条:应密实、平直、宽度和深度应符合设计要求,嵌缝材料色泽应一致。6、第8.2.7条:石材应进行防碱背涂处理。饰面板与基体之间的灌注材料应饱满、密实。7、第8.2.8条:饰面板上的孔洞应套割吻合,边缘应整齐。二、监督与检查:1、现场巡视要点:(1)按材料报验程序,检查饰面板的质量、品种、规格,要求木龙骨、木饰面板等的阻燃性能等级符合设计要求。(2)检查预埋件(或后置埋件)、连接件的数量、规格、位置、连接方法和防腐处理必须按设计要求施工。饰面板安装必须牢固。后置埋件的现场拉拔强度必须符合设计要求。(3)要求饰面板与基体之间要灌注饱满、密实。2、宜对室内饰面板安装分项进行平行检验,按要求填写《工程平行检验记录》。并将检验情况和记录编号记入《监理日记》。3、对不符合设计或验收规范要求的项目,应通知施工单位整改,直至监理复验合格。三、质量验收:1、检查数量:(1)室内每个检验批至少抽查10%,并不得少于三间,不足三间时应全数检查。(2)室外每个检验批每100㎡至少抽查一处,每处不少于10㎡。2、检验方法:(1)检查产品合格证,进场报审表和性能检测报告。(2)检查现场拉拔检测报告,隐蔽工程验收记录、施工记录。n(3)观察、手扳、尺量、小锤轻击检查。3、验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格、一般项目满足规范规定要求。四、资料构成饰面板安装工程检验批报验申请表附件一:饰面板安装工程检验批质量验收记录表附件二:施工检查记录工程平行检验饰面板安装工程隐蔽报验申请表附件一:隐蔽工程检查验收记录饰面板安装分项报验申请表附件一:饰面板安装分项工程质量验收记录表饰面砖粘贴工程主控项目1饰面砖质量第8.3.2条2饰面砖粘贴材料第8.3.3条3饰面砖粘贴第8.3.4条4满粘法施工第8.3.5条一般项目1饰面砖表面质量第8.3.6条2阴阳角及非套砖第8.3.7条3墙面突出物周围第8.3.8条4饰面砖接缝、填嵌、宽深第8.3.9条5滴水线第8.3.10条6允许偏差第8.3.11条一、规范要点:1、第8.3.2条:饰面砖的品种、规格、图案、颜色和性能应符合设计要求。2、第8.3.3条:饰面砖粘贴工程的找平、防水、粘贴和勾缝材料及施工方法应符合设计要求及国家有关现行标准及规定。3、第8.3.4条:饰面砖粘贴必须牢固。4、第8.3.5条:满粘法施工的饰面砖工程应无空鼓、裂缝。5、第8.3.6条:应平整、洁净、色泽一致、无裂缝和缺损。6、第8.3.7条:阴阳角处搭接方式,非整砖使用部位应符合设计要求。7、第8.3.8条:饰面砖应整砖套割吻合,边缘应整齐。突出墙面时厚度一致。8、第8.3.9条:接缝应平直、光滑、填嵌应连续密实,宽度和深度符合设计要求。9、第8.3.10条:有排水要求的部位应做滴水线(槽),滴水线(槽)应顺直,流水坡向应正确,坡度应符合设计要求。二、监督与检查:1、现场巡视要点:n(1)按材料报验程序,检查所用材料的品种、规格、图案等是否符合设计要求。(2)检查施工单位的粘贴方案,验收样板墙,合格后再大面积施工。(3)检查外墙砖、水泥的出场合格证和复检报告。(4)检查外脚手架的安全性及施工安全防护情况。2、宜对饰面砖粘贴分项进行平行检验,按要求填写《工程平行检验记录》,并将检查情况、记录编号记入《监理日记》。3、对不符合设计或验收规范要求的项目,应通知施工单位整改,直至监理复验合格。三、质量验收:1、检查数量:(1)室内每个检验批至少抽查10%,并不得少于三间,不足三间时应全数检查。(2)室外每个检验批每100㎡至少抽查一处,每处不少于10㎡。2、检验方法:(1)检查产品合格证,进场报审表、性能检测报告、复验报告。(2)检查隐蔽工程验收记录、施工检查记录。(3)观察、尺量、小锤轻击、水平尺检查。(4)检查样板件粘结强度检测报告。3、验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格、一般项目满足规范规定要求。四、资料构成饰面砖粘贴工程检验批报验申请表附件一:饰面砖粘贴工程检验批质量验收记录表工程平行检验饰面砖粘贴工程隐蔽报验申请表附件一:隐蔽工程检查验收记录饰面砖粘贴分项报验申请表附件一:饰面砖粘贴分项工程检查验收记录饰面板(砖)子分部汇总报验饰面板(砖)子分部报验申请表附件一:饰面板(砖)子分部工程验收记录幕墙玻璃幕墙工程-主控项目主控项目1各种材料、构件、组件第9.2.2条2造型和立面分格第9.2.3条3玻璃第9.2.4条4与主体结构连接件第9.2.5条5连接紧件螺栓第9.2.6条n6玻璃下端托条第9.2.7条7明框幕墙玻璃安装第9.2.8条8超过4m高全玻璃幕墙安装第9.2.9条9点支承幕墙安装第9.2.10条10细部第9.2.11条11幕墙防水第9.2.12条12结构胶、密封胶打注第9.2.13条13幕墙开启窗第9.2.14条14防雷装置第9.2.15条一、规范要点:1、第9.2.2条:玻璃幕墙工程所使用的各种材料、构件和组件的质量,应符合设计要求及国家现行产品标准和工程技术规范的规定。2、第9.2.3条:玻璃幕墙的造型和立面分格应符合设计要求。3、第9.2.4条:玻璃幕墙使用的玻璃应符合下列规定:(1)幕墙应使用安全玻璃,玻璃的品种、规格、颜色、光学性能及安装方向应符合设计要求。(2)幕墙玻璃的厚度不应小于6.0㎜。全玻幕墙肋玻璃的厚度不应小于12㎜。(3)幕墙的中空玻璃应采用双道密封。明框幕墙的中空玻璃应采用聚硫密封胶及丁基密封胶;隐框和半隐框幕墙的中空玻璃应采用硅酮结构密封胶及丁基密封胶;镀膜面应在中空玻璃的第2或第3面上。(4)幕墙的夹层玻璃应采用聚乙烯醇缩丁醛(PVB)胶片干法加工合成的夹层玻璃。点支承玻璃幕墙夹层玻璃的夹层胶片(PVB)厚度不应小于0.76㎜。(5)钢化玻璃表面不得有损伤;8.0㎜以下的钢化玻璃应进行引爆处理。(6)所有幕墙玻璃均应进行边缘处理。4、第9.2.5条:玻璃幕墙与主体结构连接的各种预埋件、连接件、紧固件必须安装牢固,其数量、规格、位置、连接方法和防腐处理应符合设计要求。5、第9.2.6条:各种连接件、紧固件的螺栓应有防松动措施;焊接连接应符合设计要求和焊接规范的规定。6、第9.2.7条:隐框或半隐框玻璃幕墙,每块玻璃下端应设置两个铝合金或不锈钢托条,其长度不应小于100㎜,厚度不应小于2㎜,托条外端应低于玻璃外表面2mm。7、第9.2.8条:明框玻璃幕墙的玻璃安装应符合下列规定:(1)玻璃槽口与玻璃的配合尺寸应符合设计要求和技术标准的规定。(2)玻璃与构件不得直接接触,玻璃四周与构件凹槽底部应保持一定的空隙,每块玻璃下部应至少放置两块宽度与槽口宽度相同、长度不小于100mm的弹性定位垫块;玻璃两边嵌入量及空隙应符合设计要求。(3)玻璃四周橡胶条的材质、型号应符合设计要求,镶嵌应平整,橡胶条长度应比边框内槽长1.5%~2.0%,橡胶条在转角处应斜面应断开,并应用粘结剂粘结牢固后嵌入槽内。8、第9.2.9条:高度超过4m的全玻幕墙应吊挂在主体结构上,吊夹具应符合设计要求,玻璃与玻璃肋之间的缝隙,应采用硅酮结构密封胶填嵌严密。9、第9.2.10条:点支承玻璃幕墙应采用带万向头的活动不锈钢爪,其钢爪的中心距离应大于250mm。10、第9.2.11条:玻璃幕墙四周、玻璃幕墙内表面与主体结构之间的连接节点、各种变形缝、墙角的连接节点应符合设计要求和技术标准的规定。11、第9.2.12条:玻璃幕墙应无渗漏。12、第9.2.13条:玻璃幕墙结构和密封胶条的打注应饱满、密实、连续、均匀、无气泡,宽度和厚度应符合设计要求和技术标准的规定。13、第9.2.14条:玻璃幕墙开启的配件应齐全,应安装牢固,安装位置和开启方向、角度应正确;开启应灵活,关闭应严密。14、第9.2.15条:玻璃幕墙的防雷装置必须与主体结构的防雷装置可靠连接。n玻璃幕墙工程------一般项目一般项目1表面质量第9.2.16条2玻璃表面质量第9.2.17条3铝合金型材表面质量第9.2.18条4明框外露框或压条第9.2.19条5密封胶缝第9.2.20条6防火保温材料第9.2.21条7隐蔽节点第9.2.22条8明框幕墙安装允许偏差(mm)幕墙垂直度幕墙高度≤30m1030m<幕墙高度1560m<幕墙高度20幕墙高度>90m25幕墙水平幕墙幅宽≤35m5幕墙幅宽>35m7构件直线度2构件水平构件长度≤2m2构件长度>2m3相邻构件错位1分格框对角线长对角线长度≤2m3对角线长度>2m4一、规范要点:1、第9.2.16条:玻璃幕墙表面应平整、洁净;整幅玻璃的色泽应均匀一致;不得有污染和镀膜损坏。2、第9.2.19条:明框玻璃幕墙的外露框或压条应横平竖直,颜色、规格应符合设计要求,压条安装应牢固。单元玻璃幕墙的单元拼缝或隐框玻璃幕墙的分格玻璃拼缝应横平竖直、均匀一致。3、第9.2.20条:玻璃幕墙的密封胶缝应横平竖直、深浅一致、宽窄均匀、光滑顺直。4、第9.2.21条:防火、保温材料填充应饱满、均匀,表面应密实、平整。5、第9.2.22条:玻璃幕墙隐蔽节点的遮封装修应牢固、整齐、美观。二、监督与检查:1、现场巡视要点:(1)按材料报验程序,控制材料、构件和组件的质量。对型材要进行外观检查,应平直规方、表面无污染、麻面、划痕、翘曲等。玻璃的品种要符合设计要求,外观质量和光学性质符合现行国家标准,要有质量合格证及必要的试验数据。橡胶条、垫无断裂现象,应有耐老化、阻燃性能报告。连接件、紧固件材料要镀锌防腐,规格、尺寸符合设计要求。螺栓的材质应为不锈钢。密封胶条要防渗透、抗老化、抗腐蚀,应有出厂合格证和防水试验记录。保温材料的导热系数、防水性能和厚度符合设计要求。(2)严格控制连接件与预埋件焊接质量,施焊工人必须持证上岗,焊缝的宽度、长度应符合设计要求。(3)检查龙骨的垂直度及中心线位置,防止玻璃无法安装,装饰压条安装应进行水平和垂直控制。(4)检查安橡胶条质量,保证胶条规格匹配、尺寸合适、嵌塞平整、密实,接口填实,无渗漏。2、宜对玻璃幕墙分项工程进行平行检验,按要求填写《工程平行检验记录》,并将检查情况、记录编号记入《监理日记》。3、对不符合设计或验收规范要求的项目,应通知施工单位整改,直至监理复验合格。n三、质量验收:1、抽检数量:(1)每个检验批每100㎡应至少抽查一处,每处不得少于10㎡。(2)对于异型或有特殊要求的幕墙工程,应根据幕墙的结构和工艺特点,由监理机构和施工单位协商确定。2、检验方法:(1)检查材料、构件和组件的产品合格证、进场报审表、性能检测报告和材料复验报告。(2)检查施工检查记录和隐蔽工程检查验收记录。(3)观察、尺量、手扳检查,开启和关闭检查。3、验收程序:(1)质量控制资料齐全、手续完善。(2)涉及强制性条文的项目必须符合要求。(3)主控项目全部合格、一般项目满足规范规定要求。四、资料构成玻璃幕墙工程检验批报验申请表附件一:玻璃幕墙工程检验批质量验收记录表(主控项目)附件二:玻璃幕墙工程检验批质量验收记录表(一般项目)附件三:施工检查记录工程平行检验玻璃幕墙工程隐蔽报验申请表附件一:隐蔽工程检查验收记录玻璃幕墙分项报验申请表附件一:玻璃幕墙分项工程检查验收记录表幕墙子分部汇总报验幕墙子分部报验申请表附件一:幕墙子分部工程验收记录附件二:装饰装修分部工程观感质量验收记录(一)附件三:装饰装修分部工程观感质量验收记录(二)涂饰水性涂料涂饰工程主控项目1材料质量第10.2.2条2涂饰颜色和图案第10.2.3条3涂饰综合质量第10.2.4条4基层处理第10.2.5条一般项目1与其他材料和设备衔接处第10.2.9条2薄涂料涂饰质量允许偏差颜色普通涂饰均匀一致高级涂饰均匀一致泛碱、咬色普通涂饰允许少量轻微高级涂饰不允许n流坠、疙瘩普通涂饰允许少量轻微高级涂饰不允许砂眼、刷纹普通涂饰允许少量轻微砂眼、刷纹通顺高级涂饰无砂眼、无刷纹装饰线、分色线直线度普通涂饰2高级涂饰13厚涂料涂饰质量允许偏差颜色普通涂饰均匀一致高级涂饰均匀一致泛碱、咬色普通涂饰允许少量轻微高级涂饰不允许点状分布普通涂饰——高级涂饰疏密均匀4复层涂饰质量允许偏差颜色均匀一致泛碱、咬色不允许喷点疏密程度均匀,不允许连片一、规范要点:1、第10.2.2条:所用涂料的品种、型号和性能应符合设计要求。2、第10.2.3条:水性涂料涂饰工程的颜色、图案应符合设计要求。3、第10.2.4条:应涂饰均匀、粘贴牢固、不得漏涂,造成起皮和掉粉。4、第10.2.5条:基层处理应符合:(1)新建筑物的砼或抹灰基层在涂饰涂料前应涂刷抗碱封闭底漆。(2)旧墙面在涂饰涂料前应清除疏松的旧装修层,并涂刷界面剂。(3)砼或抹灰基层涂刷溶剂型涂料时含水率不得大于8%,涂刷乳液型涂料时含水率不得大于10%,木材基层的含水率不得大于12%。(4)基层腻子应平整、坚实、牢固、无粉化、起皮和裂缝;内墙腻子的粘结强度应符合有关规定。(5)厨房、卫生间墙面必须使用耐水腻子。二、监督与检查:1、现场巡视要点:(1)按材料报验程序,检查所用涂料的品种、型号、性能等要符合设计要求。(2)检查基层质量、干燥程度必须符合规范要求。2、检查发现有不符合设计或验收规范规定的项目,通知整改,未改的,签发《监理工程师通知单》限期整改,自检后合格报监理工程师复验。三、质量验收:1、检查数量:(1)室外每个检验批涂饰工程每100㎡应至少检查一处,每处不得少于10㎡。(2)室内涂饰工程每个检验批至少抽查10%,并不得少于三间,不足三间时应全数检查。2、检验方法:(1)检查产品合格证、性能检测报告、材料进场报审表。(2)观察、手摸检查;检查施工记录。3、验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。n四、资料构成水性涂料涂饰工程检验批报验申请表附件一:水性涂料涂饰工程检验批质量验收记录表附件二:施工检查记录水性涂料涂饰分项报验申请表附件一:水性涂料涂饰分项工程检查验收记录溶剂型涂料涂饰工程主控项目1涂料质量第10.3.2条2颜色、光泽、图案第10.3.3条3涂饰综合质量第10.3.4条4基层处理第10.3.5条一般项目1与其他材料、设备衔接处界面应清晰第10.3.8条2色漆涂饰质量颜色普通涂饰均匀一致高级涂饰均匀一致光泽、光滑普通涂饰光泽基本均匀光滑无挡手感高级涂饰光泽均匀一致光滑刷纹普通涂饰刷纹通顺高级涂饰无刷纹裹棱、流坠、皱皮普通涂饰明显处不允许高级涂饰不允许装饰线、分色线直线度普通涂饰2高级涂饰13清漆涂饰质量颜色普通涂饰基本一致高级涂饰均匀一致木纹普通涂饰棕眼刮平、木纹清楚高级涂饰棕眼刮平、木纹清楚光泽、光滑普通涂饰光泽基本均匀光滑无挡手感高级涂饰光泽均匀一致光滑刷纹普通涂饰无刷纹高级涂饰无刷纹裹棱、流坠、皱皮普通涂饰明显处不允许高级涂饰不允许一、规范要点:1、第10.3.2条:所选用涂料的品种、型号和性能应符合设计要求。2、第10.3.3条:涂饰工程的颜色、图案应符合设计要求。3、第10.3.4条:应涂饰均匀、粘贴牢固、不得漏涂、透底、起皮和返锈。n4、第10.3.5条:基层处理应符合:(1)新建筑物的砼或抹灰基层在涂饰涂料前应涂刷抗碱封闭底漆。(2)旧墙面在涂饰涂料前应清除疏松的旧装修层,并涂刷界面剂。(3)砼或抹灰基层涂刷溶剂型涂料时含水率不得大于8%,涂刷乳液型涂料时,含水率不得大于10%,木材基层的含水率不得大于12%。(4)基层腻子应平整、坚实、牢固、无粉化、起皮和裂缝;内墙腻子的粘结强度应符合有关规定。(5)厨房、卫生间墙面必须使用耐水腻子。二、监督与检查:1、现场巡视要点:(1)按材料报验程序,检查所用涂料的品种、型号、性能、颜色等是否符合设计要求。(2)检查基层质量和含水率,要符合规范要求。(3)脚手架的安全性及安全防护措施必须符合要求。2、检查发现有不符合设计或验收规范规定的项目,通知整改,未改的,签发《监理工程师通知单》限期整改,自检后合格报监理工程师复验。三、质量验收:1、检查数量:(1)室外每个检验批涂饰工程每100㎡应至少检查一处,每处不得少于10㎡。(2)室内涂饰工程每个检验批至少抽查10%,并不得少于三间,不足三间时应全数检查。2、检验方法:(1)检查产品合格证、性能检测报告、材料进场报审表。(2)观察、手摸检查;检查施工记录。3、验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。四、资料构成溶剂型涂料涂饰工程检验批报验申请表附件一:溶剂型涂料涂饰工程检验批质量验收记录表附件二:施工检查记录溶剂型涂料涂饰分项报验申请表附件一:溶剂型涂料涂饰分项工程检查验收记录涂饰子分部汇总报验涂饰子分部报验申请表附件一:涂饰子分部工程验收记录附件二:装饰装修分部工程观感质量验收记录n裱糊与软包裱糊工程主控项目1材料质量第11.2.2条2基层处理第11.2.3条3各幅拼接第11.2.4条4壁纸、墙布粘贴第11.2.5条一般项目1裱糊表面质量第11.2.6条2壁纸压痕及发泡层第11.2.7条3与装饰线、设备线盒交接第11.2.8条4壁纸、墙布边缘第11.2.9条5壁纸、墙布阴、阳角无接缝第11.2.10条一、规范要点:1、第11.2.2条:壁纸、墙布的种类、规格、图案、颜色和燃烧性能等级必须符合设计要求及国家现行标准的有关规定。2、第11.2.3条:裱糊工程基层处理质量应符合下列要求:(1)新建筑物的砼或抹灰基层墙面在刮腻子应涂刷抗碱封闭底漆。(2)旧墙面在裱糊前应清除疏松的旧装修层。并涂刷界面剂。(3)砼或抹灰层含水率不得大于8%,木材基层的含水率不得大于12%。(4)基层腻子应平整、坚实、牢固,无粉化,起皮和裂缝;(5)基层表面平整度,立面垂直度及阴阳角,方正应达到规范对高级抹灰的要求。(6)基层表面颜色应一致。(7)裱糊前应用封闭底胶涂刷基层。3、第11.2.4条:裱糊后各幅拼接应横平竖直,拼接处花纹,图案应吻合,不离缝,不搭接,不显拼缝。4、第11.2.6条:裱糊后的壁纸、墙布表面应平整,色泽应一致,不得有波纹起伏,气泡,裂缝,皱折及斑污,斜视时应无胶痕。5、第11.2.7条:复合压花壁纸的压痕及发泡壁纸的发泡层应无损坏。6、第11.2.8条:壁纸,墙布与各装饰线,设备线盒应交接严密。7、第11.2.9条:壁纸,墙布边缘应平整整齐,不得有纸毛,飞刺。8、第11.2.10条:壁纸,墙布阴角处搭接应顺光,羊角处应无按缝。二、监督与检查要点:(1)裱糊工程施工前,要求施工单位做样板间,检查合格后再施工。(2)检查壁纸、墙布的种类、规格、图案、颜色和燃烧性能等级必须符合设计要求及有关标准规定。(3)检查基层处理情况,对于基层表面上的灰尘、油污、隔离剂必须清除干净;砼或抹灰基层的含水率不得大于8%,木材基层含水率不得大于12%,基层表面如松散、粗糙和干燥,必须刷一遍清胶液。(4)在壁纸(墙布)施工前,应要求样品试贴,观察效果,选择合适的胶液。(5)要求施工单位严格按照壁纸(墙布)粘贴工艺进行操作,防止出现空鼓现象。(6)裱糊前检查电气线盒的位置是否正确。(7)检查施工环境必须清净,温度适宜。(8)检查成品保护措施。n三、质量验收:1、抽查数量:每个检验批应至少抽查10%,并不得少于3间,不足3间的应全数检查。2、检验方法:(1)检查产品合格证,性能检测报告合材料进场报审表。(2)核查施工检查记录。(3)观察、手摸检查。3、同意验收标准:(1)质量控制资料齐全、手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。四、资料构成裱糊工程检验批报验申请表附件一:裱糊工程检验批质量验收记录表附件二:施工检查记录裱糊分项报验申请表附件一:裱糊分项工程检查验收记录软包工程主控项目1材料质量第11.3.2条2安装位置、构造做法第11.3.3条3龙骨、衬板、边框安装第11.3.4条4单块面料第11.3.5条一般项目1软包表面质量第11.3.6条2边框安装质量第11.3.7条3清漆涂饰第11.3.8条4安装允许偏差垂直度(mm)3边框宽度、高度(mm)0;-2对角线长度差(mm)3裁口、线条接缝高低差(mm)1一、规范要点:1、第11.3.2条:软包面料,内衬材料及边框的材质、颜色、图案、燃烧性能等级及木材的含水率应符合设计要求及国家现行标准的有关规定。2、第11.3.3条:软包工程的安装位置及构造做法应符合设计要求。3、第11.3.4条:软包工程的龙骨、衬板、边框应安装牢固,无翘曲,并缝应平直。4、第11.3.5条:单块软包面料不应有接缝,四周应棚压严密。皱折,图案清晰,无色差,整体应协调美观。5、第11.3.6条:软包工程表面应平整、洁净,无凹凸不平及皱折;图案应清晰、无色差,整体应协调美观。6、第11.3.7条:软包边框应平整、顺直,接缝吻合。其表面涂饰质量应符合相关规范规定。7、第11.3.8条:清漆涂饰木制边框颜色,木纹应协调一致。二、监督与检查要点:(1)软包工程施工前,要求施工单位做样板间,检查合格后再施工。n(2)检查软包面料、内衬材料及边框的材质、颜色、图案和燃烧性能等级及木材的含水率是否符合设计要求及有关标准规定。(3)检查软包工程的龙骨、衬板,边框的安装是否牢固,无翘曲,并缝平直。(4)软包边框应平整、顺直,接缝吻合。三、质量验收:1、抽查数量:每个检验批应至少抽查20%,并不得少于6间,不足6间的应全数检查。2、检验方法:(1)检查产品合格证,性能检测报告合材料进场报审表。(2)核查施工检查记录。观察、手扳、手摸、尺量检查。3、同意验收标准:(1)质量控制资料齐全、手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。四、资料构成软包工程检验批报验申请表附件一:软包工程检验批质量验收记录表附件二:施工检查记录软包分项报验申请表附件一:软包分项工程检查验收记录裱糊与软包子分部汇总报验裱糊与软包子分部报验申请表附件一:裱糊与软包子分部工程验收记录细部护栏和扶手制作与安装工程主控项目1材料质量第12.5.3条2造型、尺寸第12.5.4条3预埋件及连接第12.5.5条4护栏高度、位置与安装第12.5.6条5护栏玻璃第12.5.7要一般项目1转角、接缝及表面质量第12.5.8条2安装允许偏差护栏垂直度(mm)3栏杆间距(mm)3扶手直线度(mm)4扶手高度(mm)3n一、规范要点:1、第12.5.3条:所使用材料的材质、规格、数量和木材、塑料的燃烧性能等级应符合设计要求。2、第12.5.4条:护栏和扶手的造型、尺寸及安装位置应符合设计要求。3、第12.5.5条:预埋件的数量、规格、位置以及护栏与预埋件的连接节点应符合设计要求。4、第12.5.6条:护栏高度、栏杆间距、安装位置必须符合设计要求。护栏安装必须牢固。5、第12.5.7条:应使用公称厚度不小于12mm的钢化玻璃或钢化夹层玻璃。当护栏一侧距楼地面高度为5m及以上时,应使用钢化夹层玻璃。6、第12.5.8条:护栏和扶手转角弧度应符合设计要求,按接缝应严密,表面应光滑,色泽应一致,不得有裂缝,翘曲及损坏。二、监督与检查:1、现场巡视要点:(1)按材料报验程序,检查所用材料的材质,规格,数量是否符合设计要求。(2)检查性能检测报告,控制木材,塑料的阻燃等级,要符合设计要求。(3)检查护栏高度,栏杆间距,安装位置必须符合设计要求。护栏安装必须牢固。2、宜对护栏和扶手制安分项工程进行平行检验,按要求填写《工程平行检验记录》,并将检查情况、记录编号记入《监理日记》。3、对不符合设计或验收规范要求的项目,应通知施工单位整改,直至监理复验合格。三、质量验收:1、检查数量:每个检验批的护栏和扶手应全部检查。2、检验方法:(1)检查产品合格证,材料进场报审表,性能检测报告。(2)检查隐蔽工程验收记录,施工检查记录。(3)观察、尺量,手扳检查。3、验收标准:(1)质量控制资料齐全,手续完善。(2)主控项目全部合格,一般项目满足规范规定要求。四、资料构成护栏和扶手制作与安装工程检验批报验申请表附件一:护栏和扶手制作与安装工程检验批质量验收记录表附件二:施工检查记录工程平行检验护栏和扶手隐蔽报验申请表附件一:隐蔽工程检查验收记录护栏和扶手制作与安装分项报验申请表附件一:护栏和扶手制作与安装分项工程检查验收记录细部子分部汇总报验细部子分部报验申请表附件一:细部子分部工程验收记录附件二:装饰装修分部工程观感质量验收记录n查看更多
