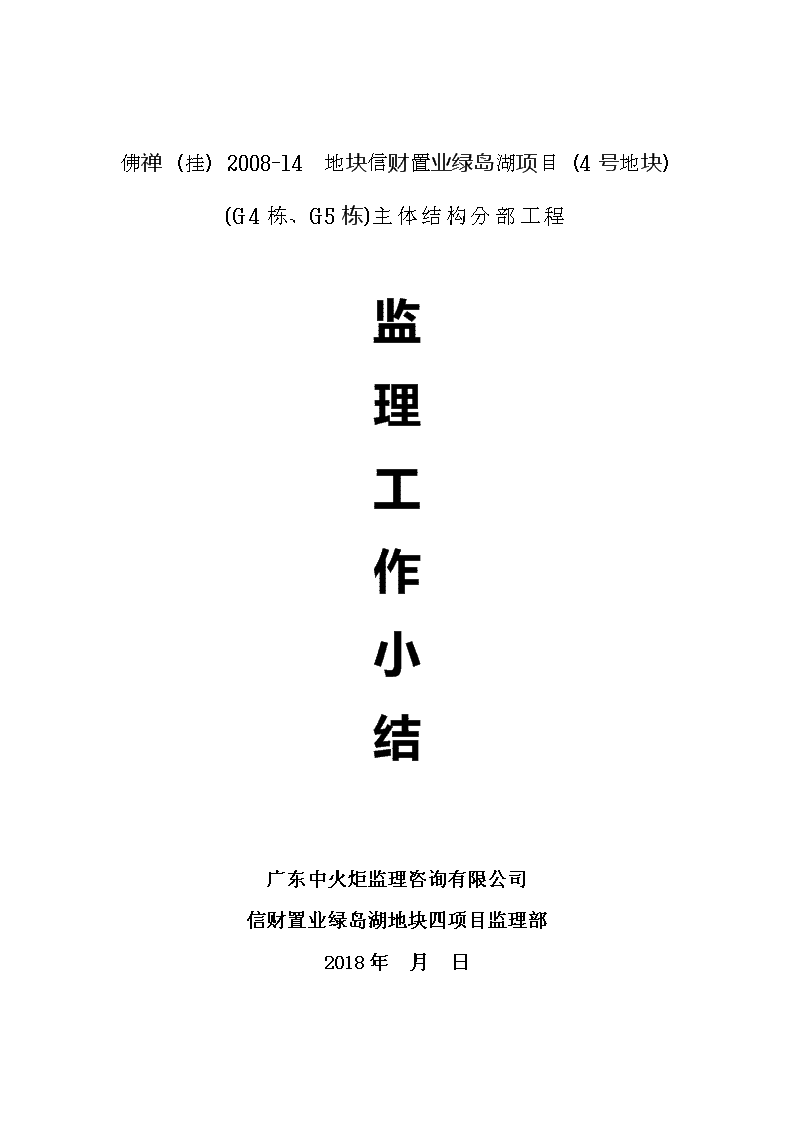

主体结构分部监理工作小结(G4-G5)

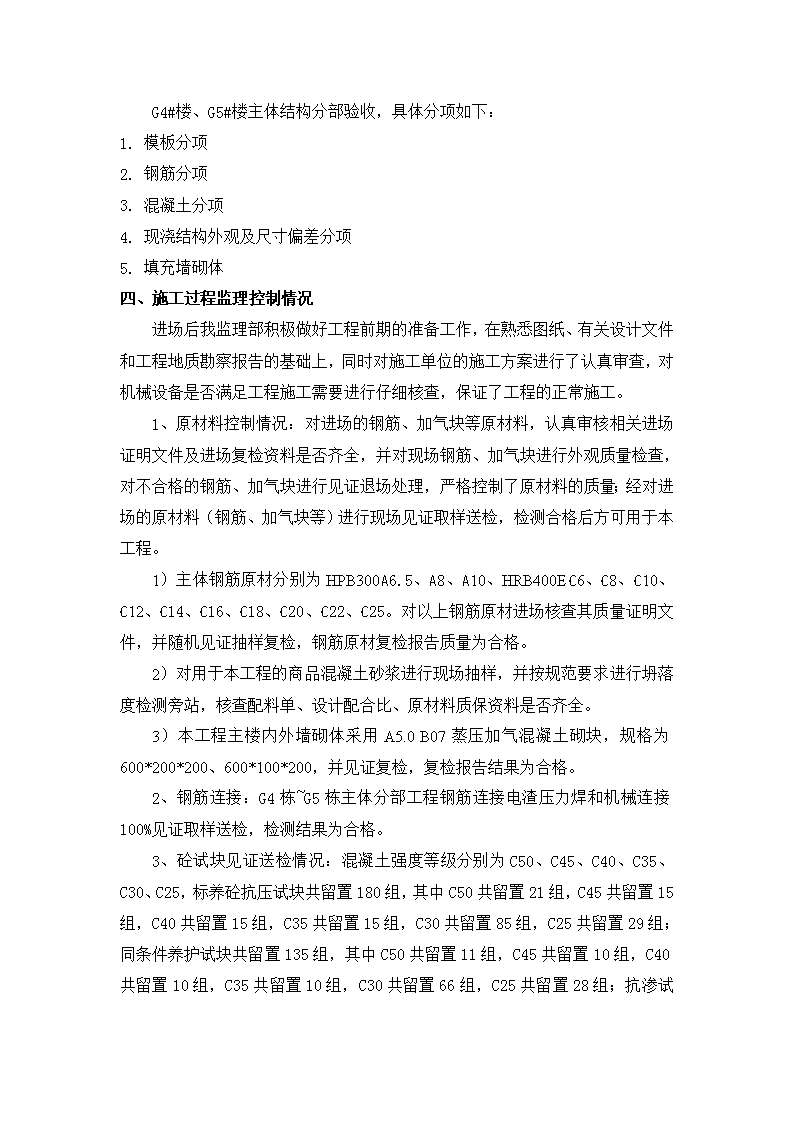

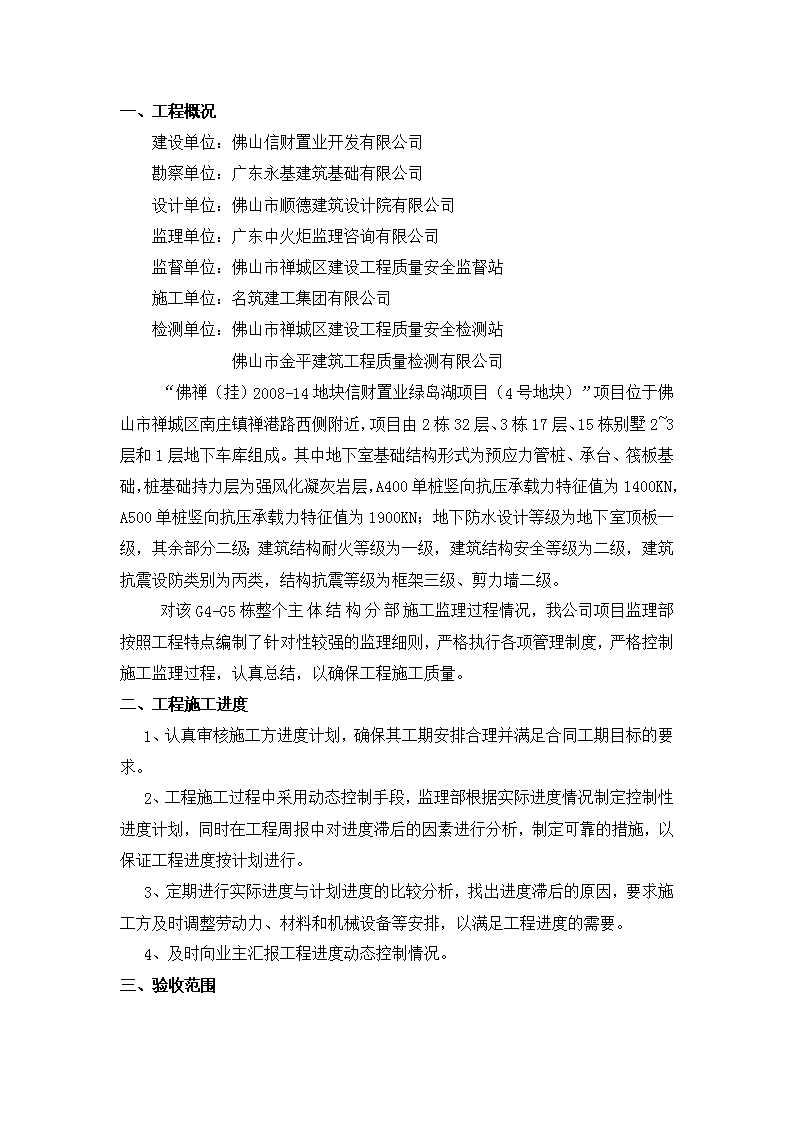

佛禅(挂)2008-14地块信财置业绿岛湖项目(4号地块)(G4栋、G5栋)主体结构分部工程监理工作小结广东中火炬监理咨询有限公司信财置业绿岛湖地块四项目监理部2018年月日n一、工程概况建设单位:佛山信财置业开发有限公司勘察单位:广东永基建筑基础有限公司设计单位:佛山市顺德建筑设计院有限公司监理单位:广东中火炬监理咨询有限公司监督单位:佛山市禅城区建设工程质量安全监督站施工单位:名筑建工集团有限公司检测单位:佛山市禅城区建设工程质量安全检测站佛山市金平建筑工程质量检测有限公司“佛禅(挂)2008-14地块信财置业绿岛湖项目(4号地块)”项目位于佛山市禅城区南庄镇禅港路西侧附近,项目由2栋32层、3栋17层、15栋别墅2~3层和1层地下车库组成。其中地下室基础结构形式为预应力管桩、承台、筏板基础,桩基础持力层为强风化凝灰岩层,A400单桩竖向抗压承载力特征值为1400KN,A500单桩竖向抗压承载力特征值为1900KN;地下防水设计等级为地下室顶板一级,其余部分二级;建筑结构耐火等级为一级,建筑结构安全等级为二级,建筑抗震设防类别为丙类,结构抗震等级为框架三级、剪力墙二级。对该G4-G5栋整个主体结构分部施工监理过程情况,我公司项目监理部按照工程特点编制了针对性较强的监理细则,严格执行各项管理制度,严格控制施工监理过程,认真总结,以确保工程施工质量。二、工程施工进度1、认真审核施工方进度计划,确保其工期安排合理并满足合同工期目标的要求。2、工程施工过程中采用动态控制手段,监理部根据实际进度情况制定控制性进度计划,同时在工程周报中对进度滞后的因素进行分析,制定可靠的措施,以保证工程进度按计划进行。3、定期进行实际进度与计划进度的比较分析,找出进度滞后的原因,要求施工方及时调整劳动力、材料和机械设备等安排,以满足工程进度的需要。4、及时向业主汇报工程进度动态控制情况。三、验收范围nG4#楼、G5#楼主体结构分部验收,具体分项如下:1.模板分项2.钢筋分项3.混凝土分项4.现浇结构外观及尺寸偏差分项5.填充墙砌体二、施工过程监理控制情况进场后我监理部积极做好工程前期的准备工作,在熟悉图纸、有关设计文件和工程地质勘察报告的基础上,同时对施工单位的施工方案进行了认真审查,对机械设备是否满足工程施工需要进行仔细核查,保证了工程的正常施工。1、原材料控制情况:对进场的钢筋、加气块等原材料,认真审核相关进场证明文件及进场复检资料是否齐全,并对现场钢筋、加气块进行外观质量检查,对不合格的钢筋、加气块进行见证退场处理,严格控制了原材料的质量;经对进场的原材料(钢筋、加气块等)进行现场见证取样送检,检测合格后方可用于本工程。1)主体钢筋原材分别为HPB300A6.5、A8、A10、HRB400EC6、C8、C10、C12、C14、C16、C18、C20、C22、C25。对以上钢筋原材进场核查其质量证明文件,并随机见证抽样复检,钢筋原材复检报告质量为合格。2)对用于本工程的商品混凝土砂浆进行现场抽样,并按规范要求进行坍落度检测旁站,核查配料单、设计配合比、原材料质保资料是否齐全。3)本工程主楼内外墙砌体采用A5.0B07蒸压加气混凝土砌块,规格为600*200*200、600*100*200,并见证复检,复检报告结果为合格。2、钢筋连接:G4栋~G5栋主体分部工程钢筋连接电渣压力焊和机械连接100%见证取样送检,检测结果为合格。3、砼试块见证送检情况:混凝土强度等级分别为C50、C45、C40、C35、C30、C25,标养砼抗压试块共留置180组,其中C50共留置21组,C45共留置15组,C40共留置15组,C35共留置15n组,C30共留置85组,C25共留置29组;同条件养护试块共留置135组,其中C50共留置11组,C45共留置10组,C40共留置10组,C35共留置10组,C30共留置66组,C25共留置28组;抗渗试块共留置6组,其中C30P6共留置4组,C35P6共留置2组,100%见证送检,见证抽样的各种不同设计强度试块的留置及抗压、抗渗检验的强度均符合设计要求。根据《混凝土检验评定标准》GB/T50107-2010的规定,按照非统计与统计方法进行评定,评定结果为合格。4、砂浆试块见证送检情况:填充墙砌体采用M5商品砂浆砌筑,砂浆试块共留置66组,100%见证送检,检验结果均合格。根据《砌体结构工程施工质量验收规范》GB50203-2011的规定进行评定,评定结果为合格。5、监理旁站情况:我监理部对主体结构施工进行全过程旁站,首先从定位放线进行复测,隐蔽记录及各项报验资料能够做到与工程同步;对混凝土浇筑全程旁站,施工过程满足施工技术规程,砼供应连续、振捣密实,钢筋未发生移位。并按相关规范要求现场留置试块。5、监理通知单及回复情况:施工过程中一旦发现质量隐患,及时下发监理通知,并跟进施工方及时回复,核查现场整改情况。6、检验批资料核查情况:本工程主体结构分部工程施工技术资料经检查,基本齐全、均符合相关要求;检验批验收记录共660个(其中模板分项132个,钢筋分项264个,混凝土分项132个,现浇结构外观分项66个,填充墙砌体分项66个),隐蔽验收记录文件齐全,均符合设计要求及施工规范规定。二、安全文明施工控制针对施工现场存在的安全隐患,监理部以签发“安全隐患整改通知单”形式,督促施工单位搞好施工人员的三级安全教育和施工现场的安全文明施工管理。整个工程从开工至今,没有出现任何安全事故。三、组织协调和信息管理控制在施工过程中,我们认真进行工程质量、工期和投资控制的同时,也认真做好组织协调和信息资料的管理工作。由于现场施工情况比较复杂,施工中不可预见的因素也较多,施工时就难免出现异常情况,针对这种情况,我们及时召开专题会议并形成纪要。对指导施工的文件,及时发放到施工单位,对技术联系文件,及时反馈到设计和建设单位征求意见,签字认可后才进行施工。监理过程中形成的技术管理资料,按照档案管理的要求,均分类编号归档,切实做到每一道工序都有明确的文字资料存档。n七、验收结论通过以上的检查数据、试验结果、检验批质量验收记录显示,主体结构分部工程的主控项目及一般项目均满足设计及规范要求。我监理部验收意见:本次主体结构分部工程施工质量达到合格标准,同意验收。本工程在施工过程中,得到了质监站、业主、设计院、勘察单位的大力支持和帮助,对此我监理部表示感谢。今天请各位领导到场检查验收,敬请提出宝贵意见,不足之处,我监理部将在今后的监理工作中加以完善和改进。广东中火炬监理咨询有限公司信财置业绿岛湖地块四项目监理部2018年月日查看更多
