年监理工作总结报告

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

年监理工作总结报告

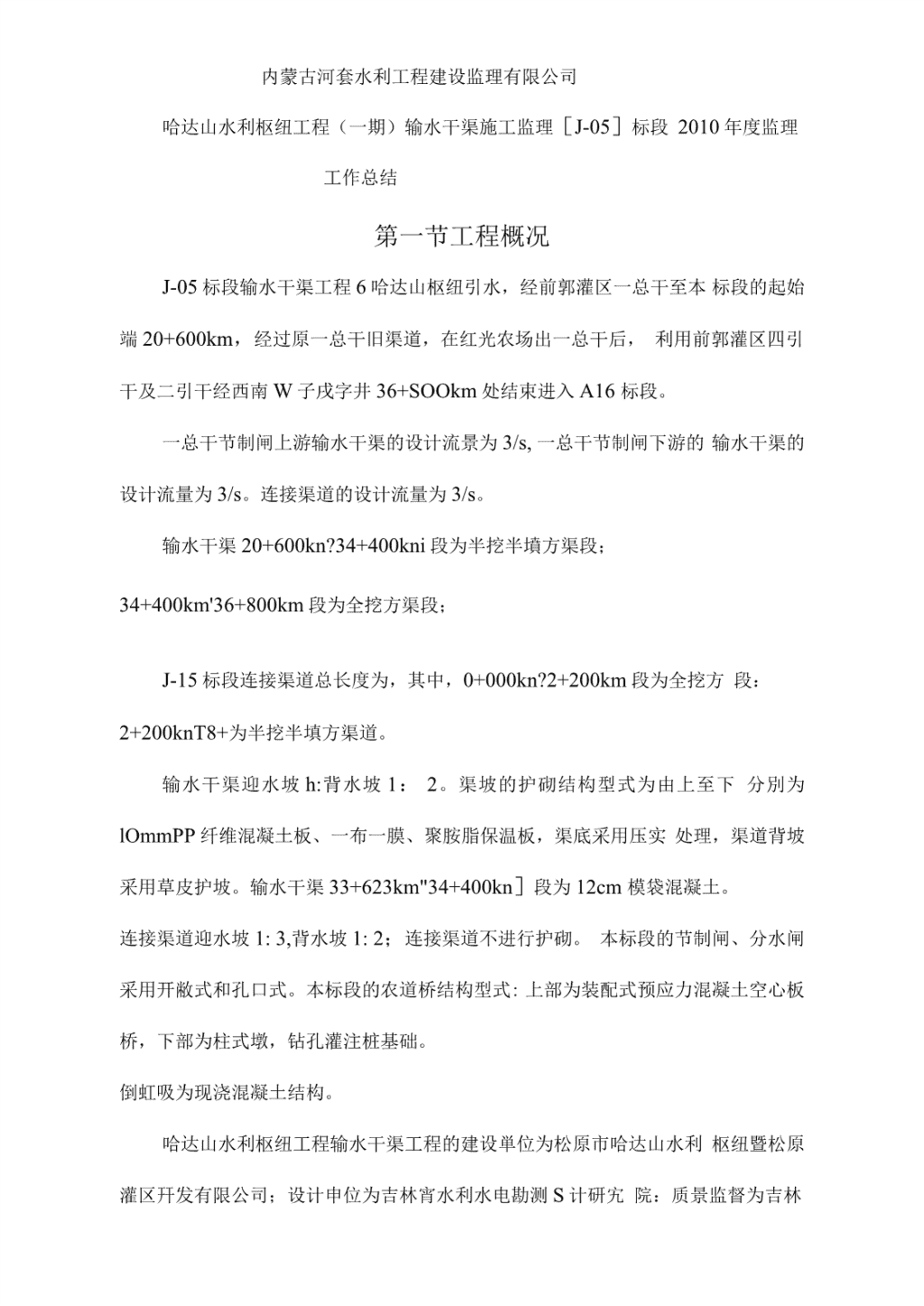

内蒙古河套水利工程建设监理有限公司哈达山水利枢纽工程(一期)输水干渠施工监理[J-05]标段2010年度监理工作总结第一节工程概况J-05标段输水干渠工程6哈达山枢纽引水,经前郭灌区一总干至本标段的起始端20+600km,经过原一总干旧渠道,在红光农场出一总干后,利用前郭灌区四引干及二引干经西南W子戌字井36+SOOkm处结束进入A16标段。一总干节制闸上游输水干渠的设计流景为3/s,一总干节制闸下游的输水干渠的设计流量为3/s。连接渠道的设计流量为3/s。输水干渠20+600kn?34+400kni段为半挖半墳方渠段;34+400km'36+800km段为全挖方渠段;J-15标段连接渠道总长度为,其中,0+000kn?2+200km段为全挖方段:2+200knT8+为半挖半填方渠道。输水干渠迎水坡h:背水坡1:2。渠坡的护砌结构型式为由上至下分別为lOmmPP纤维混凝土板、一布一膜、聚胺脂保温板,渠底采用压实处理,渠道背坡采用草皮护坡。输水干渠33+623km"34+400kn]段为12cm模袋混凝土。连接渠道迎水坡1:3,背水坡1:2;连接渠道不进行护砌。本标段的节制闸、分水闸采用开敝式和孔口式。本标段的农道桥结构型式:上部为装配式预应力混凝土空心板桥,下部为柱式墩,钻孔灌注桩基础。倒虹吸为现浇混凝土结构。哈达山水利枢纽工程输水干渠工程的建设単位为松原市哈达山水利枢纽暨松原灌区幵发有限公司;设计申位为吉林宵水利水电勘测S计研宄院:质景监督为吉林n省水利工程质景监督站:施工单位分别为:中铁十三局集团有限公司、中国水利水电第六工程局有限公司、黄河建工集团有限公司、河南中原黄河工程有限公司。一、合同目标1、工程质量目标:优良工程2、工程进度B标:2009年4月10口至2011年12月31口(含保修期一年)3、工程项目组成:本工程输水干渠段由渠道土方开挖、土方回填、聚胺脂保温板铺设、一布一膜铺设、现浇PP纤维混凝土护坡、草皮护坡、伴渠混凝土路和砂石路、护栏等组成,连接渠道段由土方开挖、土方回堉、砂石路面、护栏等组成。设计变更后,输水干渠J-05标段渠系建筑物共有29座,其中节制闸3座、分水闸1座,引水闸16座,农道桥6座,倒虹吸2座,退水闸1座。第二节监理工作综述二0—0年三月份,我标段监理人员按照合同约定及工程进展需要陆续进场,监理部设总监1名,副总监1名,现场监理工程师S名,监理员7名,监理人员全部符合监埋大纲和工程进展对监埋人员的技术、专业、资质与素质要求,并持证上岗。监理机构实行总监理工程师负责制,代表监理公司直接工程项H的建设监理任务。工作中要求监理人员在监理工作过程中以合同为依裾,以工程质量为n中心,树立“建一处工程,树一座丰碑”的管理理念.以单元工程为基础,施工工序为环节,关键部位和工序实行旁站监理,全过程监理,充分发挥每个监理人员的作用,本着“守法、诚信、公正、科学”的执业准则,做好自己的本职工作。一、监理机构的设置与主要工作人员见监理机构框ra二、监理工作的内容监理工作的内容有“三控”、“三管”、“一协调”。具体内容如下1、质景控制:n质景控制主要采用“预控、程控、终控”的阶段控制方法,在实施质量控制时首先抓“预控”、实现“预防为主”,实现事前控制,消除质量隐患。避免不必要的浪费以及工期的延误。在施工全过程中实施全过程的质景控制,重点部位及关键工序实行旁站监理,并且采集影像资料,保证工程质景以及工程质景的可追溯性。以施工及验收规范、工程验评标准为依裾,督促承包单位全面实现工程项H合同约定的质景H标。在工程完工后,实施“终控”,系统地查阅质检报表和抽检结果,检查签证,对有疑点或漏检部位的复检和补检进行拽制。由于A-13标段的特殊性,目前仍在施工,为了保证工程质景,监理建议施工单位搭棚、生火施工,并且建议在砂石骨料料堆上渴盖草帘进行保温,有必要时采用热水拌和.以提卨混凝土出机温度。混凝土运输午.加装保温套,对仓面输送溜槽进行封闭,以减少混凝土运输过程中的温度损失。浇筑过程中,配备充足的人力物力,在保证浇筑质量的前提下,尽量缩短浇筑及压而成型的作业时间。对成型的混凝土而应尽快采用草帘或保温被进行覆盖保温。选取天气暗好,风力较小,气温相对较卨的时间段进行混凝土浇筑。采取切实有效的措施,保证工程质量,延长工程使用寿命。2、进度控制:根据工程施工建设合冋提出的总工期,要求承包单位编制施工实施计划,编制年、季、月、旬进度B标,阶段进度B标和芥子项H进度H标,并对承包单位的施工总进度计划进行审查。为了按期完工,控制投资,要求承包笮位对施工总进度编制成网络计划,找出施工关键项H并及时调整进度计划。发包人、监理单位,承包单位定期举行会议,根据网络计划检查每旬、每月、每季度、每年工程完成情况和下旬、下月、下季度、下年度的进度安排。为了对进度进行有效控制,必须对进度目标的风险进行分析,对于延误的工期,采取积极的补救措施,及吋加以调整。施丄进度控制贯穿丄程项H实施的全过程,通过对施丄单位的施工组织设计的审核,对其施丄方法及进度计划进行科学的分析论证,确定合理的进度计划,并在施工过程中随吋掌握丄程进展,进行计划值与实际值分析比较修正,提出建议,以确保工程在预计工期内完成。3、投资控制:n在工程施工招标文件的工程景清单项H划分基础上,根据承包商的合同报价和物资采购合同的报价,综合考虑业主的其他支出,协助业主按投资组成和施工区段进行资金分解。协助业主搞好价差调整.新增、变更工程项目支付单价.调整编制和审核签发支付结算凭证,严格执行签证程序,在进度、投资、质景、信息管理均达到要求时,按合问规定最终签证。4合同管理:合冋管理的主要工作任务是要求监理工程师从投资、进度、质景H标控制角度出发,依据有关政策、法律、技术标准和合同条款来处理合同问题。其主要任务:一是在施工招标阶段对招标文件进行认真审定:二是在签定施工承包合同后协助建设单位进行合同管理。5、信息管理:信息管理是指对信息进行收集、整理、分析处理、保存的一种管理活动。信息的收集可采用信息记录表、会议纪要方式获得。信息处理的手段主要是采用电子计算机,可利用它來编制冷种报告,进行规划、决策跟踪检查。6、安全、文明施工管理确立“文明施工、安全第一”的思想,强化“谁承包、谁负责”的原则,充分调动施工单位的主观能动性,并按照招标文件对安全文明施工的有关规定为依据,进行施工现场安全标准化管理,对安全文明施工保证体系、保证制度、安全设施、安全技术进行经常性督促和检查,为实现项H的总体建设H标服务。7、协调n监理工程师在发包人、承包人三方之间的一项主要工作就是协调有关关系,保证工程的顺利进行。同时应做好内部的协调工作,保证工作各环节的正常运作,做好与当地政府机构及人员暂住、治安等方面的协调工作。二、监理工作的程序三、监理工作的方法n本工程监理部按照工程性质,要求施工单位认真做好“三检制”,端正态度,做好工作。同时在施工现场进行旁站、跟踪检测、平行检测、巡视等辅助手段进行检查、检测,保证工程质景。主要的工作制度有:1、技术文件审核巿批制度2、原材料、构配件和工程设备检验制度3、工程质量检验制度4、工程计景付款签证制度5、会议制度6、施工现场紧急情况报卉制度7、工作报告制度8、工程文件管理制度9、其他第三节监理合同履行及监理过程一、监理合同履行情况根据施工进展情况,监理部进场监理人员12人,其中总监1人,副总监1人,监理工程师5人,监埋员4人,司机2人。二、监理过程1、施工单位施工及自检情况综述A-15标段施工及ft检情况2010年主要开工项目(1)渠道工程幵工项H2010年渠道主体工程主要进行了覆盖层清理、全挖段幵挖进行施工降水:具体项目如下:28+200〜32+200段左堤的填筑、28+200^32+200段右n堤的覆盖层清理及土方填筑、32+500^34+200段右堤填筑、32+500^34+200段左堤渠堤覆盖层清理、换填、渠堤填筑,渠道主体衬砌及路面工程等仍然没有进行开工。(2)建筑物工程开工项H西南围子节制闸、西南围子农道桥、西南围子退水闸、莲花农道桥1、2、3、1-4-4、1-4-6引支进水闸。完成形象面貌28+200^32+200段左堤填筑至高程(设计高程)右堤建基而清理完成、垠筑至高程。32+500^34+200段右堤填筑至高程(设计卨程)左堤建基面清理完成、填筑至高程。34+200^35+000全挖段土方开挖按设计戗台以上开挖完成,戗台以下渠底幵挖完成。西南围子节制闸闸室段闸墩以下全部完成,进出口底板全部完成,进口挡墙竖向挡墙浇筑完成。西南围子农道桥盖梁以下全部完成,预制梁完成。西南围子退水闸闸室底板浇筑完成。莲花农道桥1、2、3预制梁完成10根,灌注桩完成12根。1-4-4引支进水闸进口段底板完成,闸室段检修平台以下完成,出口段完成。1-4-6引支进水闸,底板全部完成。各部位完成工程景统计n2009年2010年累计序号施工项目合同量完成景完成景完成景1渠道土方填筑2500m3333000m5335000m'2土方开挖253749268769m5522518m53西南围子节制闸砼0m32958m32958m34西南围子退水闸0117m117m35西南围子农道桥01132m31132m36莲花农场桥1、2、3桥0356m3631m371-4-4引支进水闸砼0109m3109m381-4-6引支进水闸砼061m36lm'.施工申位自检情况项H质景评定情况施工项目统计表表2序号施工部位评定合格单元个数评定优良申-元个数优良率1西南_子节制闸3630%2西南围子农道桥5952%3西南围子退水闸33100%4莲花农道桥144100%5莲花农道桥21412%6莲花农道桥344100%71-4-4引支进水闸151181-4-6引支进水闸119%n9渠道工程11991%原材料及其他试验情况(1)原材料1水泥:采用辽源金刚水泥(集团)松原有限公司生产的P•(散装)和P•(袋装)水泥,共检测6次(其中P•(散装)水泥检测4次,P•(袋装)水泥检测2次)检测结果符合《通用硅酸盐水泥》GB175-2007标准要求。2粉煤灰:采用长春第二热电厂生产的II级粉煤灰,检测3次.检测结果符合《水工混凝土掺用粉煤灰技术规范》(DL/T5005-2007)技术要求。3细骨料:采用松花江流域(引江水)的夭然砂,共检测7次,检测结果均符合GB/T14684-2001和DL/T5144-2001中的标准要求。4粗骨料:A天然骨料采用吉林、白城的天然卵石,其中小石共检测15次;中石共检测11次,检测结果均符合DL/T5144-2001的标准要求。B人工骨料采用双辽小哈拉巴山的人工碎石,共检测3次,检测结果均符合DL/T5144-2001的标准要求。5钢筋母材:采用通化钢铁股份有限公司、西林钢铁集团有限公司等生产的螺纹巾20、中8、中10、巾12、巾14、016、中18、少22、中25、<1)28和光圆06、08、中10、中12、中16,其中螺纹钢筋共抽检:13次,检测结果均符合GB/T228-2002、GB/T232-1999、中的标准要求;光园钢筋共抽检:5次,检测结果均符合GB/T228-2002、GB/T232-1999、中的标准要求。6钢筋焊接:共随机抽取30组申.面焊的钢筋,其螺纹022的钢筋.抽检8组、螺纹中28的钢筋,抽检10组、螺纹中/16的钢筋,抽检12组,检测结果均符合DL/T5169-2002中n的标准要求。(2)外委检测1拌和用水:采用拌和站附近的地下深层水,检测次数:1次。委托单位:前郭县卫生局卫生监督所,检测结果均符介相关技术规范标准要求。2橡胶止水带:采用河北酋衡水大众橡塑有限公司生产的300X8型橡胶止水带,检测次数:1次。委托单位:水利部松辽水利委员会水利基本建设工程质景检测中心,检测结果均符合相关技术规范标准要求。3聚乙烯闭孔泡沫板:采用河北省衡水大众橡塑有限公司生产的L-600型聚乙烯闭孔泡沫板,检测次数:1次。委托申位:黑龙江水利科学研宂院,检测结果均符合相关技术规范标准要求。4钢绞线:采用通钢集团四平钢铁制品有限公司生产的IX型钢绞线,检测次数:1次。委托单位:国家试验机质景监督检验中心,检测结果均符合相关技术规范标准要求。5锚具:采用四平市英力建筑机械有限公司生产的YLM15-4、YLM15-5型锚具,检测次数:芥1次。委托单位:国家试验机质景监督检验中心,检测结果均符合相关技术规范标准要求。6灌注桩:采用低应变法检测桩身完整性,其中西南围子农道桥灌注桩,共检测10根:莲花农场桥3,共检测4根。委托单位:吉林宵公路勘测设计院公路工程试验检测站,检测结果均符合现行有效的技术规范标准要求。(3)砂砾料换基,共检测48组,检测结果均符合相关技术规范和设计要求。(4)土方填筑检测,共检测857组,检测结果均符合相关技术规范和设计要求。(5)混凝土抗压试件:截Ik到11月2□共检测78组,其检测结果均符合设计及相关技术规范要求。nA-15标段投入的人员及主要没备主要进场管理人员有:项目经理1人、项H总工1人、项H副经理1人、现场调度人员2人、现场技术人员15人。土建施工队两个,施工作业人员80人,开挖填筑队1个,70人。投入的主要施工设备见下表。投入的主要施工机械设备表表2序号名称型号或规格单位数景1液压反铲F1立、小松、大宇台52翻斗自卸汽车沃尔沃、解放台303推土机D85、D80、东方红、湿地台54振动碾14t台15汽车吊8t、12t台26混凝土搅拌运输8m3台37钻机台18洒水车8t台19农用旋耕机台110农用破碎机台111拖拉机24kw台112混凝土泵HBT60A台113空压机3m3台114柴油发电机150kw、120kw、50kw、30kw、台1215潜水泵6寸、4寸、3寸、寸、2寸台716深井泵台1217切断机台218调直机台219套丝机台1ZA20电焊机BX1-500、BX1-31522、A—13标段施工及自检情况n2010年主要幵工项H渠道开工项目A-13标段渠道土方工程20+600-28+200左右堤土方开挖、埴筑全线开工,渠道脚槽及衬砌没有进行。(1)建筑物开工项HA-13标段内的所有渠系建筑物全部开工,由于涉及2011年通水问题,今年冬季采取搭设大棚、生火保温的措施,进行冬季施工,保证满足明年的灌溉需要。完成形象而貌A-13标段到目前为止,共完成投资2325万元。其中土方开挖362572m3,砂砾石换基,砼浇筑,钢筋制安,打施工降水井32眼,土方域筑878909m3。具体见下表:汐部位完成工程景统计表2009年2010年序号施工项目合同量累计完成量完成量完成量1覆盖层开挖(弃100m)2184721044773229492土方开挖(自身利用)893302369853263153土方开挖(弃lOOni)99252633236257n4土方填筑(自身利用)2719182719185土方填筑下段取料3137222932696069916一总干节制闸混凝土7一总干分水闸混凝土6696698三引干分水闸混凝土9二引干八引支混凝土10二引干五引支011二引干六引支012二引干七引支013北九引支014北十引支015十引半引支0施工单位原材料及其它检测情况:(1)原材料1水泥:采用长春亚泰集团有限公司生产的P?(散装),共检测4次,检测结果符合《通用硅酸盐水泥》GB175-2007标准要求。2细骨料:采用松花江流域(引江水)的夭然砂,共检测5次,检测结果均符合GB/T14684-2001和DL/T5144-2001中的标准要求。n3粗骨料:n»承oPopaPaPopoPT-HCX]T-HCDCCr-H也旧4[4[4[4[4[4[<兹a>①①COo①①①①也彤雄赵LO鞏OCOS3LOLOS3OS3S3忘S3併>併>萚KS琛2OcoC^JcococoK蝌符藏W州念Y$<厘匣匣w萆萆萆萆萆基wHFHF怒怒怒怒怒$1TPTPw踣栌6、14、*16,共检测1次,检测结果均符合GB/T228-2002、GB/T232-1999、中的标准要求。5钢筋焊接:共检测5组(012、中16、022、巾25、028)检测结果均符合DL/T5169-2002中的标准要求。6外加剂型号为BS-AE型引气减水剂和BS-3型高效减水剂,共检测2次,检测结果均符合《混凝土外加剂》GB8076-2008的标准要求。7拌合用水采用搅拌站附近的地下深层水,检测次数1次,检测结果符合拌合用水的要求。(2)配合比检测1C10垫层砼配合比一组:2C30砼配合比一组:3C40砼配合比一组;©C50砼配合比一组:n⑤C25F300W6砼配合比一组:©C30F300砼配合比一组;⑦M10水泥砂浆配合比一组。(3)外委检测1橡胶止水带:采用河北宵衡水顺鑫橡胶制品有限公司生产的L-1100型橡胶止水带,检测次数:1次。委托单位:吉林省水利水电工程质量检测中心,检测结果均符合相关技术规范标准要求。2钢绞线:采用天津市春鹏建设预应力钢绞线制造有限公司生产的IX型钢绞线,检测次数:1次。委托単位:吉林国立建筑工程检测有限公司,检测结果均符合相关技术规范标准要求。3锚具:采用天津威姆预应力机械有限公司生产的YLM15-4、YLM15-5型锚具,检测次数:各1次。委托申位:吉林国立建筑工程检测有限公司,检测结果均符合相关技术规范标准要求。4灌注桩:采用低应变法检测桩身完整性,菜字村农道桥2共检测外柱14根。委托单位:吉林酋方泰工程基础检测中心,检测结果均符合现行有效的技术规范标准要求。(3)砂砾料换基,共检测9组,检测结果均符合相关技术规范和没计要求。(4)混凝土抗压试件:截Ik到11月16口共检测75组,其检测结果均符合设计及相关技术规范要求。投入的人员及主要设备主要进场管理人员有:项目经理1人、项H总工1人、项H副经理3人、现场调度人员2人、现场技术人员10人。混凝土建筑物劳务施工队两个,施工作业人员80人,机械设备施工队2个,70人。n投入的主要施工设备见下表。投入的主要施工机械没备表表2序号名称型号或规格单位数景1液压挖掘机曰立、小松、大宇厶129翻斗卸汽车沃尔沃、解放、红岩台403推土机D85、D80.东方红、湿地台54汽午吊12t、25t台25钻机台16洒水车St台17柴油发电机120kw、70kw、30kw、20kw厶48潜水泵6寸、4寸、3寸、寸'2寸台79切断机台210调i机台211套丝机台112电焊机BX卜500、BX1-31524、A-11标段施工完成及检测情况标段施工任务根据设计图纸施工任务为:土方幵挖外运108万m土方垠筑9万文字村农道桥1座、砂石路面m防护网6100延m.路缘石12219延m、排水沟延mon2010年度施工任务完成情况完成土方开挖外运105万m3,文字W农道桥完成钻孔灌注桩12个、桩柱接桩4个、桥台2个、耳墙4个、箱梁预制35块。完成砼施工624钢筋制安,完成工程量统计表:2009年完2010年完序号施工项目合同量备注成景成景―-土方工程1土方开挖203841文字W农道桥工程1上部结构混凝土C502上部结构混凝土C403下部结构混凝土C304下部结构混凝土C25总出勤人工4160工口、挖掘机械出勤1645工口、土方运输机械出勤300工日。投入的主要施工设备表:n己使用型号及规数制造购置检修设备名称台时格量厂名年份情况数装载机2m:2厦工20044500完好载重汽车5t1天津20034400完好蛙式夯实机15天津20041980完好发电机组50kw2无锡20041800完好发电机组lOOkw2无锡20035000完好发电机组30kw2天津20035000完好强制搅拌机2山东20054000完好电子配料秤3斗2山东20054500完好It翻斗车It10洛阳20054500完好插入式振捣器20郑州20072500完好插入式振捣器15郑州20072500完好潜水泵3kw3沈阳20072500完好冲击钻机CZ、22型2洛阳20035000完好钢筋弯曲机20KW1沈阳20042500完好钢筋切断机巾6-401沈阳20043000完好钢筋调直机4-14kW1山东20043000完好电焊机25KVA2天津20042150完好挖掘机915台自卸汽12n车推土机3完成工程总投资元,其中:合同合价项目714336元、桥工程2222532元、土方工程元。、工程质景检测文字村农道桥砼试取样63组,全部合格;土方幵挖平整度、边坡坡比检测10组全部合格。委托吉林省水利水电勘测设计研宂院检测中心做了砂石骨料、钢筋、水泥、引气减水剂质景检测(各1组):砂料常规质景检测,检测结果符合规程规范要求。卵石(5-20)常规质量检测,检测结果符合规程规范要求。卵石(20-40)常规质量检测,检测结果符合规程规范要求。碎石(5-10)常规质量检测,检测结果符合规程规范要求。碎石(10-20)常规质景检测,检测结果符合规程规范要求。水泥物理性能质景检测,检测结果符合GB175-2007的要求。水泥物理性能质量检测.检测结果符合GB175-2007的要求。钢筋HRB公称直径28、钢筋HRB公称直径25、钢筋HRB公称直径20、钢筋HRB公称直径16、钢筋HRB公称直径12、钢筋HRB公称直径10、钢筋R235公称直径16、钢筋R235公称直径10、钢筋R235公称直径8、钢筋R235公称直径6、(机械性能质景检测,检测结果符合GB/T228-2002GB./T232-1999的要求。引气减水剂BS-AE型、BS-3型性能质景检测,检测结果符合《混凝土外加剂》GB8076-2008标准要求。委托吉林雀水利水电勘测设计研宄院检测中心做了混凝土及砂浆配合比试验:C50砼配合比:用亚泰鼎鹿水泥,碎石二级配。nC4◦砼配合比;用亚泰鼎鹿水泥,卵石二级配。C30砼配合比;用亚泰鼎鹿水泥,卵石二级配。C30,F300砼配合比:用亚泰鼎鹿水泥,卵石二级配。M15砂浆配合比:用亚泰鼎鹿水泥。委托吉林酋华科工程质景检测有限公司做了钢绞线检测试验:钢绞线1XT5224-2003质量检测,检测结果符合GB/T5224-2003、GB/T14370-2000标准要求。三、监理平行检测情况保证工程质景有五大因素,即人工、材料、机械、方法、环境,原材料的合格与否,对工程质景起决定性的作用,为此,监理部制定了详细的原W料检验细则,杜绝不合格W料进场。1、A一15标段土方检测:土料S9组,合格89组。原材料检测:水泥:水泥3组,合格3组。水泥1组,合格1组。骨料:砂子1组,合格1组。中石1组,合格1组。小石2组,合格2组。碎石1组,合格1组。钢筋15组粉煤灰1组n橡胶II:水带1组闭孔板1组引气剂1组减水剂1组焊件3组.钢绞线1组混凝土检测:试块20组2、A一13标段土方检测:土料158组.合格158组。原材料检测:水泥:水泥1组,合格1组。骨料:砂子1组,合格1组。石子3组,合格3组。钢筋7组,合格7组。引气减水剂1组,合格1组。防冻液1组,合格1组。橡胶止水带1组,合格1组混凝土检测:试块10组,合格10组。3、A一10标段原材料检测:水泥:水泥1组,合格1组。水泥1组,合格1组。骨料:砂子1组,合格1组。中石1组,合格1组。小石1组,合格1组。碎石2组,合格2组。卵石4组,合格4组。闭孔板1组,合格1组。n钢绞线1组。合格1组。钢筋12组,合格12组。止水带1组,合格1组。焊件5组,合格5组。混凝土检测:试块17组,合格17组。4、A一11标段原材料检测:水泥:水泥1组,合格1组。水泥1组,合格1组。骨料:卵石3组,合格3组。砂子1组,合格1组。碎石1组,合格1组。焊件3组,合格3组。钢绞线1组,合格1组。钢筋10组,合格10组。混凝土检测:试块7组,合格7组。2010年施工单位ft检、监理单位平行检测数最汇总表施工单位自检监理平行检验原材土方碾压试块灌注桩检土方碾试块料标段原材料(组)(组)(组)测(根)压(组)(组)(组)A10041751403117All0206380217A139448(待348001581510定)nA15905997814893320第四节投资控制投资控制:根据施工单位工程款支付申请,认真检测核实己完工程景,以合同为依据,进行计量支付。截止H前,本年度进行工程工程进度月支付23期。第五节施工安全与环境保护施工安全与环境保护:在监理部的严格要求和施工单位的密切配合下,通过对进场人员加强安全生产教育和提卨环境保护意识,并且进行不定时的检査督促,真正做到安全生产、文明施工。在施工中没有安全事故和污染破坏环境的事件发生。第六节儿点建议内蒙古河套灌区和吉林省前郭灌区有济多相似之处,例如冻胀情况、地下水情况、作物轮灌情况,施工有效工期等,A-13标段总长度,只有不受灌溉影响,今冬备的土料明年春天不能及时上堤摊铺、碾压,渠道断面不能及时形成,影响后续工程的进行。2011年春天施工期很短,而且气温不稳定,建议采用现浇和预制结合的施工措施.通水段宜采取预制的方法施工,A-15标段同样存在备土不能及时碾压的问题。西南_子节制闸下游采取模袋施工,节制闸上游采取现浇板施丄.由于A-15标段的施工受四引干的影响,局部渠道只能进行一面坡的施工,宜采取现浇和衬砌结合的方法施工,加快工程进度,确保工程2011年十门底完工,*?_口发挥工程效益。第七节工程大事记n4月1曰A10标段复工4月10日A13标段复工建设单位在红星牧场组织开会,主要议题:要求A13、A15标5月8□段保证原有灌排系统通畅5月13日王部长检査A13标段对原有灌排系统的恢复情况5月20日监理到莲花农场核对灌排系统恢复工程5月26日All标段复工5月26日姜局长沿干渠全线调研召开哈达山水利枢纽工程幵工动员大会,有业主、设计、监理、施工单6月6□位主要负责人参加6月8曰业主、设计、质检、监理对A15标段西南_子节制闸基础面验收6月9□质监站检查各标段施工现场召开A15标段西南围子节制闸技术交底会,有有业主、设计、6月12闩监理、施工单位主要负责人参加6月15日苗总到A13、A15标段检查工作召开模袋护坡、伴渠路、防护网技术交底会,有业主、设计、监理、施6月20□工单位主要负责人参加6月24闩A13标段土方填筑面碾压试验6月24日A15标段复工召开关于渠基填土及检测指标专题会,参建人员:业主苗金和、赵家耕、张子文,质监站王玉成、设计程玉辉、马建国、宋宝玉李成军,监理J04李杨赵雪峰J05张兴龙、施工单位nA12、A13、A15标段项目经理、技术负责人哈达山管理局姜国凡局长及监察局到A13标段检查指导工作施工单位到建管局汇报施工情况及存在问题监理单位到建管局汇报工作情况8月1口-8月参加由建设单位组织的防护区的抗洪抢险15曰召开关于施工图纸及设计变更的会议,参加人员:业主、设计、8月26日监理、施工单位技术负责人省质监站检查施工现场情况省质监站在哈达山二楼会议室检查监理内业资料姜局长、苗总带队沿渠线各施工单位现场调研.对工程质景、进度以及文明施工提出了具体要求All标段停工—松辽委、质检站检查施工现场及施工、监理单位内业资料附件:附件一:A-10标段2010年输水干渠及渠道建筑物完成情况统计表附件二:A-11标段2010年输水干渠及渠道建筑物完成情况统计表附件三:A-13标段2010年输水干渠及渠道建筑物完成情况统计表附件四:A-15标段2010年输水干渠及渠道建筑物完成情况统计表附件五:J-05标段渠系建筑物布置简图n内蒙古河套水利工程建设监理有限公司哈达山水利枢纽工程(一期)输水干渠施工监理[J-05]标段二0—0年月十八曰
查看更多

相关文章

您可能关注的文档
