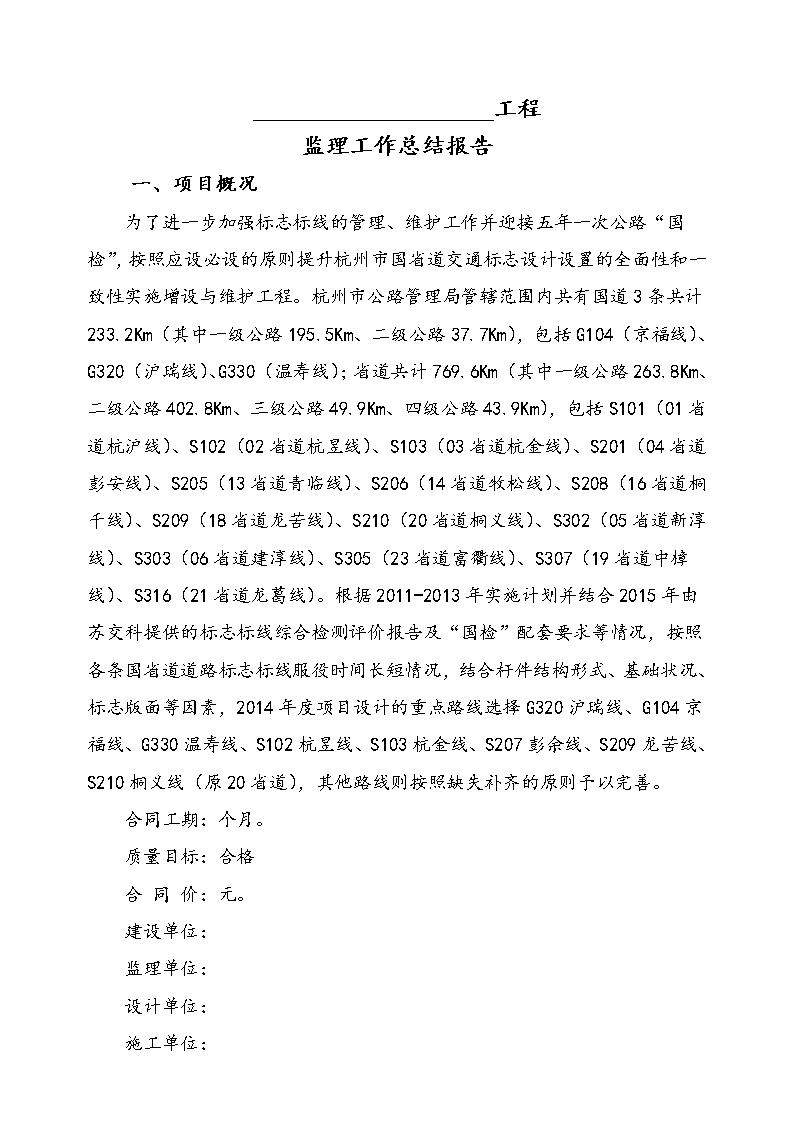

2014年杭州市国省道交通标志标线增设和维护工程施工监理工作总结材料

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

2014年杭州市国省道交通标志标线增设和维护工程施工监理工作总结材料

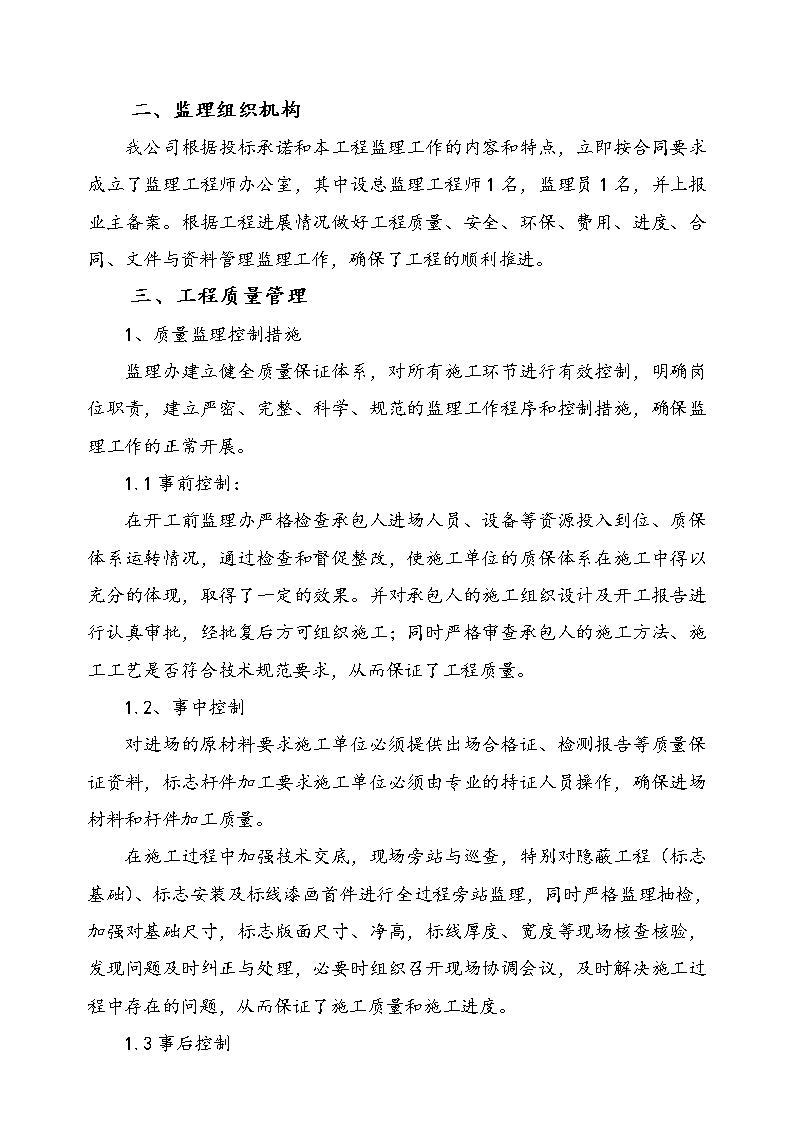

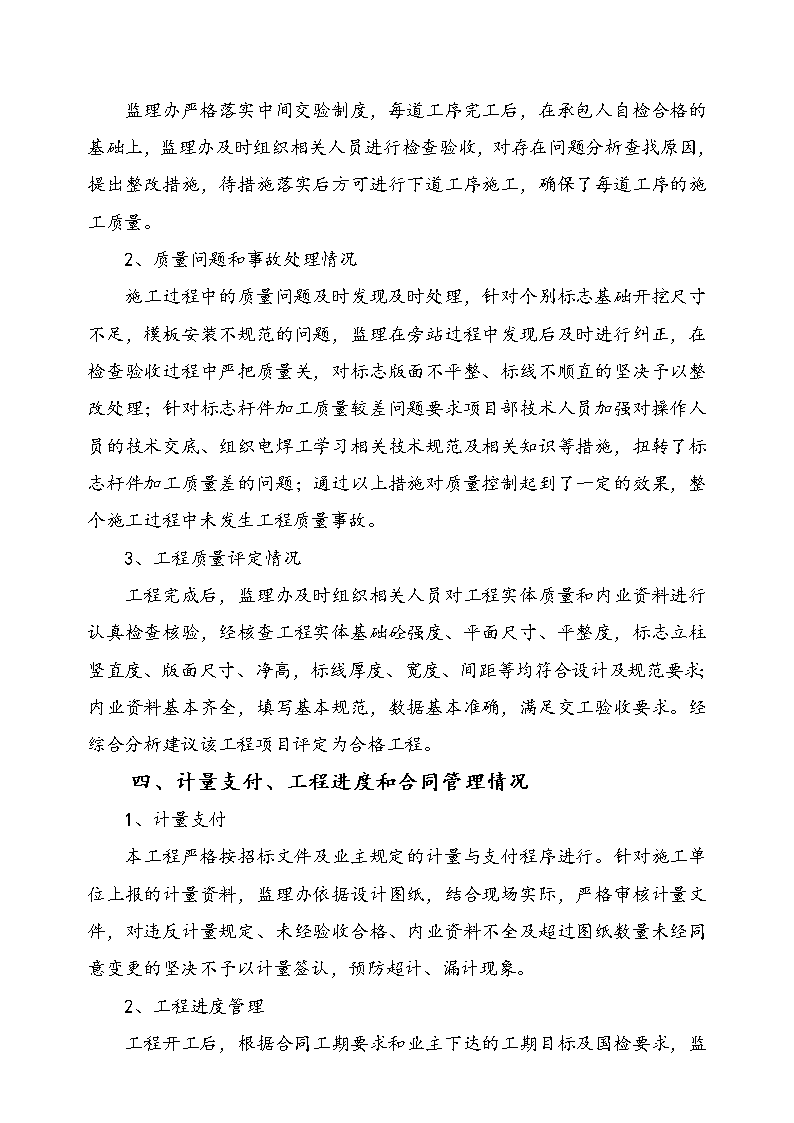

工程监理工作总结报告一、项目概况为了进一步加强标志标线的管理、维护工作并迎接五年一次公路“国检”,按照应设必设的原则提升杭州市国省道交通标志设计设置的全面性和一致性实施增设与维护工程。杭州市公路管理局管辖范围内共有国道3条共计233.2Km(其中一级公路195.5Km、二级公路37.7Km),包括G104(京福线)、G320(沪瑞线)、G330(温寿线);省道共计769.6Km(其中一级公路263.8Km、二级公路402.8Km、三级公路49.9Km、四级公路43.9Km),包括S101(01省道杭沪线)、S102(02省道杭昱线)、S103(03省道杭金线)、S201(04省道彭安线)、S205(13省道青临线)、S206(14省道牧松线)、S208(16省道桐千线)、S209(18省道龙苦线)、S210(20省道桐义线)、S302(05省道新淳线)、S303(06省道建淳线)、S305(23省道富衢线)、S307(19省道中樟线)、S316(21省道龙葛线)。根据2011-2013年实施计划并结合2015年由苏交科提供的标志标线综合检测评价报告及“国检”配套要求等情况,按照各条国省道道路标志标线服役时间长短情况,结合杆件结构形式、基础状况、标志版面等因素,2014年度项目设计的重点路线选择G320沪瑞线、G104京福线、G330温寿线、S102杭昱线、S103杭金线、S207彭余线、S209龙苦线、S210桐义线(原20省道),其他路线则按照缺失补齐的原则予以完善。合同工期:个月。质量目标:合格合同价:元。建设单位:监理单位:设计单位:施工单位:n二、监理组织机构我公司根据投标承诺和本工程监理工作的内容和特点,立即按合同要求成立了监理工程师办公室,其中设总监理工程师1名,监理员1名,并上报业主备案。根据工程进展情况做好工程质量、安全、环保、费用、进度、合同、文件与资料管理监理工作,确保了工程的顺利推进。三、工程质量管理1、质量监理控制措施监理办建立健全质量保证体系,对所有施工环节进行有效控制,明确岗位职责,建立严密、完整、科学、规范的监理工作程序和控制措施,确保监理工作的正常开展。1.1事前控制:在开工前监理办严格检查承包人进场人员、设备等资源投入到位、质保体系运转情况,通过检查和督促整改,使施工单位的质保体系在施工中得以充分的体现,取得了一定的效果。并对承包人的施工组织设计及开工报告进行认真审批,经批复后方可组织施工;同时严格审查承包人的施工方法、施工工艺是否符合技术规范要求,从而保证了工程质量。1.2、事中控制对进场的原材料要求施工单位必须提供出场合格证、检测报告等质量保证资料,标志杆件加工要求施工单位必须由专业的持证人员操作,确保进场材料和杆件加工质量。在施工过程中加强技术交底,现场旁站与巡查,特别对隐蔽工程(标志基础)、标志安装及标线漆画首件进行全过程旁站监理,同时严格监理抽检,加强对基础尺寸,标志版面尺寸、净高,标线厚度、宽度等现场核查核验,发现问题及时纠正与处理,必要时组织召开现场协调会议,及时解决施工过程中存在的问题,从而保证了施工质量和施工进度。1.3事后控制n监理办严格落实中间交验制度,每道工序完工后,在承包人自检合格的基础上,监理办及时组织相关人员进行检查验收,对存在问题分析查找原因,提出整改措施,待措施落实后方可进行下道工序施工,确保了每道工序的施工质量。2、质量问题和事故处理情况施工过程中的质量问题及时发现及时处理,针对个别标志基础开挖尺寸不足,模板安装不规范的问题,监理在旁站过程中发现后及时进行纠正,在检查验收过程中严把质量关,对标志版面不平整、标线不顺直的坚决予以整改处理;针对标志杆件加工质量较差问题要求项目部技术人员加强对操作人员的技术交底、组织电焊工学习相关技术规范及相关知识等措施,扭转了标志杆件加工质量差的问题;通过以上措施对质量控制起到了一定的效果,整个施工过程中未发生工程质量事故。3、工程质量评定情况工程完成后,监理办及时组织相关人员对工程实体质量和内业资料进行认真检查核验,经核查工程实体基础砼强度、平面尺寸、平整度,标志立柱竖直度、版面尺寸、净高,标线厚度、宽度、间距等均符合设计及规范要求;内业资料基本齐全,填写基本规范,数据基本准确,满足交工验收要求。经综合分析建议该工程项目评定为合格工程。四、计量支付、工程进度和合同管理情况1、计量支付本工程严格按招标文件及业主规定的计量与支付程序进行。针对施工单位上报的计量资料,监理办依据设计图纸,结合现场实际,严格审核计量文件,对违反计量规定、未经验收合格、内业资料不全及超过图纸数量未经同意变更的坚决不予以计量签认,预防超计、漏计现象。2、工程进度管理n工程开工后,根据合同工期要求和业主下达的工期目标及国检要求,监理办认真审核承包人提交的施工组织设计和进度计划,提出切实可行的意见和建议,及时进度计划调整,并报业主同意后督促施工单位执行。工程实施中为保证工程有计划、有步骤、循序渐进、均衡施工,要求施工单位每周上报进度完成情况,查找进度滞后原因及时进行调整,并根据迎国检需要及时调整施工重点线路,增加施工队伍,在确保国检需要的前提下加快施工进度。同时监理办要求现场监理工程师严格监理,在保证工程质量的前提下热情服务,帮助施工单位出谋划策,统筹安排施工,做到及时检验施工报检项目,使得工程施工顺利进行,圆满完成了业主委托的监理任务。3、合同管理监理办严格依据合同文件对施工单位合同执行情况进行管理,有效的维护了业主和承包商的合法利益。在施工过程中定期对承包商履约情况进行检查,确保施工单位质保体系的正常运转。在执行监理任务的过程中,监理办坚持以合同为依据,严格按合同条款实施监理,监理人员认真学习和熟悉合同条款及设计文件,并随时掌握合同执行情况和动态,力求在合同执行过程中少发生争议,有效的保证了合同的履行。本工程未发生分包、转包现象。五、工程变更情况本工程实际完成工程量:单柱式交通标志1525套,双柱式标志2套,单悬臂式标志55套,双悬臂式标志1套,道口标注480根,热熔标线204949.9㎡,清除标线44516㎡,橡胶缓冲带8453米,新增更换版面471块,更换基础及立柱15块,改移标志15块,贴字膜131处,拆除版面2块,拆除回收标志618套,改移版面6块,二维码电子标签4000片,广角镜17处,矫正版面98处,突起路标4800个(其中普通道钉1000个,自发光道钉3800个),实际完成工程量金额14160170元,较合同工程量金额(14192192元)有所减少。但未发生工程质量、特性、位置、尺寸和施工工艺变化。六、安全、环境保护监理工作情况n1、安全管理方面根据本工程特点,监理办将施工临时用电、安全保通作为监理安全工作的重点,督促承包人完善施工安全保证体系和各项管理制度,落实安全生产责任目标和安全经费,加强对施工人员“三级”安全教育和安全技术交底,配备必要的安全保护用品,加强日常安全巡视,督促施工单位在施工点设置安全警告标志和施工标志牌,督促操作人员佩戴安全绳、安全帽,规范施工人员安全操作行为,当发现安全隐患时,及时制止并督促整改,消除安全隐患,确保施工安全。通过施工单位的严格管理和现场监理的不懈监督,各项措施落实到位,施工期间未发生任何大小事故。2、环境保护方面根据合同文件环保要求,督促施工单位建立健全环保体系,对标志基础开挖的弃土、标志安装遗留的废弃物要求及时予以清理并运至指定地点,保证工完料净,恢复至原貌。本工程的环保工作通过各单位的不懈努力,施工期间未发生环保事故。七、对设计单位、施工单位和建设单位评价2014年杭州市国省道交通标志标线增设和维护工程现已完工,在施工监理过程中离不开业主、设计、施工单位对监理工作的大力支持和配合,遇到工程技术难点,业主、设计、施工单位更与我们监理相互协商,制定科学、合理的技术方案,督促承包人实施,确保了工程进度、质量,为工程的顺利完成提供了保证;总之,工程如期保质地顺利完成有他们的功劳和汗水。在此对业主及相关单位表示感谢。八、监理工作体会n我公司承监的2014年杭州市国省道交通标志标线增设和维护工程项目,在各级领导及业主的关心支持下,通过施工单位的大力配合,监理办全体员工的积极努力,保质保量地完成了施工监理任务,为工程划上了一个圆满的句号,在对本工程的质量、进度、费用控制、合同管理、安全环保管理等方面取得了一定的成绩,同样也丰富了施工监理经验。通过本工程的施工我们更加明确:监理工作必须始终遵循“严格监理、优质服务、科学公正、廉洁自律”的原则;施工监理过程中必须严格按规范和监理程序办事,加强廉政建设、安全环保管理等。当然在今后的工作中我们还要不断加强自身的业务学习,提高业务能力和责任心,一如既往地做好各项监理工作。九、附件:施工照片nnnn2014年杭州市国省道交通标志标线增设和维护工程监理办2015年12月
查看更多

相关文章

您可能关注的文档
