桥梁监理工作实施细则

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

桥梁监理工作实施细则

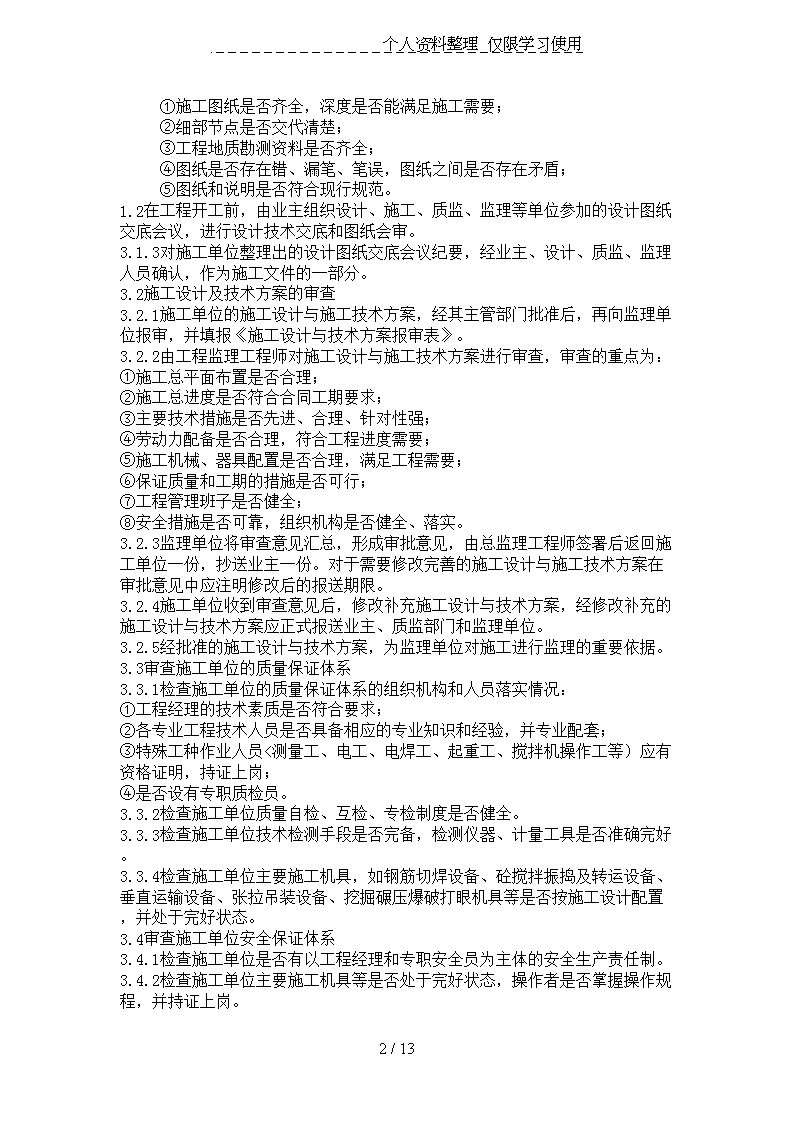

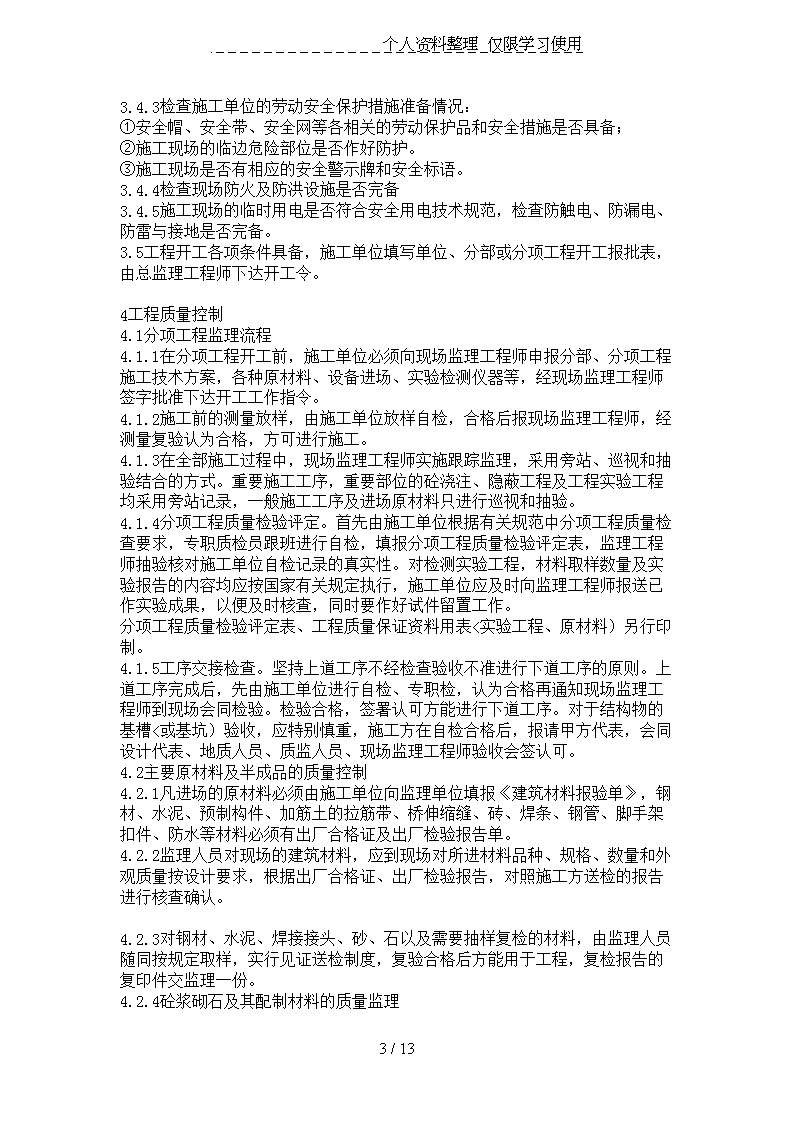

个人资料整理仅限学习使用桥梁监理工作实施细则三门峡宏兴建设工程咨询有限公司:马翾为保证桥梁监理工作的顺利进行,实现工程建设的质量、进度、投资三大控制目标,作好工程的合同和信息管理工作,协调业主、施工、监理及工程有关协作单位之间的工作关系,依据工程建设监理合同、工程技术资料及国家有关法规,制订本细则。1、编制依据及适用范围1.1编制依据①《公路工程施工监理规范》钢筋混凝土、预应力混凝土结构的施工质量监理       13/13n个人资料整理仅限学习使用模板安装后各种几何尺寸必须符合设计要求,做到牢固可靠,在浇筑过程中不得走样变形。       各种型号的钢筋必须与设计要求符合,绑扎焊接成型后各种钢筋的长度、数量、变化点的距离。主筋和连接筋的绑扎、焊接质量、间距必须符合设计要求,经监理检查签证后方可浇筑混凝土。       砼的配合比必须严格控制,每盘材料用量计量拌和,振捣合理,不得出现离析现象。       每一台班机拌砼,作试块不得少于三组,每组3块。       拆模后不得出现蜂窝麻面现象,更不能出现空洞现象,若出现时不得私自涂抹,待有关单位联合检查统一措施后方可进行处理。       预应力混凝土工程质量的检验,除一般混凝土、钢筋混凝土工程的应有检验工程外,尚应进行钢筋冷拉、预应力钢材编束、孔道预留、施加预应力、孔道压浆等工程的施工检验以及预应力钢材张拉机具、锚夹具的质量检验。⑦    13/13n个人资料整理仅限学习使用砼浇筑后应采取蓄水、草袋覆盖洒水、防冻、蒸汽等养护措施,养护龄期为28天。   <3)立柱、横系梁、帽梁、T梁、肋型板、空心板及拱箱预制的质量监理构件预制A.平整预制场地,预制场的大小、位置应在施工设计中列入整体场地布置图中。B.后张法预应力砼T梁的预制台座应坚固,无沉陷,台座各墩间距应适宜,以保证底模挠度不大于2mm。梁跨径大20m时,应按设计设置反拱。C.拱箱预制应选择合适的预制形式<卧立式)及工艺,因为拱箱是主要受力构件,预制质量的好坏,对拱箱安装精度和受力有很大的影响,不管采用哪种方式预制,均要求拱箱尺寸<包括外形及钢筋尺寸)准确,中线必须在同一平面内,混凝土质量符合设计规定。
