大埠头资江大桥监理工作细则

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

大埠头资江大桥监理工作细则

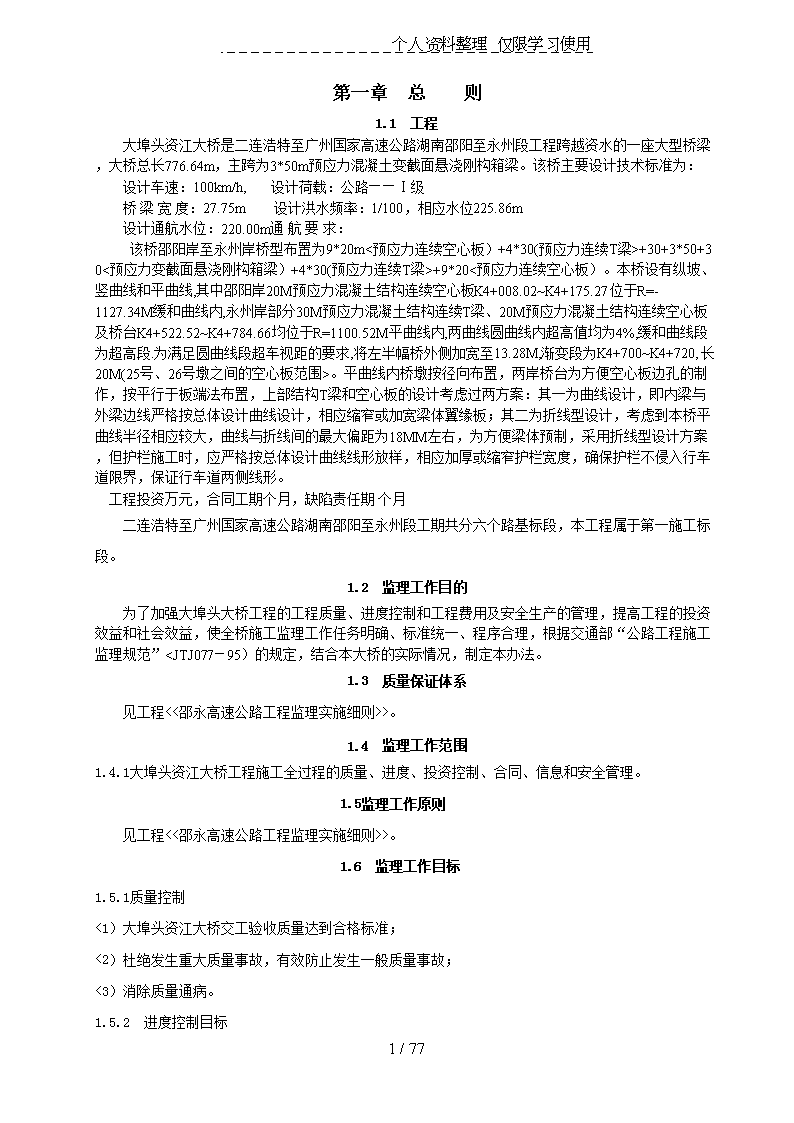

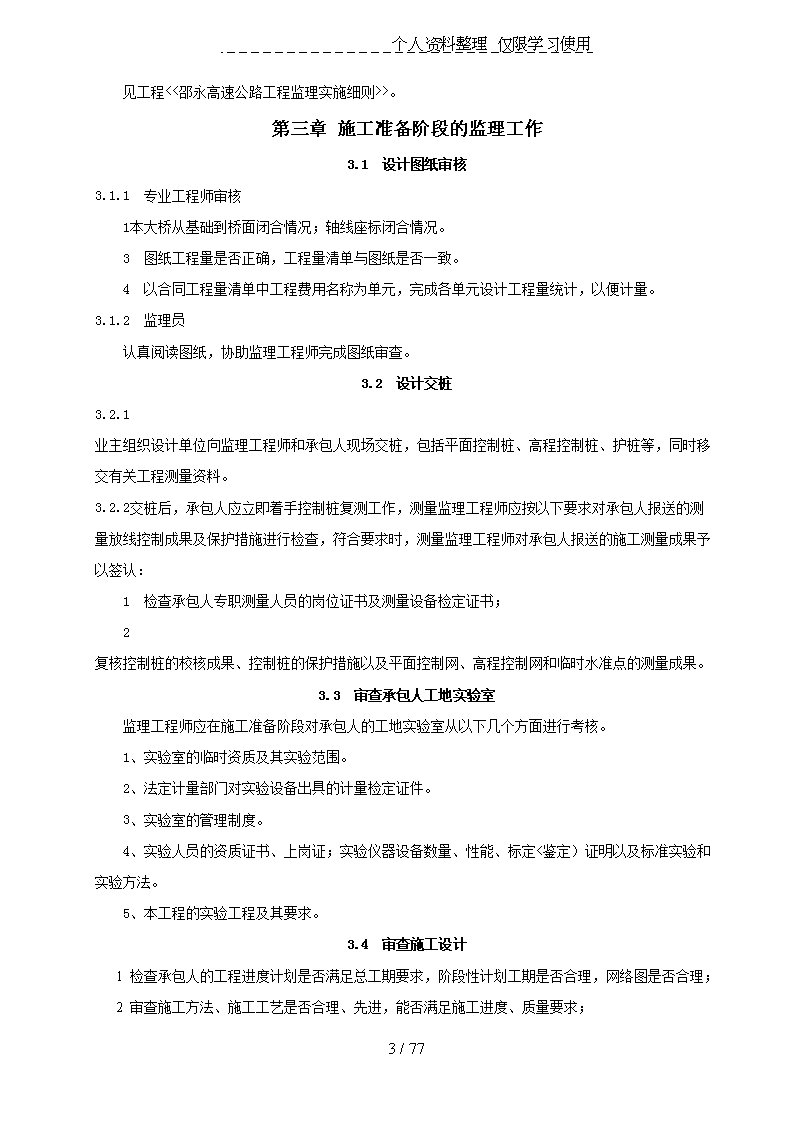

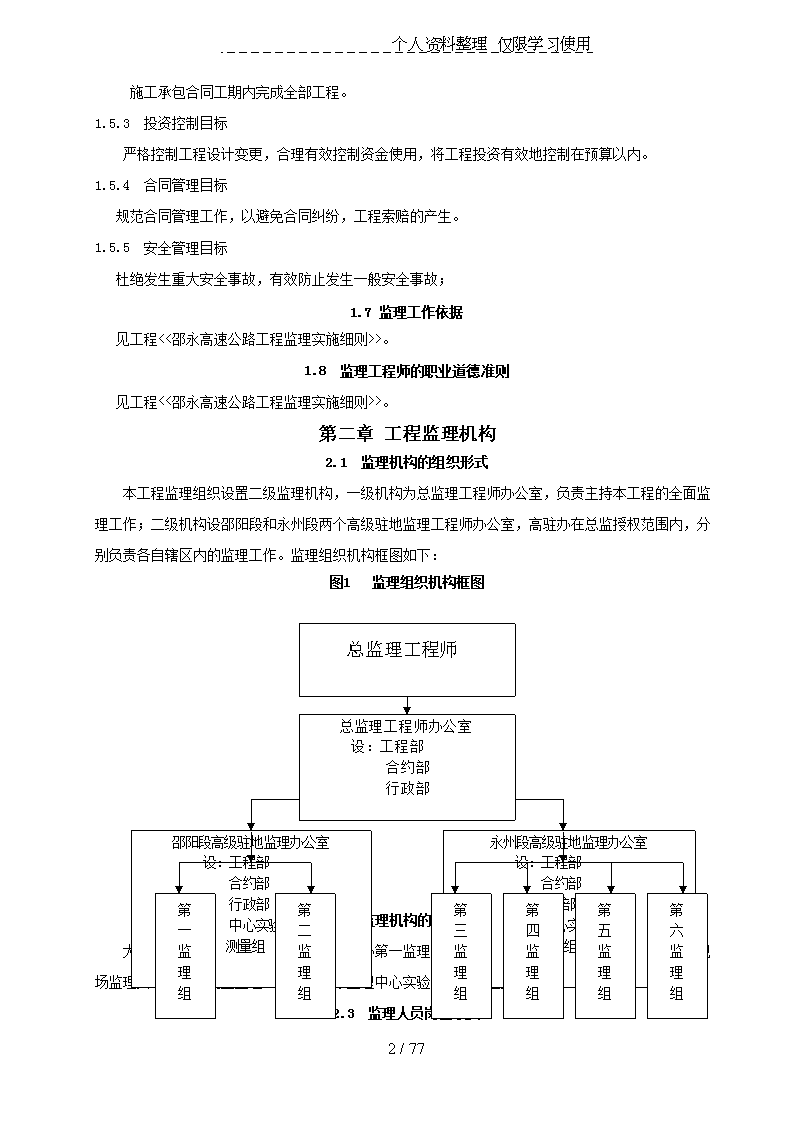

个人资料整理仅限学习使用第一章总则1.1工程大埠头资江大桥是二连浩特至广州国家高速公路湖南邵阳至永州段工程跨越资水的一座大型桥梁,大桥总长776.64m,主跨为3*50m预应力混凝土变截面悬浇刚构箱梁。该桥主要设计技术标准为:设计车速:100km/h,设计荷载:公路——Ⅰ级桥梁宽度:27.75m设计洪水频率:1/100,相应水位225.86m设计通航水位:220.00m通航要求:该桥邵阳岸至永州岸桥型布置为9*20m<预应力连续空心板)+4*30(预应力连续T梁>+30+3*50+30<预应力变截面悬浇刚构箱梁)+4*30(预应力连续T梁>+9*20<预应力连续空心板)。本桥设有纵坡、竖曲线和平曲线,其中邵阳岸20M预应力混凝土结构连续空心板K4+008.02~K4+175.27位于R=-1127.34M缓和曲线内,永州岸部分30M预应力混凝土结构连续T梁、20M预应力混凝土结构连续空心板及桥台K4+522.52~K4+784.66均位于R=1100.52M平曲线内,两曲线圆曲线内超高值均为4%,缓和曲线段为超高段.为满足圆曲线段超车视距的要求,将左半幅桥外侧加宽至13.28M,渐变段为K4+700~K4+720,长20M(25号、26号墩之间的空心板范围>。平曲线内桥墩按径向布置,两岸桥台为方便空心板边孔的制作,按平行于板端法布置,上部结构T梁和空心板的设计考虑过两方案:其一为曲线设计,即内梁与外梁边线严格按总体设计曲线设计,相应缩窄或加宽梁体翼缘板;其二为折线型设计,考虑到本桥平曲线半径相应较大,曲线与折线间的最大偏距为18MM左右,为方便梁体预制,采用折线型设计方案,但护栏施工时,应严格按总体设计曲线线形放样,相应加厚或缩窄护栏宽度,确保护栏不侵入行车道限界,保证行车道两侧线形。工程投资万元,合同工期个月,缺陷责任期个月二连浩特至广州国家高速公路湖南邵阳至永州段工期共分六个路基标段,本工程属于第一施工标段。1.2监理工作目的为了加强大埠头大桥工程的工程质量、进度控制和工程费用及安全生产的管理,提高工程的投资效益和社会效益,使全桥施工监理工作任务明确、标准统一、程序合理,根据交通部“公路工程施工监理规范”>。1.4监理工作范围1.4.1大埠头资江大桥工程施工全过程的质量、进度、投资控制、合同、信息和安全管理。1.5监理工作原则见工程<<邵永高速公路工程监理实施细则>>。1.6监理工作目标1.5.1质量控制<1)大埠头资江大桥交工验收质量达到合格标准;<2)杜绝发生重大质量事故,有效防止发生一般质量事故;<3)消除质量通病。1.5.2进度控制目标77/77n个人资料整理仅限学习使用施工承包合同工期内完成全部工程。1.5.3投资控制目标严格控制工程设计变更,合理有效控制资金使用,将工程投资有效地控制在预算以内。1.5.4合同管理目标规范合同管理工作,以避免合同纠纷,工程索赔的产生。1.5.5安全管理目标杜绝发生重大安全事故,有效防止发生一般安全事故;1.7监理工作依据见工程<<邵永高速公路工程监理实施细则>>。1.8监理工程师的职业道德准则见工程<<邵永高速公路工程监理实施细则>>。第二章工程监理机构2.1监理机构的组织形式本工程监理组织设置二级监理机构,一级机构为总监理工程师办公室,负责主持本工程的全面监理工作;二级机构设邵阳段和永州段两个高级驻地监理工程师办公室,高驻办在总监授权范围内,分别负责各自辖区内的监理工作。监理组织机构框图如下:图1监理组织机构框图总监理工程师总监理工程师办公室设:工程部合约部行政部永州段高级驻地监理办公室设:工程部合约部行政部中心实验室测量组邵阳段高级驻地监理办公室设:工程部合约部行政部中心实验室测量组第三监理组第四监理组第五监理组第六监理组第二监理组第一监理组2.2监理机构的人员配备大埠头资江大桥监理工作,由邵阳高驻办第一监理组负责。配备1名桥梁专业监理工程师和1名现场监理员。实验、测量监理工作由高驻办监理中心实验室和测量组负责。2.3监理人员岗位职责77/77n个人资料整理仅限学习使用见工程<<邵永高速公路工程监理实施细则>>。第三章施工准备阶段的监理工作3.1设计图纸审核3.1.1专业工程师审核1本大桥从基础到桥面闭合情况;轴线座标闭合情况。3图纸工程量是否正确,工程量清单与图纸是否一致。4以合同工程量清单中工程费用名称为单元,完成各单元设计工程量统计,以便计量。3.1.2监理员认真阅读图纸,协助监理工程师完成图纸审查。3.2设计交桩3.2.1业主组织设计单位向监理工程师和承包人现场交桩,包括平面控制桩、高程控制桩、护桩等,同时移交有关工程测量资料。3.2.2交桩后,承包人应立即着手控制桩复测工作,测量监理工程师应按以下要求对承包人报送的测量放线控制成果及保护措施进行检查,符合要求时,测量监理工程师对承包人报送的施工测量成果予以签认:1检查承包人专职测量人员的岗位证书及测量设备检定证书;2复核控制桩的校核成果、控制桩的保护措施以及平面控制网、高程控制网和临时水准点的测量成果。3.3审查承包人工地实验室监理工程师应在施工准备阶段对承包人的工地实验室从以下几个方面进行考核。1、实验室的临时资质及其实验范围。2、法定计量部门对实验设备出具的计量检定证件。3、实验室的管理制度。4、实验人员的资质证书、上岗证;实验仪器设备数量、性能、标定<鉴定)证明以及标准实验和实验方法。5、本工程的实验工程及其要求。3.4审查施工设计1检查承包人的工程进度计划是否满足总工期要求,阶段性计划工期是否合理,网络图是否合理;2审查施工方法、施工工艺是否合理、先进,能否满足施工进度、质量要求;77/77n个人资料整理仅限学习使用3审查承包人的管理人员和工程技术人员是否与投标文件相符,如有变更,替换人员的资格应不低于被替换人员;4审查承包人进场的施工机械设备的数量、型号、规格、生产能力和完好率与投标文件是否相符;各种施工机械设备的配套与施工技术是否相适应;5审批、检验主要材料的料源、料质和进场计划,对不合要求的材料监理工程师有权拒绝使用,并责令承包人限期清退出场。审查承包人混凝土的施工配合比;6审批承包人的质量保证体系承包人应建立完整的以自检为主的质量保证组织体系,并有专职负责质量保证和自检工作的质检工程师;各级专职自检人员应由施工经验丰富、具有中级以上专业技术资称,熟悉实验的技术人员担任,以保证按规范要求进行每道工序,并参与施工中、完工后的措施和方案;7审查承包人做好安全施工、环保的措施和方案。3.5分包单位资质审查如果存在分包工程,则监理工程师应在施工准备阶段对分包单位资格进行审核,内容包括:1分包单位的营业执照、企业资质等级证书,特殊行业施工许可证、国外<境外)企业在国内承包工程许可证。2分包单位的业绩。3拟分包工程的内容和范围。4专职管理人员和特殊作业人员的资质证、上岗证。第四章工程质量控制工作4.1质量监理工作的内容施工阶段的质量监理是影响工程质量的关键,在这阶段质量监理应本着“主动监理,预防为主”的原则进行控制。施工阶段主要由承包人按施工技术规范、设计图中要求的施工方法及经监理工程师批准的施工方案来实施工程,以达到设计的要求和质量标准,监理内容为:4.1.177/77n个人资料整理仅限学习使用参与交桩和设计交底工作,向承包人书面提供控制点等资料,进行现场交验并验收承包人的施工放样,审查承包人提交的复测结果。4.1.2监督和检查承包人建立健全质量保证体系和安全保证体系。4.1.3检查承包人的施工工艺和方法是否符合技术规范的要求;是否按监理工程师审批的方案进行施工。4.1.4检查,检验施工中所使用的原材料是否符合技术规范规定的材料技术指标。4.1.5按施工程序旁站,对每道工序、每个部位进行质量检查和现场监督,对重要工序进行全过程旁站,对质量符合施工合同规定的部分和全部工程予以签认;对不符合质量要求的工程,有权要求承包人返工或采取其它补救措施,以达到合同规定的技术要求。4.1.6尽早发现和制止可能影响工程质量的任何因素或质量事故苗头,对施工中发现的质量缺陷或质量事故进行调查处理。当缺陷或事故经处理达到设计和技术规范要求后,批准承包人继续施工。4.1.7使用业主提供的软件,在计算机网络中进行质量信息收集、整理、处理和反馈工作。4.2质量监理工作的程序施工监理程序是监理工程师为了使工程施工或管理按一定的规程和顺序进行的工作步骤,施工人员和监理人员必须遵守<详见第十三章),其主要程序见下页质量控制程序框图<图2)。4.2.1审查开工报告。在各分部工程<单位、分部及分项工程的划分见表2)开工前14天,承包人必须按总监办要求的内容及格式事前向高级驻地办提交开工申请报告,除按第十三章要求的表格填写外,还应提出测量资料、实验资料、施工设计等基础资料,监理员和专业工程师审查后,提出审查意见报高级驻地监理工程师审批。承包人提出开工申请进行下道工序返工不合格施工单位自检填报工程质量检验报告单单合格签认工程质量检验单报告单77/77n个人资料整理仅限学习使用合格分项工程完工不合格审查开工申请单每道工序完工合格不合格施工单位自检合格不合格填报《中间交工证书》合格监理工程师检查、汇总工程质量检验报告单签发《中间交工证书》中间计量图2质量控制程序框图监理工程师在审查、审批承包人开工申请报告时,应对承包人所报资料应逐项进行检查,并掌握以下原则:1)开工时需采用的设计图纸必须经过复核无误;2)人员、机械设备、材料不足不准开工;3)未经检验认可的材料不准使用;4)施工工艺、施工方案必须保证质量符合设计及规范要求。5)前道工序未经检验后道工序不准开工。4.2.2工序自检报告承包人质量自检人员应按照监理工程师批准的工艺流程和提出的工序检查程序,在每一道工序完工后,首先进行自检,自检合格填报有关施工的原始记录表,工程质量检验报告单,提请监理工程师进行检查认可。4.2.3工序检查认可监理工程师接到承包人的工序检验申请后,应立即对承包人申请检验的工序进行检查验收完成抽检工作并签认原始记录表和工程质量检验报告单,如验收合格同意承包人进行下道工序,对不合格的工序应指示承包人进行缺陷修补、返工或采取其它补救措施。前道工序未经检查认可,后道工序不得进行。4.2.4分项工程完工检验认可承包人按表2分项工程分类完工后,承包人质量检验工程师、技术主管对已完工的分项工程组织有关人员自检,自检合格后,按第十三章要求的表格内容填写工程质量检验报告单,并对该分项工程所有原始记录表,有关质量检验报告单及检验申请批复单报高级驻地监理工程师。高级驻地77/77n个人资料整理仅限学习使用监理工程师接到报告后,组织有关监理人员与承包人自检人员一起对完工分项工程进行检查验收,验收合格后,对质量检验报告单进行签认,如不合格,则令承包人进行缺陷修补、返工或其他补救措施。未经检验或检验不合格的分项工程,不得进行下一分项工程工程的施工。4.2.5监理工程师主动动态控制按照监理工程师职责,高级驻地监理工程师经常巡视工地,专业监理工程师要每天巡视工地,监理员要时刻巡视工地,及时发现承包人的施工是否符合施工规范要求,各种检测、测量是否符合设计或规范要求,质量自检系统是否正常运转,可以防止质量缺陷,把可以预料的问题或不规范施工的问题,事前提醒承包人采取有效的措施或制止承包人暂停施工,避免造成不必要的返工。表2邵永高速公路工程单位、分部及分项工程的划分单位工程分部工程分项工程路基工程<每施工段)路基土石方工程(2km路段>土方路基,石方路基,软土地基,土工合成材料处治层等排水工程(2km路段>管节预制,管道基础及管节安装,检查(雨水>井砌筑,土沟,浆砌排水沟,跌水,急流槽,等小桥及符合小桥标准的通道,人行天桥,渡槽(每座>基础及下部构造,上部构造预制、安装或浇筑,桥面,栏杆,人行道等涵洞、通道(2km路段>基础及下部构造,主要构件预制、安装或浇筑,填土,总体等砌筑防护工程(2km路段>挡土墙,墙背填土,锥、护坡,导流工程等大型挡土墙基础,墙身,墙背填土,总体等路面工程(每施工段>路面工程(2km路段>底基层,基层,面层,垫层,联结层,路缘石,人行道,路肩,路面边缘捧水系统等桥梁工程③(大、中桥每座>基础及下部构造(每墩、台>扩大基础,桩基,承台,沉井,桩的制作,钢筋加工安装及安装,墩台身(砌体>浇筑,墩台身安装,墩台帽,台背填土,支座垫石和挡块等上部构造预制和安装主要构件预制,其他构件预制,钢筋加工及安装,预应力筋的加工和张拉,粱板安装,吊杆制作和安装等上部构造现场浇筑钢筋加工及安装,预应力筋的加工和张拉,主要构件浇筑,其他构件浇筑,悬臂浇筑等总体、桥面系和附属工程桥梁总体,桥面防水层施工,桥面铺装,钢桥面铺装,支座安装,搭板,伸缩缝安装,大型伸缩缝安装,栏杆安装,混凝土护栏,人行道铺设,灯柱安装等防护工程护坡,护岸,导流工程,砌石工程等引道工程路基,路面,挡土墙,小桥,涵洞,护栏等交通安全设施标志(5km路段>标志标线、突起路标(5km路段>标线,突起路标等护栏、轮廓标(5km路段>波形梁护栏,混凝土护栏,轮廓标等防眩设施(5km路段>防眩板、网等隔离栅、防落网(5km路段>隔离栅、防落网等4.3质量监理工作的方法与措施4.3.1测量复测测量工作要贯穿于施工的全过程,它是监理工程师质量控制的重点之一,监理工程师要加强测量工作的复查,对放线所依据的控制点都要经过严格复查,并严格遵照第十一章的要求执行。77/77n个人资料整理仅限学习使用4.3.2实验检测实验检测的重点是控制好各种原材料的实验检测工作,以保证工程所用材料都是合格材料。在施工前,监理工程师对各种实验数据认真进行复核,批准使用范围,在施工中,监理工程师要督促承包人对所施工工程取样进行实验证实和完工后进行实验检测,并独立抽检证实,详见第十章要求。4.3.3现场监理现场监理是指监理工程师对施工过程全方位进行主动动态跟踪,随时检查原材料质量、施工方法、施工程序、施工工艺、机械设备、配合比是否与被批准的相符,并对承包的实验方法,取样方法及测试数据进行检查、监督。检查隐蔽工程和关键工序的施工质量,对工程质量有重大影响,有特殊要求的工序或质量不稳定的工序,及时发现隐患,避免或减少质量缺陷的发生。检查、督促承包人按设计图纸和技术规范要求施工,对工程质量实行监控。现场监理主要包括以下内容:1驻地监理工程师应在施工期间每天对施工现场进行巡视,现场发现并处理施工质量问题;2对承包人施工的隐蔽工程、重要工程部位、重要工序及工艺,应由专业监理工程师或监理员实行全过程的旁站监督,及时消除影响工程质量的不利因素;3驻地监理人员<监理员、测量监理人员)应全环节地对每道施工工序结束后及时进行检查和认定,并现场监督承包人的试样抽取及施工记录。4.3.4指令性文件监理工程师通过书面指令文件对承包人的施工质量进行控制,包括监理工程师对承包人的原材料、混凝土配比、施工方案、施工机械设备等方面的批复文件、工程变更、补充技术标准,要求以及一些通知、会议纪要、备忘录、情况通报等,监理工程师运用这些指令性文件给承包人指出施工中存在的问题或质量事故的苗头,提醒承包人加以注意和改进,提出对质量问题的处理意见或对承包人提出的处理意见的批复等。4.4各分项工程质量监理重点在大埠头资江大桥开工前,专业监理工程师应要求承包人报送重点部位、关键工序的施工工艺和确保工程质量的措施,专业监理工程师在此基础上根据施工技术规范以书面形式明确该分项工程的监理重点并组织有关监理人员讨论学习。4.4.1桥梁工程的监理要点1一般方法1)对77/77n个人资料整理仅限学习使用所有隐蔽工程和重点部位、重要工序实施全过程旁站,并以照片记录保存。在基础施工阶段,监理人员必须全过程旁站监督,对钻孔灌注桩从成孔到验孔、清孔、下笼至灌注,每一工序都坚持旁站,并做好检查记录。在钻孔时,要经常观察地质情况的变化,及时做出反应。2)对所有使用材料进行抽检,在承包人自检合格的基础上,监理人员按要求的频率进行抽检,抽检的时间一般安排在每一批材料进场时、每一分项工程开工前、贮存条件变化时、对材料有疑问时或达到规定数量时。3)对所有的施工工艺和施工方案进行审批,并制定出工艺执行的精度和要求达到的标准,即把“质量至上”这一大目标分解为每一工艺执行中要达到的小目标,以把好工序操作关来保证工序质量,以把好分项质量来保证分部质量,以对分解目标的高标准要求来保证总体目标的实现。4)对所有的工序检验制定检验标准、检验频率、检验方法和检验内容。并根据合同文件和规范要求,制定供具体操作、执行的标准与流程,并下发给承包商和监理人员,以利工作。5)对砼工程,要求承包商在保证内在质量同时,着力提倡外观精美,具体在施工中,必须制定模板的制作、安装评定标准,确保外观精美;砼振捣时严格按规定标准进行,确保振捣密实,无蜂窝、麻面、离析。6)树立样板工程,注意推广好的经验及做法,带动本工程的整体工程质量。在每一分项工程全面开工前,先进行样板段实验,经业主和监理共同检查验收评比,树立样板,再全线推广。7)对于桥梁伸缩缝、防撞护栏等直接影响行车舒适或路容美观的施工工程,监理工程师应同承包商共同提出比规范要求更高的质量目标,例如在安装伸缩缝时对定位值的精确计算,安装温度与湿度的测定,预留槽的清理,以及伸缩缝砼的养生等,监理工程师应与承包商成立课题小组,及早动手,共同攻关,以从根本上避免行车跳动、伸缩缝过早损坏等问题的出现。2、桥梁工程监理的质量预控要点2.1钢筋工程1)承包人完成钢筋工程并递交自检合格报告后,监理应在监理程序规定的时间内检查并批复。2)应对照设计图纸,检查钢筋数量、规格、长度、所在位置、绑扎和焊接质量。3)注意钢筋在模板内定位及牢固情况,保证混凝土保护层厚度。4)焊接件按规范要求取样,注意取样代表性,去除焊接处焊皮。77/77n个人资料整理仅限学习使用5)防止脱模剂污染钢筋。2.2支架和模板工程2.2.1模板工程1)模板进场后,宜逐块检查是否平整,边角是否整齐,桥梁边、角的位置宜制作特殊形式的模板;2)模板拼装时应注意模板拼接缝的处理;3)模板拼装就位后,应先核对设计文件,检查总体尺寸及高程,再检查模板支撑、定位牢固情况,然后看各细部拼缝情况,表面平整度以及图刷脱模剂情况;4)宜提示承包人外露面模板以及脱模剂是影响桥梁工程外观的重要环节;5)注意预埋件及预留孔道设置。2.2.2支架工程1)承包人支架设计应包括构件和支架整体的强度、刚度和稳定性,以及地基强度验算.支架荷载设计是单根立杆荷载要求≤30KN,否则应调整立杆步距.验算模板及其支架在自重和风荷载等作用下的抗倾覆稳定性时,验算稳定系数不得小于1.3.2>支架基底地基处理根据地基软弱情况,要求在宽出支架基底周边2m范围内换填一定厚度的砂砾,并用压路机碾压实,如在压实过程中有翻浆成弹簧现象,应重新换填并提高换填厚度.换填砂砾碾压完成后要求检测地基承载力符合设计要求或大于300Kpa.换填后基底顶面应高出周围原地面至少30cm,要求顶面平整并留有一定的双向坡度,防止聚水.在周边挖设排水沟,使基底周围的积水排至远离支架处.3>支架搭设支架边线要求大于现浇梁轮廓每侧1.0m以上,并且支架最窄搭设宽度不得小于5m,以确保其稳定.支架底座不得直接座落在大面上,要求垫设尺寸50cm*20cm*6cm<长*宽*厚)的方木或砼预制块或宽度大于15cm的反扣槽钢。支架立杆步距在梁底腹范围内不得大于.9m,翼板范围内不得大于1.2m,连接层高不得大于1.2m,高度大于5m的立杆要求在纵横方向每5排设置剪刀式撑拉杆固定,以确保支架稳定。4)支架上模板安装如采用竹胶板底模,其方木间距不得大于0.5m,如采用组合钢模底模,其方木间距不得大于1.2m。上、下层方木交错处应用耙钉紧固。底模、侧模翼板模平整度用2m直尺检查不大于3mm77/77n个人资料整理仅限学习使用,模板间错台不大于2mm,模板接缝要求用机械泥打平。5)预压在底模安装完成后,应按设计要求进行相当于梁体重量的荷载预压,并在预压过程中观测记录加载和卸载时支架的弹塑性变形量。梁底标高设置,除考虑设计要求的预拱度外,还应按预压沉降量观测结果的最大值设置预留高度。2.2.3支架、模板的监理方式<1)总监理工程师审核并批复支架设计方案,安排必要的复核验算。承包人应在收到批复或监理同意后,方可安排支架材料和架设;<2)支架安装完毕后,监理组织验收,但对于多跨连续箱梁来讲,可以就支架、模板、堆载<实际为吊载)三个环节,由承包人提供一个梁底预加拱度观察方案。现场监理除现场察看支架、模板安装情况外,还应直接按预加拱度值观察结果,审批确认支架和模板安装质量,即在堆载完毕后,梁底<模板顶面)提供正确的设计标高和满足要求的预加拱度。<3)支架、模板检查完毕由专业工程师批复抽检报告后,即可进行下道工序施工。3混凝土工程<1)混凝土工程开工准备钢筋工程和模板工程已通过验收,监理已签批转下道工序意见后,承包人应申请要求监理检查混凝土工程开工准备情况。a.考察拌和机械、人员配置情况,混凝土供料及浇注速度与施工工程量适应情况,备用机械、电力<或发电机)准备情况;b.混凝土结合部位清洗情况;c.现场检查砂、石材料含水量,调整工地配合比;d.高标号或重要部位混凝土,可指令试拌,观察混凝土和易性及粘稠度情况,现场监理检查同意后,方可正式浇注。<2)浇筑混凝土1)拌和a检查材料称量、配合比执行情况;b拌和方法包括材料倒入顺序、外加剂加入方法、拌和效果。现场监理应经常目测拌和情况,发现异常立即复核配合比执行情况、坍落度情况,见明显离析等不合格砼应指令废弃;77/77n个人资料整理仅限学习使用c现场测试,按合同规范和设计要求频率进行,必要时可加大抽捡频率,内容由:混合料温度<冬季施工),坍落度、坍落度经时损失。试件制作应注意取样代表性,取样数量应按标准养生、现场养生、28d强度试件和其它<如7d)强度试件等因素决定。2)浇筑应该按合同规范及现场情况,检查混凝土运输、浇筑、振捣等工艺。a禁止过于简单工艺,直到影响混凝土质量的施工手段;b浇筑中,应注意混凝土撞击钢筋,造成灰浆、骨料分离情况。视落差情况应设置漏斗、串筒。即使承台上浇筑也不允许用铁锹抛扔。漏斗、串筒不准直接架设在钢筋或模板上;c振捣工艺,应专人专职,按层次顺序进行。注意振捣机具配置情况。D发生停电或振捣器损坏等突然事故,应立即起用备用发电机,不得长时间放置不顾;E确定合理的施工缝留置位置及保证施工缝质量;F注意浇筑中模板和钢筋的位移、变形情况。3)养生和脱模1)应检查养生方法和养生时间,注意及时组织养生,即使在模板覆盖阶段,也应及时充分保持湿润状态。2)独立直立的墩、柱用塑料薄膜制成完整不透气的套,密封包裹是一种理想养生方法。4)钢筋混凝土工程质量验收1)钢筋混凝土工程质量验收,应按合同规范以及有关验收标准进行;2)钢筋混凝土工程质量验收内容应包括:a工程的平面位置、高程、几何尺寸要求;b试件的28d强度报告;c工程的外观质量;d钢筋、模板以及混凝土施工过程中的自检报告,监理批复意见;e监理现场抽捡记录及监理日志,但该内容不提供给承包人,由监理汇总保存。3)钢筋混凝土工程施工中,现场监理签批的转下道工序意见,不能代表该工程验收意见。4)钢筋混凝土工程拆模后,未经监理工程师批准,严禁修补涂抹。5)钢筋混凝土工程监理方式1)混凝土工程施工中,必须全过程旁站。77/77n个人资料整理仅限学习使用现场监理可就现场材料配合比执行,混凝土拌和、浇筑和养生等项,向承包人提出建议、意见,或要求采用必要措施,增加材料实验或试件制作频率等,明显不符合的拌和物可指令废弃。当情况严重并直接影响工程质量或安全时,可指令停止浇筑,但该指令应由监理工程师在监理程序规定时间内书面或口头确认。浇筑预制第一片梁时或浇筑连续箱梁混凝土时,专业监理工程师必须现场旁站;2)确实存在的质量问题,现场监理只能同意修补轻微的蜂窝,小面积麻面、裂缝等情况应呈报驻地监理工程师及上级监理共同研究解决。严重的质量问题,比方一片梁的报废,应由业主会议专题研究决定。4基础工程现场监理必须阅读并了解设计提供的工程地质资料,在明挖基础或钻孔过程中,核对地质情况,如由地质剖面图或其它途径得知基础地基下有涌泉、流沙等特殊地质情况存在时,宜告诉承包人或考虑准备有关措施。当基底地质与设计文件不符或测定基底承载力不能满足设计要求时,监理应会同业主、设计单位共同研究解决。1)明挖基础时,应除满足基础尺寸、标高要求外,尚应考虑排水、施工工艺、施工安全等因素;检查承包人基底承载力测试工作,审核实验报告,并应全部进行平行实验。5钻孔灌注桩监理要点:5.1开钻前监理工程1)场地要平整密实,软地基、水中要搭建坚实的工作平台;2)泥浆池、沉淀池要设置合理,能保证泥浆循环畅通;3)护筒周围要用粘土夯填密实,检测护筒标高及桩位中心,将护桩引至护筒边缘作好标记,护筒顶面须高出原地面30cm以上,并高于地下水位1.5—2.0m以上。要求护筒平面位置偏差≤5cm,倾斜度偏差<1%;4)钻机就位要检查钻头中心对正桩位中心;5)检查粘土质量,制备符合钻机性能要求的泥浆;6)导管要事先进行水密实验和承压实验,最好采用内径≥30cm、螺旋卡口连接的导管,并按全长进行试拼装、编号。5.2成孔后检查工程:1)成孔后要进行孔径、倾斜度、孔深、孔底沉渣厚度、成孔中心位置、清孔后泥浆指标等六项指标;2)检查钢筋笼制作质量,钢筋笼安装要检查孔口焊接质量、中心位置、高程,保证钢筋笼固定牢靠;3)安装导管要计算好长度,保证导管底部距孔底距离在30—50cm.77/77n个人资料整理仅限学习使用5.3灌注水下砼检测工程:1)检查砼坍落度,达到要求方可浇筑;2)浇筑首批砼时要保证导管埋深不≤1m;继续浇筑过程中要注意检测砼面位置及导管埋深,保持导管埋深在2—6m之间,超过6m要及时拆除导管。在灌注即将结束时要保持导管埋深大一些,以便砼下落不畅时提升导管最小埋深不≤2m,避免段桩事故。浇筑结束要保证砼面高于系梁底高程0.5—1.0m,保证以后凿除砼质量。<3)砼浇筑过程中要注意观察孔内水位情况,避免塌孔造成断桩事故。6系梁及承台监理要点:<1)验收桩头砼。要求桩头砼下凿到均匀密实的砼面,大面平整,标高符合设计要求,松散砼要清理干净。<2)检查砂浆垫层。要求平整,标高符合要求,尺寸满足支立系梁模板要求。砂浆垫层应较桩头砼顶面略低3-5cm。<3)初验墩柱钢筋笼,验收桩柱钢筋的焊接质量。要求桩顶锚固筋要按设计角度调整好,并用螺旋筋绕好。<4)验收系梁及承台钢筋绑扎,将桩头、垫层清理干净后再支立模板。<5)系梁模板支立要求位置、几何尺寸、保护层厚度等符合设计要求,大面平整,接缝严密,支撑牢靠。<6)检查砼施工。浇筑砼前要用清水润湿桩头,施工过程中控制砼坍落度符合要求,砼和易性要好,分层浇筑,振捣密实,不漏振不过振;观察模板定位情况;随机制备砼试件;浇筑完成后接柱砼面要求拉毛,砼面密实平整。<7)检查砼养生,防止砼面收缩开裂。7墩柱监理要点:<1)验收墩柱钢筋笼,检查柱中心位置及垂直度。<2)支模前检查接柱砼面,凿除松散砼,并冲洗干净。<3)检查立柱模板。要求接缝平整、拼接严密,尺寸符合设计要求,脱模剂涂刷均匀。<4)验收立柱模板安装。检查定位精度、竖直度、钢筋保护层厚度符合要求。77/77n个人资料整理仅限学习使用<5)检查砼施工。要求用串筒下料,串筒底部距已浇筑砼面不超过2m。柱顶砼面要求拉毛。<6)检查砼养生,特别是柱顶保湿措施要到位,避免砼开裂。8盖梁监理要点:<1)底模、侧模在安装前要验收。检查尺寸、平整度、接缝处理等方面符合要求。<2)支立底模后,检查底模标高、横坡是否满足设计要求,要求大面平整,接缝无错台,拼接严密,特别是接柱处必须填塞密实、可靠,确保不漏浆。<3)检查柱顶中心及盖梁轴线、钢筋骨架投影放样符合设计。<4)盖梁钢筋骨架成型后进行验收。特别注意检查焊缝质量及弯起筋位置。<5)安装盖梁钢筋后对骨架定位进行检查。柱子顶锚固筋按设计角度调整好,安装盖梁钢筋后用箍筋绕好。<6)侧模安装完毕后进行验收。检查侧模,要求接缝无错台,拼接严密;检查钢筋保护层厚度;检查预埋件、预埋筋位置符合要求<±5mm)。端模要采取可靠措施加固牢靠。<7)检查砼施工。(8)检查砼养生。侧、底面可涂刷养护剂,顶面可采用覆盖保湿。9支座垫石和挡块监理要点<1)支座垫石和挡块支模要求定位准确,尺寸符合设计要求,要标出砼面位置。边挡块模板支设不能有任何扭曲,防震挡块要用定型模板。<2)小体积砼浇筑要求采用可靠有效的振捣措施,收面时采用水平尺检查。浇筑完成后及时覆盖多层麻袋洒水养生。每工作班制取一组砼试件。<3)养生3天后,逐个进行检查。要求砼面密实,无蜂窝麻面,边角整齐,无裂缝,位置、四角标高符合设计要求。如有不满足上述情况的,立即凿除重新浇筑。<4)支座位置放样后安装支座,对于重要构造物监理工程师应逐个支座检查复核,检查是否有脱空现象并及时处理。10预制梁、板监理要点:77/77n个人资料整理仅限学习使用<1)检查底座,要求尺寸符合要求,边线整齐,预拱度设置符合设计,对拉螺栓预留孔要与模板位置一致。<2)侧模、端模进行试拼装检查。要求接缝严密无错台,各条棱线直顺,无波浪起伏,大面平整,无锈迹。端模角度与设计锚垫板角度一致。每周转一定次数就要进行一次检查、校正。<3)检查底板。要求清洗干净,无杂物,接缝用泥子打平。采用塑料板时,要检查与底板粘贴紧密,无破洞、鼓包及皱折。伸缩缝梁端注意设置楔形块,预埋支座钢板。<4)检查腹板、底板钢筋;重点检查正弯距波纹管定位,要求位置准确,使用门型筋定位,保证砼浇筑过程中不移位;钢绞线要求事先进行编束,整束穿过波纹管,保证在管内不缠绕,每根钢绞线都要编号。5)支立内模、侧模、端模,绑扎顶板钢筋、负弯矩波纹管。内模检查定位要牢靠,底部支垫钢筋凳,侧面与侧模要有顶挡,顶部压杠要求间距不超过1.5M,要紧压内模;检查侧模和端模,重点检查上下对拉螺栓要拉紧,支撑设置要牢靠,翼板边线顺直,预留钢筋位置正确,止浆措施有效,重点防止底板、端部、翼板跑浆、走形;检查顶板钢筋;重点检查负弯距管及正、负弯距锚垫板定位,要求定位准确,角度符合设计,锚垫板与模板要连接紧密,设止浆垫,管口要封堵,防止砼进入。<6)检查防撞墙预埋筋、通讯管架预埋钢板,伸缩缝预埋筋、通气孔、泄水孔的设置是否符合设要求。<7)砼浇筑过程中有专人检查对拉螺钉拴及顶杠是否松动、避免跑模漏浆现象。检查顶部压杠的稳定性,防止内模上浮。<8)检查砼养生,保证养护期。<9)端头、翼板湿接缝处要在砼强度达到80%后进行细致凿毛,除去浆面,露出均匀密实砼面。11后张法预应力张拉监理要点<1)砼强度要达到设计要求才能进行张拉施工。一般正弯矩张拉要求砼强度达设计标号90%,负弯矩张拉要求砼强度达到设计标号100%。77/77n个人资料整理仅限学习使用<2)千斤顶、油泵、压力表要求配套标定使用。<3)张拉前梁底与底板粘连处要提前整齐凿开。<4)按设计要求两端张拉,正弯矩要求两腹板对称张拉。<5)张拉程序:初应力<10%-15%)--二倍初应力—终应力<100%-105%,由实测伸长值确定)--持荷--锚固。<6)张拉时两端千斤顶加载要大致相等。<7)伸长值测量要求两端同时进行,初应力的伸长值以初应力至二倍初应力的伸长值推出,最终计算实测伸长值应与设计伸长值相差在6%范围内。如超出此范围应停止张拉,分析确定原因,采取相应措施后再行张拉。两端伸长值应大致接近。<8)张拉前要用套管卡紧夹片,张拉过程中,张拉人员要随时观察锚具、夹片及千斤顶的位置。<9)张拉完24小时内应完成孔道压浆。<10)要在压浆开始前至少1天按净浆配比进行试拌,按桥规附录方法测定稠度,3h和24h泌水率和膨胀率,要求最大泌水率<3%,3h泌水控制在2%,24h泌水应完全吸收,净浆稠度14-18S。<11)孔道压浆前用清水冲洗管道,再用压缩空气将孔道内积水吹出。<12)压浆采用活塞式压浆泵,压力0.5-0.7MPa。当出浆口流出浓浆后用螺丝将出浆口封住;然后维持0.5MPa以上压力将泌水挤出。<13)当净浆未掺膨胀剂时,要在30-45min内进行二次压浆,将首次净浆泌水挤出。<14)一片梁压浆顺序由下至上,并按工作班制作试块。12梁板吊装监理要点:<1)事先在伸缩端安放滑动支座,检查滑动支座及临时支座标高符合设计要求。<2)吊梁。注意控制吊点位置,采取有效措施对吊绳位置的梁体进行保护,防止挤坏棱角。<3)运梁。运梁路线要事先平整好,转弯处半径要能使运梁拖车顺利转出。运梁过程中车速要慢、匀、缓,防止剧烈颠簸造成梁体损坏。77/77n个人资料整理仅限学习使用<4)安梁。当使用吊车安梁时,要对桥跨下吊车支立范围内进行换填压实,保证有足够的地基承载力,避免吊梁过程中发生吊车倾斜事故。安梁时两端有专人指挥,安放在设计位置;观察梁底与支座贴合情况,如不密贴,则将梁略微吊起,用事先备好的不同厚度钢板垫入,再落梁,使支座四角均与梁底密贴,保证支座整体受力。当采用架桥机时,在已就位的梁体上运行必须铺设方木,而且架桥机支点不得落在边梁中心线以外。<5)端梁安装时,伸缩缝端要确保缝宽符合要求,而且梁端在一条直线上。13先简支后连续装配式梁板体系转换监理要点:<1)按照设计要求,每联装配式梁板体系转换施工顺序为:安放临时支座及永久支座—逐孔安装梁板—横向湿接缝<桥面板)钢筋连接—分阶段进行现浇湿接头施工—分阶段进行负弯矩钢绞线张拉、压浆—浇筑湿接缝<桥面板)砼—拆除临时支座,完成体系转换。<2)安装永久支座前,要检查支座垫石位置、标高,要求砼强度符合设计规定,表面要平整;准确安装永久支座,要求支座中心线与支座垫石中心线重合,使永久支座位置、标高符合设计要求。安装临时支座,临时支座标高符合设计要求,同一片梁下临时支座顶面应为同一个面,两个支座不得有错台。永久支座及临时支座的高程应控制在0,-5mm范围,以保证砼桥面铺装厚度。<3)空心板安装前要严格检查锚栓位置要准确,钢套筒内填塞沥青膏要注意控制沥青与砂的配合比,同时在底部10cm填充干净砂,防止因气温变化,沥青下渗污染盖梁。<4)逐孔安装梁板。梁板安装前要认真检查端部及翼板砼的凿毛情况、空心板绞缝钢筋是否全部凿出、通气孔是否凿通、有无缺陷,达到规定要求方可吊装。联端箱梁安放时要检查梁底预埋钢板与滑动支座上钢板贴合情况,如不密贴则吊起支垫适宜厚度的钢板使之密贴。安装就位后,采用断续焊连接滑动支座上钢板与梁底预埋钢板,以确保橡胶支座不受烫损。临时支座如发现有压碎的,要及时更换,确保梁板位置准确和安全。边梁就位时要随时检查侧面和底面的顺直度,相邻边梁错台用2m直尺检查须≤5mm。<5)梁板安装后要及时进行横向湿接缝钢筋连接,检查钢筋数量、规格、间距符合设计要求,钢筋焊接质量要符合规定。空心板铰缝钢筋要注意全部交叉进行点焊连接。<6)按设计要求分阶段进行现浇湿接头及负弯矩钢绞线张拉、压浆施工。现浇湿接头包括固定墩顶桥面板下现浇横梁及边梁悬臂桥面板砼。施工顺序及注意事项如下:①77/77n个人资料整理仅限学习使用安装固定墩预埋钢板,支立底模。要求钢板安装前预埋钢筋要事先按设计要求焊好,严禁将钢板放在永久支座上焊接预埋钢筋;检查底模坡度、平整度符合要求;保证予埋钢板外露尺寸符合要求,钢板与底模缝隙要填塞密实,防止跑浆;底模与预制梁底砼面要采取贴海绵条等措施贴合紧密。②连接接头预埋钢筋,绑扎中横梁钢筋及边梁悬臂桥面板钢筋,注意检查钢筋焊接长度及焊接质量满足设计要求。连接负弯矩波纹管,注意接口处要缠裹紧密以防止浇筑砼时水泥浆渗入;进行负弯矩钢绞线穿束。③支立侧模。检查模板支撑要稳定牢固,拉杆要逐根拉紧,接缝处平整无错台,结合紧密不跑浆;检查钢筋保护层厚度符合设计要求。注意所有外露面模板应采用定型钢模或刨光竹胶板,保证砼外观质量;与原梁体连接部分要贴合紧密,线型要直顺美观;原梁体凿毛出现的犬牙部分要挂线用砂轮打出齐边,保证与设计线型相符;与现浇砼衔接部分要细致凿毛,确保新旧砼结合质量。④浇筑湿接头砼。湿接头砼宜采用膨胀砼。浇筑砼时应选择在日温最低时进行,同一联砼浇筑时温差宜控制在5℃之内。浇筑砼时要检查砼施工配合比符合要求,集料控制准确,控制水灰比、坍落度、和易性,砼振捣要求密实,不过振不漏振;随机制备砼试件,特别要注意留取足够数量的同条件养生试件。砼顶面浇筑完成后要覆盖湿麻袋和塑料薄膜,安放顶面模板,使接头砼顶面受压,保证膨胀砼质量。⑤检查砼养生情况,要求及时、连续。⑥试压同条件养生试件,当砼强度达到设计强度100%时,进行负弯矩钢绞线张拉、压浆。负弯矩张拉要求逐根、两端同时张拉;先张拉短束,再张拉长束;张拉时控制应力符合设计要求,实测伸长量与设计伸长量误差在±6%范围内。张拉后及时进行压浆,压浆要求饱满、密实,要求采用二次压浆工艺。⑦每联内现浇湿接头砼及负弯矩张拉、压浆施工按设计要求由两端向内、分步、间隔进行。⑧湿接头施工完毕后,要及时清除盖梁顶部残留的杂物,特别是挡块<锚栓)与梁体之间及支座周围的杂物要清理彻底。<7)接头施工完成后,进行横向湿接缝<桥面板)砼及联端横梁现浇部分砼施工。①桥面板底模可采用定型钢模、拼装新组合钢模或刨光竹胶板,模板接缝处要用打磨平整,并用机械泥子填塞密实,以保证砼面外观质量。②底模应宽出预制翼板每侧5CM,底模两边与翼板砼面间应垫入0.5-1CM厚裁齐的板条,以保证成型后桥面板底面砼边线齐整、美观。③安装底模采用吊模;吊点设置要均匀、合理,上下支撑要稳固、保证砼浇筑时模板不走形。④浇筑桥面板砼时先浇筑跨中部分0.6L段范围内砼,再浇筑剩余部分砼。浇筑砼时气温应选择在日温较低时进行。⑤砼施工时注意事项同湿接头砼;检查砼养生情况。⑥空心板大桥在湿接头完成后先进行横向联结钢板焊接,然后浇筑铰缝砼。77/77n个人资料整理仅限学习使用<8)当桥面板砼强度达到设计强度75%以上时<压同条件试块),由两端向中间对称拆除一联内临时支座,完成体系转换。拆除临时支座时,宜应选择日温较低时进行;拆除硫磺砂浆支座或采用燃烧法拆除临时支座时,要注意对永久支座及梁体采取有效隔热保护措施,防止高温影响橡胶支座质量及对梁体砼面造成污染。<9)体系转换完成后要对纵向高程进行详细测量,为下步砼桥面铺装和护栏施工作好准备。15、连续箱梁悬臂浇筑法施工监理要点。1)、审查专项施工设计,重点审查模板、支架<托架)、挂篮设计和挂篮实验大纲,经审批同意后才可开工。2)、对挂篮设计的审查重点:挂篮自重与梁段混凝土质量比0.3-0.5特殊情况不超过0.7。挂篮总重控制在设计限重内。允许最大变形20mm,施工行走时的抗倾履,自锚系统,斜拉水平限拉上水平限拉安全系数均为2。3)、旁站检查托架预压,测量弹性变形,为立模标高提供参考。5)全过程旁站挂篮荷载实验,测出弹性变形和非弹性变形,用作控制悬浇高程依据。6)、节段混凝土浇筑前应全面检查挂篮,中线与桥中线的吻合,挂篮底模标高,模板及结构几何尺寸。二向预应力管道钢筋,预埋件,锚具安装,材料配合比,设备,接缝处理等。7)、对预应力管道检查要注意防止管道接错,要求管道位置准确,定位钢筋焊接牢固及间距符合设计,两端锚具安装正确,波纹管与喇叭管必须垂直,同时应采取防止管壁漏浆的措施。8)、预应力管道数量多,在管道相碰时处理原则:纵横相碰时,保纵向移横向;用作后锚的钢筋不允许偏位,间距不能改变。9)、对钢筋的检查重点注意:底板钢筋与腹板钢筋应连接牢固;底板上、下两层钢筋应形成一个整体,顶底板横向钢筋。宜采用通长钢筋;钢筋与管道相碰时,只能移动不能割断;若挂篮安装走竹时影响下一步工序割完后应补焊。10)、悬浇节段砼施工监理重点要求①、配合比适用早强砼,以减少徐变,采用泵送管道时坍落度宜控制在14~18cm。②、0#块大体积砼应要求采取防裂纹措施。③、砼浇注应按设计要求进行,宜全断面一次浇注;分二、三次浇注时各梁段施工缝应错开,同时应采取措施防止后浇砼引起先浇砼的开裂。④、从挂篮前开始,腹板两侧同时对称进行,偏差不大于50cm。⑤、桥墩两侧梁段悬臂施工应对称、平衡进行,实际不平衡偏差不超过设计最大不平衡弯距。⑥、监理旁站浇筑过程,同时检查模板,挂篮变化情况,对称情况,挠度变化情况。77/77n个人资料整理仅限学习使用⑦、对已浇节段砼要求适时履盖,洒水养生。11)、预应力筋张拉监理要点:①、应待混凝土强度达到设计规范要求的张拉强度后方可张拉,张拉顺序按设计要求对称进行。②、预应力张拉采用先纵向、后横向。③、张拉场采用张拉应力与伸长值双控。④、横向预应力如采用一端张拉,左右交错进行,同时应要求测定锚口、管道摩阻损失值。12)、成型控制①、要求在0#块设置临时水准点,在每段的前沿设置测点,对各梁段施工全过程高程测量,与理论计算挠度对比。并作出适当调整,同时为掌握日照对高程中线的影响,早、中、晚各观测一次。②、立模标高值=箱梁顶面设计标高+设计施工预拱度+挂篮自重及浇筑混凝土后的变形值±日照温差修正值。③、各节段浇筑前,应要求对底模认真调整,对各测点的坐标和高强换算对比,经监理复核签认后才可浇注砼。④、在混凝土浇筑前后,预应力张拉前后,均要求进行监控,发现异常及时研究解决。13)、合拢段监理要点:①、合拢顺序应按设计要求,先次边跨,后边跨,再中跨。②、合拢前应检查中线标高,劲性骨架预埋件位置,并选定在一天中气温最低、温度变化幅度最小的时间锁定合拢口。③、合拢口锁定后应立即均衡、对称地释一侧的固结约束,放松固结前测量各节段高程,放松过程中如有异常变化,应立即放松,分析原因,采取措施。④、合拢段锁定后应立即浇筑砼,为保证合拢段在浇筑砼时始终处于稳定状态,应要求在两悬臂端加与砼重量相等的配重,加卸载应对称梁轴线分级进行。⑤、合拢砼浇筑应选定一天气温最低、温度变化幅度最小的时间进行,以减少强度变化时合拢段砼产生拉应力。⑥、合拢段砼应要求选用早强、高强、少收缩澎胀砼,宜比节段给提高一个等级。⑦、合拢后预应力筋要及早张拉,防止产生裂缝,待砼强度达到设计要求后再补张拉。14砼防撞墙及防撞护拦底座施工监理要点:<1)检查防撞墙和护栏底座线位放样,直线段每墩顶施放一点进行联线;曲线段还应用支距法在跨中、1/4跨等处增加控制点,使线形圆滑美观。77/77n个人资料整理仅限学习使用<2)绑扎钢筋,检查钢筋数量、规格、间距符合设计要求,注意在墩顶、跨中钢筋应断开。安装预埋件,检查位置、间距符合设计要求。<3)支立模板,检查桥面净宽、内外侧线形、几何尺寸、顶面标高是否与设计相符,要求20m拉线顺直度≤3mm,相邻模板高差≤2mm,模板竖直度≤3mm。断缝板两端使用固定筋使其上下垂直,或直接夹于模板上,确保浇筑砼不走形。除断缝外,在1/4跨径处还应设置一道缩缝,防止砼收缩在砼面形成不规则裂纹;缩缝采用切割缝,切割深度2cm。<4)浇筑砼防撞墙时要注意砼分层位置,以便振捣时收缩面下气泡尽可能从砼顶面排出,确保成型后砼面外观质量。<5)检查养生情况,特别注意内侧砼面要保水养生,减少收缩裂纹。15砼桥面铺装<调平层)监理要点:<1)清洗梁板顶面,对有浮浆处进行凿毛处理。<2)设计有桥面铺装钢筋地段铺设钢筋网,用截断的钢筋头焊接在网片上控制保护层厚度。检查钢筋数量、间距、保护层厚度符合设计要求。<3)浇筑桥面砼时纵向分两幅进行,施工缝留在中间和行车道外侧边缘。标高控制采用槽钢或现浇砼带,要严格操平控制顶面高程符合设计高程,误差±5mm,顶面平整度应≤2mm。<4)根据机械、劳力配套水平,砼拌和供应能力、天气条件等因素综合考虑,确定每日作业段长度。<5)桥面铺装砼施工时,要注意控制水灰比、塌落度、和易性,要求振动梁振捣密实,滚杠提浆充分,收面及时、细致、平整,要求平整度≤5mm;砼初凝后要及时按设计或规定要求进行拉毛或压纹处理,及时洒水并覆盖塑料薄膜或采取其它方式覆盖养生。16伸缩缝监理要点:(1>施工准备承包人按设计要求购买的伸缩缝材料进场后,应按包装清单验收主件及附件,检查产品合格证及有关技术说明,现场考察几何尺寸、质量情况等。一般持有厂方合格证书的,现场检查无明显质量问题,不再另行做材料复核实验;浇筑墩、台帽混凝土和梁体时,应预留伸缩缝安装槽口,以及预留螺栓孔。梁体为预制构件时,就位后应检查形成槽口情况;根据施工温度,计算并调整伸缩缝安装间隙。(2>安装伸缩缝77/77n个人资料整理仅限学习使用按设计要求安装伸缩缝材料,安装完毕应核对安装位置及安装间隙;经现场监理检查合格后,立即浇筑高标号细石混凝土封闭槽口。(3>监理方式安装伸缩缝时,专业监理工程师应在现场检查,经他同意后,方准封闭槽口。4.5质量缺陷处理4.5.1对于质量缺陷的工程,承包人根据质量缺陷的原因提出不同的处理意见,报驻地办批准,驻地办应在对质量缺陷产生的原因作出判定并确定了补救方案后及时指令承包人进行修补、加固或返工处理。处理中监理工程师应监督检查,缺陷工程处理后,应经监理工程师验收。4.5.2质量缺陷的现场处理重点在各项工程的施工过程中或完工以后,现场监理人员如发现工程工程存在着技术规范所不容许的质量缺陷,应根据质量缺陷的性质和严重程度,按如下方式处理:1当因施工而引起的质量缺陷处在萌芽状态时,应及时制止,并要求承包人立即更换不合格的材料、设备或不称职的施工人员;或要求立即改变不正确的施工方法及操作工艺。2当因施工而引起的质量缺陷已出现时,应立即向承包人发出暂停施工的指令<先口头后书面),待承包人采取了能足以保证施工质量的有效措施,并对质量缺陷进行了正确的补救处理后,再书面通知恢复施工。3当质量缺陷发生在某道工序或单项工序完工以后,而且质量缺陷的存在将对下道工序或分项工程产生质量影响时,监理工程师应在对质量缺陷产生的原因及责任作出了判定确定了补救方案后,再进行质量缺陷的处理或下道工序或分项的施工。4在交工使用后的缺陷责任期内发现施工质量缺陷时,监理工程师应及时指令承包人进行修补、加固或返工处理。4.6质量事故处理当某项工程在施工期间<包括缺陷责任期间)出现了技术规范所不允许的裂缝、倾斜、倒塌、沉降、强度不足等情况时,应视为质量事故,按如下程序处理:1立即指令承包人暂停该项工程的施工,并采取有效的安全措施;2要求承包人尽快提出质量事故报告并报业主;77/77n个人资料整理仅限学习使用3有关部门对质量事故现场进行分析、测试或验算的基础上,对承包人提出的处理方案予以审查、修正、批准。对因设计原因产生的质量事故,应通过业主提出处理方案及方法,由承包人修补。所有处理方案应不降低质量控制指标和验收标准。4质量事故处理框图<图3):施工过程事故发生承包人暂停施工承包人向报告驻段监理组现场查看否是一般质量事故及重大质量事故由驻段监理组以电话或电传报高级驻地办承包人向专业监理工程师提出补救措施高监审批高级驻地办组织专家联合查勘高级驻地办下达指示高级驻地办通知得出结论和处理意见承包人复工图3质量事故处理框图第五章工程进度控制工作5.1进度控制的内容5.1.1进度控制的内容1.工程总体进度计划。工程开工前,承包人应按合同14.1条要求,提交工程总体进度计划,高级驻地应在14天内审批。2.工程年进度计划。承包人应按合同14.3条要求,于每年11月底,提交工程年进度计划,高级驻地应在14天内审批。3.工程月进度计划。承包人应每月28日前,提交2份下月工程进度计划,高级驻地应在3天内审批。4.分项工程进度计划承包人在进行分项工程施工前14天,5.1.2进度计划审批1、审批程序:承包人上报进度计划77/77n个人资料整理仅限学习使用专业监理工程师审查高级驻地监理工程师审批不满足要求满足要求承包人执行5.1.3进度计划审查内容1.计划总工期的安排应符合合同工期。2.计划进度应满足工程施工的连续性、均衡性;3.分项工程施工安排应充分考虑冰冻、低温、火热、洪水等气候情况的影响4.承包人贮备原材料、施工机械、劳动力应满足计划进度要求;5.现场管理人员<数量、资质)是否符合要求;6.施工方案是否合理,是否满足计划进度要求;5.1.4进度计划的检查和调整1.高驻办每月28日,2合同管理工程师每月检查一次。5.1.5对承包人延误的处理专业监理工程师可以要求承包人增加投入,采取有效措施,指示承包人加快进度。监理工程师对承包人进度滞后可提出忠告请承包人注意,下达工作指令,总监办通报批评,停止计量。如果监理工程师的忠告、指令、批评以及赔偿金对承包人无济于事,或承包人虽按监理工程师指示采取了加快进度的措施,但仍不能赶上预期进度并将使工程在合同期内难以完成时,驻地高监应对承包人施工能力,重新审查和评价,必要时向总监提交书面报告,建议总监向业主报告,对部分工程进行强制分包或更换承包人。5.2进度控制的程序高驻办每月检查大埠头资江大桥实际进度,并根据计划进度,进行适当调整。月度计划监理控制程序框图如下:承包人上报月度计划高级驻地办审批驻地工程师现场检查月度计划实施承包人、高级驻地办对比月计划进度与实际进度一致77/77n个人资料整理仅限学习使用不一致承包人增加机械、人员,本月未完计划纳入下一个月计划月度计划监理控制程序框图第六章工程费用控制工作6.1工程计量6.1.1工程计量工程计量是对承包人已完成的合格工程进行确认的过程,由高驻办组织实施。分项工程完成后,要及时组织计量,隐蔽工程在覆盖前应确认工程量,应加强变更工程的计量。计量时应有规定的人员参加,严格按程序办事,及时签认资料。6.1.2工程计量的依据1.工程量清单及说明2.设计施工图纸3.工程变更文件4.合同条款5.技术规范6.有关计量的合同补充协议6.1.3工程计量的原则1.必须严格按照计量依据的规定规定进行计量.2.按设计图给定的净值及实际完成并经监理工程师监理工程师确认的数量计量.隐蔽工程在覆盖前计量应得到确认,否则应视为承包人应做的附属工作不予以计量3.所有计量工程(变更工程除外>应该是工程量清单中的所列工程4.承包人必须完成了计量工程的各项工序,并经中间交工验收质量合格的”产品”,才予以计量,工程未经质量验收或验收不合格的工程,不能组织计量工作.5.计量的主要文件及附件的签认手续不完全,资料不齐全的,不予计量6.工程的计量并不免除承包人对于计量工程的任何责任和义务。7.合同外发生的工程量,要严格按业主、监理工程师、承包人、三方现场签认的工程量,并按批准的工程变更设计进行计量。6.1.4工程计量的方法和程序1.77/77n个人资料整理仅限学习使用本工程的计量与支付工作实行台帐式管理办法,承包人、监理、业主均在工程开工后,共同建立工程施工图台帐、工程计量台帐、工程变更台帐,每期计量补充完善计量台帐,根据工程实际进度与变更进展情况补充完善变更台帐,以实现分量逐期审核,总量总体控制。2.计量方式采用监理工程师与承包人共同计量的办法3.计量工作主要由专业监理工程师承担,高级驻地办合同管理工程师和驻地高监负责审核,由总监办合同管理工程师和总监最后审定。总监理工程师对于计量中的数量问题有权更改或责令高级驻地办进行复核计量。发现被计量的工程中存在质量问题有权责令承包人对缺陷部位返工或修补,并重新签认后,再予计量。4.分项工程的计量分为中间计量和分项工程完工计量。中间计量程序当分项工程进行到一定程度,形成工程量清单中所列工程形式的产品,并符合规定的质量要求时,即可根据已完成的工程实体形象进度组织中间计量工作,分项工程的中间计量总和,必须控制在该分项工程的计量控制值内。分项工程完工计量程序当分项工程完工,即可进行完工计量工作,分项工程完成计量工作由高级驻地办组织,分项工程完工计量过程中,应对已计量支付的分项工程数量进行清理,检查是否有数量上的超付、重付或质量不合格但已进行支付的现象。分项工程完工计量程序与中间计量程序相同。分项工程计量程序框图分部<分项)工程施工承包人自检合格监理工程师检查合格,签认资料工程质量问题数量问题重新核算承包人填写《中间计量单》,编制计量文件,登录上网,并网上签认申报数量驻段监理组监理工程师审核计量文件,并签认中间计量表,网上签认审核数量数量问题重新核算77/77n个人资料整理仅限学习使用高级驻地办合同管理工程师、驻地高监审核计量文件,并签认计量数量,网上签认审核数量总监办合同管理工程师、总监审核计量文件,并签认计量数量,网上签认审核数量业主网上审批计量进入中间支付阶段图116.1.5关键性计量见<<>>6.1.6计量文件1.<<中间计量表>>2.<<工程分项开工申请批复单>>3.<<检验申请批复单>>及有关的自检资料4.<<工程质量检验表>>5.<<工程变更令>>6.<<中间交工证书>>6.2工程支付1>承包人计量申请①承包人应有专门负责计量的人员,熟悉计算机计量程序,并对计量情况进行全过程踪,在监理审核过程中发现问题能及时整改,并设立计量台帐;②首先由承包人计量员拟定该期计量内容,即计量的分项名称、计量部位,承包人资料员协助计量员整理计量文件中所需资料,承包人计量员编制计量文件附件,确定计量数量,报工程经理审核,并签认。③承包人计量员在工程经理授权下在邵永高速公路工程建设计算机管理系统中填报中间计量表,中间计量表中需明确计量工程名称、分项名称、清单编号、概算编号、计量桩号、部位、计算草图几何尺寸及计算式,如是变更工程计量应录入对应的变更编号,经复核无误后签认,上传中央数据库;④承包人从网上打印一份中间计量表,按计量文件编制要求,编制计量正件,并签认。⑤将计量文件在每月20日前上报驻地办专业监理工程师审核。2)驻段监理组专业监理工程师审查77/77n个人资料整理仅限学习使用①驻段监理组专业监理工程师认真审核计量文件中附件资料<各级监理签认的表格)是否齐全<附件资料不齐全者不得计量),检查中间计量单中的计量部位、计量桩号、分项名称、计算草图几何尺寸、计算式是否正确,确定其计量数量,如发现承包人计量数量问题,可要求承包人重新核算后,签认计量附件中的中间计量单;②驻段监理组专业监理工程师根据计量附件中的中间计量单对计量正件中的中间计量表进行签认;③承包人计量员进行跟踪,详细了解专业监理工程师审核情况,及时整改计量文件中存在的问题;④驻段监理组专业工程师审核完中间计量表后,根据审核完的中间计量表上网签认<网上可委托驻地办合同管理工程师签认),专业监理工程师3天内完成计量审核,并将签认的计量文件转交给驻地办合同管理工程师。3)高级驻地办合同管理工程师和驻地高监审核①高级驻地办合同管理工程师在业主最后审批后的工程计量设立台帐,以免有重计、超计现象的发生。高级驻地办合同管理工程师可在驻地高监的授权范围内代表驻地办确定计量数量和进行网上签认,驻地高监可采取抽查的方式审核计量;②高级驻地办合同管理工程师<或高监)根据施工图、有关文件、专业监理工程师确认的数量进行审核,计量附件可采取抽查的方式检查;③高级驻地办合同管理工程师<或高监)经过审核,确认计量数量,并签名认可,如不同意计量表中专业监理工程师数量,可要求专业监理工程师重新核算后,并签名认可,在计算式栏中注明正确的计算式和结果;④承包人计量员进行跟踪,详细了解驻地办合同管理工程师<或高监)所审核数量,并对有问题的地方作出整改;⑤高级驻地办合同管理工程师<或高监)根据审核的计量数量,上网签认,合同管理工程师<或高监)审核计量在2天内完成。并将计量文件转报总监办。4)总监办合同管理工程师和总监审批①总监办合同管理工程师可在总监的授权范围内代表总监办确定计量数量和进行网上签认,总监可采取抽查的方式审核计量;②总监办合同管理工程师<或总监)根据施工图、有关文件、高级驻地办确认的数量进行审核,计量附件可采取抽查的方式检查;③总监办合同管理工程师<或总监)经过审核,确认计量数量,并签名认可,如不同意计量表中高级驻地办所确认的数量,可要求高级77/77n个人资料整理仅限学习使用驻地办重新核算后,并签名认可,在计算式栏中注明正确的计算式和结果;④承包人计量员进行跟踪,详细了解总监办合同管理工程师<或总监)所审核数量,并对有问题的地方作出整改;⑤总监办合同管理工程师<或总监)根据审核的计量数量,上网签认,合同管理工程师<或总监)审核计量在3天内完成,并将计量文件原件退回高级驻地办存档备查。5)业主网上审批计量业主在网上根据施工图、计量函件、总监办签认的计量数量进行签认,进入支付阶段。6.1.5工程费用支付业主签发《中期支付证书》,支付工程款。第七章合同管理6.1工程变更6.1.1工程变更的原则1.工程变更应遵循:坚持标准,保证质量,节约资金,保证工期的原则。2.任何工程的形式、质量、数量和内容上的变动,必须监理工程师签发工程变更令后,由承包人实施3.工程变更管理实行分级负责的管理原则6.1.2工程变更的内容1.优化设计:是指通过现场勘察、核对、分析、论证和比选,在不降低技术标准、使用功能和工程质量的前提下,采用新技术、新工艺、新材料对原设计进行优化,可达到方便施工、缩短工期、节约投资、提高质量的变更设计。2.完善设计:是指由于勘察深度不够、调查预测失当或环境条件变化,导致设计文件漏项或者内容欠周,以及由于设计文件末符合现行或在工程实施过程中颁布生效的国家标准、技术规范,或邵永高速公路有限公司事先确定的特殊规范,而必须加以修改、完善、补充和增减的变更设计。3.合理化建议:4.新增工程:是工程正式开工后直至工程进行国家竣工验收之前,因社会经济发展或企业投资效益需要,邵永高速公路有限公司经法定程序申报批准,在原批准规模以外新增并加以实施的变更。5.工程量的增减:6.1.3工程变更的提出工程变更可由承包人、监理、原设计单位和业主提出。77/77n个人资料整理仅限学习使用1.业主提出的变更设计,将直接由总监办下达工程变更;2.原设计单位、监理提出的变更设计,经业主审批后,由总监办下达工程变更。3.承包人提出的工程变更,由监理工程师审核后,提交业主审批,同意后由总监办下达工程变更。6.1.4工程变更的申报承包人、监理、原设计单位和业主提出的工程变更,均由承包人编制工程变更报告。1、变更意向报告由以下文件组成:<1)工程变更意向报告单。<2)原设计图纸。<3)变更缘由、依据<如报告、地质资料等)。<4)变更意向设计草图<根据提出方意见,由设计代表出图)。<5)变更设计费用估算表<含工程数量、单价及核减的原设计工程量)。<6)如变更费用超过500万,应有一个以上的比较方案。2、变更申请报告表变更申请报告表是工程报送变更申请的正式文件。申请报告表必须综合、全面反映申请变更工程信息,如:变更工程名称、地点、桩号、范围、规模、造价增减、时效性以及有关方签署意见等。<1)A类、B类和C类变更申请报告文件资料构成如下:a、工程变更申请报告单。b、变更文字说明。详述变更的起因、过程、性质、规模、造价核算、方案优化与比选,合同、相关法律、法规等文件条款依据,技术审查、审核意见要点,变更对施工的影响及应对的组织措施等。c、变更造价增减计算书。包括原方案合同工程量清单,变更方案合同工程量清单,变更细目清单单价的核定与计算,变更前后合同工程量清单合价差额计算,有关主要核定原则及请求上级核准事项等<见附表D)。6.1.5工程变更的审批高级驻地办收到由承包人填写工程变更申请后,7天内在变更设计申请审批表上签署意见,报总监办,总监办在收到变更设计申请,7天内会同邵永高速公路有限公司工程部进行复查,并在审批表签署意见后报邵永高速公路有限公司。6.2.8变更后的单价确定1、当合同工程量清单中有相同或相似工程工程单价时,经业主同意的变更工程可直接套用该单价;77/77n个人资料整理仅限学习使用2、当合同工程量清单中没有相同或相似工程工程单价时,则按交通部现行的概预算编制办法、定额和本省的相关规定,以及业主招投标时采用的工料机预算单价、费率编制变更工程预算,并按业主定标时本合同段中标价较业主预算价之下浮比例下浮,变更预算以业主编制或审核的为准;3、如果变更工程无适当定额可套用或双方对价款有争议,则请政府认可的造价管理部门按交通部现行的概预算编制办法、定额和本省的相关规定,以及业主招投标时采用的工料机预算单价、费率编制变更工程预算,并按业主定标时本合同段中标价较业主预算价之下浮比例下浮的要求进行编制。由业主委托,费用由业主和承包人各负责一半,变更工程造价或单价按业主定标时本合同中标价较业主预算价之下浮比例确定;4、当本合同段的工程性质、规模、标准发生重大变更时,业主有权根据变更的具体情况决定采用上述1~3款项的任何一项作价方式来确定变更工程费用,承包人必须无条件接受。6.2.9优化设计的奖励1、优化设计节余的费用除计算实物清单直接增减费用外,还应扣除设计咨询、审查审核、索赔以及其它等费用。优化节余主要用于冲减工程成本。对经过批准实施的优化设计,经交工验收后,认定合理可靠,且工程总投资控制在审批概算范围内,业主可逐项申请优化设计奖。2、经省高速公路公司初审,报省交通集团批复,业主审议通过后,每项优化设计可提取净节省投资的20%且总数不超过50万元的费用作为奖金,并列入工程总成本中开支。奖金中50%奖励给提出方案的一方,另外的50%奖励其它各方。3、经业主和监理批准合理取消的部分分项工程,不能提取任何奖金。经业主和监理批准,由于合理取消或减弱使用功能<包括没有现实意义的功能),或降低技术标准,或降低质量标准而节省投资的变更设计,不能作为优化设计处理,不能提取任何奖金。6.2.10工程变更设计的管理1、一切工程变更设计均需由监理工程师在征得业主同意后按合同规定办理变更手续。2、在施工前,承包人必须对施工图纸进行复核,对图纸中结构物的位置、尺寸、标高有明显的差错、遗漏、缺陷以及与现场的实际情况发生明显不合理的现象,应及时书面通知监理工程师,以便提出变更方案,否则由此造成的一切经济损失,由承包人承担。3、独立的单位工程、分部工程或分项工程必须按一个变更设计上报,不得以大拆小,以整拆零的形式进行处理。4、优化设计必须有不低于原设计单位资质等级的设计单位完成,原设计单位在同等条件下有优先承担优化设计任务的权利。优化设计必须由省高速公路公司初审后报省交通集团审批。5、属于工程量清单中各工作工程的实际工程量增减,这类情况不需要监理工程师发布任何变更指令,只要按实际完成的工程量计量与支付即可。6、边坡分级防护,桥梁基础基底标高确定,涵洞和通道位置、交角的局部调整77/77n个人资料整理仅限学习使用以及基础换填等作“动态设计”处理的变更工程,现场经监理工程师、业主代表和设计代表签认后可先行实施。规模基本明确后,7天内按本细则完善变更手续。7、由于不按施工技术规范和有关规程施工,导致不良后果所引发的设计变更属于施工补救措施,其增加费用由承包人负责,但其变更设计的程序应按本细则执行。8、工程实施过程中,发生重大险情必须及时处理,或技术要求及时处理的,由现场各方行政和技术负责人联合决定紧急对策,并迅速实施,在24小时内报告省公司和有关主管部门。险情基本得到控制后,7天内必须按本细则完善变更手续。6.2.11变更申请报告文件组成内容1、变更意向报告由以下文件组成:<1)工程变更意向报告单。<2)原设计图纸。<3)变更缘由、依据<如报告、地质资料等)。<4)变更意向设计草图<根据提出方意见,由设计代表出图)。<5)变更设计费用估算表<含工程数量、单价及核减的原设计工程量)。<6)如变更费用超过500万,应有一个以上的比较方案。2、变更申请报告表变更申请报告表是工程报送变更申请的正式文件。申请报告表必须综合、全面反映申请变更工程信息,如:变更工程名称、地点、桩号、范围、规模、造价增减、时效性以及有关方签署意见等。<1)A类、B类和C类变更申请报告文件资料构成如下:a、工程变更申请报告单。b、变更文字说明。详述变更的起因、过程、性质、规模、造价核算、方案优化与比选,合同、相关法律、法规等文件条款依据,技术审查、审核意见要点,变更对施工的影响及应对的组织措施等。c、变更造价增减计算书。包括原方案合同工程量清单,变更方案合同工程量清单,变更细目清单单价的核定与计算,变更前后合同工程量清单合价差额计算,有关主要核定原则及请求上级核准事项等<见附表D)。d、工程造价细目计算表。e、变更设计图纸及原设计施工图纸。f、变更设计施工图预算文件。g、相关合同条款及合同工程量清单。h、变更设计施工图预算文件及清单外工程单价分析表。i、原设计施工图预算<进行必要的拆分)。77/77n个人资料整理仅限学习使用j、需要特别说明的有关独立的书面意见,包括承包人、监理工程师、设计单位、设计审核咨询单位、其他方面以及工程公司的书面意见。k、变更设计技术审查咨询报告和<或)方案审查会议纪要<如果有)。l、已审批的变更意向。<2)D类和E类变更申请报告文件资料可参照A类、B类和C类的进行编写。附件:<1)工程变更设计技术方案审批流程<图12)<2)工程变更费用审批流程<图13)<3)A、B、C类工程变更立项审批流程图<图14)<4)表3变更分类表承包人正式申请变更驻地办审核并签署意见总监办审核并签署意见组织审批D、E或C类变更并确定最终方案审核A、B、C类变更并签署意见邵永高速公路有限公司C类变更报备对C类变更未提反对意见组织实施委托设计省高速公路公司组织审批C或B类变更,并确定最终方案符合性检查A、B类变更授权审批B类变更B类变更报备省交通集团公司组织审批A或B类变更并确定最终变更方案图12工程变更设计技术方案审批流程77/77n个人资料整理仅限学习使用承包人申请变更费用高级驻地办审核并签署意见总监办审核并签署意见邵永高速公路有限公司工程部审核数量邵永高速公路有限公司计划部审核单价与总费用邵永高速公路有限公司审批并确定D、E或C类变更费用对A、B、C类变更提出审查意见C类变更报备对C类变更未提反对意见纳入工程造价省高速公路公司对A、B类变更提出审查意见审批并确定C或B类变更费用B类变更报备授权审批B类变更被授权审批B类变更审查A、B类变更省高速公路公司审批并确定A、B类变更费用省交通集团公司图13工程变更费用审批流程承包人申请变更意向高级驻地办初审并签署意见总监办审查并签署意见邵永高速公路有限公司同意被授权审批C类变更组织有关单位调查研究并确定推荐方案77/77n个人资料整理仅限学习使用不同意对C类变更未提反对意见省高速公路公司按原图施工同意被授权审批B类变更审查A、B类变更授权审批B类变更不同意不同意省交通集团审批同意工程变更立项图14A、B、C类工程变更立项审批流程图表3变更分类表变更性质分类重大重要一般线形平面线形≥3km1~3km<1km互通数量≥5km2~5km<2km互通互通数量是//互通规模整体方案变化局部调整一条匝道调整路堤桥梁互换≥200m50~200m<50m软基处理≥500m100~500m<100m边坡整体H≥30m或L≥100mH≥20m或L≥50mH<20m或L<50m局部/一级边坡防护全部改变一级边坡局部改变收费系统全部模式变化1个站以上模式变化1个站内变化通讯系统全部模式变化1个站以上模式变化1个站内变化安全设施≥5km1~5km<1km房建整体是//局部≥1000m2500~1000m2<500m2绿化整体是//局部≥5km1~5km<1km桥梁桩基//是路面路面类型≥1000m100~1000m<100m路面结构≥500m100~500m<100m特大桥结构是//净空是//桥型是//基础类型是//大桥结构是//净空/是/桥型是//基础类型/是/结构/是/77/77n个人资料整理仅限学习使用中小桥净空/是/桥型/是/基础类型//是隧道洞长是/间距是/断面是/围岩≥50m20~50m<20m支护≥50m20~50m<20m仰拱≥50m20~50m<20m洞门//是排水系统≥2000m1000~2000m<1000m施工合同管理的其它工作7.1工程暂停与分工7.1.1在发生下列情况之一时,总监理工程师可签发工程暂停令:1业主要求暂停施工、且工程需要暂停施工;2为保证工程质量而需要进行停工处理;3施工出现了安全隐患,总监理工程师认为有必要停工以消除隐患;4发生了必须暂时停止施工的紧急事件;5承包人未经许可擅自施工,或拒绝工程监理机构管理。7.1.2总监理工程师在签发工程暂停令时,应根据停工原因的影响范围和影响程度,确定工程工程停工范围。7.1.3由于非承包人且非7.1.1条中2、3、4、5款原因需停工时,总监理工程师在签发工程暂停令之前,应就有关工期和费用等事宜与承包人进行协商。7.1.4由于业主原因,或其他非承包人原因导致工程暂停时,工程监理机构应如实记录所发生的实际情况。总监理工程师应在施工暂停原因消失、具备复工条件时,及时签署工程复工报审表,指令承包人继续施工。7.1.5由于承包人原因导致工程暂停,在具备恢复施工条件时,监理工程师应审查承包人报送的复工申请及有关材料,同意后由总监理工程师签署工程复工报审表,指令承包人继续施工。7.1.6总监理工程师在签发工程暂停令到签发工程复工报审表之间的时间内,宜会同有关各方按照施工合同的约定,处理因工程暂停引起的与工期、费用等有关的问题。77/77n个人资料整理仅限学习使用7.2费用索赔7.2.1费用索赔的提出承包人根据合同的有关规定,通过监理工程师向业主索要合同价以外的费用,作为对自身经济利益损失和影响的补偿。7.2.2费用索赔的申报程序承包人费用索赔的申报程序是:提出费用索赔意向、按月提供清单、正式上报费用索赔申请三步进行。1提出费用索赔意向承包人必须在引起索赔事件出现后的7天内,将其索赔意向书面通知高级驻地办、总监办和业主。承包人的书面费用索赔意向通知需阐述原因和保留费用索赔的权利即完成了费用索赔的意向通知。如果承包人没有将其费用索赔意向及时通知监理工程师,而在事情发生7天后才给予通知,监理工程师可不接受该项费用索赔要求。如果承包人事先通知监理工程师,监理工程师应调查费用索赔原因,做好记录<这些记录是审批费用索赔时不可缺少的证据),以及采取必要的措施,避免或减少费用索赔。征地拆迁延误不是索赔的正当依据,根据风险共担的原则,业主承担征地拆迁延误造成的工期延误风险,如果影响了关键工程,则应顺延工期;承包人则必须承担由于征地拆迁延误而引起的费用增加。征地拆迁延误事件发生后,监理工程师应指导承包人及时调整计划,转移施工机具,使影响程度降至最低。2按期提供清单承包人在将费用索赔意向通知监理工程师后,必须按期向监理工程师提交一份清单,详细说明他认为应得的额外费用以及按监理工程师的指示所进行的附加工作等,直至费用索赔事件结束。3正式上报费用索赔申请在费用索赔事件终止后,承包人必须按合同规定的期限上报正式的费用索赔申请。正式的费用索赔申请必须填报费用索赔申请书,并附上费用索赔事件的详细说明、与之相关的费用索赔意向通知书、有关的函件、图纸、计划表、报告、照片、计量、计算、价格分析、实验室的实验结果等。正式的费用索赔申请应报驻地办、总监办和业主。如果承包人的正式费用索赔申请中没有详细的证明材料,驻地办不受理此项费用索赔或将其退回,要求承包人补充详细的资料。7.2.3费用索赔的审批程序监理工程师在作出费用索赔决定之前,必须取得业主的批准。77/77n个人资料整理仅限学习使用费用索赔的审批分专业监理工程师、高级驻地监理工程师和总监理工程师三级进行管理。专业监理工程师主要负责对费用索赔事件的调查、原始资料的收集及提供初步调查意见和证明;专业监理工程师应在收到承包人的费用索赔意向通知后,及时调查费用索赔时间、发生的原因及经过,做出记录并要求承包人提供有关资料、记录、数据等索赔时必不可少的证据。高级驻地办提出审查意见报总监办审核,经业主批准生效。费用索赔申报、审批程序框图如下:费用索赔事件发生承包人将索赔意向通知高级驻地办、总监办、业主高级驻地办对索赔进行取证承包人按期提供清单费用索赔事件结束承包人上报索赔申请书高级驻地办评审初步意见总监办审核业主批准图15费用索赔申报、审批程序框图7.2.4处理费用索赔的一般方法鉴于费用索赔涉及到并非承包人自身原因或承包人应承担的风险所造成的经济损失,所以在处理费用索赔时监理工程师应对承包人所申报索赔的发生经过、原因和有关的合同依据以及索赔费用等诸方面进行详细审查。1搜集资料,做好记录在处理费用索赔时,监理工程师应首先审查其费用索赔的事件是否发生、发生的原因是什么、承包人和监理工程师曾经采取了什么措施等。如调查结果证明费用索赔事件没有发生,则费用索赔不能成立;如索赔成立则应为进一步审查工作做准备。上述调查主要依据监理工程师的工地记录等原始资料进行。2查证合同依据77/77n个人资料整理仅限学习使用如果经调查,承包人所申报的费用索赔事件确实发生,就应查证合同依据。查证合同依据就是根据合同条款并结合技术规范等合同文件的规定,对费用索赔事件的发生经过、原因作进一步的认证,以证实费用索赔事件是否确实是由非承包人自身原因或承包人应承担的合同风险所致。3计算索赔费用如果承包人的费用索赔申请事实成立,且符合合同文件的规定,就应对承包人的索赔费用进行审查,通过监理工程师计算确定索赔的金额。索赔费用的计算包括两部分内容,即数量和费率。1>数量对于承包人所申报的费用索赔,应利用专业监理工程师的原始记录,审核其是否有事实依据、是否均与有效的费用索赔有关,应特别注意承包人是否将由于其自身管理不善或工作效率低而造成的一些损失也计算进去。凡是没有事实依据,与有效的费用索赔无关以及承包人自身原因所造成的费用索赔数量均不予考虑。同时,还要根据监理工程师曾经采取过的措施,对费用索赔数量作必要的折减,如果监理工程师曾经采取过正确合理的措施,而承包人未执行,该措施所涉及的索赔数量也不予考虑。2>费率监理工程师采用三种方法确定费率和计算索赔费用,即采用工程量清单中的单价;采用协商费率;按有关票据计算。①采用工程量清单中的单价对于索赔工程与工程量清单中某工程的性质一致或基本一致的索赔费用,可采用工程量清单中的单价<扣除利润等费率)或从工程量清单中有关单价推算出的价格<扣除利润等费率)计算索赔费用。②采用协商费率协商费率,就是在监理工程师的参与下,由业主与承包人根据交通部、湖南省交通厅正式颁布的有关定额或有关标准,如交通部颁布的《公路工程预算定额》等共同协商,采用一个三方均认可的费率来计算索赔费用。③按有关票据计算在计算索赔费用时,对于一些在费用索赔事件发生期间,承包人实际直接发生的、且不需要采用费率来计算的费用,可按承包人出示的正式票据中的金额进行计算,如水电费、设备的租用费等。4确定索赔监理工程师在确认其结论并经业主审批后,签发《延期与索赔批复表》,并通过中期支付证书予以支付。77/77n个人资料整理仅限学习使用7.3工程延期及工程延缓7.3工程延期7.3.1工程延期的提出在施工过程中,由于各种原因造成施工期的延长。造成工期的延长有两种情况:一是由于承包人自身的原因,造成施工期的延长,称之为工程延误;二是由于承包人自身以外的原因造成施工期的延长,称之为工程延期。由于工程延误而导致工期的延长,承包人在监理工程师的同意下,所采取加快工程进度的任何措施而增加的各种费用由承包人承担。同时,由于工程延误所造成的工期的延长,承包人还要向业主支付工程延误赔偿金。经过监理工程师批准的工程延期所延长的时间则属于合同工期的一部分。工程竣工的时间,等于标书附录中所规定的时间,加上监理工程师批准的工程延期的时间。施工合同规定了工程延期的条件,为监理工程师审批工程延期提供了依据。凡属下列情况都属于工程延期:1因不可抗力的原因<指六级以上地震、十级以上强风暴、龙卷风或五十年一遇以上洪水造成重大破坏的),被迫停工者;2因业主提出变更设计,未能及时提供图纸而不能继续施工者;3因业主未能按合同规定供应建筑材料。上述情况发生前和已发生后承包人应及时通知监理工程师和业主,并采取积极有效的措施,在监理工程师指导下尽量减少工期延期的影响。7.3.2工程延期的申报根据施工合同条款的规定,在延期事件发生后的7天内,承包人应向监理工程师和业主提出工程延期的意向。承包人在发出意向通知后的21天内,向监理工程师和业主提交详细的申述报告,说明造成延期的理由<合同条款的依据>以及有关的详细情况,以便监理工程师及时对延期事件进行研究,但是,当延期事件具有持续性的影响时,在意向通知发出后的21天内,不可能提供最终的详细申报,则承包人应按不超过28天的时段,向监理工程师提交阶段性的详细报告。延期事件终止后,承包人在合同规定的期限内,向监理工程师提交正式的延期申请报告。延期事件发生承包人7天内报延期意向书77/77n个人资料整理仅限学习使用是承包人每隔28天报延期情况报告是否连续否事件结束后21天内承包人报最终延期申请报告驻段组初审意见高级驻地办审查总监办审核业主批准总监办通知承包人图16工程延期的申报与审批程序框图7.3.3工程延期的审批程序监理工程师在作出工程延期决定之前,必须取得业主的同意。1工程延期的审批程序1)收集资料,做好记录监理工程师在收到承包人延期意向后,应做好工地实际情况的调查和日常记录,收集来自现场内、外的各种文件资料与信息。2)审查承包人的延期申请监理工程师应分析产生延期的主要原因,并尽快报告业主,积极协调,以便尽早消除产生延期的影响因素。为了及时对延期事件作出正确的结论,监理工程师在处理延期事件时,应与业主和承包人进行协商,广泛听取各方的意见。施工合同规定,监理工租师收到承包人要求延期的通知和提交最后详细资料后,应在28天内汇同业主审核并将报经业主批准确定的延期天数通知承包人;或要求承包人进一步补充延期的理由和证明材料,如果监理工程师在28天内不予答复,并且这种情况不是承包人的原因造成,则应视为承包人要求的延期已得到监理工程师批准。对于比较复杂的延期事件,监理工程师应成立专门小组进行处理。2批准工程延期的原则监理工程师审批工程延期应遵守以下三项原则,由所属驻地办提出审查意见,由总监办审核,报业主审批。77/77n个人资料整理仅限学习使用1)符合合同条件监理工程师审查工程延期,必须符合合同条件,也就是说,导致拖延工程进度的原因必须是属于承包人自身以外的原因。如果属于承包人自身的原因所造成的任何延误,不能确定为工程延期。2)发生延期事件的工程应在关键线路上发生延期事件的工程部位,必须在关键线路上。一项工程的关键线路并不是固定不变的,随着工程的进展和情况的变化,往往影响到关键线路的变化。监理工程师确定工程是否在关键线路上,是以经过监理工程师批准的承包人的施工进度计划为依据。3)符合实际情况批准的工程延期必须符合实际情况。承包人对于延期事件发生后的各类有关细节,要做详细的记载,及时向监理工程师提交详情报告。监理工程师在延期事件发生后,还需对现场情况进行详细考察和分析,并做好各类记录。包括:天气、雨量及其它方面的自然条件,人力、机械设备闲置情况,施工计划能否进行临时调整,以及监理工程师下达过的有关指令。7.3.4工程延期的审批监理工程师根据现场记录和有关资料,对承包人延期申请进行审查与修改,修改结果经业主批准后,签发《索赔时间/金额审批表》。7.3.5工程延期的减少或避免1业主需做的工作1)应做好前期准备工作,将工程场地及时移交给承包人;2)加快工程变更设计处理速度,避免因变更设计图纸等导致工程延期。2监理工程师需做的工作1)应在合适的时机下达开工令;2)对业主难以按计划提供工程场地的区段,监理工程师应与承包人协商,对施工区段的顺序安排(包括设备、人员>作出合理的调整。监理工程师根据现场情况,指令承包人先进行发生延期事件的工程部位以外的其他有条件施工的工程的施工,这样可以减少延期的时间,也可以减少其它方面的损失。同时监理工程师应对延期事件,做好工地实际情况的详细调查和记录,收集来自现场内、外的各种文件资料与信息,合理地计算延期的时间。7.4合同争议的调解7.4.1工程监理机构接到合同争议的调解要求后应进行以下工作:77/77n个人资料整理仅限学习使用1及时了解合同争议的全部情况,包括进行调进和取证;2及时与合同争议的双方进行磋商;3在工程监理机构提出调解方案后,由总监理工程师进行争议调解;4当调解未能达成一致时,总监理工程师应在施工合同规定的期限内提出处理该合同争议的意见;5在争议调解过程中,除已达到了施工合同规定的暂停履行合同的条件之外,工程监理机构应要求施工合同的双方继续履行施工合同。7.4.2在总监理工程师签发合同争议处理意见后,业主或承包人在施工合同规定的期限内未对合同争议处理决定提出异议,在符合施工合同的前提下,此意见应成为最后的决定,双方必须执行。7.4.3在合同争议的仲裁或诉讼过程中,工程监理机构应向仲裁机关或法院提供与争议有关的证据。7.5合同的解除7.5.1施工合同的解除必须符合法律程序。7.5.2当业主违约导致施工合同最终解除时,工程监理机构应就承包人按施工合同规定应得到的款项与业主和承包人进行协商,并应按施工合同的规定从下列应得的款项中确定承包人应得到的全部款项,并书面通知业主和承包人:1承包人已完成的工程量表中所列的各项工作所应得的款项;2按批准的采购计划订购工程材料、设备、构配件的款项;3承包人撤离施工设备至原基地或其他目的地的合理费用;4承包人所有人员的合理遣返费用;5合理的利润补偿;6施工合同规定的业主应支付的违约金。7.5.3由于承包人违约导致施工合同终止后,工程监理机构应按下列程序清理承包人的应得款项,或偿还业主的相关款项,并书面通知业主和承包人:1施工合同终止时,清理承包人已按施工合同规定实际完成的工作所应得的款项和已经得到支付的款项;2施工现场余留的材料、设备及临时工程的价值;3对已完工程进行检查和验收、移交工程资料、该部分工程的清理、质量缺陷修复等所需的费用;77/77n个人资料整理仅限学习使用4施工合同规定的承包人应支付的违约金;5总监理工程师按照施工合同的规定,在与业主和承包人协商后,书面提交承包人应得款项或偿还业主款项的证明。7.5.4由于不可抗力或非业主、承包人原因导致施工合同终止时,工程监理机构应按施工合同规定处理合同解除后的有关事宜。第八章交工及缺陷责任期的监理工作8.1交工与交工证书8.1.1交工证书的类型1全部工程的交工证书监理工程师在全部工程基本完成并通过交工检查、承包人书面提出交工申请并保证在缺陷责任期内完成全部剩余工作后,向承包人签发全部工程的交工证书。否则书面指示承包人完成尚需完成的工作。2部分工程交工证书监理工程师按照本规划的原则,就下列情况向承包人签发部分工程的交工证书:1>工程的任何主要部分已建成,能够独立交付使用;2>合同中规定有不同交工时间的任何部分工程;3>已由业主占用或使用的任何工程。8.1.2签发交工证书的必要条件1工程确实完成监理工程师对工程进行全面检查,确认合同段工程的全部或任何区段的主体已全部完成,或剩余工程很少并不影响工程的正常使用及安全。2工程检验合格1>监理工程师对工程质量检验的结果,证明该工程确实符合规范要求,且各项资料齐全;2>监理工程师在各种场合以不同形式向承包人指出的各类质量问题,均已得到妥善的解决。3现场清理完毕监理工程师确认承包人对其申请交工的工程已进行了全面的现场清理,包括临时用地、材料场和取土场。4承包人书面申请77/77n个人资料整理仅限学习使用监理工程师收到承包人书面交工申请及缺陷任期的书面保证。5交工资料监理工程师确认承包人已根据合同规定完成或基本完成有关交工资料。8.1.3交工证书的签发程序1成立交工检查小组监理工程师收到承包人递交的交工申请,并确认工程满足“本规划”8.1.2条的必要条件后,应指派专人全面负责交工验收工作。交工验收由业主主持,并成立有监理工程师、业主代表、设计单位、接管养护、质量监督等单位代表参加的交工检查小组。监理工程师还提示承包人列席参加,并负责提供检查小组检查工程时需要的资料、人力和设备,为交工检查活动的日程安排提供服务。交工检查小组的主要任务是:1>进一步审查交工申请报告;2>现场检查申请交工的工程;3>审查承包人缺陷责任期的剩余工程计划;4>根据以上情况写出检查报告;5>决定是否签发交工证书。2对交工申请进行审查1>检查小组应确认承包人交工申请报告,对申请交工的工程范围、交工工程的外观质量、质量缺陷的处理、交工资料的完成等描述全面、准确;剩余工程及计划安排合理可行。并写出书面审查意见;2>对基本符合合同有关条款规定的交工申请报告,检查小组应予接受。但必须在审查意见中明确指出存在的问题及修改建议;3>对与合同有关规定存在较大差距的申请报告,检查小组不予接受。应写明审查意见予以退回。3现场检查与评价1>检查小组接受承包人的交工申请报告,必须对交工工程进行现场检查。主要检查申请交工工程外观质量,外型尺寸,各类构造物及工程范围内所有现场的清理情况。并应对检查中发现的所有工程缺陷做详细描述及记录;2>检查小组对检查情况进行全面评价。重点对检查中及以前发现的工程缺陷进行分析,确定这些缺陷可否可被立即修复或已被修复或做为剩余工程留待缺陷责任期内完成,并与承包人所报的缺陷责任期的剩余工程计划相对应。4检查报告77/77n个人资料整理仅限学习使用工程质量检验由质量监督部门负责组织,并提出工程质量等级建议,通过交工验收的工程必须写出交工验收报告。5签发交工证书工程交工的日期以检查小组决定的签发交工证书的日期为准。工程交工证书必须包括如下内容:1)获得交工证书的工程范围;2>工程获得交工证书的日期<交工日期);3>审查交工工程的单位;4>交工证书的签字人。<业主、监理工程师、设计、承包人各方代表)。8.2缺陷责任期的监理在交工证书颁发后,承包人的责任和义务并未终结,除继续进行缺陷工程的维修外,还要进行竣工文件的整理,以及最终财务支付等,并颁发其缺陷责任终止证书。8.2.1缺陷责任期阶段的质量监理内容当全部工程或部分工程完工后,承包人书面提出全部或部分工程竣工验收申请,监理工程师接到竣工验收申请后,进入最后阶段的质量监理。1工程检查全面检查承包人按合同规定完成的工程范围和工程质量,并向承包人指出影响签发缺陷责任终止证书的任何工程质量缺陷,要求承包人制定维修计划,监理工程师对维修计划的实施进行检查,包括修复时间、人力、各类机械及维修后的质量检查。在施工中若出现因施工质量问题所造成的损坏,承包人仍要承担修复的责任,当缺陷责任期满时,监理工程师对工程质量做最后的检查,证明工程的质量达到合同要求,由主持验收单位签发缺陷责任期终止证书后才能解除承包人的工程质量责任。2竣工文件检查在签发缺陷责任终止证书前,承包人应按合同要求提交全部施工原始资料并完成竣工图,经监理工程师审查合格,才准许进入竣工验收。8.2.2竣工验收必须具备以下条件:1经过交工验收各标段均达到合格以上的工程;2对未完工程或交工验收时提出的修复、补救工程已处理完毕,并经监理工程师和质量监督部门检验合格;377/77n个人资料整理仅限学习使用按国家《基本建设工程档案资料管理暂行规定》及其附表A要求及《公路工程竣工验收办法》已编制完成竣工文件;4按规定已编制好工程竣工决算;5承包人、监理、设计、业主、监督等单位已编写完成汇报材料。8.2.3缺陷责任期的监理组织监理工程师应根据剩余工作量,配备缺陷责任期的监理工作人员,包括:现场巡视、检查的监理人员,处理合同事宜<索赔、变更),办理支付、督促竣工资料的合同管理人员。8.2.4缺陷责任期结束证书颁发程序1缺陷责任期结束证书申请缺陷责任期承包人要提前安排一些新增工程和主要剩余维修工程的施工。如边坡及中央分隔带绿化补种、高速公路桥头两端沉降修补,构筑物表面裂缝和蜂窝麻面的处理。其它一些小的维修工程,诸如隔离栅挂高调整,立柱培土,孔洞修复,丢失支撑和螺母的补齐,桥梁下通道、涵洞、集水井内杂物、淤泥的清理,边坡防护和路基冲刷等要在最后一个阶段集中安排。修补计划完成后,承包人应在期内或期满后向监理工程师提出缺陷责任期终止证书申请报告。2竣工验收委员会检查与评审竣工验收主持单位在收到业主申请验收报告后,成立竣工验收委员会以审查承包人在缺陷责任期内所完工程。1>验收委员会的任务①共同检查全部工程;②检查承包人在养护期间计划实施倩况;③根据评估情况写出报告,确定工程质量等级;④决定是否颁发缺陷责任期结束证书。2>竣工验收委员会的组成业主代表,承包人代表,设计单位代表,质量监督单位的代表、养护单位代表、土地管理、环境保护、档案管理等有关单位的代表组成。承包人应陪同一起检查工地,负责提供一切验收委员会必须的检查工具,并回答验收委员会提出的问题。3>现场检查全部工作并开会进行评审。如承包人在缺陷责任期未完成其全部职责和义务,则延长其缺陷责任期。4>经竣工验收的工程各标段《工程质量鉴定书》由质量监督部门签发。5>对合格以上的工程竣工验收委员会签发《公路工程竣工验收鉴定书》。77/77n个人资料整理仅限学习使用第九章组织协调和工地会议组织协调的内容包括质量目标,进度目标及费用目标。协调的对象包括监理组织内部的人员或机构之间,与业主、设计单位、承包人等单位之间的协调。为开展好监理工作,要求监理组织内的所有监理人员都能在各自负责的范围内主动地进行协调工作。工地会议是围绕施工现场问题而召开的一种会议。工地会议有以下三种类型:第一次工地会议、工地会议<每月工地例会)和现场协调会议。会议讨论和研究的现场问题及情况应完整地被记录下来,形成文字材料,成为约束参会各方行为的依据。工地会议一般由高级驻地监理工程师主持和召集,并负责记录和督促各参加方履行会议决议。会议中决定执行的有关问题,仍应按规定的程序办理必要的手续。9.1第一次工地会议第一次工地会议是工程全面展开前,履约各方相互认识、熟悉并取得联络、也是检查开工前各项准备工作、明确监理程序的会议。9.1.1第一次工地会议主要内容与议程1介绍履约各方的业主、承包人及监理工程师第一次工地会议由总监理工程师主持,业主的法人代表<总经理)、总监理工程师和承包人工程经理均应出席会议。相互交换作为正式会议文件的与会人员名单和各方管理组织主要负责人、总工程师及其他部门负责人和技术人员的构成文件。所有与会人员的通讯地址、电话及联络方式均应写入会议纪要。2澄清履约各方的组织出席会议的各方都应递交一份包括本组织内部机构管理框图、组织分工及各职能部门职权的文件,便于今后工作对口联系和履行各级程序。承包人递交的组织机构及主要负责人图表应事先得到监理工程师及业主书面批准。3承包人陈述施工准备承包人应就施工准备情况按如下主要内容提出陈述报告,监理工程师应逐项予以澄清、检查和评述:1)主要施工人员<含工程负责人、主要技术人员及主要机械手)是否进场或将于何日进场,并应提交进场人员计划及名单;2)用于工程的进口材料、机械、仪器和设施是否进场或将于何日进场,是否将会影响施工,并应提交进场计划及清单;77/77n个人资料整理仅限学习使用3)用于工程的本地材料来源是否落实,并应提交料源分布图及供料计划清单;4)施工驻地及临时工程建设进展情况如何,并提交驻地及临时工程建设计划分布和布置图;5)工地实验室及其设备是否准备就绪或将于何日安装就绪,并应提交实验室布置图及仪器设备清单;6)施工测量的基础资料是否已经落实并经过复核,施工测量是否进行或将于何日完成,并应提交施工测量计划及有关资料;7)为监理工程师提供的住房、交通、通讯、办公等设备及服务设施是否具备或将于何日具备,并应提交有关计划安排及清单;8)提交实施性总体施工计划供监理工程师审批;9)其他与开工条件有关的内容及事项。4业主说明开工条件业主代表就工程征地、拆迁以及其他与开工条件有关的问题进行说明,监理工程师应根据批准或将要批准的施工进度计划的安排,对上述事项提出的建议及要求。5监理工程师明确施工监理例行程序监理工程师应明确工作例行程序并提出有关表格及说明:1)质量控制的主要程序、表格及说明;2)施工进度控制的主要程序、图表及说明;3)计量支付的主要程序、报表及说明;4)延期与索赔的主要程序、报表及说明;5)工程变更的主要程序、图表及说明;6)工程质量事故及安全事故的报告程序、报表及说明;7)确定工地会议的时间、地点及程序。第一次工地会议前,监理工程师应事先发出会议通知和会议议程,明确各方应递交的文件或材料。与会各方应精心准备各自的会议文件,尤其做好施工前准备工作的落实,完善内部管理机构,配齐人员,履行合同职责。监理工程师应对现场进行会前巡视,及时准备,防止工作中存在的问题和漏项,督促承包人及时为监理工程师配齐办公及生活设施和设备;督促编报施工进度计划和现场布局等工作,对存在的问题要事先协调,以求得共识。9.1.2第一次工地会议召开的时间召开第一次工地会议在确定具体会议时间上,监理工程师应掌握以下几点:1充分注意合同条款列出的时间表在接到中标通知后,承包人应尽快开始其履行合同义务的工作。以总77/77n个人资料整理仅限学习使用监理工程师发布开工令的生效日为工期起算日。第一次工地会议大致安排在业主发出中标通知后到监理工程师发出的开工令生效前召开。2考虑现场准备工作的进展情况第一次工地会议前,监理机构的主要负责人员应对承包人的进场和其它履约情况及现场条件进行监督和控制。如果现场各项准备工作进展良好,各方履约比较顺利,第一次工地会议则可以相应提前。如果现场发现问题较多,准备不充分,履约受到各种阻力,监理工程师则应适当推迟会议时间,并在会前尽可能予以督促、协助和协调,待条件具备后,再适时召开。第一次工地会议最迟召开时间不能超过开工令生效之日。9.2工地会议工地会议是按一定的程序召开的以研讨工地出现的包括计划、进度、质量、支付等诸多问题的工地会议,工地会议每月召开一次,为使会前对现场各方面情况尽可能统一认识,会前监理工程师和承包人应共同视察工地,现场初步讨论可能在工地会议上出现的问题。9.2.1工地会议的参加者会议由高级驻地监理工程师主持,参加者必须是现场的有关负责人。包括:1总监办代表和驻地办专业监理工程师;2承包人工程负责人(经理>,现场的有关高级职员(总工程师等>及专业技术负责人。会议如果涉及重大分包工程时,也可以邀请分包人的负责人出席;3业主代表及有关助理人员;4其他人员。遇有重大设计变更时,必须邀请设计单位派员参加;如果工程与某行业主管部门有关,也应邀请其派代表参加会议。参加每次工地会议的人员构成应以便于研究问题为准则,不强求每次与会人员都一致。但监理工程师和承包人的现场主要负责人必须到会。9.2.2工地会议的主要内容和议程会议应按既定的例行议程进行,一般应由承包人逐项进行陈述并提出问题与建议,高级驻地监理工程师应逐项组织讨论并作出决定或决议的意向,会议按以下议程进行讨论和研究:1检查上次会议决议的执行情况。2审查当月工程进度,预计下阶段工程进展。讨论关键线路上的施工进展情况及影响施工进度的因素和对策,找出影响进度的因素,按合同文件明确的责任解决问题。承包人必须事先递交工地进度和计划的有关资料,77/77n个人资料整理仅限学习使用实际进度与计划进度对比,工地人员、机械设备、当月气象资料及现场概述等。承包人还要递交下阶段计划进度,供监理工程师和会议审查。3对工程质量、技术问题作出评价监理工程师应对本月现场工程质量就执行标准、施工工艺,检查验收等问题在工地会议上作出评价,承包人可以对某些技术问题结合现场实际应用提出意见和建议,对图纸及增补后图纸提出质询,对拟定中的替代方案,采用新技术、新工艺、代用材料等事项进行必要的介绍。会议应对质量事故和工程缺陷提出补救措施和适当处理方案,并记录在案。对某些特殊、复杂技术问题或工程质量事故一时无法决定的,会议可决定委托专家小组会后开展工作专题研究。对某些尚属交流探讨、有待进一步完善的技术方案或施工措施等,未经监理工程师准许不得采用。4合同管理的执行情况合同管理包括预付款、暂定金额、计量与支付、工程变更、价格调整、工程延期及索赔等事宜。会议上将由各方介绍履约的执行情况,监理工程师将解释合同文件,讲解受理程序,对具体事项一般不作细节讨论,但承包人可能在会上提出索赔、延期的意向和意见,进行初步的澄清和讨论,另按程序申报,并约定召开专门会议协调处理。5对工地会议记录的确认工地会议记录由主持会议的高级驻地监理工程师指定专人负责。征求参加会议各方代表的意见后各方予以签认。6其他工地会议还可以讨论监理工程师认为有必要研究的其他任何事项。包括:审议承包人提出的工程分包的意向,确定进行正式审查的程序和安排;承包人应将其在施工过程遇到的干扰情况<包括征地拆迁,地方干扰等)作出报告,说明施工计划和这些干扰已经或将对工程造成的影响及程度,业主和监理工程师代表应及时协调并给予答复或作出调整施工计划的决定;现场机械设备,材料,人员的数额以及对进度和质量的适应情况并提出解决措施;对发生的安全事故或隐藏的不安全因素以及对交通和民众的干扰提出问题及解决措施;遗留的征地拆迁和地方关系,各方人员的调整或变动,上级领导机关组织有关工程的重大活动和意见,以及下次工地会议时间的安排等。9.2.3工地会议应注意的几个问题1认真准备会议文件需要准备的文件有:1>当月进度总结。监理工程师向会议报告当月的总体进度,承包人应提交监理工程师确认的当月人工、机械设备、材料到场清单,并报告影响当月工程进度的主要问题;2>下月计划安排。77/77n个人资料整理仅限学习使用承包人提交下月进度计划安排和相应的人工、机械设备、材料的工作保证计划,供会议讨论;3>气候情况。承包人向会议提交当月天气记录;4>技术及质量事宜。监理工程师向会议提交当月实验报表,并报告当月影响工程质量的主要技术问题;5>工程变更设计事宜。监理工程师向会议提交已批准的变更设计汇总表,讨论待定变更工程;6>分包工程。监理工程师报告目前工程分包情况;7>财务事宜。讨论有关计量与支付的任何问题;8>索赔及延期。讨论研究承包人的延期要求及造价、索赔等问题;9>管理事宜。报告政府、业主、监理工程师、承包人在工程管理上采取的主要措施,工程检查、参观以及培训等活动;10>其他。讨论上述事项没有包括的其他问题;11>确定下次工地会议的时间和地点。2做好工地会议记录工作每次工地会议的记录人应基本固定,记录人应对现场工程、监理程序、承包人的计划以及合同文件等都比较熟悉,以保证记录语言规范、符合原意,不出现误解或谬误。记录要完整,要对会议召开的时间、地点、出席会议者的姓名及职务等细节作完整记录。对会议发言的记录要重视当时讲话者的用语,要完整记录发言人的原话,不带评论性,不可“归纳”或片面理解发言人的讲话。要对讨论涉及的事项逐条记录。9.3现场协调会议现场协调会议由承包人或业主提出建议,由监理工程师视现场情况主持召开;也可以由监理工程师决定就某项技术或管理召开会议;还可以由经常性工地会议授权监理工程师邀请有关人员讨论某项专题。参加会议的人员取决于会议的内容,会议召开前,监理工程师要协调有关方面按拟研究的专题内容准备材料、文件。讨论的重点一定要事先向与会者交代。会议记录(或纪要>的要求与经常性工地会议相同,并存档备案。第十章实验检测10.1总监办实验室的建立总监办按照监理合同第十五条要求建立二个满足监理工作需要的中心实验室,所有的实验检测仪器须开工前完成标定,并定期进行检定,实验室在通过湖南省交通厅工程质量监督站临时资质考核后,方可开展工作。中心实验室的任务是:10.1.1中心77/77n个人资料整理仅限学习使用实验室是对所辖标段进行数据控制和检验测定的中心,其规模应与所辖工程相匹配,对各个工程工程的材料、配合比和强度进行有效的控制,应有经过专门培训的实验人员,健全各种规章制度,实行明确的责任分工。10.1.2中心实验室应对承包人实验室的设备功能、人员资格、操作方法、资料管理等工作进行有效的监督、检查和管理。10.1.3服务范围:1应在承包人进行标准实验的同时或以后,平行进行复核<对比)实验。以肯定、否定或调整承包人的标准实验的参数或指标。标准实验是指各种标准击实实验、集料的级配实验、混合料的配合比实验、结构的强度实验等;2在承包人的工地实验室按技术规范的规定进行全频率抽样实验的基础上,监理工程师应按20%的频率独立进行抽样实验,以鉴定承包人的抽样实验结果是否真实可靠;3当施工现场的监理人员对施工质量或材料产生疑问并提出要求时,随时进行抽样实验。4对中心实验室不能完成的复杂实验检测工程,为了确保实验的可靠性和便于管理,监理工程师在现场抽样后委托经业主同意的、具有交通行业实验资质的单位完成,费用由业主承担,但实验检测过程监理工程师须通过有效手段予以监督,并对实验检测结果予以签认。5对经监理工程师审查并经业主批准,承包人采用新材料、新技术或新工艺的特殊工程,当合同未列明或无现成标准可循时,实验检测监理工程师应要求承包人提供相关的科技资料及鉴定报告,拟定出符合工程实际的暂行标准或规程,经审查批准后执行。10.1.4拟投入本工程的实验检测能力<见下表)表4监理单位投入本工程的实验检测能力监理单位应独立完成的实验检测工程(带“*”号者除外>备注77/77n个人资料整理仅限学习使用土工及复合材料实验1.含水量实验2.土壤颗粒分析实验3.液塑限实验4.击实实验5.土的比重实验6.密度实验7.粗粒土和巨粒土最大干密度实验8.承载比。10.2.2标准实验标准实验是对各项工程的内在品质进行施工前的数据采集,它是控制和指导施工的科学依据,包括各项标准击实实验、集料的级配实验、混合料的配合比实验结构的强度实验等。应按以下要求进行:1在各项工程开工前由承包人先完成标准实验,并将实验报告及实验材料提交中心实验室审查。实验检测监理工程师应派出实验监理人员参加承包人实验的全过程,并进行有效的现场监督检查。2中心实验室应在承包人进行标准实验的同时或以后,平行进行复核<对比)实验,以肯定、否定或调整承包人标准实验的参数或指标。10.2.3工艺实验工艺实验是依据技术规范的规定,在动工之前对路基、路面及其它需要通过预先实验方能正式施工的分项工程预先进行工艺实验,然后依其实验结果全面指导施工。应按以下要求进行:1监理工程师应要求承包人提出工艺实验的施工方案和实施细则并予以审查。2工艺实验的机械组合、人员配额、材料、施工程序、预埋观测以及操作方法等应有两组以上方案,以便通过实验作出选定。3监理工程师应对承包人的工艺实验进行全过程的旁站监理,并应作出详细记录。4实验结束后应由承包人提出实验报告,并经监理工程师审查批准。原材料源厂<场)质保书承包人自检换料源承包人自检后送工程质量检测室内实验记录表监理实验室现场取样实验77/77n个人资料整理仅限学习使用实验检测成果监理工程师审批不合格合格材料进入施工现场使用承包人按规定频率自检并填写实验记录表监理工程师按规定频率抽检实验检测监理工程师审批通知禁止使用或降级使用不合格合格同意使用图17原材料检验及监理程序框图抽样检验是监理工程师控制质量的基本方法。各种材料的物理性能、土方及其它填筑施工的密实度、水泥混凝土及沥青混凝土的强度等进行测定和实验,每道工序完工后,承包人自检合格,监理工程师按监理合同规定的频率抽样检验,监理工程师通过检验用数据反映工程质量水平,及时对缺陷工程进行处理,保证每道工序的质量。中间产品的质量是最终成品质量的保证,在工程实施中要抓预制构件和混合料的产品质量。在预制厂设专职监理工程师对生产全过程进行监理,重点检查水泥、钢筋、碎石、预应力钢材及外掺剂、锚具的质量,审查混凝土的配合比设计,生产中对每道工序要严格检查验收,不合格的构件禁止运到施工现场。1监理工程师应派出实验监理人员,对承包人的抽样频率、取样方法及实验过程进行检查。2在承包人的实验室按技术规范的规定进行全频率抽样实验的基础上,中心实验室应按10%-20%的频率进行独立抽样实验,以鉴定承包人的抽样实验结果是否真实可靠。3当施工现场的旁站监理人员对施工质量或材料产生疑问并提出要求时,中心实验室随时进行抽样实验。10.3原材料抽检频率<见表5)表5原材料抽检频率序号材料名称检查工程抽样频率77/77n个人资料整理仅限学习使用1水泥标准稠度、安定性、凝结时间以200吨为一批,取一个样,不足200吨时取一个样2水泥混凝土砂筛分、含泥量、有机质含量1次/400m,不足400m每料源1次3水泥混凝土碎石筛分、针片状含量、含泥量、压碎值及压碎指标值1次/400m,不足400m每料源1次4水水质分析1次/料源或1次/半年,饮用水免检5外加剂减水率、塌落度损失、凝结时间1次/批6混凝土及砂浆抗压强度、拌和物凝结时间、配合比实验按《公路工程质量检验评定标准》附C、附录D、附录E、附录F确定7热轧钢筋强度、伸缩率、冷弯性能20T取一组,不足20T时也取一组8钢筋可焊性现场检查外观,实验室作力学性能实验<拉伸、弯曲)1.对焊、T形接头以200个接头为一批。2.电弧焊接头以300个接头为一批,上述接头不足200个或300个时仍作一批处理9钢丝强度、反复弯曲次数甲级钢丝每盘取一组,乙级钢丝10T为一批取一组样10钢铰线表面质量、直径偏差、扭距、强度、弹模、伸长率60吨一批,每批中取3盘,如每批小于3盘,则每盘都取样11冷轧带肋钢筋抗拉强度、伸长率、冷弯、表面质量、重量偏差50吨钢筋组成一批,每批取5%盘,检查表面质量、重量。抗拉强度、伸长率、冷弯应每盘检查12预应力锚夹具外观检查、硬度、锚固性能1、锚具夹具以不超过1000套为一批,连接器不超过500套为一批;2、外观检查5%/批;3、硬度检查5%/批;4、静载锚固性能6套/批13沥青混合料用碎石筛分、压碎值、磨光值、磨耗值、坚固性、针片状颗粒含量、含泥量、视密度、吸水率、软弱颗粒含量1、配合比设计时检查所用工程,以后1组/批。2、施工过程中按《沥青路面施工技术规范》检查<接上表)序号材料名称检查工程抽样频率14沥青混合料用砂筛分、视密度、含泥量同上15矿粉粒度范围、亲水系数、视密度、含水量同上77/77n个人资料整理仅限学习使用16沥青针入度、软化点、延度、含蜡量、密度、闪点、燃点、粘度每批<不超过60吨)取一个样,其余同上17沥青混合料沥青含量、筛分、马歇尔稳定度、流值、密度每台拌合机1次或2次/日18无机结合料稳定土无侧限抗压强度、筛分每2000m2或每工作班一组19半刚性基层材料颗粒分析、液塑限、相对密度及吸水率、石料压碎值1、配合比设计时必须测试所有工程,以后1组/批。2、施工过程中按《路面基层施工技术规范》检查20橡胶支座成品力学性能、解剖检验、胶料检验1组样/批21波形梁护栏及立柱外观、尺寸、镀锌量1组样/批22缆索护栏抗拉强度、反复弯曲、扭转实验、外观结构检查、镀锌量1组/批23无纺布、土工织物条带拉伸、厚度、单位面积质量、渗透系数、CBR顶破1万M取一个样,不足1万M按1万M计24土工格栅、土工网条带拉伸、单位面积质量、当量孔径、温度收缩系数同上25砂井袋条带拉伸、厚度、渗透系数、CBR顶破1万M取一个样,不足1万M按1万M计26塑料排水板条带拉伸、厚度、纵向通水量、滤膜渗透系数、CBR同上27路基用土颗粒分析;液塑限;击实;CBR1万M测定一次,土质变化时应另测定28填砂路堤颗粒分析,液塑限,击实5000M测定一次,土质有变化时应另测定29结构物台背填土压实度压实度测定每台每层不小于3点30砂垫层和袋装砂井用砂筛分、渗透系数5000m3一次,不足5000m3取一次样承包人按以上频率100%自检,监理单位按以上频率不少于10%抽检,承包人送样到质量监督部门检验频率不少于5%.10.4现场实验工程与频率10.4.1压实度序号工程内容检查方法与频率1路基填筑JTJ071-98附录B,密度法每2000m2测点4处2级配碎石垫层JTJ071-98附录B每200m每车道2处3底基层、基层JTJ071-98附录B每200m每车道测2处4沥青混合料面层JTJ071-98附录B每200m每车道测1处5级配碎石面层JTJ071-98附录B每200m测4处6路肩JTJ071-98附录B每200m测2处7台背回填每层每侧3点15cm×15cm标准试模JTJ071-98附录D77/77n个人资料整理仅限学习使用1不同强度等级及不同配合比的砼应在拌和地点分别随机取制试件;2一般体积结构物,如基础、墩台,每单元结构物取制2组;3大体积结构,每80至200m3或1工作班制取2组;4上部结构主要构件长16m以下制取1组,16M至30M制取2组,31M至50M制取3组,50M以上不少于5组,小型构件每批或每工作班至少制取2组;5每根钻孔桩至少制取2组,桩长20M以上不少于3组,桩径大<大于1.5M)不少于4组;6构筑物<小桥涵、挡土墙)每处或每工班制取不少于2组。当原材料和配合比相同,并用同一拌和机拌制时,可几处和并制取2组。10.4.8砂浆强度检查方法与频率试件边长7.07cm立方体,六件1组
查看更多

相关文章
