基槽验收监理工作汇报材料

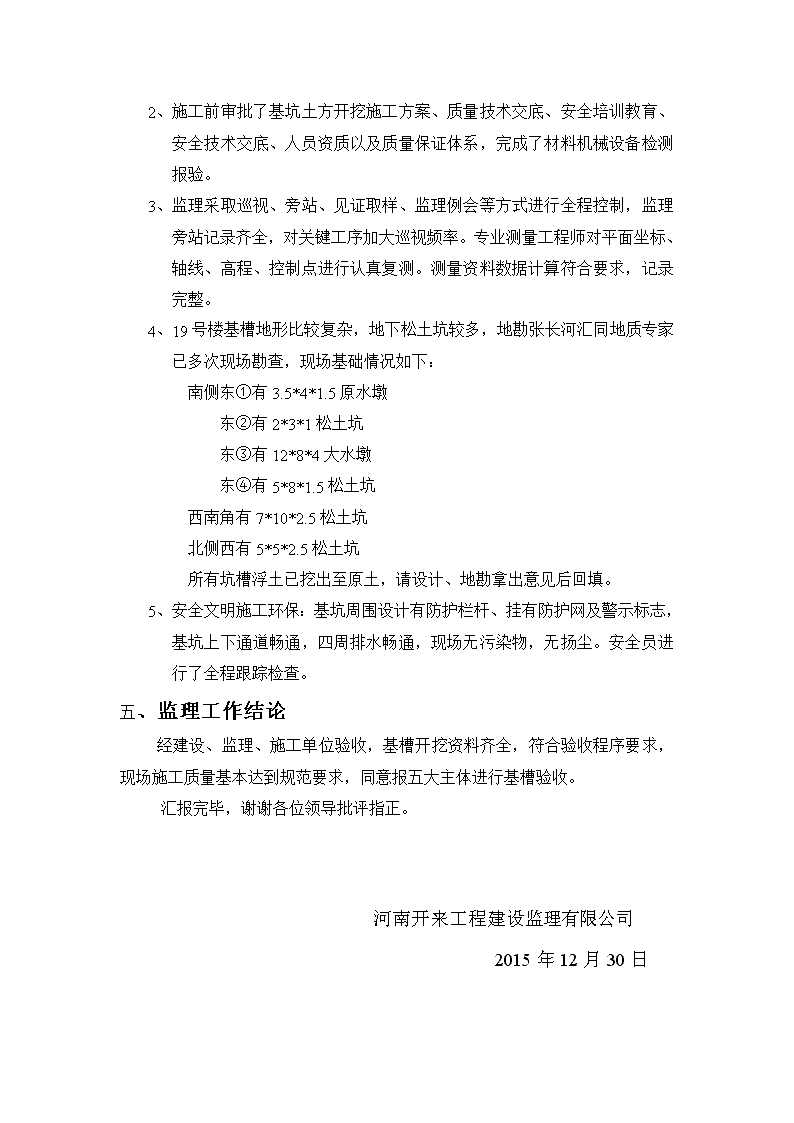

金海洋·香蜜花都19#楼基槽验收监理工作汇报材料一、工程概况1、工程名称:金海洋·香蜜花都19#住宅楼。2、建设地点:金海洋·香蜜花都位于清屏大街与政通路交叉口东北角。3、建设单位:河南恒兆业置业有限公司。4、本工程的建筑工程设计等级为二级。5、建筑规模:建筑面积:6559.14平方米,其中地下建筑面积1048.97平方米,地上建筑面积5510.17平方米,建筑基底面积538.91平方米。6、建筑层数及功能:地上十一层,地下二层,地上一至九层层高为3.0m,十和十一层层高2.9m,地下一层层高3.0m,二层层高3.0m,室内外高差0.30m,建筑总高度33.00m(从室外正负零地面至屋面面层)功能:地下室均为戊类储藏室,地上一至七层均为住宅。7、建筑结构形式为剪力墙结构,建筑结构抗震等级为二级,抗震设防烈度为7度(设计基本地震加速度0.1g),建筑设计使用年限为50年。8、本工程为多层住宅楼,建筑耐火等级地下为一级,地上为二级,屋面防水等级Ⅱ级,地下室防水等级一级。经甲方、监理方、施工方2015年12月30日上午现场检查复核,基本符合设计要求。二、验收:1、建筑工程施工质量统一验收标准GB50300-2013;2、建筑地基基础工程施工验收规范GB50200-2002;3、本工程设计图纸及相关技术文件;4、施工合同、监理合同;5、工程建设标准强制性条文。三、工程施工工序及监理控制情况1、依据施工图纸及图纸会审要求以及基坑开挖方案,基坑开挖放坡、基底处理进行了全程监理。n1、施工前审批了基坑土方开挖施工方案、质量技术交底、安全培训教育、安全技术交底、人员资质以及质量保证体系,完成了材料机械设备检测报验。2、监理采取巡视、旁站、见证取样、监理例会等方式进行全程控制,监理旁站记录齐全,对关键工序加大巡视频率。专业测量工程师对平面坐标、轴线、高程、控制点进行认真复测。测量资料数据计算符合要求,记录完整。3、19号楼基槽地形比较复杂,地下松土坑较多,地勘张长河汇同地质专家已多次现场勘查,现场基础情况如下:南侧东①有3.5*4*1.5原水墩东②有2*3*1松土坑东③有12*8*4大水墩东④有5*8*1.5松土坑西南角有7*10*2.5松土坑北侧西有5*5*2.5松土坑所有坑槽浮土已挖出至原土,请设计、地勘拿出意见后回填。4、安全文明施工环保:基坑周围设计有防护栏杆、挂有防护网及警示标志,基坑上下通道畅通,四周排水畅通,现场无污染物,无扬尘。安全员进行了全程跟踪检查。五、监理工作结论经建设、监理、施工单位验收,基槽开挖资料齐全,符合验收程序要求,现场施工质量基本达到规范要求,同意报五大主体进行基槽验收。汇报完毕,谢谢各位领导批评指正。河南开来工程建设监理有限公司2015年12月30日查看更多
