五期基础监理工作小结

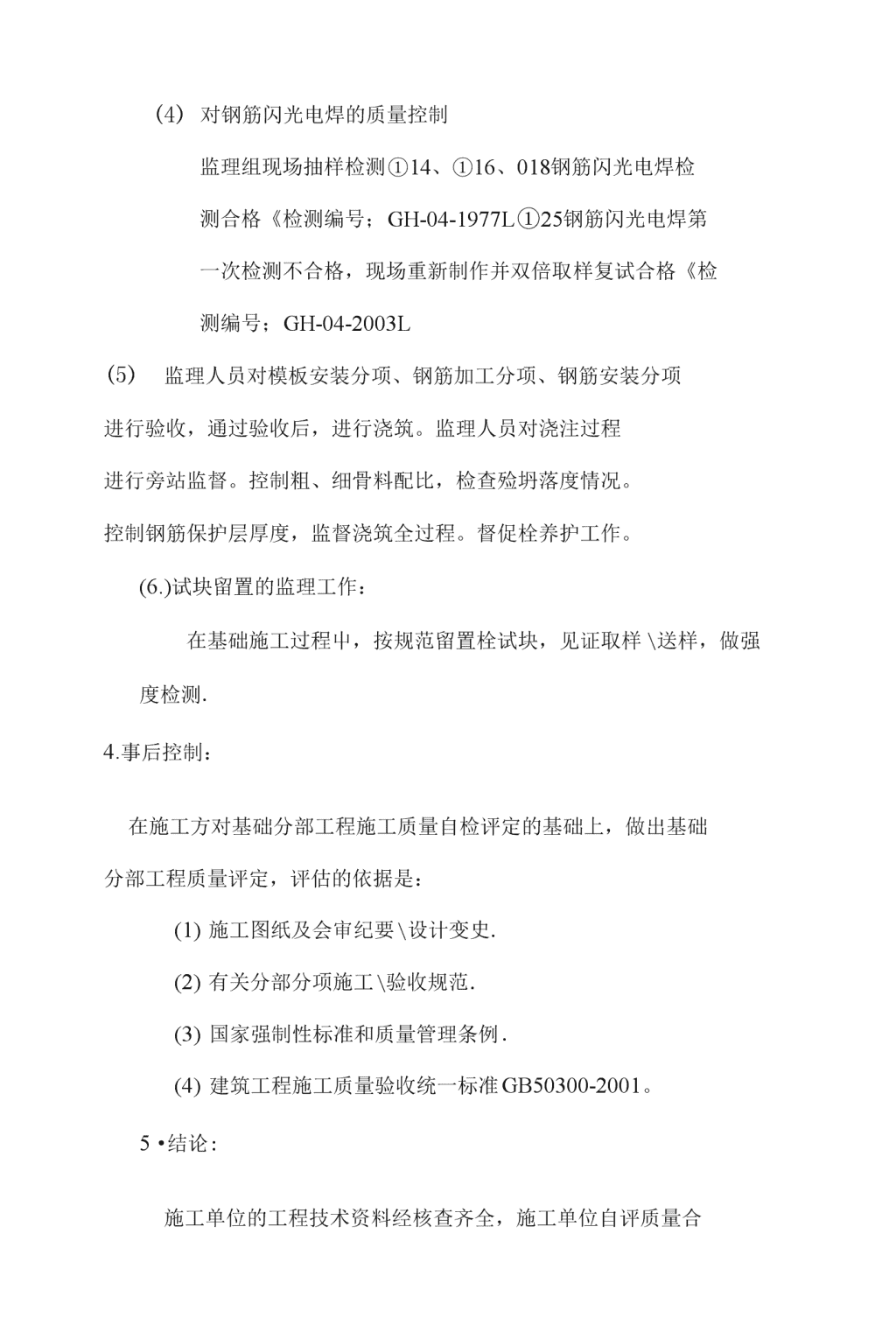

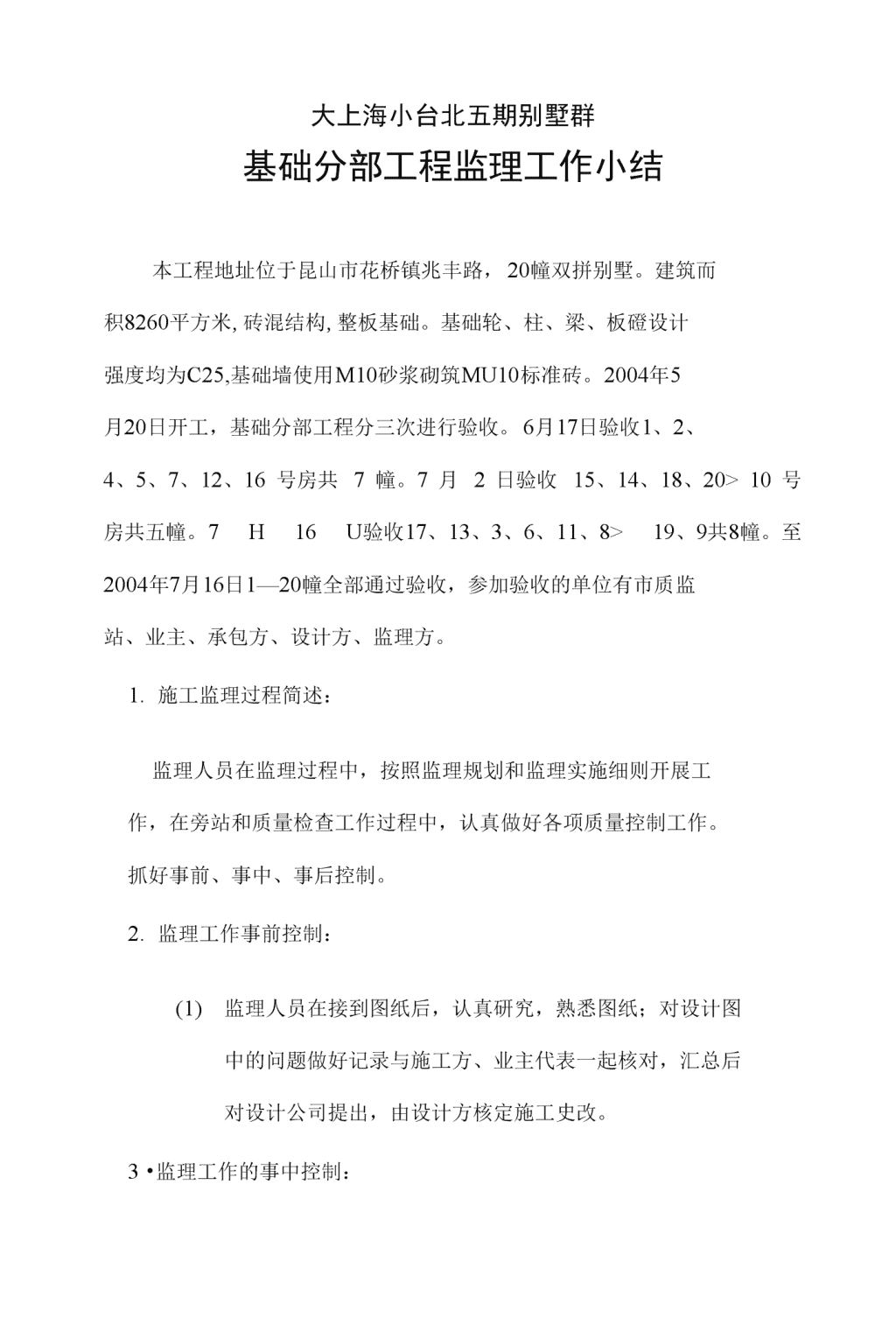

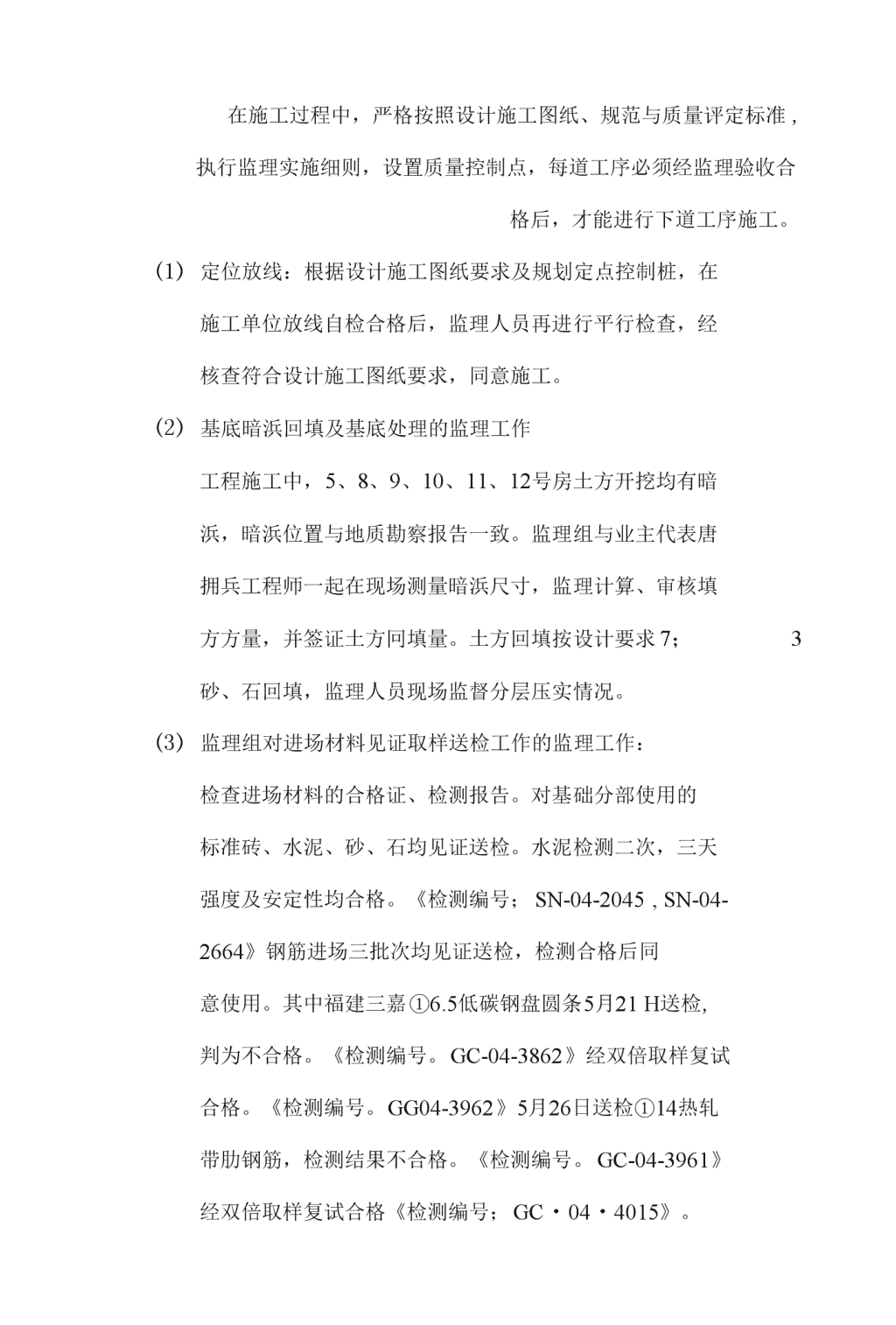

大上海小台北五期别墅群基础分部工程监理工作小结本工程地址位于昆山市花桥镇兆丰路,20幢双拼别墅。建筑而积8260平方米,砖混结构,整板基础。基础轮、柱、梁、板磴设计强度均为C25,基础墙使用M10砂浆砌筑MU10标准砖。2004年5月20日开工,基础分部工程分三次进行验收。6月17日验收1、2、4、5、7、12、16号房共7幢。7月2日验收15、14、18、20>10号房共五幢。7H16U验收17、13、3、6、11、8>19、9共8幢。至2004年7月16日1—20幢全部通过验收,参加验收的单位有市质监站、业主、承包方、设计方、监理方。1.施工监理过程简述:监理人员在监理过程中,按照监理规划和监理实施细则开展工作,在旁站和质量检查工作过程中,认真做好各项质量控制工作。抓好事前、事中、事后控制。2.监理工作事前控制:(1)监理人员在接到图纸后,认真研究,熟悉图纸;对设计图中的问题做好记录与施工方、业主代表一起核对,汇总后对设计公司提出,由设计方核定施工史改。3•监理工作的事中控制:n在施工过程中,严格按照设计施工图纸、规范与质量评定标准,执行监理实施细则,设置质量控制点,每道工序必须经监理验收合格后,才能进行下道工序施工。(1)定位放线:根据设计施工图纸要求及规划定点控制桩,在施工单位放线自检合格后,监理人员再进行平行检查,经核查符合设计施工图纸要求,同意施工。(2)基底暗浜回填及基底处理的监理工作工程施工中,5、8、9、10、11、12号房土方开挖均有暗浜,暗浜位置与地质勘察报告一致。监理组与业主代表唐拥兵工程师一起在现场测量暗浜尺寸,监理计算、审核填方方量,并签证土方冋填量。土方回填按设计要求7;3砂、石回填,监理人员现场监督分层压实情况。(3)监理组对进场材料见证取样送检工作的监理工作:检查进场材料的合格证、检测报告。对基础分部使用的标准砖、水泥、砂、石均见证送检。水泥检测二次,三天强度及安定性均合格。《检测编号;SN-04-2045,SN-04-2664》钢筋进场三批次均见证送检,检测合格后同意使用。其中福建三嘉①6.5低碳钢盘圆条5月21H送检,判为不合格。《检测编号。GC-04-3862》经双倍取样复试合格。《检测编号。GG04-3962》5月26日送检①14热轧带肋钢筋,检测结果不合格。《检测编号。GC-04-3961》经双倍取样复试合格《检测编号;GC・04・4015》。n(1)对钢筋闪光电焊的质量控制监理组现场抽样检测①14、①16、018钢筋闪光电焊检测合格《检测编号;GH-04-1977L①25钢筋闪光电焊第一次检测不合格,现场重新制作并双倍取样复试合格《检测编号;GH-04-2003L(2)监理人员对模板安装分项、钢筋加工分项、钢筋安装分项进行验收,通过验收后,进行浇筑。监理人员对浇注过程进行旁站监督。控制粗、细骨料配比,检查殓坍落度情况。控制钢筋保护层厚度,监督浇筑全过程。督促栓养护工作。(6.)试块留置的监理工作:在基础施工过程屮,按规范留置栓试块,见证取样送样,做强度检测.4.事后控制:在施工方对基础分部工程施工质量自检评定的基础上,做出基础分部工程质量评定,评估的依据是:(1)施工图纸及会审纪要设计变史.(2)有关分部分项施工验收规范.(3)国家强制性标准和质量管理条例.(4)建筑工程施工质量验收统一标准GB50300-2001。5•结论:施工单位的工程技术资料经核查齐全,施工单位自评质量合n格,监理单位核定基础分部工程质量合格,设计单位、建设单位评定基础分部质量合格。
查看更多

相关文章

您可能关注的文档
