春节放假监理工作安排

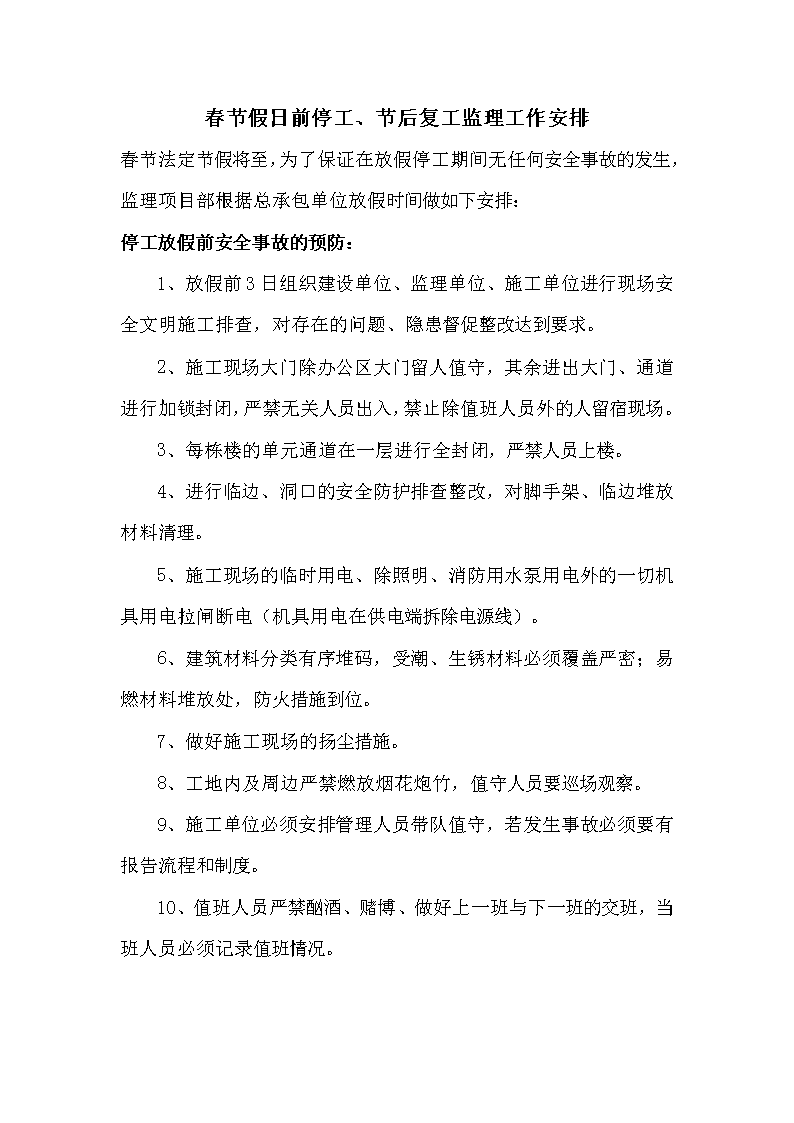

春节假日前停工、节后复工监理工作安排春节法定节假将至,为了保证在放假停工期间无任何安全事故的发生,监理项目部根据总承包单位放假时间做如下安排:停工放假前安全事故的预防:1、放假前3日组织建设单位、监理单位、施工单位进行现场安全文明施工排查,对存在的问题、隐患督促整改达到要求。2、施工现场大门除办公区大门留人值守,其余进出大门、通道进行加锁封闭,严禁无关人员出入,禁止除值班人员外的人留宿现场。3、每栋楼的单元通道在一层进行全封闭,严禁人员上楼。4、进行临边、洞口的安全防护排查整改,对脚手架、临边堆放材料清理。5、施工现场的临时用电、除照明、消防用水泵用电外的一切机具用电拉闸断电(机具用电在供电端拆除电源线)。6、建筑材料分类有序堆码,受潮、生锈材料必须覆盖严密;易燃材料堆放处,防火措施到位。7、做好施工现场的扬尘措施。8、工地内及周边严禁燃放烟花炮竹,值守人员要巡场观察。9、施工单位必须安排管理人员带队值守,若发生事故必须要有报告流程和制度。10、值班人员严禁酗酒、赌博、做好上一班与下一班的交班,当班人员必须记录值班情况。n放假后复工安排:1、复工前对施工现场安全文明施工组织全面排查,不放过一切安全隐患,排除一切不安全因素。2、组织复工会议,统一思想,针对现场安全文明施工排查情况和节后施工计划、制定复工方案,达到安全生产条件后,经施工单位申报,建设单位、监理单位负责人同意后方可复工。3、重点的复工检查、基坑支护、排水措施,临边、洞口防护,支撑体系、外脚手架、连墙件、安全网、软硬防护、悬挑锚固、施工电梯、龙门吊、塔机以及其它机具、临时用电、对大型高危机械进行维护、保养,必要时请第三方检测单位进行检查。4、施工人员、管理人员过节后有节后综合症,要认真落实“三级教育”,不能复工后急于赶工抢进度。nXX年春节节假日值班表时间值班人姓名联系方法2XXXXXXXXXXXXXXX2XXXXXXXXXXXXXX2XXXXXXXXXXXXX2XXXXXXXXXXXXX2XXXXXXXXXXXXX2XXXXXXXXXXXXXX2XXXXXXXXXXXXXXXXXXXXXX有限公司20XX年X月X日查看更多
