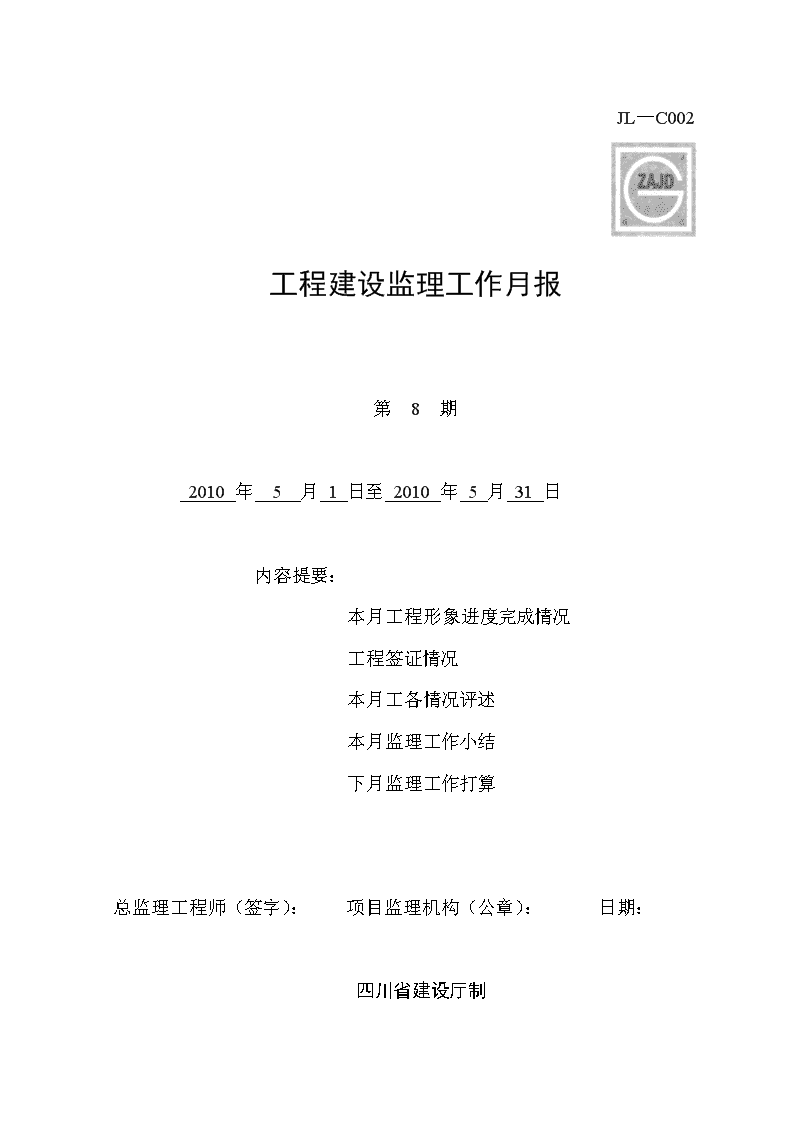

JL—C002工程建设监理工作月报

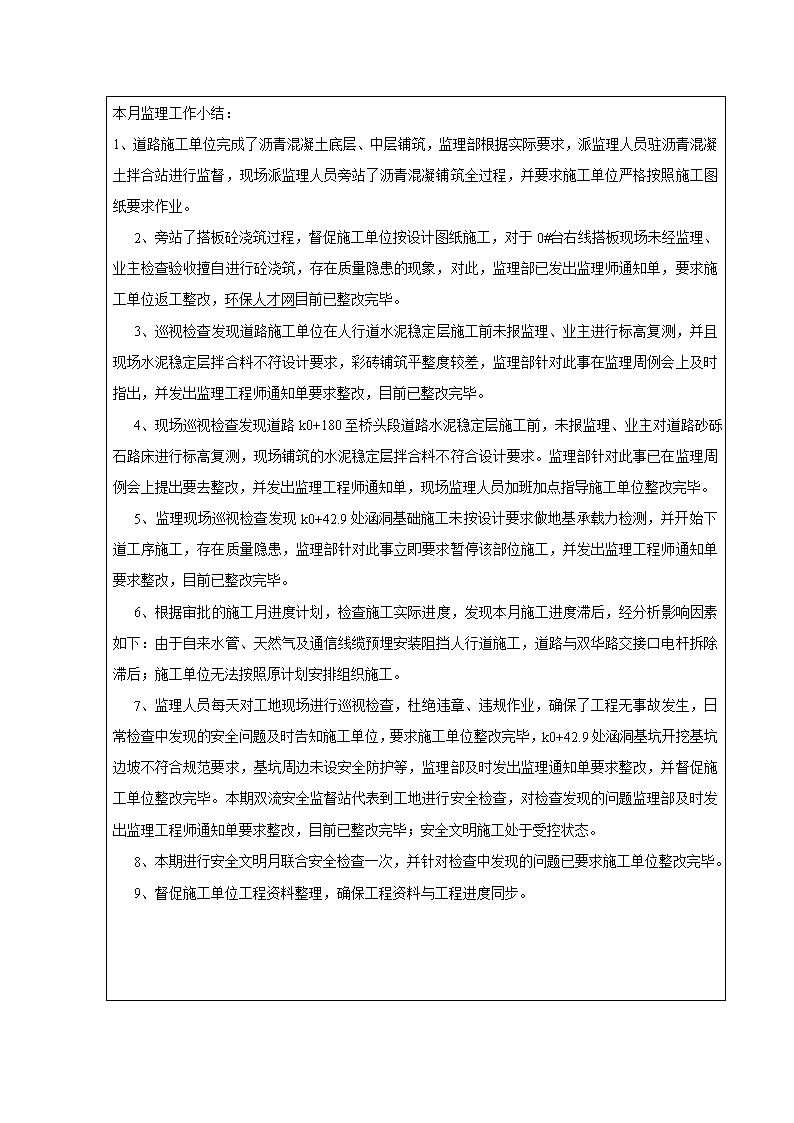

JL—C002工程建设监理工作月报第8期2010年5月1日至2010年5月31日内容提要:本月工程形象进度完成情况工程签证情况本月工各情况评述本月监理工作小结下月监理工作打算总监理工程师(签字):项目监理机构(公章):日期:四川省建设厅制n工程名称华阳迎宾大道南段一标段设计单位四川西南交大土木工程设计有限公司建设单位双流建设局承包单位四川航利泰格建设有限责任公司四川凯基路桥工程有限责任公司形象进度完成情况计划完成1、道路:完成所有实物工程施工。2、桥梁:完成所有实物工程施工。实际完成1、道路:沥青铺筑完成底层AC-25C铺筑、中层AC-20C铺筑完成k0+180-k1+660段,人行道铺装完成20%。2、桥梁:绿化带路缘石安装完成100%;搭板完成100%;人行道道渣填充完成80%;人行道彩砖安装完成60%;造价人才网不锈钢栏杆安装完成100%。原因分析由于自来水管、天然气及通信线缆预埋安装阻挡人行道施工,施工单位已用书面形式报送建设局;道路与双华路交接口电杆拆除滞后,施工单位无法按照原计划安排组织施工。工程签证情况专题报告例会纪要5份内容简要监理例会5次,会议内容:总结上周的工作情况及所需解决的问题和下步工作的安排。与会各方针对目前施工中存在的问题和解决的办法讨论,并达成共识。工程质量签证份内容简要向承包单位发出的通知、指示、指令6份内容简要1、关于道路施工进度事宜;2、关于桥梁搭板施工事宜;3、关于涵洞施工安全事宜;4、关于水稳层和K0+42.9处涵洞施工;5、关于安全文明施工问题;6、关于K0+460~K0+540平面交叉路口及人行道水稳层存在施工质量问题。承包单位提出的各种报告份内容简要工程付款签证份内容简要n本月监理工作小结:1、道路施工单位完成了沥青混凝土底层、中层铺筑,监理部根据实际要求,派监理人员驻沥青混凝土拌合站进行监督,现场派监理人员旁站了沥青混凝铺筑全过程,并要求施工单位严格按照施工图纸要求作业。2、旁站了搭板砼浇筑过程,督促施工单位按设计图纸施工,对于0#台右线搭板现场未经监理、业主检查验收擅自进行砼浇筑,存在质量隐患的现象,对此,监理部已发出监理师通知单,要求施工单位返工整改,环保人才网目前已整改完毕。3、巡视检查发现道路施工单位在人行道水泥稳定层施工前未报监理、业主进行标高复测,并且现场水泥稳定层拌合料不符设计要求,彩砖铺筑平整度较差,监理部针对此事在监理周例会上及时指出,并发出监理工程师通知单要求整改,目前已整改完毕。4、现场巡视检查发现道路k0+180至桥头段道路水泥稳定层施工前,未报监理、业主对道路砂砾石路床进行标高复测,现场铺筑的水泥稳定层拌合料不符合设计要求。监理部针对此事已在监理周例会上提出要去整改,并发出监理工程师通知单,现场监理人员加班加点指导施工单位整改完毕。5、监理现场巡视检查发现k0+42.9处涵洞基础施工未按设计要求做地基承载力检测,并开始下道工序施工,存在质量隐患,监理部针对此事立即要求暂停该部位施工,并发出监理工程师通知单要求整改,目前已整改完毕。6、根据审批的施工月进度计划,检查施工实际进度,发现本月施工进度滞后,经分析影响因素如下:由于自来水管、天然气及通信线缆预埋安装阻挡人行道施工,道路与双华路交接口电杆拆除滞后;施工单位无法按照原计划安排组织施工。7、监理人员每天对工地现场进行巡视检查,杜绝违章、违规作业,确保了工程无事故发生,日常检查中发现的安全问题及时告知施工单位,要求施工单位整改完毕,k0+42.9处涵洞基坑开挖基坑边坡不符合规范要求,基坑周边未设安全防护等,监理部及时发出监理通知单要求整改,并督促施工单位整改完毕。本期双流安全监督站代表到工地进行安全检查,对检查发现的问题监理部及时发出监理工程师通知单要求整改,目前已整改完毕;安全文明施工处于受控状态。8、本期进行安全文明月联合安全检查一次,并针对检查中发现的问题已要求施工单位整改完毕。9、督促施工单位工程资料整理,确保工程资料与工程进度同步。n下月监理工作打算:工程已接近尾声,下期监理工作在保证安全的情况下,工程质量、施工进度和工程资料将作为日常监理的重点,同时为工程竣工验收做准备。具体工作计划如下:1、掌握实际进度情况,收集与进度相关数据,及时核对与施工进度计划,发现进度偏差,及时要求施工单位调整施工计划安排,并制定相关技术措施弥补,加快施工步伐,确保工程顺利竣工。2、加强工程质量管理:加强现场施工巡视检查,确保工程质量。3、加强安全文明施工管理。监理工程师论坛人员每天加大对工地现场的巡视力度,杜绝违章、违规作业,发现问题及时发出指令要求施工单位整改,确保工程无安全事故发生。4、及时与各参见单位沟通,协调各参见单位之间的关系,协调解决工程中存在的问题。5、完善监理有关资料信息;督促施工单位及时完善工程资料,确保工程顺利通过竣工验收。n本月工程情况评述:本月工程道路沥青铺筑完成底层AC-25C铺筑、中层AC-20C铺筑完成k0+180-k1+660段,人行道铺装完成20%;桥梁绿化带路缘石安装完成100%;搭板完成100%;人行道道渣填充完成80%;人行道彩砖安装完成60%;不锈钢栏杆安装完成100%。.较施工总进度计划工程进度较滞后:经分析影响施工进度的原因有:由于自来水管、天然气和通讯线预埋阻挡人人行道施工,道路与双华路交接口电杆拆除滞后,施工单位无法按照施工计划安排组织施工。本月工程主要情况如下:1、材料方面:工程材料进场及时,基本能满足施工进度要求,监理人员对进场材料按照设计文件及相关规范要求进行了检查,抽查复检。2、人员方面:施工单位施工管理人员及现阶段所需劳工人员全部在岗,其中管理人员25人,技工24人,机械操作24人,劳工43人,共计116人,基本能满足施工进度要求3、机械进场情况:施工单位现阶段所需机械现已进场到位,现有挖土机3台,装载机3台,压路机1台,基本能满足施工进度要求。4、质量情况:在监理部的严格要求和控制下,道路、桥梁施工单位现场作业基本能按相关技术文件作业;监理人员每天对工程进行巡视检查;对于沥青混凝土铺筑、砼浇筑以及水泥稳定层施工铺筑等工序监理人员进行了旁站监理;本期针对工程质量问题监理部发出4份监理工程师通知单要求施工单位整改,确保了工程质量。5、安全情况:监理人员每天对工地现场进行巡视检查,杜绝违章、违规作业,确保了工程无事故发生,日常检查中发现的安全问题及时告知施工单位,并督促施工单位整改完毕,本月监理部针对安全问题发出监理工程师通知单2份;安全文明施工处于受控状态。本工程情况评述内容包括材料、设备、人员、机构进场情况、质量情况、存在问题等
查看更多

相关文章

您可能关注的文档
