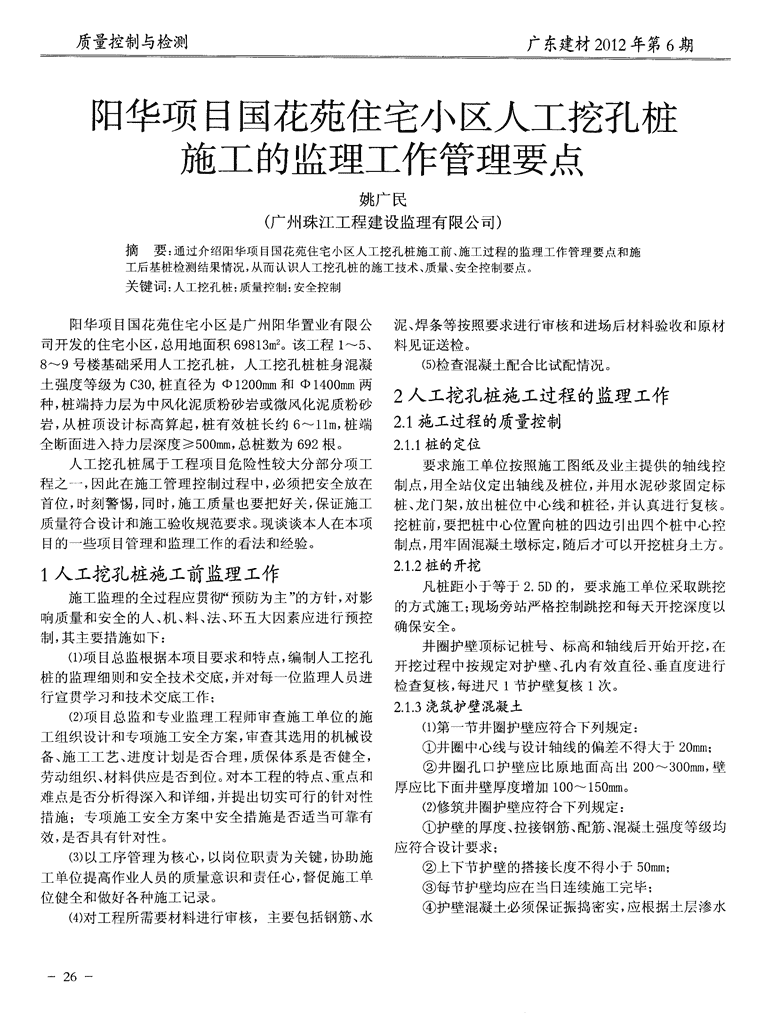

阳华项目国花苑住宅小区人工挖孔桩施工的监理工作管理要点

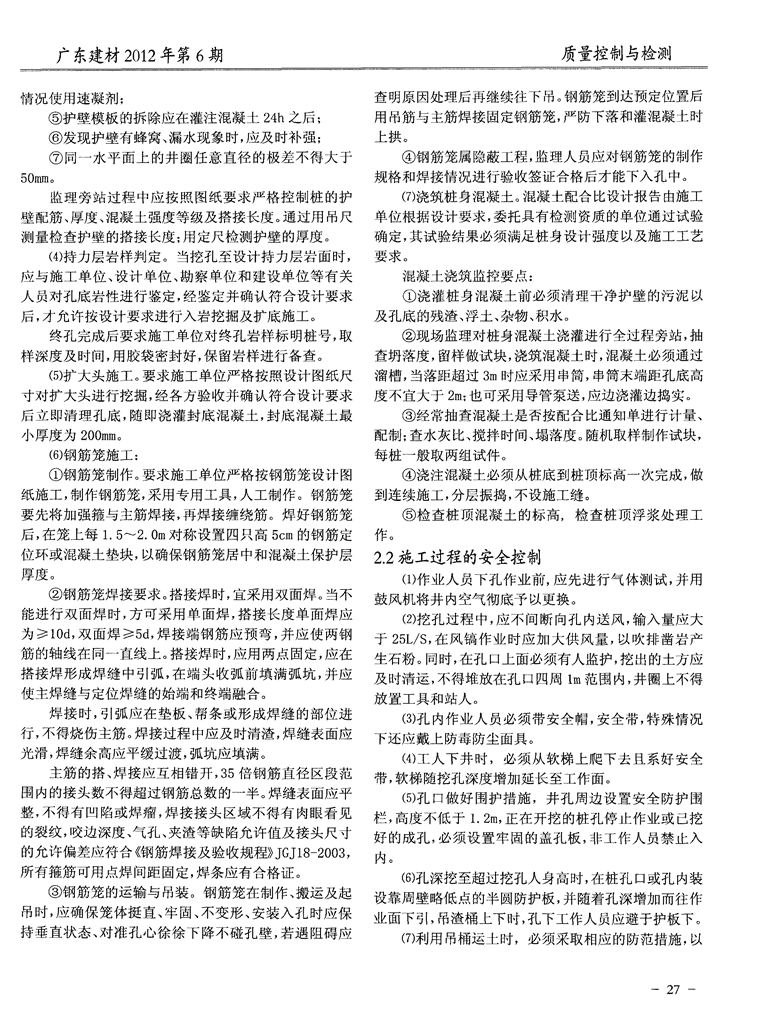

质量控制与检测广东建材2012年第6期阳华项目国花苑住宅小区人工挖孔桩施工的监理工作管理要点姚广民(广州珠江工程建设监理有限公司)摘要:通过介绍阳华项目国花苑住宅小区人工挖孔桩施工前、施工过程的监理工作管理要点和施工后基桩检测结果情况,从而认识人工挖孑L桩的施工技术、质量、安全控制要点。关键词:人工挖孔桩;质量控制:安全控制阳华项目国花苑住宅小区是广州阳华置业有限公泥、焊条等按照要求进行审核和进场后材料验收和原材司开发的住宅小区,总用地面积69813m。该工程I~5、料见证送检。8~9号楼基础采用人工挖孔桩,人工挖孔桩桩身混凝(5)检查混凝土配合比试配情况。土强度等级为C30,桩直径为1200mm和1400mm两2人工挖孔桩施工过程的监理工作种,桩端持力层为中风化泥质粉砂岩或微风化泥质粉砂岩,从桩顶设计标高算起,桩有效桩长约6~l1m,桩端2.1施工过程的质量控制全断面进入持力层深度≥500mm,总桩数为692根。2.i.1桩的定位人工挖孔桩属于工程项目危险性较大分部分项工要求施工单位按照施工图纸及业主提供的轴线控程之一‘,因此在施工管理控制过程中,必须把安全放在制点,用全站仪定出轴线及桩位,并用水泥砂浆固定标首位,时刻警惕,同时,施工质量也要把好关,保证施工桩、龙门架,放出桩位中心线和桩径,并认真进行复核。质量符合设计和施工验收规范要求。现谈谈本人在本项挖桩前,要把桩中心位置向桩的四边引出四个桩中心控目的一些项目管理和监理工作的看法和经验。制点,用牢固混凝土墩标定,随后才可以开挖桩身土方。2.I.2桩的开挖1人工挖孔桩施工前监理工作凡桩距小于等于2.5D的,要求施工单位采取跳挖施工监理的全过程应贯彻“预防为主”的方针,对影的方式施工;现场旁站严格控制跳挖和每天开挖深度以响质量和安全的人、机、料、法、环五大因素应进行预控确保安全。制,其主要措施如下:井圈护壁顶标记桩号、标高和轴线后开始开挖,在(1)项目总监根据本项目要求和特点,编制人工挖孔开挖过程中按规定对护壁、孔内有效直径、垂直度进行桩的监理细则和安全技术交底,并对每一位监理人员进检查复核,每进尺i节护壁复核1次。行宣贯学习和技术交底工作;2.i.3浇筑护壁混凝土(2)项目总监和专业监理工程师审查施工单位的施(1)第一节井圈护壁应符合下列规定:工组织设计和专项施工安全方案,审查其选用的机械设①井圈中心线与设计轴线的偏差不得大于20mm;备、施工工艺、进度计划是否合理,质保体系是否健全,②井圈孔口护壁应比原地面高出200~300mm,壁劳动组织、材料供应是否到位。对本工程的特点、重点和厚应比下面井壁厚度增加100~150mm。难点是否分析得深入和详细,并提出切实可行的针对性(2)修筑井圈护壁应符合下列规定:措施;专项施工安全方案中安全措施是否适当可靠有①护壁的厚度、拉接钢筋、配筋、混凝士强度等级均效,是否具有针对性。应符合设计要求;(3)以工序管理为核心,以岗位职责为关键,协助施②上下节护壁的搭接长度不得小于50ram:工单位提高作业人员的质量意识和责任心,督促施工单③每节护壁均应在当日连续施工完毕;位健全和做好各种施工记录。④护壁混凝土必须保证振捣密实,应根据土层渗水(4)对工程所需要材料进行审核,主要包括钢筋、水一26一n广东建材2012年第6期质量控制与检测情况使用速凝剂;查明原因处理后再继续往下吊。钢筋笼到达预定位置后⑤护壁模板的拆除应在灌注混凝土24h之后;用吊筋与主筋焊接固定钢筋笼,严防下落和灌混凝土时⑥发现护壁有蜂窝、漏水现象时,应及时补强;上拱。⑦同~一水平面上的井圈任意直径的极差不得大于④钢筋笼属隐蔽工程,监理人员应对钢筋笼的制作50mm。规格和焊接情况进行验收签证合格后才能下入孔中。监理旁站过程中应按照图纸要求严格控制桩的护(7)浇筑桩身混凝土。混凝土配合比设计报告由施工壁配筋、厚度、混凝土强度等级及搭接长度。通过用吊尺单位根据设计要求,委托具有检测资质的单位通过试验测量检查护壁的搭接长度;用定尺检测护壁的厚度。确定,其试验结果必须满足桩身设计强度以及施工工艺(4)持力层岩样判定。当挖孔至设计持力层岩面时,要求。应与施工单位、设计单位、勘察单位和建设单位等有关混凝土浇筑监控要点:人员对孔底岩性进行鉴定,经鉴定并确认符合设计要求①浇灌桩身混凝土前必须清理干净护壁的污泥以后,才允许按设计要求进行入岩挖掘及扩底施工。及孔底的残渣、浮土、杂物、积水。终孔完成后要求施工单位对终孔岩样标明桩号,取②现场监理对桩身混凝土浇灌进行全过程旁站,抽样深度及时问,用胶袋密封好,保留岩样进行备查。查坍落度,留样做试块,浇筑混凝土时,混凝土必须通过(5)扩大头施工。要求施工单位严格按照设计图纸尺溜槽,当落距超过3m时应采用串筒,串简末端距孔底高寸对扩大头进行挖掘,经各方验收并确认符合设计要求度不宜大于2m;也可采用导管泵送,应边浇灌边捣实。后立即清理孔底,随即浇灌封底混凝土,封底混凝土最③经常抽查混凝土是否按配合比通知单进行计量、小厚度为200mm。配制;查水灰比、搅拌时间、塌落度。随机取样制作试块,(6)钢筋笼施工:每桩一般取两组试件。①钢筋笼制作。要求施工单位严格按钢筋笼设计图④浇注混凝土必须从桩底到桩顶标高一次完成,做纸施工,制作钢筋笼,采用专用工具,人工制作。钢筋笼到连续施工,分层振捣,不设施工缝。要先将加强箍与主筋焊接,再焊接缠绕筋。焊好钢筋笼⑤检查桩顶混凝土的标高,检查桩顶浮浆处理工后,在笼上每1.5~2.0m对称设置四只高5cm的钢筋定作。位环或混凝土垫块,以确保钢筋笼居中和混凝土保护层2.2施工过程的安全控制厚度。(1)作业人员下孔作业前,应先进行气体测试,并用②钢筋笼焊接要求。搭接焊时,宜采用双面焊。当不鼓风机将井内空气彻底予以更换。能进行双面焊时,方可采用单面焊,搭接长度单面焊应(2)挖孔过程中,应不间断向孔内送风,输入量应大为≥10d,双面焊≥5d,焊接端钢筋应预弯,并应使两钢于25L/S,在风镐作业时应加大供风量,以吹排凿岩产筋的轴线在同⋯直线上。搭接焊时,应用两点固定,应在生石粉。同时,在孔口上面必须有人监护,挖出的土方应搭接焊形成焊缝中引弧,在端头收弧前填满弧坑,并应及时清运,不得堆放在孔口四周lm范围内,井圈上不得使主焊缝与定位焊缝的始端和终端融合。放置工具和站人。焊接时,引弧应在垫板、帮条或形成焊缝的部位进(3)4L内作业人员必须带安全帽,安全带,特殊情况行,不得烧伤主筋。焊接过程中应及时清渣,焊缝表面应下还应戴上防毒防尘面具。光滑,焊缝余高应平缓过渡,弧坑应填满。(4)32人下井时,必须从软梯上爬下去且系好安全主筋的搭、焊接应互相错开,35倍钢筋直径区段范带,软梯随挖孔深度增加延长至工作面。围内的接头数不得超过钢筋总数的一半。焊缝表面应平(5)孔口做好围护措施,井孔周边设置安全防护围整,不得有凹陷或焊瘤,焊接接头区域不得有肉眼看见栏,高度不低于1.2m,正在开挖的桩孔停止作业或已挖的裂纹,咬边深度、气孔、夹渣等缺陷允许值及接头尺寸好的成孔,必须设置牢固的盖孔板,非工作人员禁止入的允许偏差应符合《钢筋焊接及验收规程》JGJ18—2003,内。所有箍筋可用点焊间距固定,焊条应有合格证。(6)孔深挖至超过挖孔人身高时,在桩孔口或孔内装③钢筋笼的运输与吊装。钢筋笼在制作、搬运及起设靠周壁略低点的半圆防护板,并随着孔深增加而往作吊时,应确保笼体挺直、牢固、不变形、安装入孔时应保业面下引,吊渣桶上下时,孔下工作人员应避于护板下。持垂直状态、对准孔心徐徐下降不碰孔壁,若遇阻碍应(7)利用吊桶运土时,必须采取相应的防范措施,以一27—n质量控制与检测广东建材2012年第6期建筑结构抗倒塌安全性鉴定的一些构想毛珊周城华(广州永龙建设投资有限公司)摘要:就抗倒塌安全性鉴定从检测和评定期限方面作一些构想。关键词:抗倒塌;安全性鉴定;建筑结构1概述尝试,并有了初步成果及对结构定期检测与评定的建议,结构安全鉴定会有更大发展。随着人口的增长和人类活动的肆虐扩张,地震、风灾、水灾、火灾、人为事故、恐怖活动等造成的结构倒塌2建筑物检测和人员伤亡已不容忽视,抗倒塌成为迫切问题。目前,结为了适应工业建筑中生产设施的年检制度,建筑物构抗倒塌研究仍处于开始阶段:名词术语未明确和统的检查与维修可以为年检。建筑物的年检可以由物业或,倒塌的分类、界定未明确,连续倒塌的概念不明晰;企事业单位房屋管理部门的人员实施,以建筑物的外观外力的整体作用、对局部构件作用均未引起重视。结构检查和建筑的设备与设施运行状况的为主。对于检查中抗倒塌设计计算基本方法也未明确,仅在一些特殊超高发现的疑难问题则要委托专业的机构进行检测与评定层建筑和火跨度建筑实施,离规范出台还有很长距离。并提供处理建议。目前,抗倒塌设计一般采用荷载传递多条备用路除了定期的检修外,建筑物尚应有特定情况的检查径:杆件移除法、拉结强度(悬链)法等,而防倒塌设计主制度。要侧重于防撞和防爆,多道防线的参与给建筑物的安全(1)在雨季到来之前对屋面防水与排水进行检查,并性更多的保障。对建筑周边的排水设施进行疏通与清理,对建筑的边坡尽管如此,国家设立了多个结构安全鉴定的构想和进行重点检查。防落物伤人。电动葫芦运土应检验其安全起吊能力后方3人工挖孔桩基桩的检测情况可投入运行。在人工挖孔桩完成并达到龄期后,委托检测单位对(8)井下施工照明必须采用12V低压电源,进入孔内基桩的承载力和桩身完整性进行检测和评价。本项目基的一切设备必须接地接零,并设置漏电保护,孔中作业桩检测方法包括低应变法、声波透射法和钻芯法检测。人员应手戴工作手套,脚穿绝缘胶鞋。其检测结果如表l:(9)施【现场的一切电源、电路的安装和拆除必须由表1持证电工操作。用电设备必须严格接地或接零保护且安序低应变检测声波透射检测钻芯法检测装漏电保护器,各桩孔用电必须分闸,严禁一闸多用。孔号I类桩II类桩I类桩1I类桩I类桩II类桩备注上电缆必须架空2.0m以上,严禁拖地埋压土中,孔内电(%)(%)(%)(%)(%)(%)缆、电线必须采用护套等有防磨损、防潮、防断等保护措192所有枪测结果.37.797.12.998.61.4均无IlI类桩施。(10)排桩必须采用间隔开挖,最小施工净距一般不得4结语小于4.5m。人工挖孔桩施工具有施工操作简单、施工速度快、(1D施工人员必须熟悉所挖孔的地质情况,并要勤检受力性能好、施工质量可靠、节省投资、降低造价等优查、注意土层的变化,当遇到流砂、大量地下水等影响挖点,被广泛用于工程的基础施工中。希望本人在阳华项土安全时,要立即采取有效的防护措施后,才能继续深目国花苑住宅小区监理项目管理中的一些看法和经验挖。能带给从事人工挖孔桩施工管理者一些帮助。●28查看更多
