监理工作报告写作范文

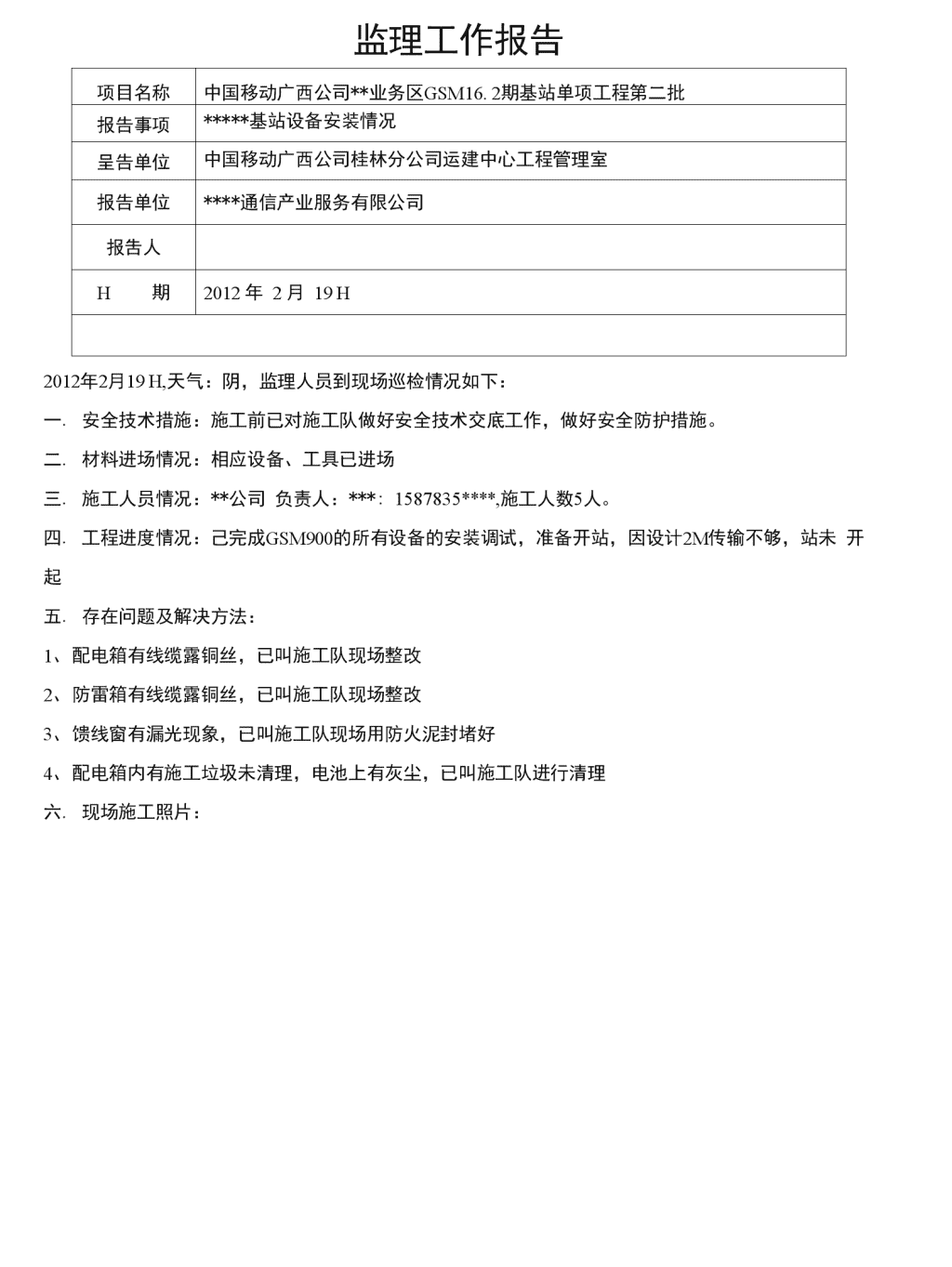

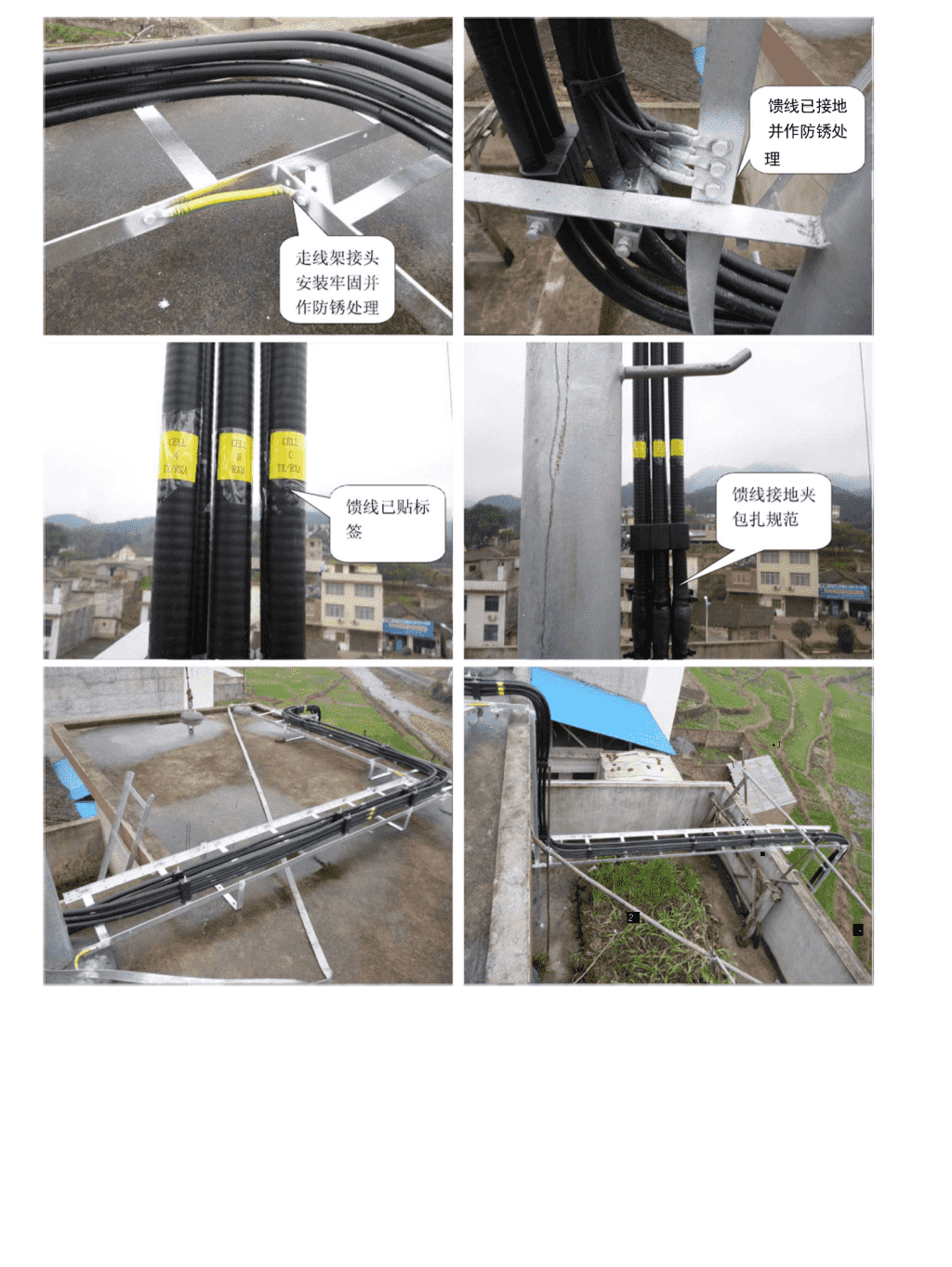

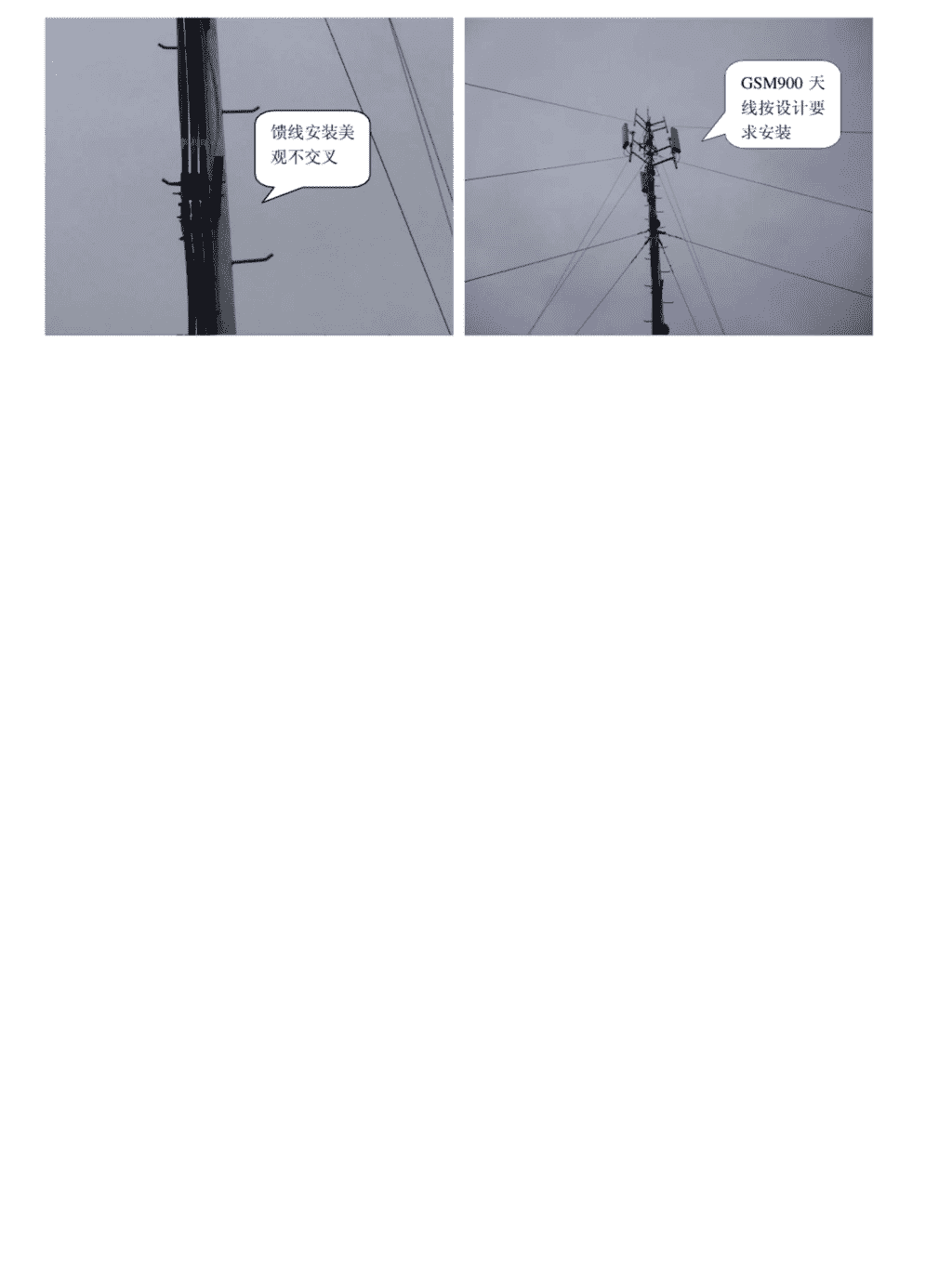

监理工作报告项目名称中国移动广西公司**业务区GSM16.2期基站单项工程第二批报告事项*****基站设备安装情况呈告单位中国移动广西公司桂林分公司运建中心工程管理室报告单位****通信产业服务有限公司报吿人H期2012年2月19H2012年2月19H,天气:阴,监理人员到现场巡检情况如下:一.安全技术措施:施工前已对施工队做好安全技术交底工作,做好安全防护措施。二.材料进场情况:相应设备、工具已进场三.施工人员情况:**公司负责人:***:1587835****,施工人数5人。四.工程进度情况:己完成GSM900的所有设备的安装调试,准备开站,因设计2M传输不够,站未开起五.存在问题及解决方法:1、配电箱有线缆露铜丝,已叫施工队现场整改2、防雷箱有线缆露铜丝,已叫施工队现场整改3、馈线窗有漏光现象,已叫施工队现场用防火泥封堵好4、配电箱内有施工垃圾未清理,电池上有灰尘,已叫施工队进行清理六.现场施工照片:nn•JX■2-理馈线已接地并作防锈处nn接地铜排接地线接头牢固并防锈电池线缆已贴标签配电箱线缆安装整齐美观'丫卢卢hynn查看更多
