监理工作总结(详细)_下载

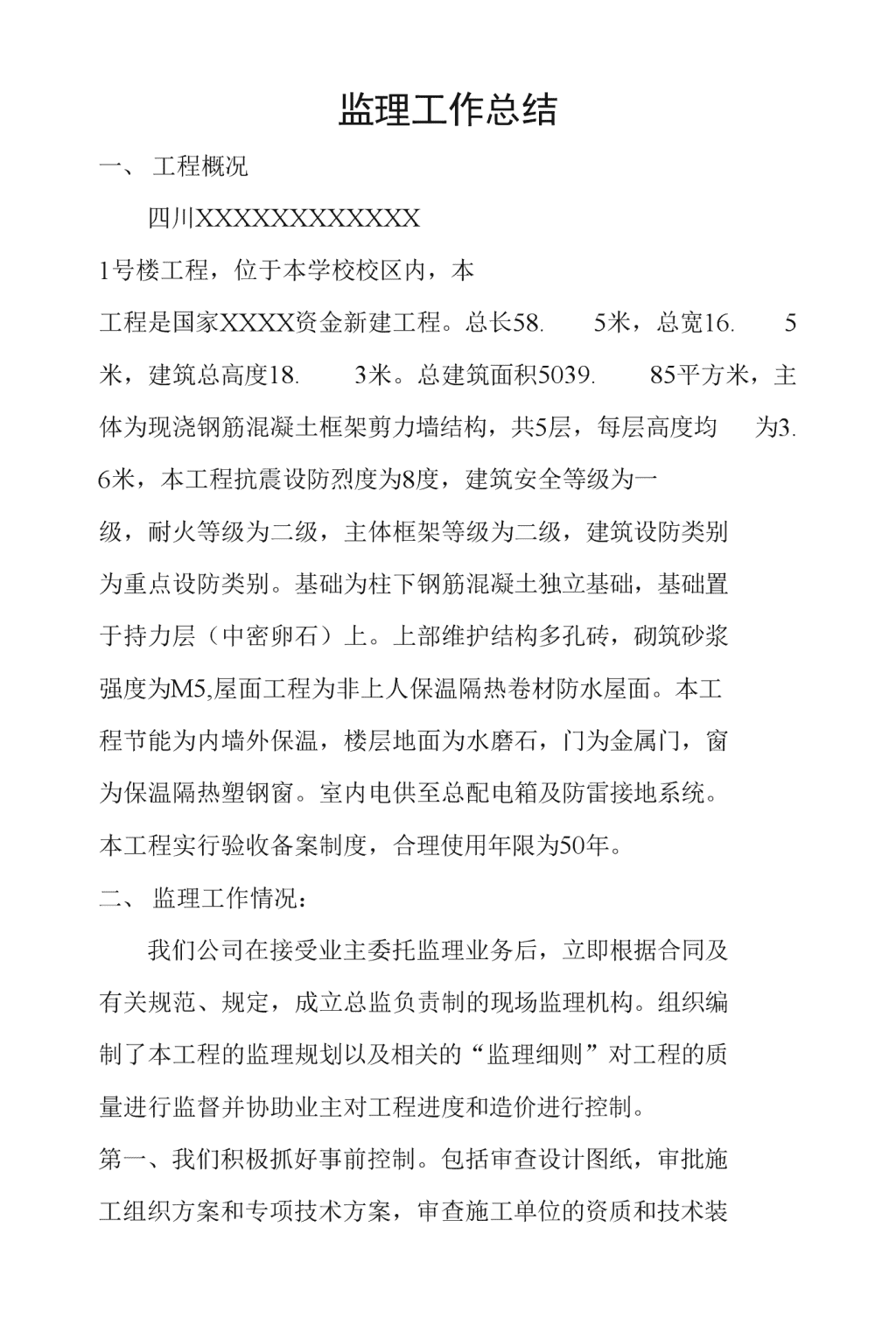

四川XX工业学校XXXXXX1号实训楼监理工作总结2010年9月n监理工作总结一、工程概况四川XXXXXXXXXXXX1号楼工程,位于本学校校区内,本工程是国家XXXX资金新建工程。总长58.5米,总宽16.5米,建筑总高度18.3米。总建筑面积5039.85平方米,主体为现浇钢筋混凝土框架剪力墙结构,共5层,每层高度均为3.6米,本工程抗震设防烈度为8度,建筑安全等级为一级,耐火等级为二级,主体框架等级为二级,建筑设防类别为重点设防类别。基础为柱下钢筋混凝土独立基础,基础置于持力层(中密卵石)上。上部维护结构多孔砖,砌筑砂浆强度为M5,屋面工程为非上人保温隔热卷材防水屋面。本工程节能为内墙外保温,楼层地面为水磨石,门为金属门,窗为保温隔热塑钢窗。室内电供至总配电箱及防雷接地系统。本工程实行验收备案制度,合理使用年限为50年。二、监理工作情况:我们公司在接受业主委托监理业务后,立即根据合同及有关规范、规定,成立总监负责制的现场监理机构。组织编制了本工程的监理规划以及相关的“监理细则”对工程的质量进行监督并协助业主对工程进度和造价进行控制。第一、我们积极抓好事前控制。包括审查设计图纸,审批施工组织方案和专项技术方案,审查施工单位的资质和技术装n备,核查进场原材料和设备的合格情况等。把不合理因素和不合格的要素消除在工程施工之前,为工程施工正常开展奠定基础。第二、我们重点做好事中控制工作,严格把好隐蔽工程验收关。确保隐蔽验收合格后方可进行下道工序施工。对隐蔽工程以及下道工序施工后,难检查的重点部位,我们还按排人员进行认真的跟踪旁站监理,巡视平行检查等有效的措施,确保施工质量符合设计和相关规范要求。第三、我们也注重事后控制工作。加强对已完成工程项冃和部位的检查验收工作,发现问题及时处理。杜绝不合格工程进入下道工序施工,有效地保证工程质量。我们还足期召开监理例会,总结经验,改进不足,以求不断地提高施工管理水平和工程质量。第四、施工中的质量控制(一)•结构工程(基础、主体工程)材料质量控制凡用于本工程中的基础工程、主体工程的材料都有生产厂家,生产许可证,出厂F1期,产品合格证及产品质量检验报告。材料使用前均由现场监理人员,根据施工单位提供的材料使用报审表,对进场的材料进行复查,主要核对材料的生产厂家,生产许可证,出厂日期,产品合格证及产品质量检验报告、品种、规格是否与材料报审表相符合。在此基础上,对材料进行随机抽样送检,经法定检测单位检测合格后同意使用,检测不合格的材料不得使用,并要求施工单位将不合格的材料退出施工现场。(二).结构工程(基础、主体工程)材料检测情况如下1、钢材:本工程使用的钢材品种有一级、二级、三级,规格有©6、©8、©10、©12、©14、©16、©18、©20、①n22、d25共10种不同品种、不同规格、不同型号的钢筋,按60T为一检验批,不足60T仍按一个批次现场抽样检验,共抽样送检33批次,检测结果质量全部合格。钢筋机械连接:钢筋连接方式采直螺纹连接,按每一至二层中,每300个同接头形式,同钢筋级别的连接接头为一个检验批次,不足300个时仍为一个检验批,现场随机抽样送检5批次,检测结果质量全部合格。2、水泥:按200T—个检验批,送检二次(用于构造柱、砌体工程、楼地面),检测结果质量全部合格。3、砖:标砖按3.5万匹一个检验批,送检一次,满足设计要求多孔砖:按5万匹一个检验批,送检2次,均满足设计要求。4、砂石:砂按400^600立方米为一个检验批,不足400立方米仍为一个检验批。现场随机取样一次,检测结果质量合格。4、混凝土:(1)商品混凝土:商品混凝土主要用于梁、板、柱、剪力墙等构件,基础工程按不超过100m3取样不得少于一次(三组),供现场随机取样送检10个批次,28天强度报告最高48.7,最低33.6,平均强度41.5,设计强度C30,满足设计耍求。(2)自拌混凝土:自拌混凝土主要用于构造柱、压顶、圈梁等构件,随机取样送检5个批次,检测最高强度38.8,最低35,平均强度36.9,设计等级为C20,n满足设计要求。(3)后浇带:后浇带采用商品混凝土,共取样3组,28天试压强度等级为40.4,设计强度等级C35,满足设计要求。6•砌筑砂浆:按每层或250n)3取样一次,现场随机取样6批次,其中女儿墙一批次,检测强度等级最高13.3,最低9.3,平均11,设计强度等级为M5,满足设计要求。7.框架柱与墙体连接钢筋抗拔检测6批次,检测结果合格。五、施工过程中工序质量控制1•钢筋加工、焊接、安装质量控制对钢筋加工、机械连接、安装监理进行了旁站监理和平行检查,根据图纸和规范要求,对梁板柱剪力墙中的数量、品种、规格、型号、间距安装部位等进行逐项对象检查,均满足设计和规范要求。当发现问题耍求施工单位进行整改,整改合格后同意进入下道工序施工。2・检浇筑过程中质量控制在栓浇筑过程中监理人员,对栓浇筑过程进行全过程、全方位跟踪旁站监理,对重点部位和关键工序进行重点监控,并作了旁站记录。因此,整过殓工程质量符合设计和规范要求,没有发生质量事故。六、建筑工程1•建筑节能工程:本工程为外墙内保温,建筑节能工程所用材料均有生产厂家、出厂合格证、质量检验报告。材料n使用前均经法定检测单位检测,检测结果均合格。2.装饰工程:外墙饰面砖采用棕色条墙面饰砖,施工完后经法定检测单位检测(抗拔检测)合格。3.屋面工程:屋面工程所使用的材料均有生产厂家、出厂合格证、质量检验报告。材料使用前均经法肚检测单位检测,检测均合格。4•门窗工程:本工程外窗均采用节能铝合金塑钢窗,均检测合格。5•幕墙工程:所用材料均符合设计和规范要求,质量合格。八、水电工程本工程水电工程所有材料均符合设计和规范要求,工程质量验收合格。九、软件资料本工程软件资料基本齐全。八、单位工程质量评估等级经过我们的努力同时在上级主管部门、业主、设计单位和施工单位的大力支持和配合下,圆满地完成监理合同约定的监理业务。本工程无违反强制性条文相关规定。根据现场检查情况,工程内容已全部完成。预验收时提出问题施工单位也已基本整改完毕,所以我们认为该项目已基本具备竣工验收条n件,同意竣工验收。同时依据质保资料核查情况、观感情况,实测情况和分部工程评定情况等,我们监理公司对该项冃质量等级评定意见为“合格”。四川XXXXXXXXXX有限公司四川XXXXXXXXXX1号楼工程项目监理部2010年7月查看更多
