赵巷13低洼完工验收监理工作报告_工作总结汇报_总结

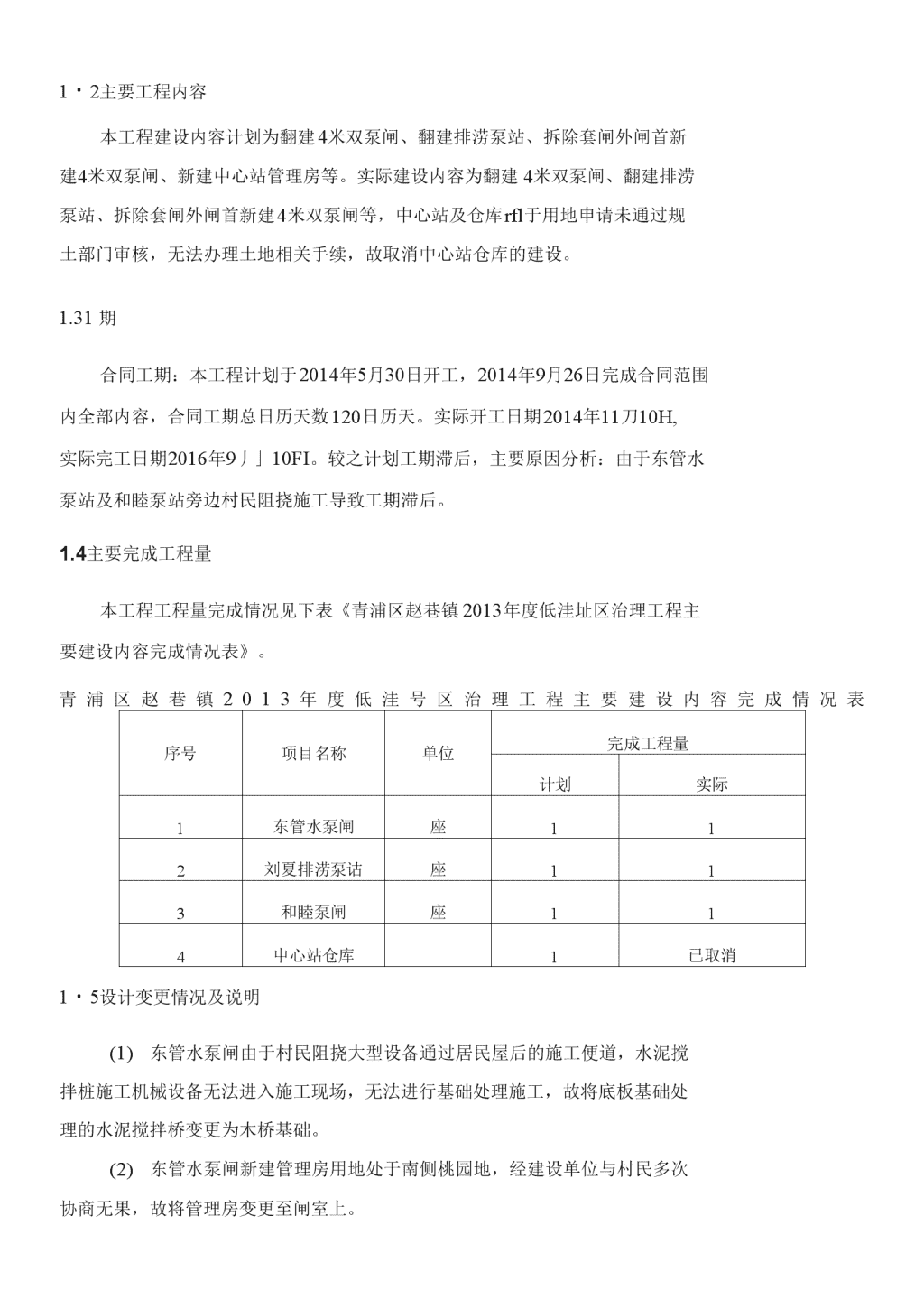

青浦区赵巷镇2013年度低洼号区治理工程合同工程完工验收工程建设监理工作报告強宇客询ZHUYUCONSULT编制单位:上海珠宇工程咨询管理有限公司2016年9月23日一、工程概况11.1工程名称及位置11.2主要工程结构形式11.3工期21.4主要完成工程量2n1.5设计变更情况及说明31.6监理工作目标31.7参建单位31.8监督机构3二、监理规划42.1监理规划与监理制度的建立与实施42.2监理机构设置42.3主要监理方法52.4主要监理设备5三、监理过程53.1监理合同执行情况53.2质量控制情况63.3进度控制情况93.4投资控制情况93.5合同管理情况93.6安全文明控制情况9四、监理效果114.1安全控制监理工作效果114.2质量控制监理工作效果114.3进度控制监理工作效果114.4投资控制监理工作效果114.5合同管理监理工作效果114.6历次验收情况11五、工程评价145.1主要结构尺寸、标高及沉降观测145.2钢筋栓工程质量145.3土方工程质量145.4管理房工程质量155.5主机泵安装工程质量155.6钢闸门及拦污栅安装工程质量155.7浆砌块石工程质量165.8止水、变形缝及反滤层工程质量165.9附属工程质量165.10质量检测汇总165.11工程观感质量175.12完工验收质量评定结论17六、经验与建议17一、工程概况1.1工程名称及位置(1)工程名称:青油区赵巷镇2013年度低洼歼区治理工程(2)工程位置:本工程位于青浦区赵巷镇,分布在和睦、方夏、中步等三个村。n1・2主要工程内容本工程建设内容计划为翻建4米双泵闸、翻建排涝泵站、拆除套闸外闸首新建4米双泵闸、新建中心站管理房等。实际建设内容为翻建4米双泵闸、翻建排涝泵站、拆除套闸外闸首新建4米双泵闸等,中心站及仓库rfl于用地申请未通过规土部门审核,无法办理土地相关手续,故取消中心站仓库的建设。1.31期合同工期:本工程计划于2014年5月30日开工,2014年9月26日完成合同范围内全部内容,合同工期总日历天数120日历天。实际开工日期2014年11刀10H,实际完工日期2016年9丿」10FI。较之计划工期滞后,主要原因分析:由于东管水泵站及和睦泵站旁边村民阻挠施工导致工期滞后。1.4主要完成工程量本工程工程量完成情况见下表《青浦区赵巷镇2013年度低洼址区治理工程主要建设内容完成情况表》。青浦区赵巷镇2013年度低洼号区治理工程主要建设内容完成情况表序号项目名称单位完成工程量计划实际1东管水泵闸座112刘夏排涝泵诂座113和睦泵闸座114屮心站仓库1已取消1・5设计变更情况及说明(1)东管水泵闸由于村民阻挠大型设备通过居民屋后的施工便道,水泥搅拌桩施工机械设备无法进入施工现场,无法进行基础处理施工,故将底板基础处理的水泥搅拌桥变更为木桥基础。(2)东管水泵闸新建管理房用地处于南侧桃园地,经建设单位与村民多次协商无果,故将管理房变更至闸室上。n(1)东管水泵闸外河侧海漫段L型钢筋混凝土挡墙施工范围内有两根电线杆,其中一根带有变压器,导致无法对其部位进行开挖施工;故将海漫段L型钢筋混凝土挡墙变更为U型钢筋混凝土挡墙。(2)由于拟建中心管理站及防汛仓库地块用地中请未通过规土部门审核,无法办理土地相关手续,故取消屮心站仓库的建设。1・6监理工作目标质量控制目标:一次性验收合格。进度控制目标:按期完成工程节点目标。造价控制目标:符合合同条款的合格工程量签证。安全文明目标:无重大伤亡事故,争创文明工地。环境和职业健康安全控制口标:职业健康安全管理体系运行过程屮违法事件为零。1.7参建单位建设单位:上海市青浦区赵巷镇农业综合服务中心设计单位:上海市水利工程设计研究院冇限公司投资监理:上海市建设工程监理咨询有限公司监理单位:上海珠宇工程咨询管理有限公司施工单位:上海浦西建筑工程有限公司1・8监督机构上海市青浦区水务建设工程质量安全监督站二、监理规划2.1监理规划与监理制度的建立与实施2014年11刀10日监理部进场后,总监黄辉即组织各专业监理工程师着手编制监理规划。通过认真分析理解监理合同、总承包合同、设计文件,批准的总承包单位施工组织设计,结合现场实际情况对监理规划进行了深度细化和完善,n并报经公司总师室技术负责人审批后,正式报业主单位。根据本项廿特点及公司体系文件要求和木工程合同文件的要求,建立以下主要监理工作制度:1.设计文件、图纸审核制度;2.技术交底制度;3.施工组织设计审核制度;4.开工报告审批制度;5.进场材料、设备零配件验收制度;6.隐蔽工程检查制度;7.设计变更制度;8.工程质量监管制度;9•工程质量验收制度;10.安全管理制度;11.1程计量审核制度;12.1程质量事故处理制度;13.监理报告制度;14.监理口记制度;15•内部会议制度;16.工地例会及专题会议制度;17•监理工作总结制度。在工程实施过程中我们严格执行既定的监理规划,根据规划确定的监理工作范围和目标、岗位职责,严格按照监理工作程序及既定监理工作方法开展监理工作,运用多种监理工作手段,对本工程的质量、安全、进度、及投资进行控制,同时认真做好合同管理和组织协调工作,积极开展监理工作,确保了工程建设实现了预期目标。2.2监理机构设置我公司于2014年11月10日成立了“青浦区赵巷镇2013年度低洼坏区治理工程青浦项目监理部”。监理部的组织机构系统是在业主的领导和监督下,按总监理工程师负责制的原则,对工程质量、进度、投资控制及安全文明施工进行全方位的监控,做好合同管理、组织亦调和信息管理工作。监理机构设置及人员配备如下:(1)总监理工程师是监理部的全权负责人,本工程总监理工程师由黄辉监理工程师担任。(2)专业监理工程师出朱石虎、朱峰监理工程师担任。(3)安全文明监理工程师由霍超监理工程师担任。(4)工程测量监理由周三龙测量监理工程师担任。2.3主要监理方法(1)现场记录。记录每日施工现场的人员、设备和材料、天气、施工环境以及施工屮出现的各种情况。(2)发布文件。采用通知、指示、批复、签认等文件形式进行施工全过程的控制和管理。(3)旁站监理。按照监理合同约定,在施工现场对工程项目的重要部位和关键工序的施工,进行连续性的全过程检查、监督与管理。(4)巡视检查。对所监理的工程项口进行定期或不定期的检查、监督和管理。n(1)跟踪检测。在承包人进行试样检测前,监理机构对其检测人员、仪器设备以及拟定的检测程序和方法进行审核;在承包人对试样进行检测时,实施全过程的监督,确认其程序、方法的冇效性以及检测结果的口J信性,并对该结果确认。(2)|■办调。监理机构对参加工程建设各方Z间的关系以及工程施工过程屮出现的问题和争议进行调解。2.4主要监理设备序号仪器设备名称型号规格数量用途1全站仪TCR802P0WER1台定位、测距2水准仪DSZ21台高程测量3钢卷尺50m1把长度测量4台式电脑联想1台文件处理5小钢卷尺、直尺等组合工具5m,20cm3套日常检查6数码照相机尼康1台影像资料三、监理过程3.1监理合同执行情况木工程监理工作开展以后,我们严格履行监理合同屮规定的权利和义务,较好的完成了业主方委托的各项监理工作,在监理过程中我们本着“严格监理,热情服务”的宗旨,以设计图纸及规范为依据,严格执行强制性条文,使工程质量、进度、安全始终处于受控状态。工程内业资料整理与施工同步进行,内容准确、齐全。3.2质量控制情况(1)施工质量事前控制①施工单位资格审查经审查,上海浦西建筑工程有限公司是水利水电施工总承包二级金业,符合承建本项口的资质要求。②施工单-位的质量保证体系施工单位项目部具备健全的工程质量管理体系和安全文明施工体系;人员配n备齐全,项目部经理、技术负责人、质量员、材料员、施工员、资料员等“五大员”以及特殊工种、机械操作人员均貝备相应的资质证书和岗位证书。①施工组织设计(方案)的审查监理对《施工组织设计》进行详细的审查后,提出了修正意见,要求施工项目部进一步补充完善。监理部对补充内容进行了核实,核查无误后,签署监理意见,同意按《施工组织设计》进行现场施工。在施工过程屮,督促施工项目部编制了《基坑开挖方案》、《临时施工用电方案》、《事故应急救援预案》、《防汛防台预案》、《围堰施工方案》、《起重吊装方案》等专项施工方案,监理部对各施工方案进行严格的审查,并对方案屮不合理之处提出修改建议,进-•步完善各施工方案。②原材料的质量控制在监理交底会议后监理就进场原材料及时报验事项向施工单位发放《监理工作联系单》,要求施工单位将进场原材料及时报验,施工单位能按照监理要求执行。所有进场的原材料、成品(半成品),均采购于具有相应资质的厂家,其质量保证资料齐全。本工程混凝土均采用商品混凝土,混凝土质量保证资料齐全,栓试块检测结果表明强度符合设计及规范要求。各种规格的钢筋,在进场后均由监理工程师审查质保资料合格后见证取样,并经复试合格后才允许使用。③水准标高引测、轴线放样核查木工程施工坐标和标高控制点以测绘部门布设在道路上的水准点作为测量放样的监控点。水准标高和轴线报验及时,并由测量监理工程师现场复测和检查。经复核符合设计和规范要求后方可使用。④对施工现场安全进行检查对施工现场进场的机械设备、供电线路及接地等进行定期认真的检査,及时排除不安全因素,保证了工地安全文明施工。⑤施工机械和仪器设备的审查监理工程师依据施工组织设计及有关规范、规定要求,对用于工程的挖掘机、圆盘锯、钢筋弯曲机等施工机具和测量仪器、试块模具等,进行了数量校核和出厂合格证、检验证等质量方而的控制,其性能及技术参数均能满足施工需要。⑥参加设计交底并对工程变更进行协调工程正式开工前,监理工程师对设计图纸进行了认真的审查,并结合现场实际情况在设计交底会上提出了修改意见及建议。工程实施过程屮,组织专题会议n协调需要进行设计变更的问题。①督促施工单位进行技术交底为保证作业层的施工秩序和质量控制,督促施工单位对关键工序进行技术安全交底,闸首段底板、变形缝、闸墩、闸墙、水泵层混凝十•梁、板,电机层混凝土梁板,工作桥、人行桥、排架等主要工序施工前先技术交底,然后才进行施工。监理在交底会上对工序施工中应注意的问题提出了要求,施工项目部对施工中的技术质量问题进行了深入的讨论。关键工序施工前,对易出现的问题会同项目经理、技术负责人、施工员、质检员及各工种班组长一道进行详细交底,提醒施工人员注意,使操作人员避免一些操作错误,自觉地控制误差,严把质量关。(2)施工质量事中控制①测量放线的监控:开工前,监理工程师对施工方报审的测量仪器有效期及精度标准、测量人员执业资格进行了严格审查和复验,符合要求后允许进行放样,木工程使用的平面控制点和水准控制点经施工单位引测后由测量监理进行复核,最终偏差满足设计及规范要求。本工程泵站的轴线、标高均有测量监理工程师复核,经复核施工单位的测量放样成果均符合设计与规范要求。②工序质量的交接检杳督促施工单位按设计与施工规范要求施工,对每个单元工程的每道工序都在施工单位自检合格的基础上监理进行检查验收签证后进行施工。上-•道工序不合格,不准进入下道工序的施工。关键工序施工中监理都是跟踪工序全过程检测,消除在完成工序后再解决难的问题。发现不符合设计及规范要求的,监理及时督促施工单位进行整改,达到设计与规范要求后同意进行卜•道工序的施工。③隐蔽工程质量验收严格执行隐蔽工程验收制度,对每个单元工程、每道工序均在施工单位自检合格后,监理工程师对照图纸和规范进行检查验收。④钢筋和模板工程的质量控制监理按图纸验收钢筋规格、数量、尺寸、间距、焊接质量、焊接和搭接长度及位置、绑扎、钢筋保护层厚度,发现偏差及时纠正在规范允许误差范围内。检查模板平整度、刚度,尺寸、标高、支撑情况、是否满足施组及规范要求,对不n合格模板,督促施工单位进行更换。①桧工程的质量控制殓浇筑中监理组织力量进行全过程旁站监督。检查碗的配合比单,测量碗的坍落度,见证栓试块制作。浇筑过程中对栓的下料顺序、分层厚度、下料高度、分层振捣等进行了严格控制,纠正欠振、超振等不规范行为,栓浇筑完成后督促施工单位及时养护。拆模后对桧结构的尺寸和外观进行检查。发现外观质量问题督促施工项目部分析原因提出处理措施后及时进行了处理。②回填土质量控制回填土坚持现场旁站监理,做到分层回填,坑内无积水,严禁湿土、淤泥、较大带棱角的块石等硕质物体、有机垃圾土倒入土坑。③内业资料检杳为了确保工程内业资料的同步、规范、齐全,监理工程师定期检查施工单位内业资料,对发现的问题要求施工单位及吋整改,确保资料的齐全。(2)工程质量事后控制①严格实施单元工程及隐蔽工程验收程序。在工程实施过程屮监理严格执行单元工程报验及验收程序,尤其是对隐蔽工程各施工工序,施工项目部及时报监理进行复查,检查合格后,才进行下道工序施工。②协助建设单位组织工程验收。依据《水利工程施工质量检验与评定标准》(DG/TJ08-90-2014).《水利水电建设工程验收规程》(SL223-2008)相关要求,协助建设单位组织分部、单位工程验收工作,对质量等级进行复核,签署了监理复核意见。验收完毕后将验收相关资料报质监站进行备案。2.3进度控制情况在工程实施过程小,监理认真审查并批准施工总进度计划及节点进度计划,审查过程中明确关键线路,组织工程例会和专题会议协调解决施工中遇到的问题,经过各参建单位的努力,施工进度符合调整后的节点计划要求。3.4投资控制情况n监理以合同为依据,工序控制为基础,质量认证为条件,每月合格工程量监理计量审核为手段,严格把好签证关,做好工程投资控制。3.5合同管理情况监理部按照监理委托合同、工程施工承包合同对工程建设进行管理。在合同履行过程中,及时发现和总结合同管理中的经验和存在的问题,处理和关问题和有关事宜,及时以卩面材料向业主汇报质量进度控制情况、工程变更等,提出建议和改进措施。本工程变更手续齐全,未发生合同纠纷。3.6安全文明控制情况(1)安全监理工作情况①在监理部组建后,安全监理协助总监编制了监理规划中的安全监理管理措施,并单独编制了《安全监理方案》、《临时用电监理实施细则》、《起重吊装监理实施细则》,作为现场指导安全监理工作的操作性文件。②工程开工后,针对工程安全施工特点,安全监理对施工单位从安全管理、目标控制、安全教育、安全检查、临时用电、生活防疫、防汛防台等多个方面进行了监理安全交底。③监理部定期和不定期的对施工宿舍区防火隐患排查、钢筋棚、施工过程中涉及的钢筋加工焊接作业、临时用电、基坑临边围护、特种作业人员持证上岗、安全隐患排查情况进行检查,发现安全隐患,要求施工单位立即整改,对整改情况进行复查,直至消除安全隐患。(2)开工前监理安全审查①木工程实行项冃经理安全文明施工负责制,根据施工合同约定内容,监理部对施工项目部安全管理人员的数量和资格进行审查。②丿施工组织设计安全文明施工保证措施针对性较强,健全安全文明施工制度。③电工、电焊工等特殊工种按要求持证上岗。④施工项目部对施工机械设备及时报审,监理工程师及时审查。(3)施工过程监理安全控制①安全监理每天对施工现场安全情况进行巡查,针对危险性较大的临时用n电、基坑开挖、脚手架进行重点检查,对发现的问题,及时要求施工单位进行整改,将安全隐患消除在萌芽状态,并做好每天巡查记录。①安全监理每周一组织施工项目部安全管理人员对现场安全进行一次全面检查,对发现的问题及时要求现场进行整改,现场无法整改的,安全监理下发安全监理工程师通知单限期要求施工单位整改,丿施工单位在限期内整改到位。监理共下发了《安全监理联系单》14份、《安全监理通知》12份,安全情况受控。②工序安全控制a、施工中,确保施工人员安全帽等防护工具配备齐全,避免意外事故的发生。b、脚手架高空作业等存在较大安全风险丿施工过程中,安全监理进行全过程旁站监控。、监理效果4.1安全控制监理工作效果木工程从开工至现场工程量全部完成,安全方面未发生安全责任事故。工程安全总体受控,施工单位安全生产管理体系运行正常,监理安全监控有效,能够按冇关安金法律法规施工。3.2质量控制监理工作效果本工程施工期间齐部分工程观测资料分析结果均符合国家和行业技术标准以及合同约定的标准要求,施工质量符合设计与规范要求,质保资料基本齐全,施工过程中未发生任何安全生产质量事故,达到了木工程质量控制合格目标。3.3进度控制监理工作效果在工程实施过程中我们认真审查并批准施工总进度计划及节点进度计划,审查过程屮明确关键线路,对于木工程施工区域涉及协调等方面因素对施工进度造成的影响,监理部及时和施工单位进行沟通,确保了施工进度符合调整后的节点计划要求。3.4投资控制监理工作效果本工程按设计图纸和合同规定进行施工,形彖工程进度与支付工程款比例基木一致,投资总体受控。2.5合同管理监理工作效果n监理部严格按照监理委托合同、工程施工承包合同以及经济合同法规对工程建设进行管理,木工程未发生合同纠纷。4.6历次验收情况(1)分部工程验收情况序单分部工程验收日期验收情况1刘土方工程2015.06.15单元工程2个,合格率100%,评定质最合格n夏排涝泵站站身主体2015.05.11单元工程7个,合格率100%,,评定质量合格进口段2015.06.15单元工程12个,合格率100%,,评定质量优良出丨1段2015.06.15单元工程13个,合格率100%,评定质量优良闸门启闭及拦污栅2015.07.06单元工程3个,合格率100%,,评定质量合格人行桥工程2015.05.11单元工程4个,合格率100%,评定质量合格管理房2015.07.06单元工程7个,合格率100%,评定质量合格机电设备安装及试2015.07.06单元工程5个,合格率100%,评定质量合格2东管水泵闸土方工程2015.12.31单元工程2个,合格率100%,评定质量合格地基基础2015.01.19单元工程3个,合格率100%,评定质最合格闸首工程2015.09.07单元工程9个,合格率100%,,评定质量合格上游消能防冲段2015.10.12单元工程11个,合格率100%,,评定质最优良卜•游消能防冲段2015.09.07单元工程4个,合格率100%,评定质疑优良闸门启闭及拦污栅2015.12.31单元工程5个,合格率100%,,评定质量合格T作桥、人行桥2015.09.07单元工程5个,合格率100%,评定质疑合格附属设施2015.09.07单元工程2个,合格率100%,评定质量合格管理房2016.03.18单元工程8个,合格率100%,评定质疑合格机电设备安装2015.03.18单元工程5个,合格率100%,评定质量合格4和睦泵闸土方工程2016.9.12单元工程6个,合格率100%,评定质量合格地基基础2015.01.30单元工程7个,合格率100%,评定质量优良外泵闸闸首段2015.06.15单元工程9个,合格率100%,评定质疑优良外泵闸上游消能防2015.10.13单元工程15个,合格率100%,评定质量合格外泵闸下游消能防2016.07.08单元工程5个,合格率100%,评定质最合格内水闸闸首段2015.0&28单元工程5个,合格率100%,评定质量合格n内水闸上游消能防2016.07.08单元工程8个,合格率100%,评定质疑合格内水闸卜•游消能防2015.10.13单元工程15个,合格率100%,评定质量合格闸室段2016.07.08单元工程6个,合格率100%,评定质量合格闸门川闭机拦污栅2015.0&28单元工程8个,合格率100%,评定质量合格工作桥、人行桥2016.07.08单元工程7个,合格率100%,评定质量合格附属设施2016.07.08单元T程4个,合格率100%,评定质量合格管理房2015.10.13单元T程9个,合格率100%,评定质量合格机电设备安装2016.9.12单元工程8个,合格率100%,评定质量合格(2)阶段验收情况序号单位工程名称验收日期验收情况备注1东管水泵闸2016年8月17日通过验收2刘夏排涝泵站2016年8刀17U通过验收3和睦泵闸2016年8刀17日通过验收(1)单位工程验收情况序号单位工程名称验收日期验收情况评定质量等级1东管水泵闸2016年9月140通过验收合格2刘夏排涝泵站2016年9月14日通过验收合格3和睦泵闸2016年9月14日通过验收合格五、工程评价本工程设计文件屮的要求均符合国家及地方强制性标准。施工过程屮,监理工程师严格按照国家及地方强制性标准、设计文件及相关规范要求,对施工质量、n安全、进度、投资等方面进行全面控制,工程整体始终处于受控状态;施工单位在施工过程屮采用的施工工艺、方法能够符合国家及地方的强制性标准。工程开工后施工单位能够按照投标文件承诺、施工合同约定、设计文件及和关规范要求组织施工。工程具体综述如下:5.1主要结构尺寸、标高及沉降观测(1)工程在施工放样过程屮严格按“一测二复”,规范操作,各部位磯拆模后,再次进行实测实量,经过验收前测量,建筑物总体尺寸、标高满足设计和规范要求。(2)根据结构物沉降观测需耍,每个单体设置沉降观测点,分别布设在内、外河两侧闸墙上,口结构建成至今,经定期观测并对观测数据分析,沉降量均在正常允许范围内,且已趋于稳定。2.2钢筋莊工程质量(1)钢筋栓结构的钢筋,专业监理工程师在钢筋的制作及绑扎过程中对钢筋的规格、数量、长度、间距、保护层厚度,焊接接头位置、预埋件位置等均进行了有效控制,符合设计及规范要求。(2)俭的配合比符合设计及规范要求,监理对材料(砂、碎右)的计量、水灰比、搅拌时间、入仓、平仓振捣、养护均进行了有效的控制,现场抽查坍落度符合规范要求。(3)桧结构尺寸符合设计耍求,表而平整、无蜂窝。结构的轴线位置、垂直度、新建连接段挡墙与老挡墙连接基本平顺,整体观感较好,符合设计及规范要求。(4)施工单位按规定频率见证制作殓试块,试块全部合格。3.3土方工程质量基坑开挖时严格按照规范要求施工,严禁扰动基底和超挖,开挖至设计标高前应留30cm土层,在无南时挖去并立即进行验槽。冋填土的土质符合有关规定耍求,没有出现淤泥、植物的根茎、垃圾等杂物,墙后1米范围内填土用小型压实机具夯实,回填土做到分层夯实,每层厚度不得大于30cm,干容重不小于14.5mg/m3,并抽取环刀进行测试,检测结果合格。3.4管理房工程质量n(1)砌筑质量符合规范要求,砂浆饱满度、砌体垂直度、平整度均符合规范耍求,并按要求留取试压块,砂浆试块养护到期后经实验室检测,结果合格。(2)混凝土浇筑振捣密实,几何尺寸符合设计要求,无露筋、空洞、蜂窝、麻面现象,并按要求留取试压块,栓试块养护到期后经实验室检测,结果合格。(3)屋面卷材防水层采用SBS改性沥青防水卷材,卷材铺贴平整顺直,搭接尺寸准确,无扭曲、皱折;刚性防水层细石混凝土的原材料及配合比符合设计要求。屋而挂瓦条分档均匀,铺钉平整、牢固;瓦而平整,行列整齐,搭接紧密,檐口平直;脊瓦搭盖正确,间距均匀,封固严密;屋脊和斜脊顺直,无起伏现象。3.5主机泵安装工程质量(1)轴流泵底座埋件安装、泵轴安装的高程偏差、电机座与泵轴同心偏差等安装质量符合《水利工程施工质量检验与评定标准》(DG/TJ08-90-2014)表12.2.3《立式轴流泵安装质量检查项口、质量标准及检测方法》的标准和规定。(2)高低压开关柜及配电箱安装质量符合《水利工程施工质量检验与评定标准》(DG/TJ08-90-2014)表12.4.4《高低压开关柜、配电箱安装质量检査项口、质量标准及检测方法》的标准和规定。(3)屯缆敷设质量符合《水利工程施工质量检验与评定标准》(DG/TJ08-90-2014)表12.4.3《电缆、母线安装质量检查项目、质量标准及检测方法》的标准和规定。(4)接地与避雷设施安装质量符合《水利工程施工质量检验与评定标准》(DG/TJ08-90-2014)表12.4.5《接地体安装、接地装置安装质量检查项目、质量标准及检测方法》的标准和规定。(5)照明电器安装质量符合《水利工程施工质量检验与评定标准》(DG/TJ08-90-2014)表12.4.6《照明电气安装质量检查项目、质量标准及检测方法》的标准和规定。(6)试运行期间,所有现场实时采集的数据传输顺畅,显示正确,操作按钮反映及时,设备动作正确,各个联锁保护运行正常。运行管理屮规定的所冇功能经测试,结果均符合产品技术条件的规定和设计要求。5.6钢闸门及拦污栅安装工程质量n(1)平面钢闸门埋件安装的质量符合《水利工程施工质量检验与评定标准》(DG/TJ08-90-2014)表11.6.2《埋件安装质量检查项目、质量标准》规定;平面钢闸门的安装质量通过静平衡试验、不透光试验均符合《水利工程施工质量检验与评定标准》(DG/TJ08-90-2014)表11.6.3《平面钢闸门安装质量检查项目、质量标准及检测方法》优良的标准和规定。(2)拦污栅体吊入栅槽后,经升降实验栅槽无卡滞现象,栅体连接可靠。5.7浆砌块石工程质量本工程根据规范要求对浆砌块石工程的施工严格进行监控。本工程未使用风化石、裂析块石,石料新鲜、表面无泥土,并用水冲洗干净,石料的质量及规格均符合设计与规范要求;浆砌石釆用座浆法砌筑,上下层错缝,做到了随铺浆随砌石,块石间砂浆饱满并捣实。5.8止水、变形缝及反滤层工程质量止水带、变形缝填料、土工布安装搭接合格,碎石垫层、冒水孔、反滤排水层位置及厚度均满足设计要求。5.9附属工程质量(1)钢爬梯制作与安装质量符合《水利工程施工质量检验与评定标准》(DG/TJ08-90-2014)表7.8.2-4《金属梯制作和安装质量检査项目、质量标准及检测方法》的标准和规定。(2)护栏制作与安装质量符合《水利工程施工质量检验与评定标准》(DG/TJ08-90-2014)表7.8.2-3《金属栏杆制作和安装质量检查项目、质量标准及检测方法》的标准和规定。(3)进闸道路的路床符合设计及规范的要求;碎石垫层规格及厚度均符合设计图纸要求;素殓面层的强度等级、尺寸及厚度均设计图纸要求,并按要求留取试压块,桧试块养护到期后经实验室检测结果合格。5.10质量检测汇总本工程现场制作混凝土试块共78组,砂浆试块共4组,钢筋原材共复试21n个批次,钢筋焊接2个批次,水泥3个批次,黄砂3个批次,管理房砌筑砖2个批次,土工布1个批次,橡胶止水带1个批次。5.11外观质量评定木工程各单位工程完工后,由工程外观质量评定小组(小组成员由建设单位、监理单位、设计单位、施工单位和运行管理单位组成),根据《水利工程施工质量检验与评定标准》[DG/TJ08-90-2014]要求,按表7.10.2-1《水(涵)闸、泵站工程外观质量评定表》进行了打分评定,东管水泵闸外观得分率为84.2%,和睦泵闸外观得分率为83.3%,刘夏排涝站外观得分率为81.6%。5.12完工验收质量评定结论本工程各单位工程质量全部合格;工程施工期及试运行期,各单位工程观测资料分析结果均符合国家和行业技术标准以及合同约定的标准要求。建议本工程项口施工质量评定为合格。六、经验与建议6.1针对木工程单位工程较多、工期紧、涉及专业多的特点,我们严格按照监理规范及委托监理合同要求,及时编制了监理规划及监理实施细则,为木工程监理工作确定明确的工作目标、任务和方法。3.2严格按照委托监理合同的规定及时成立监理组织机构,配备足够数量的与本工程相关专业匹配的监理人员,为监理工作顺利开展提供组织保障。6・3严格按照施工规范要求、施工合同约定及投标文件承诺,审查本工程的施工组织设计(方案),审查其质量、安全保证体系的完整性及各工序施工方法、工艺的可操作性,为木工程的质量控制及安全、文明施工确定前提条件。3.4及时进行本工程的监理工作交底,使施工单位充分了解本工程的质量控制、安全文明施工及内业资料整理等方而的要求。6・5严格督促施工方落实工序报验制度,对各道施工工序、特别是闸底板、泵站基础、闸墩墙、排架、基坑开挖等重要施工部位,关键工序的隐蔽工程及时n进行验收,并对施工现场实施旁站,发现问题及时要求施工单位整改,以保证本工程主体结构的施工质量。3.6严格按照安全生产法规及管理条例、施工合同要求及投标文件承诺巡视检杳各工地安全、文明施工工作,特别加强对临时用电及基坑围护方面工作的检查力度,以定期检查和突击检查相结合的方法稳定控制安全、文明施工工作。2.7积极做好与当地村委、乡镇部门的协调工作,主动沟通,积极听取合理意见并及时反馈给建设单位,以便建设单位及时调整,及时决策。6・8认真做好工程各阶段的检查与验收工作,发现问题及时解决,为工程后期止常运行提供保证。n附件:1、监理机构的设置与主要工作人员情况表为做好本工程的监理工作,我单位成立了青浦区赵巷镇2013年度低洼坏区治理工程项目监理部,专门负责木工程的施工监理工作,具体人员见下表。主要工作人员情况表序号姓名职务出生年月职称个人持证情况证书名称证书编号1黄辉总监1981.3工程师水利部注册监理工程师A00020132050062朱石虎专业监理1986.3工程师水利部注册监理工程师JLG20133102573朱峰专业监理1977.10工程师水利部注册监理工程师JLG20123103054霍超安全监理1991.4助工上海市安全监理沪建安监00217685周三龙测量监理1984.10工程师测量人员资格证书09680030054007956韩越见证监理1988.2助工见证员284237尹正超专业监理1984.2工程师水利部注册监理工程师JLG2013310283n2、工程建设监理大事记n序号事件时间1施工图设计交底2014年10月15日2工程正式开工2014年11月10日3刘夏排涝站站身主体分部工程验收2014年11月10日4东管水泵闸闸首分部工程验收2015年9月7日5和睦泵闸闸首分部工程验收2015年6月15日6阶段验收2016年8月17日7单位工程验收2016年9月14日查看更多
