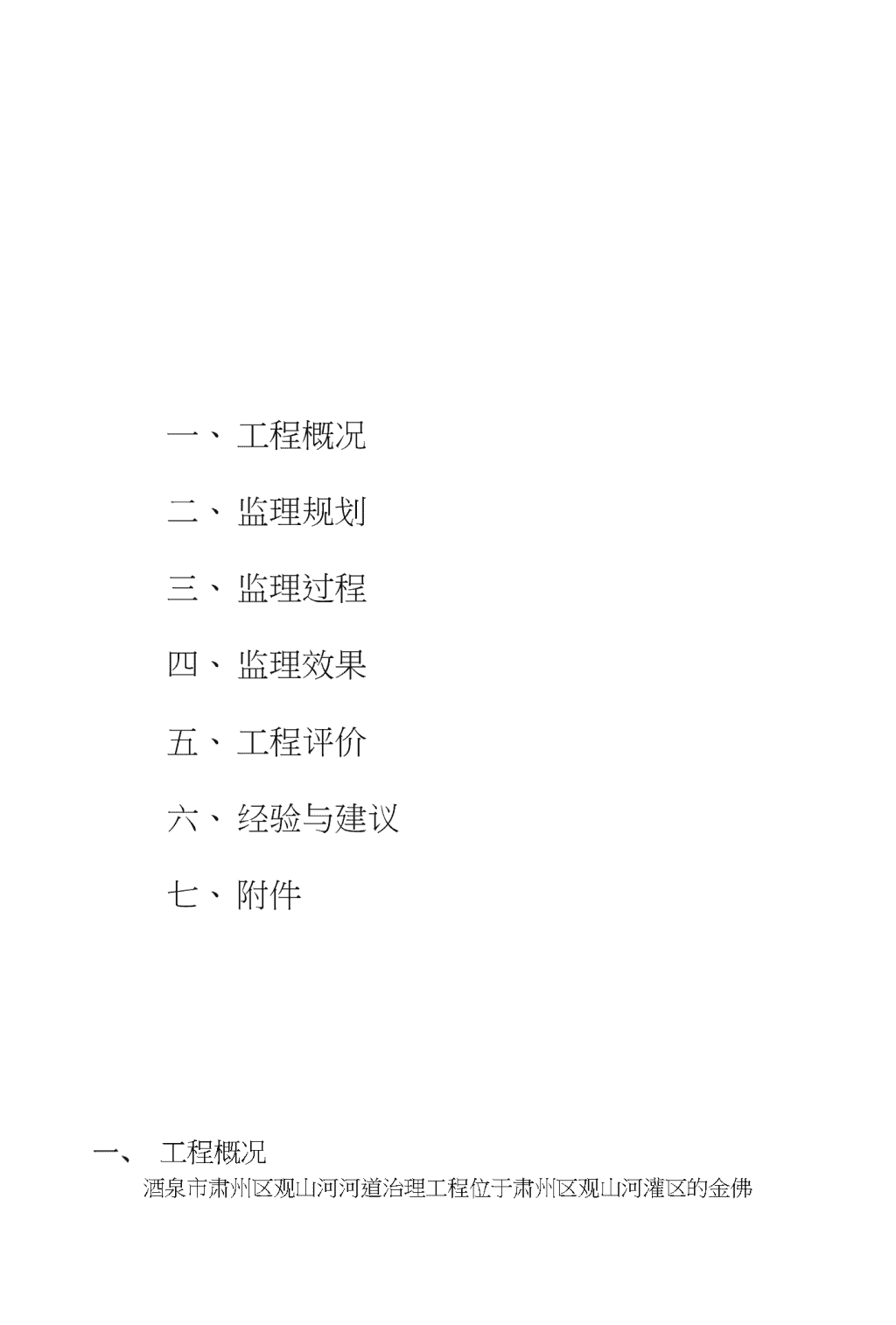

观山河监理工作报告

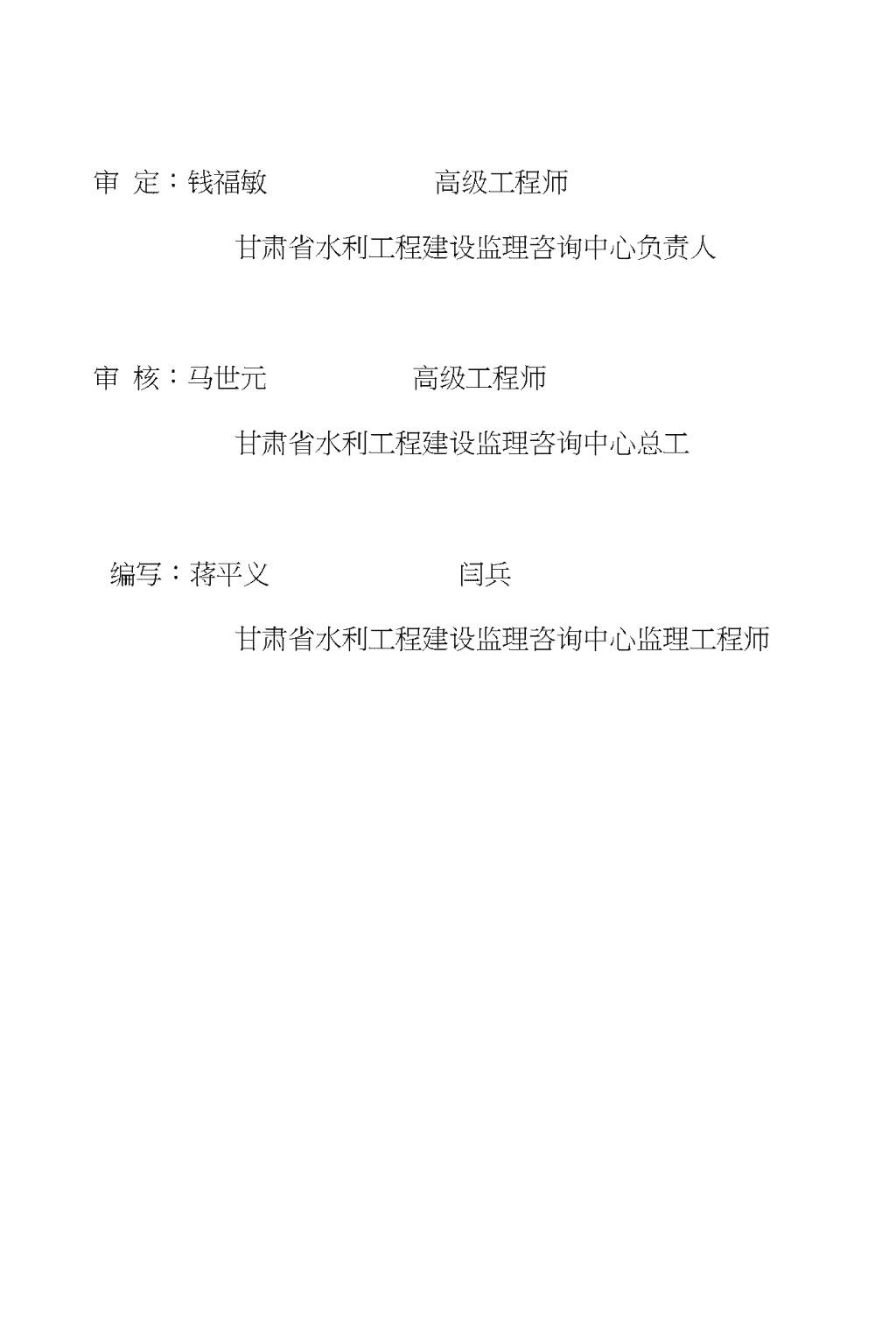

酒泉市肃州区观山河河道治理工程合同编号:SZ-GSH-ZL/2012-JL监理工作报告甘肃省水利工程建设监理咨询中心肃州区观山河河道治理工程监理部二0—二年十一月五日n审定:钱福敏高级工程师甘肃省水利工程建设监理咨询中心负责人审核:马世元高级工程师甘肃省水利工程建设监理咨询中心总工编写:蒋平义闫兵甘肃省水利工程建设监理咨询中心监理工程师n一、工程概况二、监理规划三、监理过程四、监理效果五、工程评价六、经验与建议七、附件工程概况酒泉市肃州区观山河河道治理工程位于肃州区观山河灌区的金佛n寺镇及肃州区洪临灌区的上坝镇。项目区位于甘肃省酒泉市肃州区南部平均约59Kni处,地处祁连山北麓的河西走廊中段酒泉盆地内,位于祁连山山前洪积扇前缘地带,东北与丰乐河灌区相连,西接红山河灌区,南依祁连山,东西宽约8.4km,南北长约20.95kmo项冃区位于祁连山北麓山区以及出山口以下的平原区,该区域光热充足,干旱严重,属温带干旱气候,具有冬季寒冷,夏季炎热,干旱少雨,春季多大风的特点。根据酒泉市气象局气象资料分析得工程区多年平均气温7.3°C,极端最高气温38.4°C,极端最低气温-31.6°C,最大24小时降雨量21.7mm,最大1小时降雨量19.8mm,年均降水量85.3mm,主要集中在6—9月,占年降水量的69%,蒸发量2148.8mm,平均风速2.4m/s,最大风速21m/s,风向多西北风,最大冻土深1.32mo春季沙尘暴,夏季干热风,是本区的主要灾害性天气。工程区岩性均为第四系松散堆积物,位于洪积扇前缘区,工程区属于区域构造相对稳定区。堤防工程所用卵石料、垫层砂石料,经业主指定料场开采,各卵石及垫层砂石料料场质量合格、储量丰富,开采运输方便。当地河床婭粗细骨料含泥量较大,需自丰乐河河床开采。观山河河道治理工程位于肃州区金佛寺镇境内的观山河两岸,距肃州城区约59kmo工程区有沿山公路和兰新铁路通过,交通便利,并在嘉玉电网覆盖之下,通讯畅通,工程施工条件较好。本工程属于河道治理项目,本次项目计划新建堤防24.04km,其中:在观山河左岸新建堤防11・05km,右岸新建堤防5.49Km,新建过水路面3处;白沙河左岸新建堤防4.4km,右岸新建堤防3.lkmo工程共划分n为四个标段。本工程防洪等级为IV级,防洪标准按照10年一遇洪水设计,防洪堤工程等级为5级,导流建筑物为5级,施工期河道临时导流围垠按照5年一遇洪水设计。工程计划从2012年4月10日开工建设,至2012年10月30日完工。工程建设单位为酒泉市肃州区观山河河道治理工程建设项目部,由酒泉市水利水电勘测设计院设计,甘肃省水利工程建设监理咨询中心承担施工监理。第一标段由甘肃大禹节水集团水利水电工程有限责任公司中标承建,第二标段由平凉市水利水电工程局中标承建,第三标段由酒泉市水电工程公司中标承建,第四标段由武威市凉州区水电工程局中标承建,酒泉市水利水电工程质量监督站对工程进行质量监督。二、监理规划1、监理规划,我公司与工程项目法人签署《监理合同》后,依据《监理合同》与《施工合同》以及《水利工程建设监理规范》,同时根据肃州区观山河河道治理工程实际情况,编制了《监理规划》和《监理实施细则》,并在监理工作中依此作为指导性文件和依据,严格执行,使之做到了有章可循,有据可依,规范了监理工作,对工程建设的施工质量控制发挥了关健性的作用。2、监理职责与范围肃州区观山河河道治理工程监理工作,严格按《施工合同》与《监理合同》的规定,对本工程的24.04km堤防、3处过水路面实行全过程的施工监督管理,并承担《监理合同》规定的职责。3、施工监理依据(1)国家对工程建设的有关法律、法规;n(1)国家及水利部门颁发的施工技术规范及质量检查验收评定规程;(2)已批准的设计文件、施工图纸、设计变更;(3)工程建设的《施工合同》与《监理合同》。4、监理工作的准则监理工作遵循“守法、公平、诚信、科学”的职业准则和“公正、独立、自主”的工作准则,依据《监理合同》与工程建设各方密切协作,保证工程建设顺利实施。5、监理机构甘肃省水利工程建设监理咨询中心,接到该工程的监理业务后,组建了廿肃省水利工程建设监理咨询屮心肃州区观山河河道治理工程监理部,根据《监理合同》和项冃法人的要求,委派一名总监理工程师、七名监理工程师、两名监理员承担监理工作。三、监理过程1、质量控制质量控制是监理部监理工作的重点,也是规范赋予监理的主要职责。在工期紧、难度大、任务重的情况下,为了确保工程施工质量,我们按照《工序或单元工程质量控制监理工作程序图》,对工程施工质量进行了控制,主要做了以下工作:(1)按水利部《水利水电工程施工质量评定规程》(SL176-2007)对项耳进行了划分。在《监理规划》的基础上,编制T《施工监理实施细则》,对原材料的检验、设备采购等项丁程施工要求做出了细致的规定。根据规范划分原则,本工程质量检验评立项目划分为8个单位工程,43个分部工程和248个单元工程,并以工序、n单元工程为基础,进行逐级检查和质量评定。现场监理工程师根据施工单位自检后报验资料及质量检验评定标准,对每项单元工程做出质量评定并签字予以确认。(1)严格执行进场建筑材料,金属结构报验制度。凡进场的主要材料均由施工单位向监理部提供进场材料报验单,并附其出厂合格证、产品质量保证单,对分批进场的原材料,监理部采取随机抽样的办法进行检验。对凡是达不到质量要求的材料,坚决不准进场,从而有效的从源头上杜绝了不合格材料用在工程上。监理部对进场的碇细骨料共抽检28次,栓粗骨料共抽检17次,其含泥量均在规范允许范围内,级配筛析结果均满足设计要求;壤土、砂砾土填筑干容重共抽检26次,栓拌合现场抽检14次,均满足设计标准和施工规范要求;对重要部位和关键单元(工序)实行旁站监督,有效控制了中间过程的施工质量。(2)严格执行单位工程开工申请,中间检查和完工验收制度。每一分部工程开工前,施工单位首先进行各种准备工作,待准备就绪,向监理部报送开工申请,经现场监理工程师对准备工作进行详细检查、验收,签发分部工程开工通知。n工序或单元工程质量控制监理工作程序>1.工序或单元工程施工完毕<7.返工进入下一工序或单元工程V是V5.监理机构现场检验8.监理机构审核、签认工序或单元工程施工质量报验单n9.核准计量在施工过程中,监理工程师坚持定期与不定期检查相结合的办法。对于不符合施工规范要求的,坚决进行返工。每一单元工程完工后,施工单位首先进行自检,自检合格后,向监理部提交验收申请,经监理工程师和业主代表共同检查验收,在施工单位质量检验评定表上进行质量等级评定和签字,施工单位方可进行下一道单元工程施工。监理部按规范规定对重点部位和关键部位等进行检查,当达到规范要求后,方可进行下一道工序施工。2、进度控制酒泉市肃州区观山河河道治理工程,合同工期为2012年4月10至2012年10刀30M,在建设单位支持下,施工单位克服影响工程施工的困难,工程按合同工期完工并及吋投入运行,没有影响灌区灌水,实现了进度控制的目的。3、投资控制根据洒泉市肃州区观山河河道治理工程建设内容,按照概算需投资2456.00万元。工程建设费用支付亦控制在2456.00万元之内,未超出概算。投资控制程序:要求事前应进行风险预测,并采取相应防范对策,尽量减少承包商提出索赔的可能。监理对投资控制,先从承包商提供的资金计划的审查开始,按施工进展情况对照合同付款约定进行分析,提出资金流计划调整意见,尽可能做到资金与工程进度相一致;严格审核承包商提交的月进度工程计量中请和月支付中请,签发工程价款月付款证书,报经业主审核支付。n监理对付款凭证的签发,必须在计量申请审查无误后进行,要求承包商提交的付款申请表要符合规定、证明材料齐全、项目范围、内容、方式符合施工合同约定,质量检验签证齐全、计量准确、有效,否则,造成签证时间延误由承包商承担责任;未经总监签字确认,业主不应支付任何工程款项。投资控制的主要内容(1)可支付工程的计量:开工之前按施工合同约定,做好原始地形测绘及计量起始位置地形记载;丁程计量吋监理要审查承包商人员提供的计量申请资料,率定计量仪器精度、规范计量程序和方法;监理接到计量申请后,审查被计量工程项目范围、方式、资料是否完整、具备条件,否则,督促修改,直到完善。计量时,监理会同业主、承包商共同进行,也可单独监督计量过程或抽样复核确认计量结果,发现计量有误时重新计量。当某一计价工程项冃完成计量后,核实历次计量并汇总最终工程量;(2)工程单价确定原则:本工程按照施工合同约定,临建工程总价承包,永久工程单价承包。计费单价按合同约定执行,合同未列项耳单价确定,市业主和监理按人工、材料、机械台班、管理费共同按有关规定核定,当业主和承包商意见不一致时,监理部可暂定单价。(3)预付款的支付与扣除:工程预付款额度应控制在合同价的10%分两次支付,第一次支付40%,待承包商主要设备及施工机具进场,估价达到预付金额时第二次支付60%。程序上是监理部收到预付款申请(监理部核验预付款保函原件,并提供复印件且经业主确认)n后,审核承包商获得预付款条件后,其计算额度准确,方可签发预付款证书。预付款在累计完成工程费用达到合同规定数额时,开始在月支付款内按合同约定逐月扣除;(4)保留金的扣除和支付:在给承包商的月支付款项中,按合同约定的百分比,逐月扣下保留金,直到规定的总额为止,当工程保修期满,监理部签发保留金付款证书。如有缺陷或遗留工程还需处理,可扣留部分处理费用,直至全部完成,再支付剩余的保留金;(5)工程变史的支付办法:根据工程变更合同约定和设计单位出据的工程变更通知中所确定的支付程序办法,按变更项目施工进展情况,承包商提出支付申请,报经监理审查,会同业主进行计量查核,总额、单价等无误后在当月提交的支付计划内支付;(6)施工合同项冃外出现特殊、零星、漏项和紧急意外的工作,监理部可指示相关承包商以计口工方式完成,监理检查督促完成后,可与业主一同确认计日工工作量,随工程价款月支付一同办理支付;(7)最终支付:承包商收到保修责任终止证书后,提交完工付款中请,经监理审查,合同完工日期、合同累计完成工程金额、承包商提岀其它应得金额,业主认为应支付或应扣除的其它余额后,签发最终付款证书报业主批准,予以支付。4、合同管理在监理工作屮,监理工程师充分熟悉施工合同条款,理解合同赋予双方的权利和义务,针对工程建设中出现的问题,在严格执行施工合同基础上,本着公止、合理的原则与施工单位和建设单位及时进行n沟通,妥善解决出现的问题,在整个工程建设过程中施工单位与建设单位均能履行合同义务,未发生合同纠纷。5、信息管理监理部进入工地后,建立了信息管理制度,通过监理日志、会议记录、工程大事记记载等各种工程信息,对各类文件、会议记要、进度与质量报表,认真签注分类存档,使工程信息资料有序完整。6、组织协调作为建设单位与施工单位之间第三方,在监理工作中,我们积极发挥协调作用,协调工程建设各方关系,对T程建设中出现的问题及吋向业主反映汇报,听取业主对工程建设的要求和指示。稳妥协调双方的关系,良好的沟通和协调,使参建各方关系始终处于密切合作、平稳的进展状态,对工程建设顺利实施发挥积极作用。!1!、监理效果在工程施工期内,监理工程师通过全过程的监控,在建设单位大力支持下,在施工单位努力下,按施工合同的要求,完成了全部建设任务,并按合同工期完工。工程施工质量经逐级核定,达到了合格标准,工程建设实现了设计意图,达到了建设目的。五、工程评价酒泉市肃州区观山河河道治理工程在实施过程中,建设单位加强了项冃的建设管理,确立了工程项冃的质量冃标和详细质量管理办法。监理单位依据编制的《监理规划》和《监理实施细则》有序有效开展监理工作,严格控制施工质量,施工单位制定和落实质量保证措施,按规范施工,坚持质量“三检制”,“质量管理一票否决制”,切实保证施工质量。质量监督单位不定期对工程进行监督检查和检测。建设、监理、施工、质量监督四位一体质量管理使工程项冃的施工质量得到了有效保证,工程按期按合同完成建设内容,投资也在概算之内,n工程质量达到合格标准,为灌区经济发展发挥了积极作用。六、经验与建议(1)工程实施地点分散,工程线路长、工期紧、任务大,给施工监理工作带来一定困难。(2)灌区建成后,管理单位在运行中应加强渠道的维护及保养。七、附件1、监理机构设置与主要人员情况表2、工程建设监理大事记附件1监理机构的设置与主要人员情况表n监理机n监理人员情况表监理机构:甘肃省水利工程建设监理咨询中心肃州区观山河河道治理工程监理部姓名职务监理经历蒋平义总监理工程师2004年—2006年疏勒河项目昌马西T•渠、双塔总干四、五支渠南干一支渠任副总监理工程师;2006年—2008年武威九条岭水电站任总监理工程师;永昌皇城水库、老人头水库除险加固工程任总监;金昌市金河饮水管道工程任总监;景电一期、靖会电灌续建配套与节水改造项冃任总监;永昌县人蓄饮水2006、2007、2008年度项口任总监□2009—2011年酒泉市肃州区洪临灌区续建配套与节水改造工程任总监。20011年四月一2011年八月任金塔县拦河湾堤防工程2011年度项目总监闫兵监理工程师2005年—2007年在虎家崖电站担任监理工作;2007年—2008年在武都石门水电站担任监理工作;2008年6月一2009年9月担任夏河小河水屯站监理工程师。2009年一2010年任金塔县鴛鸯灌区续建配套与节水改造项冃副总监。20011年四月一2011年八月任金塔县拦河湾堤防工程2011年度项口副总监。n吴正荣监理工程师2003年一2005年在东河灌区续建配套与节水改造项目担任监理工作;2007年—2009年在永昌县金川峡水库除险加固工程担任监理工作。2009年—2010年在临夏州太子山水库担任监理工作。钱鹤轩监理丁程师2005年—2007年在虎家崖电站担任监理工作;2007年一2008年在武都石门水电站担任监理工作;2008年6月—2009年9月担任夏河小河水电站监理工程师。2009年9月—2011年7月在皋兰西电泵站工程担任监理工作。张松监理工程师2003年—2005年在白银靖会灌区续建配套与节水改造项目担任监理工作;2006年—2007年在金昌市金河饮水管道工程担任监理工作;2008年—2009年在白银景电续建配套与节水改造项目担任监理工作。2009年9刀一2011年7刀在皋兰西电泵站丁程担任监理T作。王兴海监理工程师2005年一2007年在虎家崖电站担任监理工作;2007年—2009年在永昌县金川峡水库除险加固工程担任监理工作。2009年—2010年在临夏州太子山水库担任监理工作。n张富强监理T程师2003年一2005年在东河灌区续建配套与节水改造项目担任监理工作;2007年—2009年在永昌县金川峡水库除险加固工程担任监理工作。2009年—2010年在靖会电灌续建配套与节水改造项目担任监理工作。侯慧敏监理丁程师2005年—2007年在虎家崖电站担任监理工作;2007年—2009年在永昌县金川峡水库除险加固T程担任监理丁作。2009年一2011年在靖会电灌续建配套与节水改造项目担任监理工作。王有斌监理丁程师2003年—2005年在白银靖会灌区续建配套与节水改造项目担任监理工作;2005年一2007年在虎家崖电站担任监理工作;2007年—2011年在靖会电灌续建配套与节水改造项目担任监理工作。王成监理员2009年2月一2009年5月在永昌西河灌区任监理员。2009年5刀—2010年10刀在武威九条岭水电站担任监理丁作。2010年10月一2011年4月在甘南连珠桥电站担任监理工作。李常青监理员2008年6J1—2009年9月担任夏河小河水电站监理员,2009年9月一2011年7月在皋兰西电泵站工程担任监理工作。2011年8月一2012年10月在酒泉市肃州区文殊沙河、观山河担任监理工作。n附件2、工程建设监理大事记工程施工监理大事记工程建设监理大事记1、2012年3刀23LI廿肃省水利工程建设监理咨询屮心向肃州区观山河河道治理工程建设项目部递交了肃州区观山河河道治理工程监理标段监理投标书。2、2012年3月30H接到肃州区观山河河道治理工程建设项目监理标段屮标通知书。3、2012年4月8日,肃州区观山河河道治理工程建设项目部与甘肃省水利工程建设监理咨询中心签订了肃州区观山河河道治理丁程监理标段的《监理合同》。4、2012年4月10日,监理部向各施工单位下发了《进场通知》,并向酒泉市水利工程基本建设质量监督站上报肃州区观山河河道治理工程项目质检项目划分。并要求各施工单位尽快上报施工组织设计及施T进度计划。5、2012年4月10日,肃州区观III河河道治理工程监理部向业主报批肃州区观山河河道治理工程建设项目的《监理规划》和《监理实施细则》,同时发给施工单位执行。6、2012年4月12R,监理部向各施工单位下发了《合同项目开工令》,肃州区观山河河道治理工程正式进入施工阶段。7、2012年4月15日在肃州区观山河水管所会议室召开肃州区观山河河道治理工程联席会议,会议由肃州区观山河河道治理工程建设项目部技术负责王安学同志主持,会议主要议题为加强工程质量、加n快工程进度。8、2012年4月18日,酒泉市水利水电工程质量监督站以酒市水屯质监字[2012J47号对该工程项目划分进行了批复。9、2012年4刀20EI,肃州区观山河河道治理工程各标段开始平整施工道路及坝基清理。10、2012年5月7日,肃州区观山河河道治理项冃法人任云到丁地检查工作,并对工程质量及进度提出了要求。11、2012年5月21日,肃州区水务局王占元书记、王安学主任及肃州区观山河河道治理项冃法人任云到工地检查工作,并主持第三标段及第四标段基础栓开仓浇筑。12、2012年6月6日,因突降暴雨,导致观山河河道内洪水泛滥,肃州区水务局以局长运启昌为首组织业主、监理、施工单位进行抗洪工作。13、2012年6月24日,省水利厅质安中由展洋同志带队组成稽查组,检查了肃州区观111河河道治理工程安全生产及质量情况。14、2012年6月26日水务局王安学主任及观山河河道治理工程项目法人任云到工地检查工作。15、2012年7月3日,酒泉市水利水电质量监督站冯雷站长及水务局王安学主任到施工现场进行质量与安全及质检质料进行检查,检查结果通过现场会议及质量监督检查进行回执。16、2012年7月18日市水务局肖占全书记、质检站站长冯雷、肃州区水务局王占元书记、王安学主任及法人代表任云到工地检查工作,并对肃州区观山河河道治理工程质量及安全进行了指示。17、2012年7月26日观山河河道治理工程法人代表任云到工地检查工作,要求施工各标段加快工程进度,确保工程质量。n18、2012年8月9日省水利厅领导及市水务局肖占全书记、肃州区水务局王占元书记等到工地检查指导工作。19.2012年8月18口肃州区观山河河道治理工程项目法人任云通知监理、施工各标段做好防汛准备,监理部及各施工项冃部积极准备防汛各项工作。20、2012年9月5日水务局王安学主任及观山河河道治理工程项冃法人任云到工地检查工作,并要求各施工单位加快工程进度,确保工程质量,做好安全防护工作。21、2012年10月8日,肃州区观山河河道治理工程第四标段按设计要求完成全部徃浇筑工作。22、2012年10月14H,肃州区观山河河道治理工程第三标段按设计要求完成全部栓浇筑工作。23、2012年10月21日,肃州区观山河河道治理工程第一、第二标段按设计要求完成全部检浇筑工作。24、2012年10月30日,肃州区观山河河道治理工程各标段按设计要求完成全部合同内项目建设。25、2012年11月1日,酒泉市水利水电质量监督站到肃州区观山河河道治理工程进行外观质量检查,并对施工单位质检资料进行审查。26、2012年11月5H,项目法人组织质监、监理、设计、运管及施工单位进行了合同完工验收。查看更多
