安化县田庄乡白竹水村监理工作复习总结报告

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

安化县田庄乡白竹水村监理工作复习总结报告

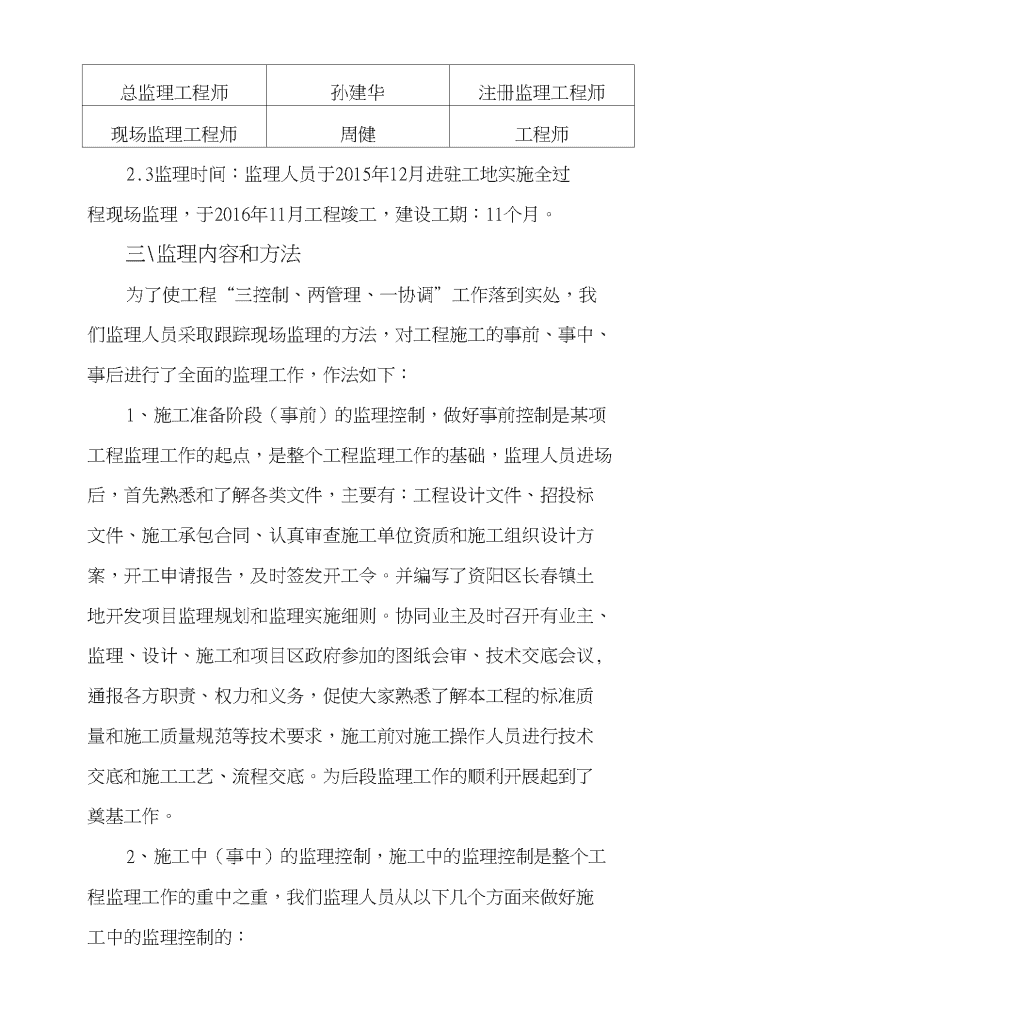

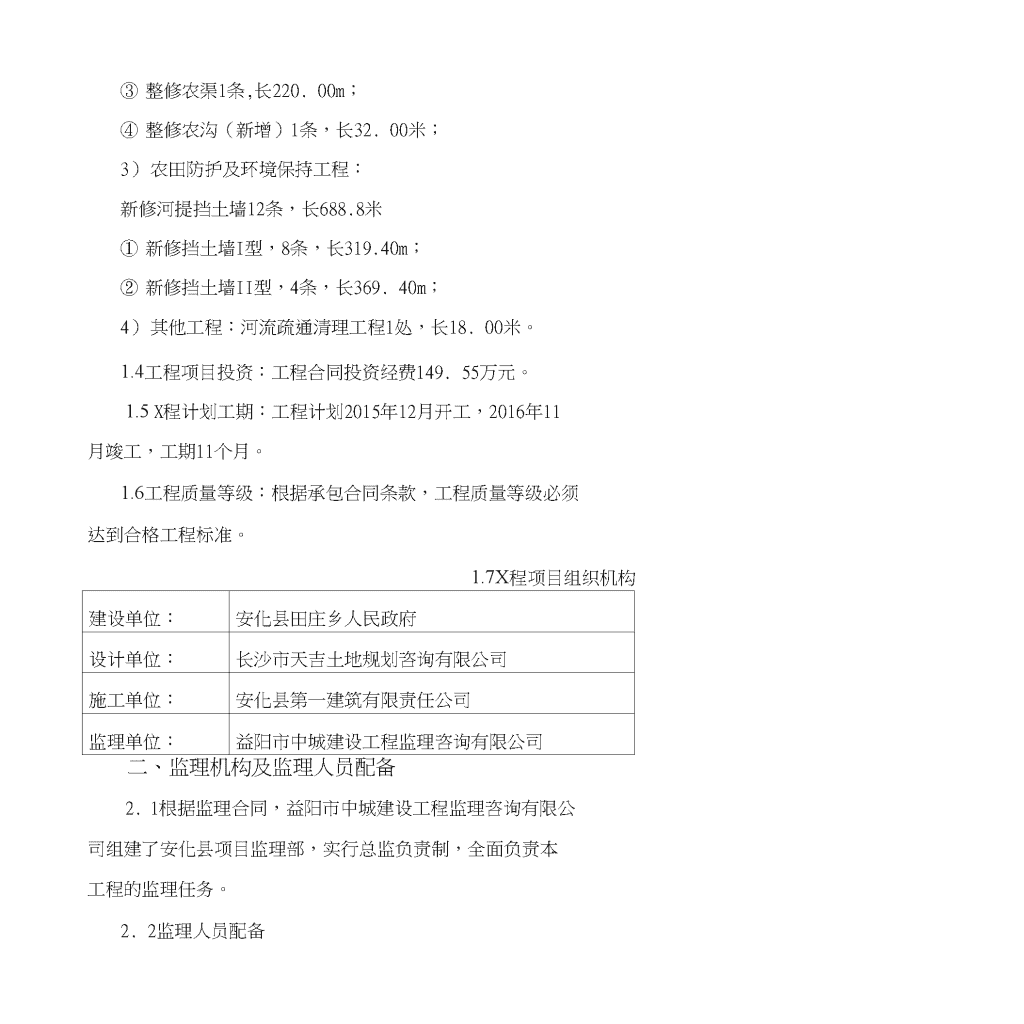

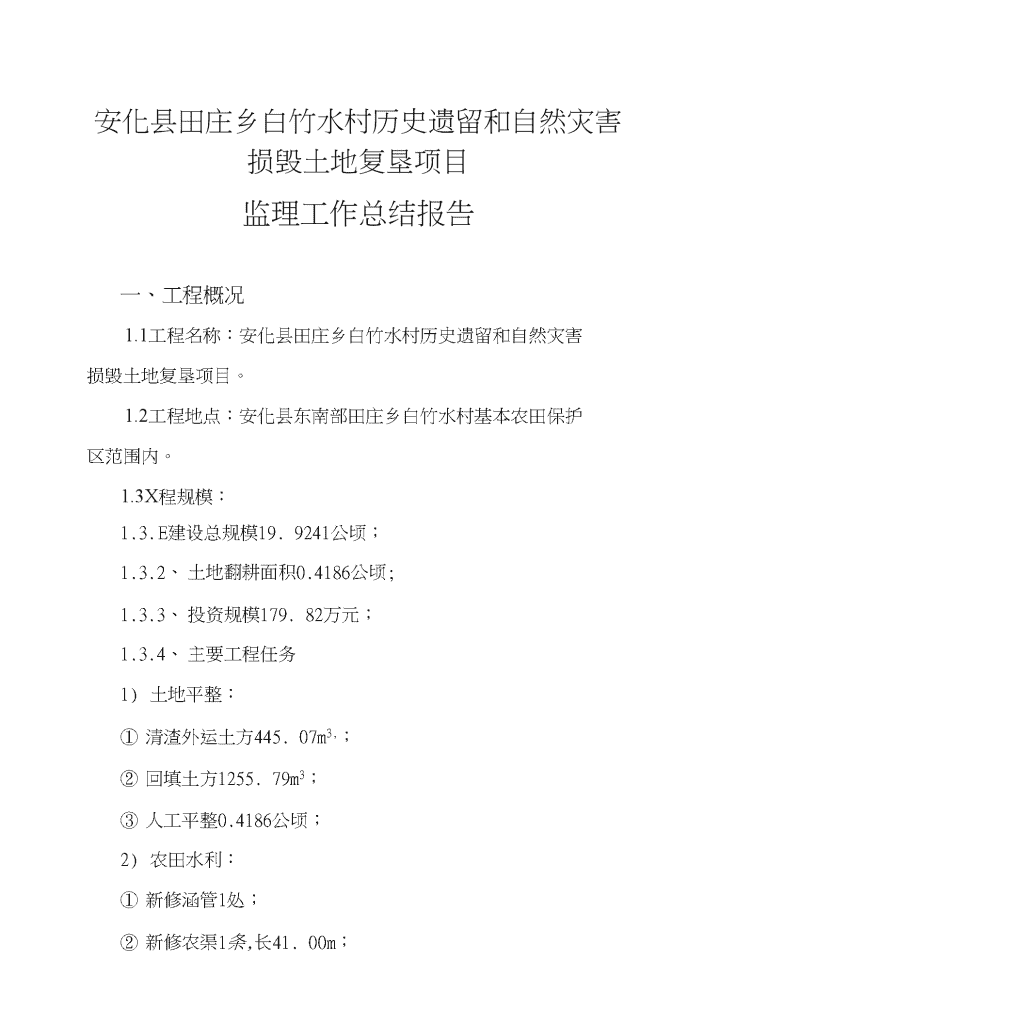

安化县田庄乡白竹水村历史遗留和自然灾害损毁土地复垦项目监理工作总结报告一、工程概况1.1工程名称:安化县田庄乡白竹水村历史遗留和自然灾害损毁土地复垦项目。1.2工程地点:安化县东南部田庄乡白竹水村基本农田保护区范围内。1.3X程规模:1.3.E建设总规模19.9241公顷;1.3.2、土地翻耕面积0.4186公顷;1.3.3、投资规模179.82万元;1.3.4、主要工程任务1)土地平整:①清渣外运土方445.07m3,;②回填土方1255.79m3;③人工平整0.4186公顷;2)农田水利:①新修涵管1处;②新修农渠1条,长41.00m;n①整修农渠1条,长220.00m;②整修农沟(新增)1条,长32.00米;3)农田防护及环境保持工程:新修河提挡土墙12条,长688.8米①新修挡土墙I型,8条,长319.40m;②新修挡土墙II型,4条,长369.40m;4)其他工程:河流疏通清理工程1处,长18.00米。1.4工程项目投资:工程合同投资经费149.55万元。1.5X程计划工期:工程计划2015年12月开工,2016年11月竣工,工期11个月。1.6工程质量等级:根据承包合同条款,工程质量等级必须达到合格工程标准。1.7X程项目组织机构建设单位:安化县田庄乡人民政府设计单位:长沙市天吉土地规划咨询有限公司施工单位:安化县第一建筑有限责任公司监理单位:益阳市中城建设工程监理咨询有限公司二、监理机构及监理人员配备2.1根据监理合同,益阳市中城建设工程监理咨询有限公司组建了安化县项目监理部,实行总监负责制,全面负责本工程的监理任务。2.2监理人员配备n总监理工程师孙建华注册监理工程师现场监理工程师周健工程师2.3监理时间:监理人员于2015年12月进驻工地实施全过程现场监理,于2016年11月工程竣工,建设工期:11个月。三监理内容和方法为了使工程“三控制、两管理、一协调”工作落到实处,我们监理人员采取跟踪现场监理的方法,对工程施工的事前、事中、事后进行了全面的监理工作,作法如下:1、施工准备阶段(事前)的监理控制,做好事前控制是某项工程监理工作的起点,是整个工程监理工作的基础,监理人员进场后,首先熟悉和了解各类文件,主要有:工程设计文件、招投标文件、施工承包合同、认真审查施工单位资质和施工组织设计方案,开工申请报告,及时签发开工令。并编写了资阳区长春镇土地开发项目监理规划和监理实施细则。协同业主及时召开有业主、监理、设计、施工和项目区政府参加的图纸会审、技术交底会议,通报各方职责、权力和义务,促使大家熟悉了解本工程的标准质量和施工质量规范等技术要求,施工前对施工操作人员进行技术交底和施工工艺、流程交底。为后段监理工作的顺利开展起到了奠基工作。2、施工中(事中)的监理控制,施工中的监理控制是整个工程监理工作的重中之重,我们监理人员从以下几个方面来做好施工中的监理控制的:n①质量控制:“百年大计、质量第一”搞好工程质量是确保工程安全运行,人民受益的根本保证。监理人员为了保证整个工程质量,首先是采取对进场原材料的监控,把好原材料进场质量关,水泥、钢材、從预制构件、沙砾石是该工程主要材料,凡是进场的水泥、钢材和预制构件,必须要有出厂合格证、化验单和检测报告,否则不准进入施工现场,即使进入现场,也不准使用,并对一批不合格的论预制构件禁止了使用。施工中质量检测工作从每道工序抓起,明确重点部位,把握关键工序,上道工序达不到标准质量要求,决不允许进入下道工序的施工。我监理人员经常深入到各分部,分项工程进行检查巡查、发现施工中的质量问题,立即要求施工方进行处理,将质量问题处理在萌牙状态,对重点部位进行旁站监督和跟踪监理办法。对质量不合格的工程采取签发监理通知单,进行停工整顿、返工处理,对个别农渠碗砌块质量不合要求,底板不平、沟缝砂浆不密实,块与块间隔距离不合、不直,并立即签发停工通知单,进行停工、作返工处理确保了工程质量。同时还采取工程质量样板的办法,组织其他施工队伍参加学习,及时召开施工单位技术人员工地联系协调会议,研究处理工程技术和质量问题。②进度控制:在进度控制上,监理人员细致地审查了施工单位制定的施工进度方案,督促施工单位认真实施落实,发现有造成阻工,停工苗头,及时与施工单位,项目区所在村、组协调解决防止出现阻工停工,并遵照合同条款要求,严格按工程进度支n付工程款,加速滋工单位的滋工进度。①投资控制:本工程的资金拨付严格按监理规范和施工承包合同条款办事,根据工程进度支付工程款,该工程经费全部由国土资源分局审批,其方法由施工单位按照工程进度填写与拔款申请表和工程量完成清单,交现场监理工程师审查认证后,再由总监理工程师签发工程款支付凭证,业主技术人员签认,业主负责人审批签字,再由国土分局主管局长审批签字方可付款,做到了按工程进度付款,确保了工程款专款专用。②安全施工管理:注意安全施工是每项工程施工中非常重要的工作之一,施工安全与否可直接影响工程进度、质量和工程投资。施工单位一直把安全工作放在很重要的位置,狠抓了施工人员的思想教育,并在施工现场悬挂各种安全警示牌,由于每个施工人员牢固树立了安全第一的思想意识,在整个施工过程中均没有出现一例安全责任事故,做到了安全文明施工。③信息合同管理,监理人员介入后就对施工单位资质,工程设计文本和施工承包合同进行收集、审查,并审查督促施工单位按照施工合同及时组织施工的同时,编报各类资料、报表。凡施工单位报送监理部的资料、报表,监理人员都及时审查批示后转回施工单位,以利施工单位在施工中执行实施。监理单位及时向业主汇报工程施工中的情况,报送监理月报,文件报表。监理人员对整个施工质量进度,安全的情况,天气状况等都做了记载(有n监理日记)。工程的信息反馈,合同的管理都是做到比较及时、齐全和比较准确的,工程施工资料与施工进度同步进行的。基本上达到了工程完工,资料完全齐全。3、施工后(事后)的监理控制,工程项目在竣工验收交付使用后,按合同和有关规定,在一定的限期内(该工程为一年)由工程施工单位对工程进行回访和保修工作,对责任期内因强工质量出现的工程缺陷,督促施工单位进行修复和返工,所耗修复费用由业主从施工单位的质保金中扣除。从而使工程切实达到标准质量要求,充分发挥其工程效益。四'监理工作成效在业主的领导下,通过监理人员与施工单位的共同努力,根据监理规范,施工承包合同文件,明确投资经费和质量标准。按建立的工作程序和监理程序,运用监理手段和实施办法,确保了工程任务如质如量完成,监理工作成效显著,体现在:1、工程质量控制效果好,在工程质量控制中,加强质量体系建设,遵循工程施工规范,把握基础和主体结构工程、抓住关键工序和施工工艺,确保原材料质量,跟踪检查,抽样试验,现场旁站监理,达到了质量控制目的,检验批及分项、分部、单位工程验收全部合格。2、工程进度措施得力,在工程进度控制中,按照施工合同要求和施工单位进度计划进行经常检查、督促、遏制意外情况,及n时督促施工单位调整进度计划,制定赶工措施,战胜冰冻天寒和阴雨天气的困难,创造良好的施工环境,提高对工期进度认识,致使工程在不影响当年的农业生产的情况下及早完工。3、对工程造价进行了有效的投资控制。我们依据施工合同,严格进行了工程计量,切实履行了工程款支付原则和程序。由于当地群众强烈要求,出于实际情况,故对工程进行了一些局部的变更,工程总量有所增加,但通过业主、设计、施工、监理等单位共同协商,认真做好了造价动态分析,防止了工程索赔的发生,本工程合同造价149.55万元,工程竣工工程结算实施工程施工费为149.55万元。由于我监理部和业主设计,施工各单位共同努力合作,创造了标准较髙,质量合格,进度较快的资阳区长春镇土地开发项目,深受上级主管部门和项目区干部群众的好评。五'监理工作的几点体会安化县田庄乡白竹水村历史遗留和自然灾害损毁土地复垦项目的监理工作能顺利完成,它不仅是监理人员坚守岗位,忠于职守严格把关,努力工作的结果,更主要体现在:1、领导的高度重视和支持,安化县土地开发整理中心领导多次亲临工地。检查指导工作,关注工程质量和工程进度情况。安化县土地开发整理中心及时召开全市监理人员工作会议,将监理工作置于很重要的位置,对监理人员提出了更髙要求,为监理工n作的开展给予了很大的鼓励和支持。2、业主的正确领导和施工单位的密切配合业主负责人经常来工地检查指导工作,先后多次来工地解决施工过程中出现的问题。对遇到的施工困难,技术难题,积极组织施工单位、设计单位、县干部和监理人员研究决策进行解决处理。施工单位对监理人员所提出的意见和要求从没有抵触情绪,都不折不扣的执行实施,使工程真正保证了标准质量和工程进度,圆满的完成了工程任务。六'项目规划设计变更后竣工工程工程量对比表n工程内容下达设计情况变更设计情况实际完成情况差额数量(面积、个数)工程量数量(面积、个数)工程量数量(面积、个数)工程量数量(面积、个数)工as土地平整工程清渣外运M3445.07M3445.07M3445.07M30.00耕作土回填M31255.79M31255.79M31255.79M30.00土地翻耕Ha0.4186Ha0.4186Ha0.4186Ha0.0000人工细部平整Ha0.4186Ha0.4186Ha0.4186Ha0.0000小计M3Ha1700.86/0.4186M3Ha1700.86/0.4186M3Ha1700.86/0.4186M3Ha0.00n工程内容下达设计情况变更设计情况实际完成情况差额数量(面积、个数)工程量数量(面积、个数)工程量数量(面积、个数)工程量数量(面积、个数)工as灌溉与排水工程新修农渠TM114.33M41.00M41.00M-73.33整修农渠-1M361.00M220.00M220.00M-141.00整修排水沟M202.49M0.00M0.00M-202.49整修农沟T(新增)M0.00M32.00M32.00M32.00涵管座1.00座1.00座1.00座1.00分水口处5.00处0.00处0.00处-5.00小计3条/M677.823条/M293.003条/M293.003条/M384.82n工程内容下达设计情况变更设计情况实际完成情况差额数量(面积、个数)工程量数量(面积、个数)工程量数量(面积、个数)工程量数量(面积、个数)工程量tn间路桥工程整修生产TM162.00M0.00M0.00M-162小计M162.00M0.00M0.00M-162项目规划设计变更后竣工工程工程量对比表(其它工程)工程内容下达设计情况变更设计情况实际完成情况差额数量(面积、个数)工程量数量(面积、个数)工程量数量(面积、个数)工程量数量(面积、个数)工程量其他工程标志牌块11.00块0.00块0.00块-11.00标志牌座1.00座0.00座0.00座-1.00河流疏通清理处0.00处1.00处1.00处1.00n工程内容下达设计情况变更设计情况实际完成情况差额数量(面积、个数)数量(面积、个数)数量(面积、个数)丁程量数量(面积、个数)工程量农田防护及生态环境保持工程挡土墙I6条/m469.368条/m319.408条/m319.402条/m-149.96挡土墙1-1m30.00m45m45m15扌当十•墙1-2m60.00m37m37m-23.00挡土墙1-3m19.70m15.9m15.9m-3.80挡土墙1-4m20.00m30m30m10挡土墙T-5(3处)m53.87m6510.00m6510.00m11.1346.0046.009.009.00挡土墙1-6m286.79m70m70in-215.79挡土墙1-7(新增)m0.00m41.50m41.50m41.50扌当上墙T-8m0.00m15m15m15n工程内容下达设计情况变更设计情况实际完成情况差额数量(面积、个数)数量(面积、个数)数量(面积、个数)丁程量数量(面积、个数)工曲程挡土墙II2条/m284.144条/m369.404条/m369.402条/m85.26挡土墙II-1(2处)m228.34m201.8120m201.8120in-26.5481.8081.80挡土墙II-2m55.80m49.70m49.70m-6.10挡土墙II-3(新增)m0.00m91.00m91.00in91.00挡土墙TT-4(新增)m0.00m26.90m26.90m26.90小计8条/m753.4912条/m688・8012条/m688.804条/m-64.69
查看更多

相关文章

您可能关注的文档
