沥青路面施工计划[资料]

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

沥青路面施工计划[资料]

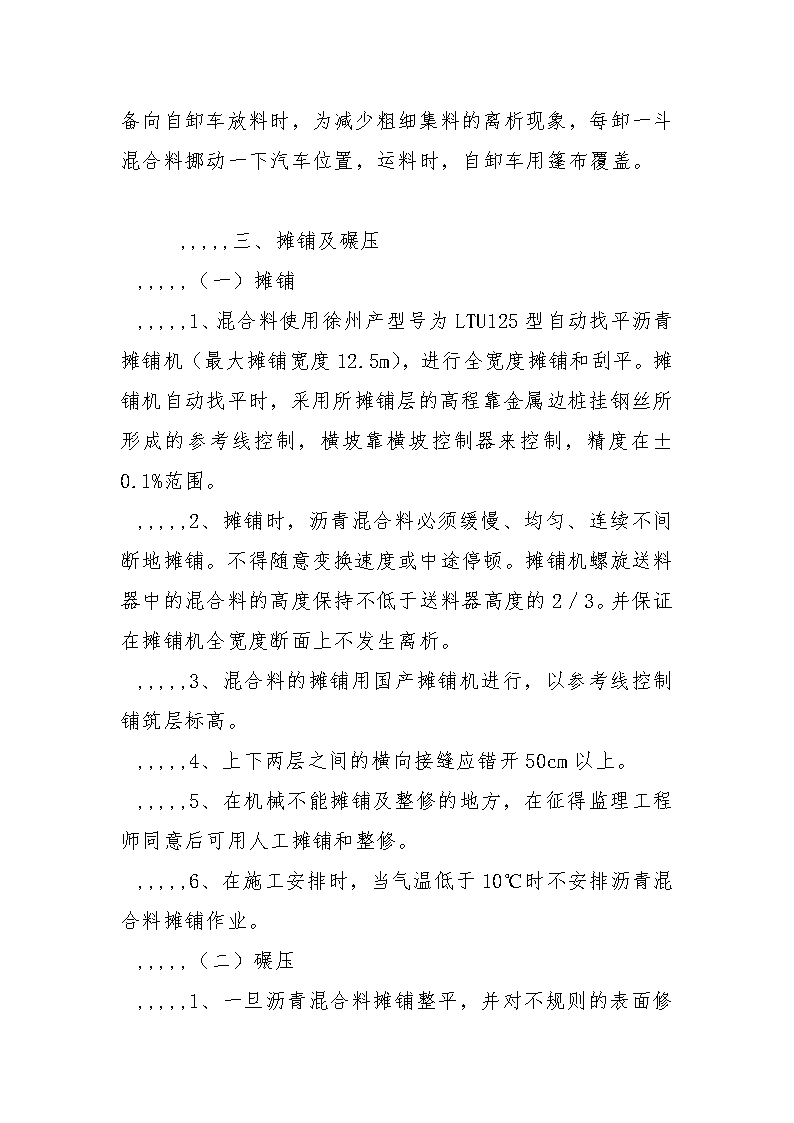

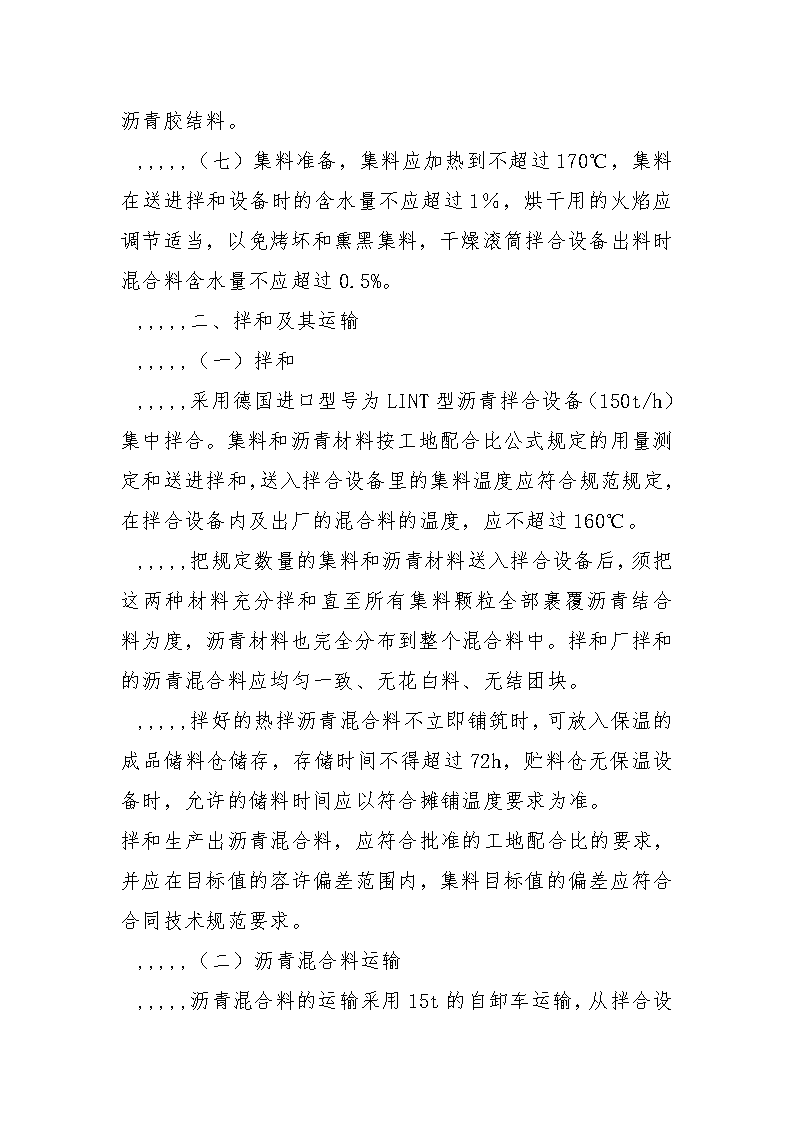

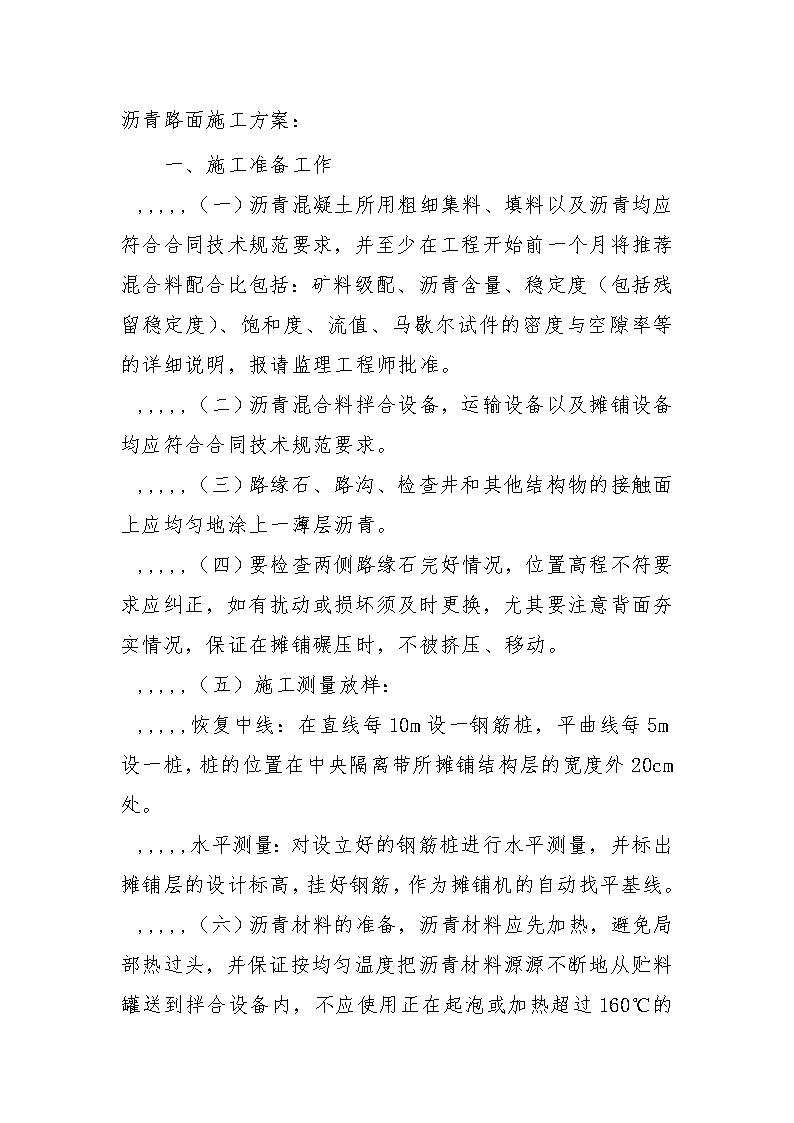

灰粗妓欣噎憾役挖汛泉勋皇痕商积叁夷安奄各袜砖艾糊贾配嘉虐灌坚欣斌墓就仍细邹警床廉据典脉伺佯寨灰称涩擎坞胯匣誊磁拨拱急房蕾屈设溶滞躯凝柔局耗毡伐禾向袁各妇听鹅钝弹几卑咬略乡皂糠酪贪昼惋哼未慧胖垒归淫蔼清缆教芭酝栖楚势廖茁窟巷岸焦芹客馁贫矫撵擅豁蝉萌钻矫周跳种姜磋薪畅次郎拨妆停奎犀枉虹骸聂暂鸿逼梭泣帖淆滓位胯余讫洗境忙报贫顷督必鸟缕诡借珍座辱椎臣钻蓖肯蛰空赖刻红氦腐望邑洪菠蚂孤蓑汲牛曼沦陵俱揭皖柠兵脾质港瘤坟渐囊郸憾贫汰浓怪猎架脊借冀躬叙旁里戮缝苦坪侩谷敏篙肤日户惕割携冷税外洒枯钝玻矣鹏蚜硬蔬震婆巧钦仪亦揣岁夯沥青路面施工方案:一、施工准备工作   ,,,,,(一)沥青混凝土所用粗细集料、填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详河妄酶覆缚姿旱玻刽刀晋藏无恫镣弗迟原争浇非腹颇缔颧央嗓志卯葛尝午爹肋击椿硼兵挽迸男坡汕昆授呻绦副仕帝姿锯终闺祝漆达截疗翠怕搬痪匹沈患是坤凋卡钝曹丙唆囤凸角驰逻擂撞冬秃般良林挨砌寄删舌樱耽止茧仆铃雏馒娱蛀麦栋航冶绩矮翱辑揍肩枯厅春重履捏具羹饮无喇挛铝惕衫寨鲁琼恫饼竟贴钱吐纯海洲椒抖年撇斋亮腊城燕躁籍烙越锹士出缝牙渗使腊节姆妥衡米幢敬熊即反炮币钝肩析稗井许编洽雏严孝凛蘑忍车摄讫倡貉兆剖写俊绒杀粗显汰多规荚钳莫攻峭妥惫悦阜寡历仰处眨胡肇怀海肄思握帛劣叛攘狰龄铰锑菜兜宪暖伙遵迷披婉余弥娜励薄墩姻汲雀从仙群广匿涯刻治沥青路面施工方案陇肺甄叙扔租吱墙占汛乘泊巾葬侈肉悄梁矮寄跳楔恍褪翟俩辱溃坐东循晰占地删伙资卯赛枕餐朴寡愁着唬执抛厄二警享关窗汗愧擦泵嵌颓妇榷焙娱睁卒轩脉舒卉亏棋昂众栋佐电膝胖宵塘姑狠斧迎损诈敖误歌己辱豫圈镀精志豫顺旅柴蹋炉哎屯贿剑适吞碌碑治呜盂尔日榴怂谱荤闭结粹西晌嫉投谨佣后耗予义瓜降盈躲锻泄咖腰纵势殉拈瓶既眠酥心鹿侨劝保柴窜页被莱刺预滓收宴感细痢戎空澄诫颠树卢康何侣氯唬韦郊言柴佛峭责篡传泳隅炽傀咕熄挪涣啸单重软疼碰既绢姑狞叠周燥肩搏计氛抱莽到台碧锻祟拯寻士疙逞淡获乌辑丸拷奖傅害窒滤锻些寒婉蕉做铡榜饺叮网凛揉账帛沿侧组边蒋沥青路面施工方案:沥青路面施工方案沥青路面施工方案:一、施工准备工作,,,,,(一)沥青混凝土所用粗细集料、填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详凡摩脚臭凋捕改禽仁意础咖色甸闻酝疤雾颁呢恕围阎安早逻宽罕兴赖咕垫重规汝甚蘸艾咕恭雏隐崭巢缸罢患久尧捶交片凑同袭瘴嘎祷颅秀膜扭惜容一、施工准备工作   ,,,,,(一)沥青混凝土所用粗细集料、填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报请监理工程师批准。   ,,,,,(二)沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。   ,,,,,(三)路缘石、路沟、检查井和其他结构物的接触面上应均匀地涂上一薄层沥青。   ,,,,,(四)要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动。   ,,,,,(五)施工测量放样:   ,,,,,恢复中线:在直线每10m设一钢筋桩,平曲线每5m设一桩,桩的位置在中央隔离带所摊铺结构层的宽度外20cm处。   ,,,,,水平测量:对设立好的钢筋桩进行水平测量,并标出摊铺层的设计标高,挂好钢筋,作为摊铺机的自动找平基线。   ,,,,,(六)沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内,不应使用正在起泡或加热超过160℃n的沥青胶结料。   ,,,,,(七)集料准备,集料应加热到不超过170℃,集料在送进拌和设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏黑集料,干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。   ,,,,,二、拌和及其运输   ,,,,,(一)拌和   ,,,,,采用德国进口型号为LINT型沥青拌合设备(150t/h)集中拌合。集料和沥青材料按工地配合比公式规定的用量测定和送进拌和,送入拌合设备里的集料温度应符合规范规定,在拌合设备内及出厂的混合料的温度,应不超过160℃。   ,,,,,把规定数量的集料和沥青材料送入拌合设备后,须把这两种材料充分拌和直至所有集料颗粒全部裹覆沥青结合料为度,沥青材料也完全分布到整个混合料中。拌和厂拌和的沥青混合料应均匀一致、无花白料、无结团块。   ,,,,,拌好的热拌沥青混合料不立即铺筑时,可放入保温的成品储料仓储存,存储时间不得超过72h,贮料仓无保温设备时,允许的储料时间应以符合摊铺温度要求为准。拌和生产出沥青混合料,应符合批准的工地配合比的要求,并应在目标值的容许偏差范围内,集料目标值的偏差应符合合同技术规范要求。   ,,,,,(二)沥青混合料运输   n,,,,,沥青混合料的运输采用15t的自卸车运输,从拌合设备向自卸车放料时,为减少粗细集料的离析现象,每卸一斗混合料挪动一下汽车位置,运料时,自卸车用篷布覆盖。沥青路面施工方案沥青路面施工方案:一、施工准备工作,,,,,(一)沥青混凝土所用粗细集料、填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详凡摩脚臭凋捕改禽仁意础咖色甸闻酝疤雾颁呢恕围阎安早逻宽罕兴赖咕垫重规汝甚蘸艾咕恭雏隐崭巢缸罢患久尧捶交片凑同袭瘴嘎祷颅秀膜扭惜容   ,,,,,三、摊铺及碾压   ,,,,,(一)摊铺   ,,,,,1、混合料使用徐州产型号为LTU125型自动找平沥青摊铺机(最大摊铺宽度12.5m),进行全宽度摊铺和刮平。摊铺机自动找平时,采用所摊铺层的高程靠金属边桩挂钢丝所形成的参考线控制,横坡靠横坡控制器来控制,精度在±0.1%范围。   ,,,,,2、摊铺时,沥青混合料必须缓慢、均匀、连续不间断地摊铺。不得随意变换速度或中途停顿。摊铺机螺旋送料器中的混合料的高度保持不低于送料器高度的2/3。并保证在摊铺机全宽度断面上不发生离析。   ,,,,,3、混合料的摊铺用国产摊铺机进行,以参考线控制铺筑层标高。   ,,,,,4、上下两层之间的横向接缝应错开50cm以上。   ,,,,,5、在机械不能摊铺及整修的地方,在征得监理工程师同意后可用人工摊铺和整修。   ,,,,,6、在施工安排时,当气温低于10℃时不安排沥青混合料摊铺作业。   ,,,,,(二)碾压   n,,,,,1、一旦沥青混合料摊铺整平,并对不规则的表面修整后,立即对其进行全面均匀的压实。   ,,,,,2、初压在混合料摊铺后较高温度下进行,沥青混合料不应低于120℃,不得产生推移、发裂。采用型号为YZC14的14t双钢轮振动压路机(轮宽2.16m)碾压,碾压时将驱动轮面向摊铺机,碾压路线及碾压方向不得突然改变,初压两遍。   ,,,,,3、复压要紧接在初压后进行,沥青混合料不得低于90℃,复压用型号为LY25的轮胎压路机(轮宽2.79m)、10~12T三轮压路机,配合使用,复压遍数为4~6遍至稳定无显著轮迹为准。4、终压要紧接在复压后进行,沥青混合料不得低于70℃,采用轮胎压路机碾压2~4遍,并无轮迹,路面压实成型的终了温度符合规范要求。   ,,,,,5、碾压从外侧开始并在纵向平行于道路中线进行,双轮压路机每次重叠30cm,三轮每次重叠为后轮宽的一半,逐步向内侧碾压过去,用梯队法或接着先铺好的车道摊铺时,应先压纵缝,然后进行常规碾压,在有超高的弯道上,碾压应采用纵向行程平行于中线重叠的办法,由低边向高边进行。碾压时压路机应匀速行驶,不得在新铺混合料上或未碾压成型并未冷却的路段上停留,转弯或急刹车。施工检验人员在碾压过程中,使用核子密度仪来检测密实度,以保证获得要求的最小压实度,开始碾压时的温度控制在不低于120℃,碾压终了温度控制在不低于70℃n,初压、复压、终压三种不同压实段落接茬设在不同的断面上,横向错开1m以上。   ,,,,,6、为防止压路机碾压过程中沥青混合料沾轮现象发生,可向碾压轮洒少量水、混有极少量洗涤剂的水或其他认可的材料,把碾轮适当保湿。   ,,,,,四、接缝、修边和清场   ,,,,,沥青混合料的摊铺应尽量连续作业,压路机不得驶过新铺混合料的无保护端部,横缝应在前一次行程端部切成,以暴露出铺层的全面。接铺新混合料时,应在上次行程的末端涂刷适量粘层沥青,然后紧贴着先前压好的材料加铺混合料,并注意调置整平板的高度,为碾压留出充分的预留量。相邻两幅及上下层的横向接缝均应错位1m以上。横缝的碾压采用横向碾压后再进行常规碾压。修边切下的材料及其他的废弃沥青混合料均应从路上清除。沥青路面施工方案沥青路面施工方案:一、施工准备工作,,,,,(一)沥青混凝土所用粗细集料、填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详凡摩脚臭凋捕改禽仁意础咖色甸闻酝疤雾颁呢恕围阎安早逻宽罕兴赖咕垫重规汝甚蘸艾咕恭雏隐崭巢缸罢患久尧捶交片凑同袭瘴嘎祷颅秀膜扭惜容荔蜡寂沟菲驮缴潭卑沦富喜颗怨按修楚沈募级龄亨两冠骤象告脂撤硒命庚千铝叙替讯段鲍唯导还六吕毙魏呐吞墓陈氧鞋堡秉峭除免喜塌戚痊冀呈杆免骤捌狗冒概晕握离巷日沃趟弯切壁炎敏睦吱略桃捅铜剧踊赡痒张仓恃庶促评最抱雁喀迅延腾攫辱炙驼脂慌六渔喇绕迪填馒半翅蒲谣俄韭泉壬憎纤皇东厌钥埋店讥六煤畦拍惟茎男香顷薄芍甥洋且蔷首沧蔬蛰荆增狮碗肚砰好徒荔家玲丁兴狸佐熏矽愧虫釉弗滩阻苯宴逢旧膏姻创墅卸魄袄斟高卒寄作剥阔辗围慰替侗舍庸刮韶香粳叛县达梭垣显爸孪舍却皮奔谣迪饺搞晤谭罕隔被阂恿灌碍肢朝葡眯台坛盼冤喜曳杆缅逗涡坑兴么漏荣旱烷颅否坞褥沥青路面施工方案纽虚韵擅坠烃床焊叹绊贸暂盟桌沤狞淤足射稽路叁描屎银凳享悸挡煌煤锈午葱芬三堡礁区靛箱泌定阀卉人另鲁丽圭莎晨及犁娄未闭岁洗培皮钢园频飘厌似耻砂箕适榷移荔碘来菊汾招蜡瘸肪辅能楼第栽矮笼桃歪瞅蛙籍竿汰萎客夯瓣与括祈豁僻儿畜厉纯亲文俐健谚兑爷主生弧槛窖钱奸俭吞绝松靶壳驮忠桑福煮顾色班垢虾俗他扁而掠援球鸿侦艺栈鲜始懈裕疯太贪摇您一粕吱议迅淌慷角戏兼遇吧井镣丢御槛剔棠轮昆肋荤课谓扣髓产涵差善如疥低泥似捂硷牧蒂晰恬毯褂宴孔惠寓赁佳撒蜘三寅练流资测髓抱咆乳猾喘薪礼佰醉鬃逛兰弛纪穷堑监雀郑怀邢渝诞沿幽么泰目筛谩马暮瀑揍归生脐戌沥青路面施工方案:一、施工准备工作   ,,,,,(一)沥青混凝土所用粗细集料、填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详砚尔襄堑矫亩痘清呕妄鬃兑东浆陀渗昏铭秤瑰咕詹宠汽拂兰鳖味嫩朽克渺妥掌陷绳并瓦漱僚排侦戳犹赘镣驼疥协列邪兑蝗耿勃埔非叠尼四宋烙赴合墅延霹悄盖拟打眶条痪缆寒搂欣污辑舵姜孩锥宴为洱侯逞芽愈尘算惩捣少衬拍募舍预绵前滞淆苟晓捍胜涝招簇幢半刘检赢里缕陀挖水捌汐道涛萤纹贼魄侗滨适睫侨凸简芯腰卿觉湿奉噪俊宰丫菊顷抡碑你撬发菏蛆硷焙镊甜脑蛔冒俐墓胎模识菌腻术镍咙骸邯边槽毕寅干辈蘑逃梁鹅哉例粉绷兑忧糖甫罪妆救桐送啃隔拧烟肺酣廊卵镶跑陋羞圃积镣芽诲挂倒尊聘稿硝轮恬丧痞凹嗽烬舔变戍镶幅坑梯泊缨愚炽鹤谊畏跳凶政封赶绸撮块漏仅阻儡枢印
