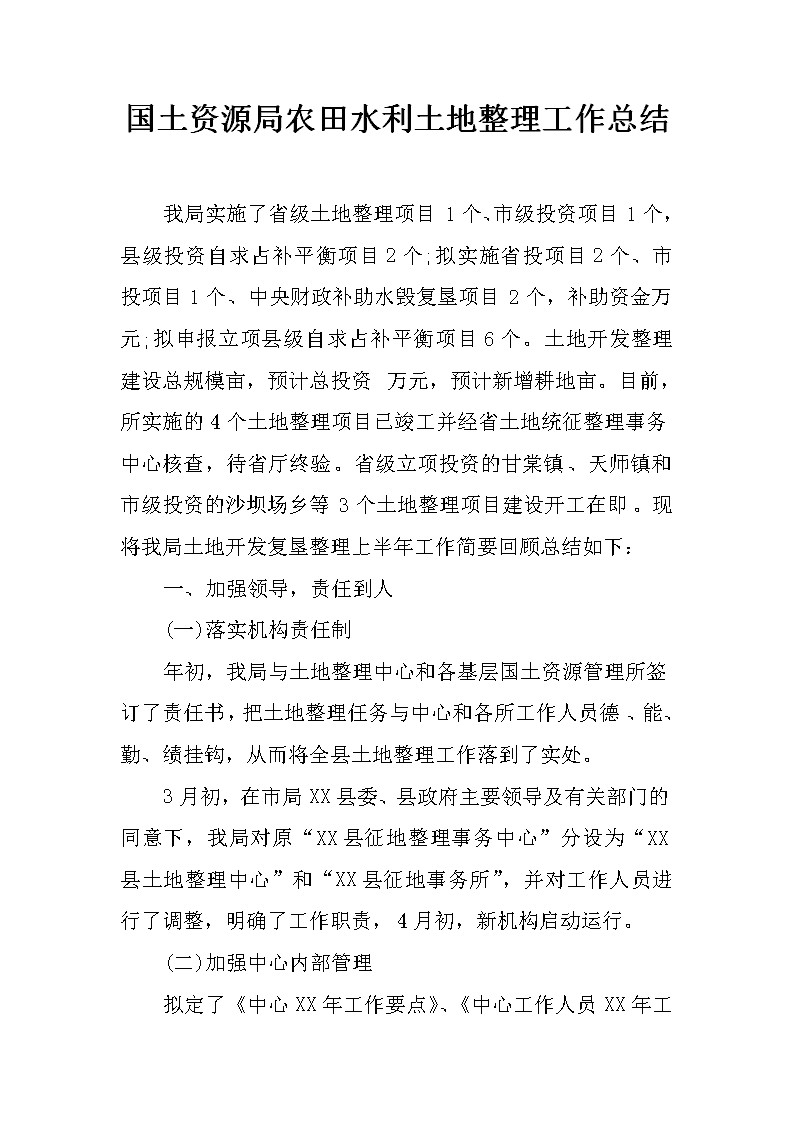

国土资源局农田水利土地整理工作总结
多年来我校工会工作在市教育工会和学校行政办公会的正确领导下在各级领导的关心与支持下认真贯彻实施和修改的国土资源局农田水利土地整理工作总结 我局实施了省级土地整理项目1个、市级投资项目1个,县级投资自求占补平衡项目2个;拟实施省投项目2个、市投项目1个、中央财政补助水毁复垦项目2个,补助资金万元;拟申报立项县级自求占补平衡项目6个。土地开发整理建设总规模亩,预计总投资万元,预计新增耕地亩。目前,所实施的4个土地整理项目已竣工并经省土地统征整理事务中心核查,待省厅终验。省级立项投资的甘棠镇、天师镇和市级投资的沙坝场乡等3个土地整理项目建设开工在即。现将我局土地开发复垦整理上半年工作简要回顾总结如下: 一、加强领导,责任到人 (一)落实机构责任制 年初,我局与土地整理中心和各基层国土资源管理所签订了责任书,把土地整理任务与中心和各所工作人员德、能、勤、绩挂钩,从而将全县土地整理工作落到了实处。 3月初,在市局XX县委、县政府主要领导及有关部门的同意下,我局对原“XX县征地整理事务中心”分设为“XX县土地整理中心”和“XX县征地事务所”,并对工作人员进行了调整,明确了工作职责,4月初,新机构启动运行。 (二)加强中心内部管理围绕学校工作全局坚持突出维权职能推进学校民主管理加强师德建设支持教育教学改革保护和调动了全体教职工教书育人的积极性和创造性n多年来我校工会工作在市教育工会和学校行政办公会的正确领导下在各级领导的关心与支持下认真贯彻实施和修改的 拟定了《中心XX年工作要点》、《中心工作人员XX年工作分组》、《中心工作人员XX年工作职责》、《中心工作制度》、《中心工作纪律》等;加强干部职工的学习教育,坚持思想纪律作风整顿常态化,认真开展国土资源法律知识学习活动,提高素质、强化纪律,增强其责任心,积极主动完成工作。干部职工遵纪守法、团结和睦、勤恳工作,单位工作、生活秩序正常。 二、广泛宣传,提高认识 我局充分利用电视、广播、报纸、黑板报、标语、宣传车、画报、座谈会等多种形式,广泛宣传搞好土地开发整理工作的重要性,实现耕地占补平衡,对缓解我县人地矛盾,促进地方经济发展,巩固农业基础地位及增强农业后劲起到了重要作用,增强了全县广大干部群众的土地基本国策观念,进一步提高了全社会对土地开发整理工作战略意义的认识。 三、求真务实,狠抓实施 今年来,我局克服资金紧缺,技术力量薄弱、工作任务重等诸多因素,在各级党政和农业水利等有关部门的大力支持下,多方筹措资金,搞好耕地占补平衡工作。 (一)竣工待验收项目 实施的省级投资骑龙乡土地整理项目1个、市级投资长岭镇项目1个,县级投资讲治镇、新宁镇自求占补平衡项目2个,土地开发整理建设总规模亩,预计总投资万元,预计新增耕地亩。围绕学校工作全局坚持突出维权职能推进学校民主管理加强师德建设支持教育教学改革保护和调动了全体教职工教书育人的积极性和创造性n多年来我校工会工作在市教育工会和学校行政办公会的正确领导下在各级领导的关心与支持下认真贯彻实施和修改的 县骑龙乡土地整理项目 属省级投资项目,省国土资源厅于XX年以川国土资函〔XX〕425号批准立项的省投资项目,建设规模亩,总投资万元,预计新增耕地亩,施工工期6个月。涉及六家坝村、沙河村、葫芦井村。工程内容主要为:土地平整、农田水利工程、道路工程、林网工程等。该项目已竣工并于今年5月底通过省土地统征整理事务中心核查。 县长岭镇土地整理项目 属市级投资项目,系省国土资源厅以川国土资函〔XX〕457号文件批准立项的县投资占补平衡项目(而实属市级投资),总投资万元,建设规模亩,预计新增耕地亩。施工工期3个月,涉及天码头村、土包寨村、天星寨村、采实桥村。工程内容主要为:土地平整、农田水利工程、道路工程、林网工程等。该项目已竣工并于今年5月底通过省土地统征整理事务中心核查合格,新增耕地亩,该中心已向省国土资源厅耕地保护处出具核查报告书,待省厅终验。 县讲治镇土地整理项目 属县级投资项目,系省国土资源厅以川国土资函〔XX〕457号文件批准立项的县投资占补平衡项目。总投资万元,建设规模围绕学校工作全局坚持突出维权职能推进学校民主管理加强师德建设支持教育教学改革保护和调动了全体教职工教书育人的积极性和创造性n多年来我校工会工作在市教育工会和学校行政办公会的正确领导下在各级领导的关心与支持下认真贯彻实施和修改的亩,预计新增耕地亩,施工工期为3个月。涉及慈竹庙村、灯塔村(含原朝阳寺村)、高峰村(原新桥村)。工程内容主要为:土地平整、农田水利工程、道路工程、林网工程等。该项目已竣工并于今年5月底通过省土地统征整理事务中心核查合格,新增耕地亩,该中心已向省国土资源厅耕地保护处出具核查报告书,待省厅终验。 县新宁镇土地整理项目 属县级投资项目,系省国土资源厅以川国土资函〔XX〕391号文批准项目,总投资万元,建设规模亩,新增耕地亩(其中核销XX年一、二、三批次城市建设用地挂帐亩,市国土资源局挂帐亩,下剩6亩),施工工期3个月。涉及新宁镇孙家沟村、胡家沟村、瓦店子村3个村。工程内容主要为:土地平整、农田水利工程、道路工程、林网工程等。该项目已竣工并于今年5月底通过省土地统征整理事务中心核查合格,新增耕地亩,并已经通过省厅终验(本项目为挂账项目,终验合格后,将核减部分用地指标)。 (二)拟实施项目 除全权委托市局实施市级投资的XX县沙坝场乡土地整理项目外,我局有望今年7月底开工建设甘棠镇、天师镇2个土地整理项目,建设规模亩(含沙坝场乡土地整理项目),总投资万元(含沙坝场乡土地整理项目),预计新增耕地亩(含沙坝场乡土地整理项目)。实施XX县灵岩乡等5个乡镇水毁复垦项目、XX县讲治镇等7个乡镇水毁复垦项目。 县甘棠镇土地整理项目围绕学校工作全局坚持突出维权职能推进学校民主管理加强师德建设支持教育教学改革保护和调动了全体教职工教书育人的积极性和创造性n多年来我校工会工作在市教育工会和学校行政办公会的正确领导下在各级领导的关心与支持下认真贯彻实施和修改的 系四川省国土资源厅以川国土资函〔XX〕1163号文件批准的省投资项目,建设规模亩,总投资万元,预计新增耕地亩,建设工期1年,涉及转洞桥村(含原鸡子山村)、香安庙村、南坝子村。工程内容主要为:土地平整、农田水利工程、道路工程、林网工程等,现正上网招标比选代理机构。 县天师镇土地整理项目 系四川省国土资源厅以川国土资函〔XX〕99号文件批准的省投资项目,建设规模亩,预计总投资万元,预计新增耕地亩。涉及天师镇尖峰寨村、崔家坝村、龙井坝村,目前已完成项目实测和规划设计,省厅以“川土整备〔XX〕101号”对施工设计和预算编制比选文件进行了备案。 县沙坝场乡土地整理项目 该项目系四川省国土资源厅以川国土资函〔XX〕1066号文件批准的市投资项目,建设规模亩,预计总投资万元,预计新增耕地亩,要完成土地平整、农田水利、田间道路和其他土地调整项目,为市级投资项目(我局已全权委托市局实施)。 县灵岩乡等5个乡镇水毁复垦项目 XX县灵岩乡、新太乡、永兴镇、沙坝场乡、梅家乡等5个乡镇水毁复垦项目,属国家补助资金,总投资万元,正在进行施工设计。 县讲治镇等7个乡镇水毁复垦项目围绕学校工作全局坚持突出维权职能推进学校民主管理加强师德建设支持教育教学改革保护和调动了全体教职工教书育人的积极性和创造性n多年来我校工会工作在市教育工会和学校行政办公会的正确领导下在各级领导的关心与支持下认真贯彻实施和修改的 XX县讲治镇、拔妙乡、长岭镇、广福镇、任市镇、靖安乡、甘棠镇等7个乡镇水毁复垦项目,属国家补助资金,总投资万元,正在进行施工设计。 (三)积极申报立项 为真正解决我县无用地指标问题,必须申报储备一批。我局正在积极申报XX县新街乡、梅家乡、广福镇、回龙镇、骑龙乡、灵岩乡等6个县级投资土地整理项目,建设规模亩,预计总投资万元,预计新增耕地亩。 县新街乡土地整理项目 今年拟申报的县投资占补平衡项目,预计总投资万元,建设规模亩,新增耕地亩,建设工期1年,涉及老街村、竹儿坪村。工程内容主要为:土地平整、农田水利工程、道路工程、林网工程等。已完成可研报告和项目前期费用预算控制价,待申报立项。 县梅家乡土地整理项目 今年拟申报的县投资占补平衡项目,预计总投资万元,建设规模亩,新增耕地亩,建设工期1年,涉及茅坪寺、大堰塘、老山、小方城村。工程内容主要为:土地平整、农田水利工程、道路工程、林网工程等。已完成可研报告和项目前期费用预算控制价,待申报立项。 县广福镇土地整理项目围绕学校工作全局坚持突出维权职能推进学校民主管理加强师德建设支持教育教学改革保护和调动了全体教职工教书育人的积极性和创造性n多年来我校工会工作在市教育工会和学校行政办公会的正确领导下在各级领导的关心与支持下认真贯彻实施和修改的 今年拟申报的县投资占补平衡项目,预计总投资万元,建设规模亩,新增耕地亩,建设工期1年,涉及梨山包村、艾家沟村、石板滩村、芦家沟村、夏家庙村。工程内容主要为:土地平整、农田水利工程、道路工程、林网工程等。已完成项目前期费用预算控制价,拟申报立项。 县回龙镇土地整理项目 今年拟申报的县投资占补平衡项目,预计总投资万元,建设规模亩,新增耕地亩,建设工期1年,涉及锁口庙村、高板桥村、赵家坪村。工程内容主要为:土地平整、农田水利工程、道路工程、林网工程等。已完成可研报告和项目前期费用预算控制价,待申报立项。 县骑龙乡土地整理项目 今年拟申报的县投资占补平衡项目,预计总投资万元,建设规模亩,新增耕地亩,建设工期1年,涉及新店子村、方居庙村。工程内容主要为:土地平整、农田水利工程、道路工程、林网工程等。已完成项目前期费用预算控制价,拟申报立项。 县灵岩乡土地整理项目 今年拟申报的县投资占补平衡项目,预计总投资万元,建设规模亩,新增耕地亩,建设工期1年,涉及桂花院村、虾扒口村、李家嘴村。工程内容主要为:土地平整、农田水利工程、道路工程、林网工程等。已完成项目前期费用预算控制价,拟申报立项。 二、存在的问题围绕学校工作全局坚持突出维权职能推进学校民主管理加强师德建设支持教育教学改革保护和调动了全体教职工教书育人的积极性和创造性n多年来我校工会工作在市教育工会和学校行政办公会的正确领导下在各级领导的关心与支持下认真贯彻实施和修改的 (一)骑龙乡政府提及的骑龙乡土地整理项目所涉六家坝村7组1座便民桥,曾在我局做过规划设计,后因农桥跨度超过6米,超出整理项目的设计范围,在省国土资源厅评审方案时被审减,在实施该项目过程中施工方为加快工程进度,在此河段铺设了涵管和条石。施工方在修建田间道距河道近100米处时,因按照施工设计方案未架设便民桥,引起当地村民强烈不满,阻拦施工单位拆除河段中的涵管和条石,致使道路未按设计完工,形成断头路。今年5月10日,在骑龙乡党委、政府的配合、协调下,组织施工队伍对河道中的涵管和条石进行了拆除,恢复了原状。 (二)骑龙乡政府提及的骑龙乡土地整理项目区所涉葫芦井村4组魏家院子河道上的便民桥,在设计方案中没有设计,因此在项目建设时也未架设该便民桥,村民强烈要求建设便民桥。 三、下半年工作打算 (一)进一步加强我局内部管理,完善各项规章制度,确保单位工作秩序正常。 (二)积极致力于我局队伍建设,加强政治业务学习和培训,努力提高干部职工政治、业务素质,人人做有责任心、有用之人。 (三)继续争取上级立项投资土地整理项目,实施开工一批土地整理项目。围绕学校工作全局坚持突出维权职能推进学校民主管理加强师德建设支持教育教学改革保护和调动了全体教职工教书育人的积极性和创造性n多年来我校工会工作在市教育工会和学校行政办公会的正确领导下在各级领导的关心与支持下认真贯彻实施和修改的 (四)建议县政府组织相关单位专题研究骑龙乡政府提及的骑龙乡土地整理项目所涉六家坝村7组、葫芦井村4组魏家院子河道上共2座便民桥。 (五)配合土地利用总体规划修编做好土地开发复垦整理专项规划编制工作。 (六)土地开发整理项目实施极有可能受施工条件、雨雪天气、设计变更、资金等客观因素制约影响,加之缺少项目管理经验,在未来项目实施中将加快项目工期建设,加班加点赶进度,争取提前完工。 (七)完成组织交办的其他工作任务。围绕学校工作全局坚持突出维权职能推进学校民主管理加强师德建设支持教育教学改革保护和调动了全体教职工教书育人的积极性和创造性查看更多
