- 2021-05-14 发布 |
- 37.5 KB |
- 3页
申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。
文档介绍
附着升降脚手架安装搭设施工技术交底

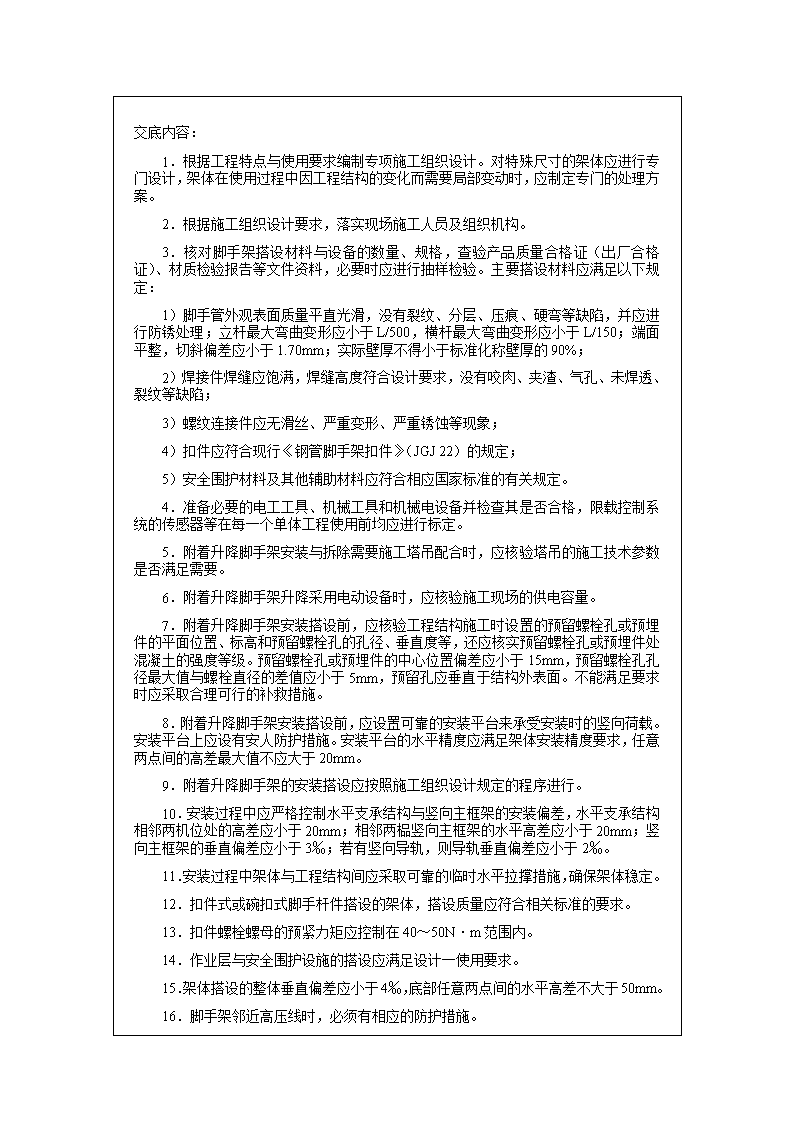

附着升降脚手架安装搭设施工技术交底 工程名称: 施工单位 建设单位 设备名称 作业部位 交底部门 交底人 施工期限 年 月 日至 年 月 日 接受交底班组或员工签名: 交底内容: 1.根据工程特点与使用要求编制专项施工组织设计。对特殊尺寸的架体应进行专门设计,架体在使用过程中因工程结构的变化而需要局部变动时,应制定专门的处理方案。 2.根据施工组织设计要求,落实现场施工人员及组织机构。 3.核对脚手架搭设材料与设备的数量、规格,查验产品质量合格证(出厂合格证)、材质检验报告等文件资料,必要时应进行抽样检验。主要搭设材料应满足以下规定: 1)脚手管外观表面质量平直光滑,没有裂纹、分层、压痕、硬弯等缺陷,并应进行防锈处理;立杆最大弯曲变形应小于L/500,横杆最大弯曲变形应小于L/150;端面平整,切斜偏差应小于1.70mm;实际壁厚不得小于标准化称壁厚的90%; 2)焊接件焊缝应饱满,焊缝高度符合设计要求,没有咬肉、夹渣、气孔、未焊透、裂纹等缺陷; 3)螺纹连接件应无滑丝、严重变形、严重锈蚀等现象; 4)扣件应符合现行《钢管脚手架扣件》(JGJ 22)的规定; 5)安全围护材料及其他辅助材料应符合相应国家标准的有关规定。 4.准备必要的电工工具、机械工具和机械电设备并检查其是否合格,限载控制系统的传感器等在每一个单体工程使用前均应进行标定。 5.附着升降脚手架安装与拆除需要施工塔吊配合时,应核验塔吊的施工技术参数是否满足需要。 6.附着升降脚手架升降采用电动设备时,应核验施工现场的供电容量。 7.附着升降脚手架安装搭设前,应核验工程结构施工时设置的预留螺栓孔或预埋件的平面位置、标高和预留螺栓孔的孔径、垂直度等,还应核实预留螺栓孔或预埋件处混凝土的强度等级。预留螺栓孔或预埋件的中心位置偏差应小于15mm,预留螺栓孔孔径最大值与螺栓直径的差值应小于5mm,预留孔应垂直于结构外表面。不能满足要求时应采取合理可行的补救措施。 8.附着升降脚手架安装搭设前,应设置可靠的安装平台来承受安装时的竖向荷载。安装平台上应设有安人防护措施。安装平台的水平精度应满足架体安装精度要求,任意两点间的高差最大值不应大于20mm。 9.附着升降脚手架的安装搭设应按照施工组织设计规定的程序进行。 10.安装过程中应严格控制水平支承结构与竖向主框架的安装偏差,水平支承结构相邻两机位处的高差应小于20mm;相邻两榀竖向主框架的水平高差应小于20mm;竖向主框架的垂直偏差应小于3‰;若有竖向导轨,则导轨垂直偏差应小于2‰。 11.安装过程中架体与工程结构间应采取可靠的临时水平拉撑措施,确保架体稳定。 12.扣件式或碗扣式脚手杆件搭设的架体,搭设质量应符合相关标准的要求。 13.扣件螺栓螺母的预紧力矩应控制在40~50N·m范围内。 14.作业层与安全围护设施的搭设应满足设计一使用要求。 15.架体搭设的整体垂直偏差应小于4‰,底部任意两点间的水平高差不大于50mm。 16.脚手架邻近高压线时,必须有相应的防护措施。 补充作业指导内容:查看更多
